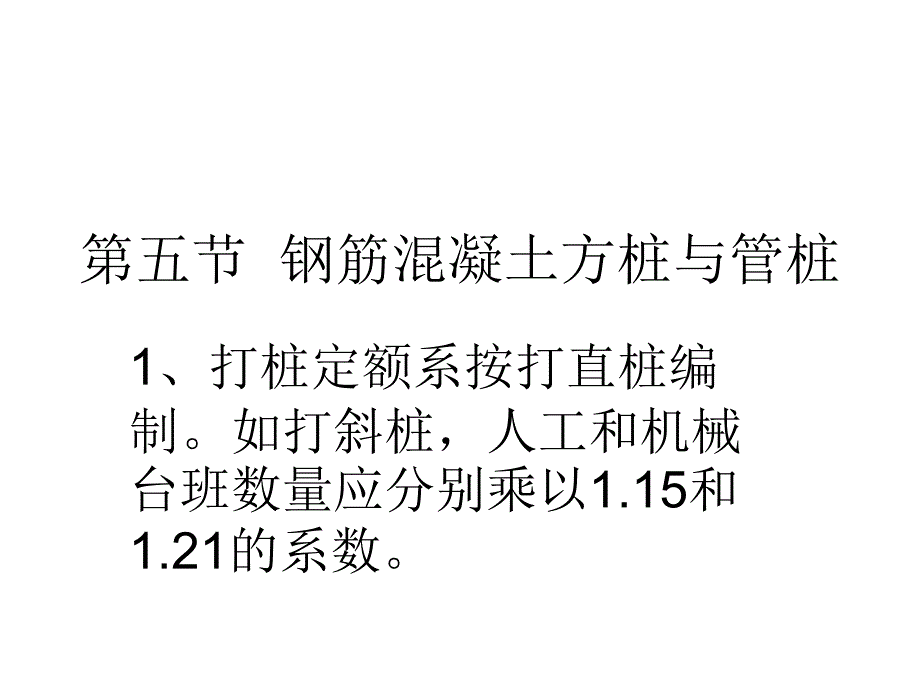

第五节 钢筋混凝土方桩与管桩1、打桩定额系按打直桩编制如打斜桩,人工和机械台班数量应分别乘以1.15和1.21的系数 2、钢筋混凝土方桩与钢筋(预应力)混凝土管桩中已含嵌入承台的桩长、导桩、送桩的摊消量及凿除桩头的损耗 例:某桥墩基础采用钢管桩基础,桩径0.5m, 桩长20 m,入土深度23m,共16根重20t,管内填充C15混凝土200 m3,采用陆上射水下沉,总管长70 m,求人工? 3、工程量计算规则 (1)钢筋混凝土方桩预制与沉入的工程量按承台底至桩尖的长度乘以设计桩径断面积计算 (2)钢筋(预应力)混凝土管桩的工程量按承台底至桩尖的长度计算 (3)钢管桩制作的工程量按设计重量计算4)钢管桩沉入的工程量按承台底至桩尖的长度计算 1、管柱下沉定额未含射水吸泥管路的数量,需要时按沉井外管路中的射水吸泥管路定额另计2、管柱钻岩定额中已含封端3、管柱内浇筑混凝土管柱内部分采用管柱内浇筑水下混凝土定额,管柱内钻孔桩部分采用水上钻孔浇筑水下混凝土定额 4、工程量计算规则 (1)管柱下沉定额中未含管柱的数量预制管柱的工程量按承台底至柱底的长度计算2)管柱下沉的工程量按设计的入土深度计算 例:某桥墩基础采用钢管柱基础, 桩径3m,合计长度100 m,柱入土深度30m,共4根重30t,此处水深22m,管内填充C20水下混凝土2000 m3,采用射水下沉的方法使钢管柱下沉,总管长50 m,求人工? 解:查: QY-258 15.71工日/t(制作) QY-269 208.45工日/10 m(下沉) QY-335 97.98工日/套 QY-271 81.58工日/ 根(清孔) QY-272 9.9工日/ 10m3(填充)15.7130+208.4512+97.981+81.584+9.9200=5377(工日) 第七节 沉井1、定额中的薄壁轻型沉井,适用于利用泥浆套和空气幕下沉的沉井工程。
2、浮运钢沉井下沉设备及浮运、定位、下水可采用双壁钢围堰定额 3、沉井吸泥下沉定额中未含射水吸泥等所用的各种管路使用时按沉井内外管路制安拆定额另计 4、射水吸泥管路定额适用于管柱、沉井、双壁钢围堰等工程吸泥用 5、工程量计算规则 (1)沉井陆上下沉的工程量按沉井外缘所包围的断面积乘以原地面或筑岛平面中心标高至沉井刃脚基底中心标高的高度计算 (2)浮运钢沉井在水中下沉的工程量按钢沉井外缘所包围的断面积乘以设计施工水位 原河床面中心标高的高度计算 (3)浮运钢沉井在覆盖层下沉的工程量按钢沉井外缘所包围的断面积乘以河床面至沉井刃脚基底中心标高的高度计算4)沉井基底清理的的工程量按沉井外缘所包围的断面积计算 某单线桥梁,其施工方法和工程量如下:(1)0台 桥台为耳墙式,基础为C15片石混凝土200m3,基坑4m深,无水,不设挡板,采用人力开挖卷扬机提升的方法出土300 m3,台身C20混凝土120m3,道碴槽C30混凝土20m3,筋0.36t,耳墙C30混凝土30 m3,筋0.2t,锥体护坡采用人力施工,人力压实150 m3,土方取自150m处,碎石垫层34 m3,表面采用M10浆砌片石防护50 m3。
2)1墩 墩为明挖基础,重力式墩身,墩高15m,基坑深7m,有水.采用井点降水,井管20根,机械开挖卷扬机提升出土400 m3,抽水2天,设挡土板, 基础为C15片石混凝土200m3,回填土200m3,墩身C20混凝土30m3,托盘C30混凝土30m3, 筋0.15t ,顶帽C30混凝土20m3, 筋0.2t (3)2墩 墩为钻孔桩基础,双柱式墩身,地质为硬塑性粘土,桩身C25混凝土1000m3,筋13t ,桩径1.0m,共20根,桩长400m,承台C20混凝土120m3, 筋0.8t,墩身C25混凝土200m3, 筋0.5t,帽梁C25混凝土500m3, 筋0.3t,钢护筒0.8t (4)3墩 墩为重力式钢筋混凝土沉井, 沉井制作采用草袋围堰筑岛,围堰 80 m3, 筑岛砂土500 m3, 沉井为圆端形,刃脚周长30m,井底面积40m2,底节C15混凝土100m3, 筋4.8t,井身C15混凝土400m3, 沉井下沉时采用开挖卷扬机出土,普通土1500 m3,封底采用C20水下混凝土100m3,填充为C10片石混凝土1300m3,桥墩采用C20钢筋混凝土圆端形空心桥墩,墩高20m,混凝土800m3, 筋1.9t, 托盘C30混凝土60m3, 筋0.75t ,顶帽C30混凝土40m3, 筋1.2t。
