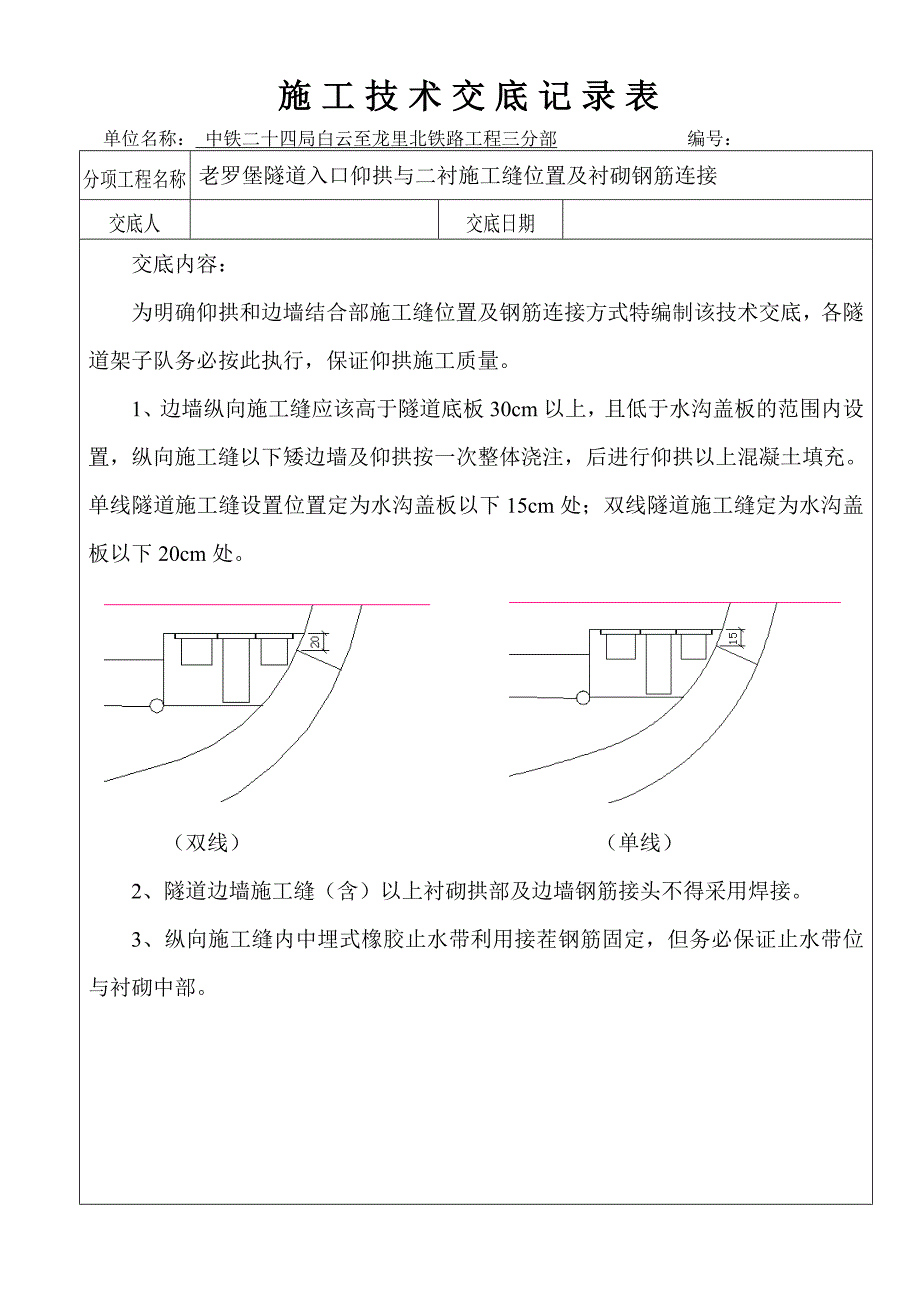

施施工工 技技术术交交底底 记记录录表表单位名称: 中铁二十四局白云至龙里北铁路工程三分部 编号: 分项工程名称老罗堡隧道入口仰拱与二衬施工缝位置及衬砌钢筋连接交底人交底日期交底内容:为明确仰拱和边墙结合部施工缝位置及钢筋连接方式特编制该技术交底,各隧道架子队务必按此执行,保证仰拱施工质量1、边墙纵向施工缝应该高于隧道底板 30cm 以上,且低于水沟盖板的范围内设置,纵向施工缝以下矮边墙及仰拱按一次整体浇注,后进行仰拱以上混凝土填充单线隧道施工缝设置位置定为水沟盖板以下 15cm 处;双线隧道施工缝定为水沟盖板以下 20cm 处双线) (单线)2、隧道边墙施工缝(含)以上衬砌拱部及边墙钢筋接头不得采用焊接3、纵向施工缝内中埋式橡胶止水带利用接茬钢筋固定,但务必保证止水带位与衬砌中部技术员 安全员复核者质检员接底单位隧道架子二队试验员材料员现场施工负责人领工员接底负责人接底人签字工班长。
