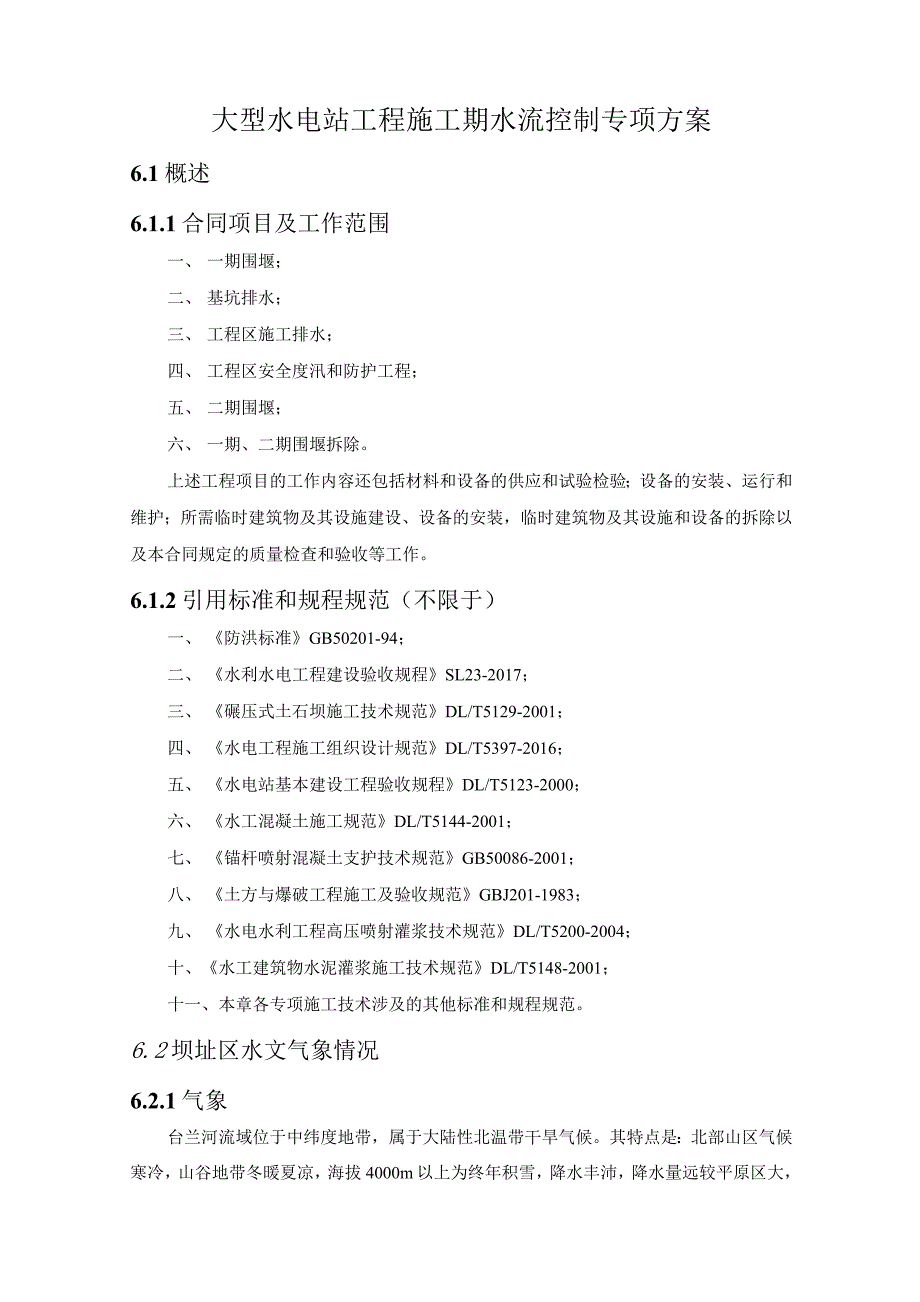

大型水电站工程施工期水流控制专项方案6.1概述6.1.1合同项目及工作范围一、 一期围堰;二、 基坑排水;三、 工程区施工排水;四、 工程区安全度汛和防护工程;五、 二期围堰;六、 一期、二期围堰拆除上述工程项目的工作内容还包括材料和设备的供应和试验检验;设备的安装、运行和维护;所需临时建筑物及其设施建设、设备的安装,临时建筑物及其设施和设备的拆除以及本合同规定的质量检查和验收等工作6.1.2引用标准和规程规范(不限于)一、 《防洪标准》GB50201-94;二、 《水利水电工程建设验收规程》SL23-2017;三、 《碾压式土石坝施工技术规范》DL/T5129-2001;四、 《水电工程施工组织设计规范》DL/T5397-2016;五、 《水电站基本建设工程验收规程》DL/T5123-2000;六、 《水工混凝土施工规范》DL/T5144-2001;七、 《锚杆喷射混凝土支护技术规范》GB50086-2001;八、 《土方与爆破工程施工及验收规范》GBJ201-1983;九、 《水电水利工程高压喷射灌浆技术规范》DL/T5200-2004;十、《水工建筑物水泥灌浆施工技术规范》DL/T5148-2001;十一、本章各专项施工技术涉及的其他标准和规程规范。

6.2坝址区水文气象情况6.2.1气象台兰河流域位于中纬度地带,属于大陆性北温带干旱气候其特点是:北部山区气候寒冷,山谷地带冬暖夏凉,海拔4000m以上为终年积雪,降水丰沛,降水量远较平原区大,蒸发较小南部平原区,气候干燥,日照充足,多风沙,降雨稀少,蒸发较大四季变化明显,昼夜温差较大据温宿气象站1967年〜2000年、台兰水文站1957年〜2016年(蒸发资料为1979年〜2016年)气象资料统计:气温(台兰站):多年平均气温8.6C,多年月平均气温最高21.9°C,发生于7月份;多年月平均气温最低-9.5°C,发生于1月份;最高气温38.TC,最低气温-27.4°CO降水(台兰站):多年平均降水量177.7mm,以6月〜8月份最多,三个月降水量达96.4mm,占年水量的54.2%,9月〜次年5月降水总量为81.3mm,占全年降水量的45.8%0最大一日降水量为85.1mm,发生于1982年8月30日蒸发(台兰站、中20cm蒸发皿):多年平均蒸发量2912mm,其中5月〜8月蒸发量为1761mm,占全年蒸发量的60.5%,9月〜次年4月蒸发总量为1151mm,占全年蒸发总量的39.5%o风况:多年平均风速为1.25m/s,最大风速为29m/s,相对应风向为WNW,主导风向为西风。

其它:多年平均年日照时数2687小时,年均雷暴日数25.3天,历年最大冻土深度59cm,多年平均相对湿度56.5%6.2.2水文台兰河发源于西南天山托木尔峰南麓,河流水量多源于高山冰雪融水,是典型的冰川融雪型补给河流径流补给来源为:以冰川积雪的消融补给为主,山区降雨补给为辅,泉水、地下水补给次之的混合型补给台兰河多年平均径流量7.497X10V,多年平均流量23.8m7so最大年径流为多年平均径流的1.28倍,最小年径流为多年平均径流的0.76倍,最大年径流为最小年径流的1.68倍,年径流变差系数为0.13台兰河径流年际变化不大径流的年内分配主要集中在6月〜8月,该时段径流量占全年径流量的66.5%,3月〜5月径流量占全年径流量的11.1%,9月〜11月径流量占全年径流量的17.3%,12月〜2月径流量占全年径流量的5.0%o台兰河枯水期较长,其径流年内分配也不均匀,枯期径流的补给来源主要是地下水和泉水据台兰水文站实测资料分析,台兰河枯水时段主要集中在12月次年3月历年实测最小日平均流量为1.56m7s,最小旬平均流量为1.95m7s,最小月平均流量2.51m7so6.2.3洪水台兰河洪水类型主要分三类:融雪型洪水、暴雨型洪水、混合型洪水。

据台兰河台兰水文站1957年〜2016年实测洪峰资料分析,历年最大洪峰流量多发生在7月〜8月,占洪峰系列总年数的80%o台兰河洪水成因以高温期的冰川和永久性积雪以及中低山区的季节性积雪消融为主,其它因素为辅工程区域暴雨洪水多发生在夏季,是山洪沟洪水形成的主要成因,这些山洪沟一般平时无水,与大河相比,其影响因素较简单,洪峰流量较突出暴雨洪水特征为:起涨较为迅速,洪峰流量较大,峰型尖瘦,历时较短,整个洪水过程多则持续数小时,少则持续几十分钟洪水突发性很强,对工程区引水渠线影响很大工程沿线山洪沟密布,沿线多为鸡爪地形和河漫滩洪沟规模不一,大沟宽达300m左右,小沟宽在Im左右大多数洪沟出山口以上为径流形成区,而出山口以下为径流散失区,除桩号5+200〜5+395一条洪沟外,其余洪沟在与渠线交汇处均是由上游山区较大洪沟分流而来的,渠线处洪沟的洪水分流情况较复杂引水渠线上游山区较大山洪沟有17条,与渠线相交处分流为128条大小不一的洪沟6.2.4泥沙台兰河河流泥沙含量的年内丰枯变化明显,汛期多,枯期少台兰站悬移质多年平均输沙率为123.lkg/s,多年平均悬移质含沙量5.06kg/m3,多年平均悬移质输沙量388.5X104to6.2.5冰情根据冰情观测资料,该河一般11月初开始结冰,3月中旬开始融冰,最早结冰日期为1960年10月23日,最晚结束融冰日期为1961年4月1日。

最早解冻日期为1981年12月28日,最晚解冻日期为1978年3月25日,河流多年平均封冻天数为42天6.3施工围堰特性及主要工程量根据招标文件,台兰河渠首段10月份设计频率20%的月平均流量为Q=14.6m7s,该部位河底高程约为1462.8m,相对应水位为1465.0m按照渠首施工特点,分为一期和二期两次围堰,以满足现场施工要求具体施工围堰建筑物特向见下表:施工导流建筑物特性表表一期围堰二期围堰项目单位数值项目单位工程量上游围堰高m1647.00上游围堰高m1647.00程程下游围堰高m1643.00下游围堰高m1642.00程程堰顶宽度m5堰顶宽度m5迎水坡2迎水坡2背水坡1.5背水坡1.5上游水深m3.02上游水深m3.53下游水深m2.02下游水深m1.18明渠水深m/s1.73明渠水深m/s3.78导流标准20%(全年)导流标准20%(全年)洪峰流量m3/s321.9洪峰流量m/s126.9施工导流工程量表一期围堰二期围堰项目单位工程量项目单位工程量开挖最m316091开挖量4167粘土填筑星m38776粘土填筑量ms6214反滤料填筑m33178反滤料填筑m34279量砂砾石填筑3m7386砂砾石填筑3m8221量量铅丝笼m:l722铅丝笼m3750卵石方量m32020卵石方量ms650围堰拆除m318421围堰拆除ms125416.4导流工程的进度控制时限本合同导流工程控制性进度见下表。

施工导流控制性进度表序号项 目计划完工日期1引水渠首一期围堰2019年10月31日2引水渠首二期围堰2020年11月10日6.5围堰施工6.5.1围堰结构形式一期围堰从上游右岸绕拦河坝至下游右岸,釆用土石围堰,堰顶宽度为5.Om,上游高程1647.00m,下游高程1643.00m,枯期围堰堰顶轴线总长331.266m,最大堰高4.0恥堰体分四区堆筑,自内向外分别为粘土区、反滤料去和砂砾石区砂砾石区迎水面破壁为1:2,背水面坡比为1:1.5o在迎水面铺设0.5m厚卵石湖泊以减少河水对围堰冲刷其中粘土区开挖深度3.0m,沟槽底宽1.0m,两侧坡比均为1:1二期围堰自上游左岸至下游左岸,土石围堰结构,堰顶宽度为5.0m,上游高程1647.00m,下游高程1642.00m,枯期围堰堰顶轴线总长174.853m,最大堰高4.27m结构形式与一期围堰一样6.5.2导流围堰填筑料来源堰体填筑料分为粘土料、反滤料和砂砾料各种填筑料的主要技术参数应满足本技术条款和施工图纸的要求,不得将不合格材料用于堰体填筑一、 粘土料粘土料开釆自T1料场二、 反滤料用反滤料选用粗砂,直接自C1砂石加工厂运输三、砂砾料砂砾料直接自C3-1砂砾石填筑料场开釆运输。

6.5.3施工布置围堰施工用水、用电等基础工作在填筑施工前完成为保证截流工程的顺利进行,在围堰两侧安装3kw铀灯照明,随铺筑面的延伸而架设,以满足夜间施工需要6.5.4围堰施工程序在进行一期围堰施工前,首先在围堰外侧距围堰中心线12m处设置一道施工围堰施工围堰使用砂砾料填筑而成,整个底宽5m,顶宽1.0m,高2.0m,两侧坡比均为1:1施工围堰完成后,使用反铲进行沟槽开挖,20t自行车运到弃渣场I;自T1料场开釆合格的粘土料运到填筑区,使用液压振动碾压实后,按照要求分层填筑反滤料、砂砾料和卵石护坡料在每种料填筑完成后,两侧均需人工配合液压反铲修坡,满足设计要求后才能够进行下一工序的填筑6.5.5施工准备一、 围堰基础验收前在两端做出高程、桩号等明显标志,配合地质工程师进行地质描述,并测绘基础地形图和绘制断面图,报请监理工程师批准二、 基础验收合格后,及时实测地形,将实测的平、剖面地形测量资料报送监理工程师经监理工程师验收合格后,才能开始施工堰体填筑三、 现场生产性试验结束,选定经监理工程师批准的施工工艺及技术参数6.5.6围堰填筑施工一、 施工围堰填筑一期临时围堰填筑釆用20T自卸汽车进行外侧主堆石体填筑,1.2k反铲辅助平渣修坡,由桩号0+0.00处开始由1上游向下游进占填筑。

围堰填筑料考虑由C3T砂砾石填筑料场开釆围堰堆石体抛填露出水面后,用18t振动碾进行碾压二、 围堰基础开挖围堰基础开挖在围堰内积水排净后进行,自上游侧开始使用1.2m,反铲挖掘直接装20t自行车运到弃渣场I,开挖完成后人工配合反铲进行坡面修整三、 粘土区填筑粘土填筑釆用分层填筑、分层碾压的施工方法,每层铺料厚度为0.6〜0.8m,推土机摊铺,辅以人工找平,按要求适当洒水,振动碾碾压6遍,经检查合格后方可铺筑上层土料在继续铺筑上层之前,应对压实层表面残留的半压实土层进行处理,以免形成土层间结合不良的现象压实土体不应出现漏压虚土层,干松土、弹簧土、剪力破坏和光面等不良现象,边角部位釆用手扶振动碾碾压密实四、 反滤料、砂砾料、卵石护坡料施工粘土料填筑完成后,分层进行反滤料、砂砾料、卵石护坡料填筑,填筑过程中每层料填筑完成后,人工配合反铲进行坡面修整,验收合格后才能够进行下层料填筑6.5.7围堰拆除围堰拆除在引水渠首所有工程全部完成后进行,自下游侧向上游侧倒退进行使用1.2n?反铲直接挖装20t自卸车运到弃渣场Io6.6施工排水6.6.1基坑初期排水当围堰闭气之后,基坑内的积水必须立即组织排除。

排除积水时,基坑内外产生水位差,所以,也同时引起通过围堰和基坑的渗水基坑排水过程中为防止围堰或基坑边坡引起坍坡,应控制水位下降速度不大于1.5m/d。
