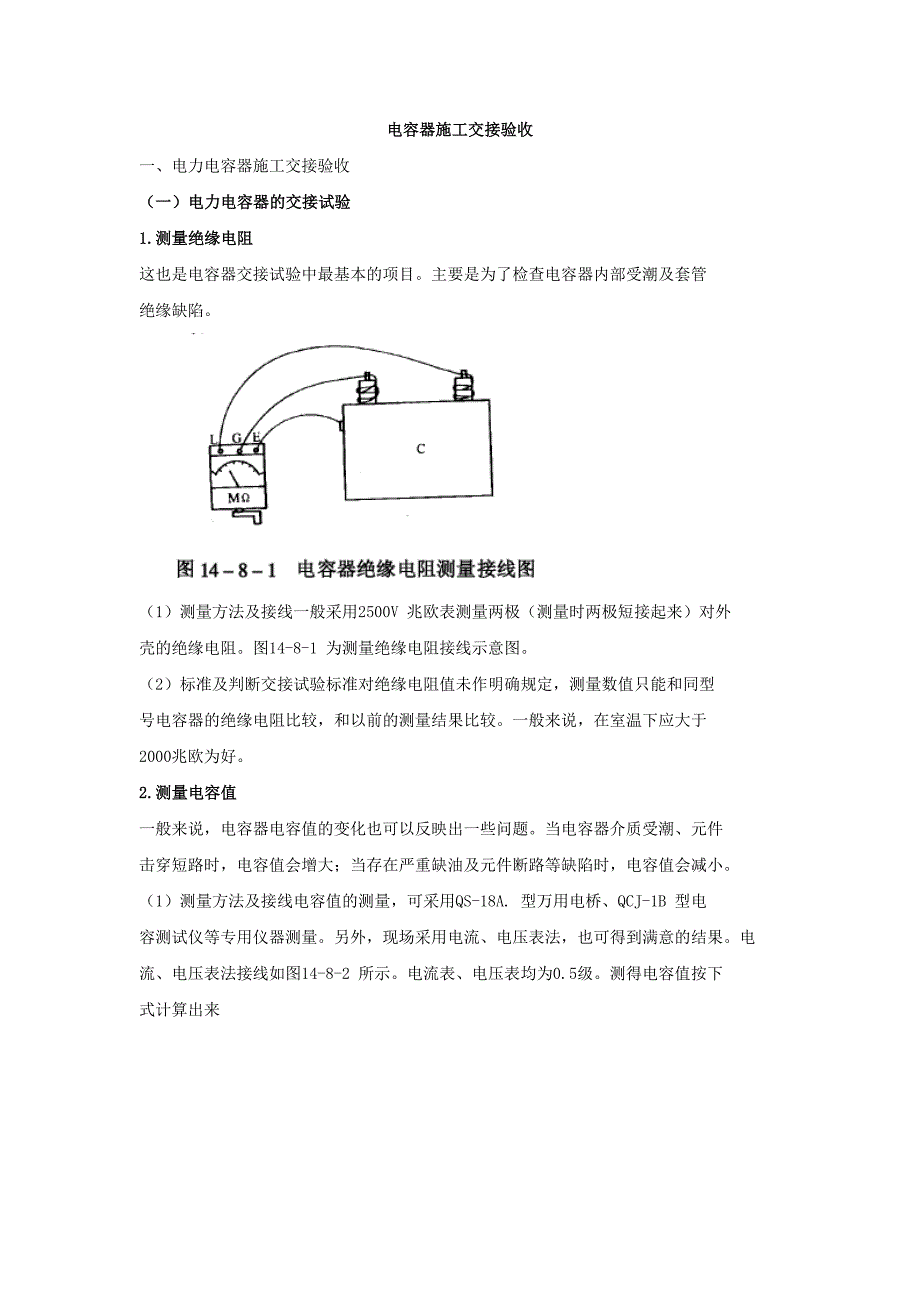

电容器施工交接验收一、电力电容器施工交接验收(一)电力电容器的交接试验1.测量绝缘电阻这也是电容器交接试验中最基本的项目主要是为了检查电容器内部受潮及套管绝缘缺陷1)测量方法及接线一般采用2500V 兆欧表测量两极(测量时两极短接起来)对外壳的绝缘电阻图14-8-1 为测量绝缘电阻接线示意图2)标准及判断交接试验标准对绝缘电阻值未作明确规定,测量数值只能和同型号电容器的绝缘电阻比较,和以前的测量结果比较一般来说,在室温下应大于2000兆欧为好2.测量电容值一般来说,电容器电容值的变化也可以反映出一些问题当电容器介质受潮、元件击穿短路时,电容值会增大;当存在严重缺油及元件断路等缺陷时,电容值会减小1)测量方法及接线电容值的测量,可采用QS-18A. 型万用电桥、QCJ-1B 型电容测试仪等专用仪器测量另外,现场采用电流、电压表法,也可得到满意的结果电流、电压表法接线如图14-8-2 所示电流表、电压表均为0.5级测得电容值按下式计算出来(2)标准及判断所测电容值与标称值比较,差值不超出+-10%即为合格3. 交流耐压试验极对壳的交流耐压试验,可以发现电容器油面下降、内瓷套不清洁、内部受潮等缺陷。
1) 测量方法及接线极对壳的交流耐压试验,接线示意如图14-8-3 所示2)标准及判断交流耐压试验电压标准见表14-8-2表14-8-2 并联电容器交流耐压试验电压标准当产品出厂试验电压值不符合表14-8-2的规定时,交接试验电压应按产品出厂试验电压值的75进行4.冲击合闸试验交接时应在电网额定电压下,对电力电容器组进行! 次冲击合闸试验合闸时,电容器的熔断器不应熔断;电容器组各相电流差值不应超过"#二)电力电容器的验收检查1. 检查电容器在验收时,应进行下列检查:(1)电容器组的布置与接线应正确,电容器组的保护回路应完整2)三相电容量误差允许值应符合规定:其最大与最小的差值,不应超过三相平均电容值的"#3)外壳应无凹凸或渗油现象,引出端子连接牢固,垫圈、螺母齐全4)熔断器熔体的额定电流应符合规定5)放电回路应完整、操作灵活6)电容器的外壳及构架的接地应可靠7)电容器室通风装置应良好8)油漆完整,相色正确9)各项试验合格2. 验收资料在验收时,应提高下列资料和文件:(1)变更设计的证明文件2)制造厂提供的产品说明书、试验记录、合格证件及安装图样等技术文件3)安装记录(4)调整试验记录5)备品、备件清单。
