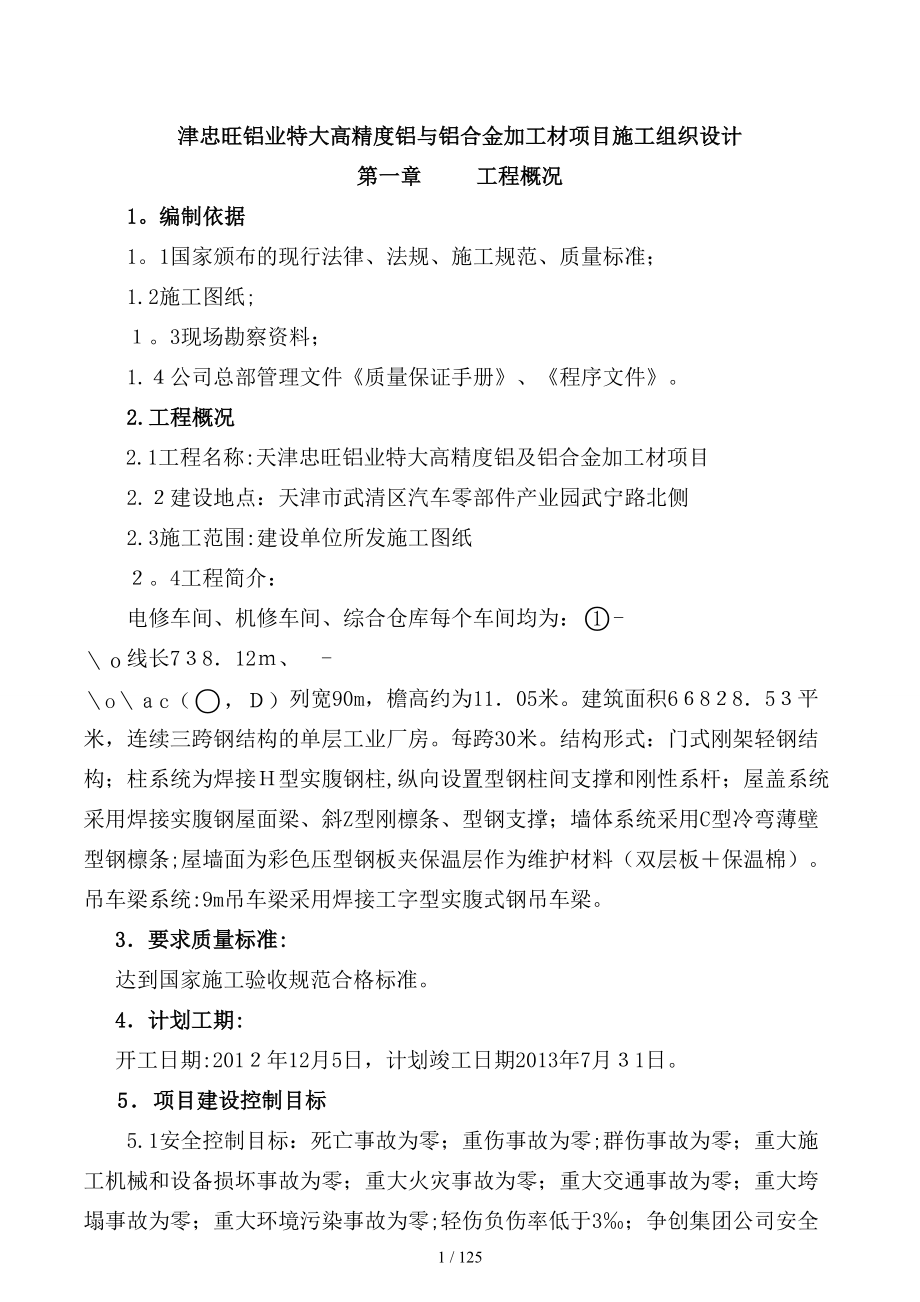

津忠旺铝业特大高精度铝与铝合金加工材项目施工组织设计第一章   工程概况1编制依据11国家颁布的现行法律、法规、施工规范、质量标准;1.2施工图纸; 13现场勘察资料;1.4公司总部管理文件《质量保证手册》、《程序文件》2.工程概况2.1工程名称:天津忠旺铝业特大高精度铝及铝合金加工材项目2.2建设地点:天津市武清区汽车零部件产业园武宁路北侧2.3施工范围:建设单位所发施工图纸24工程简介:电修车间、机修车间、综合仓库每个车间均为:-线长738.12m、-列宽90m,檐高约为11.05米建筑面积66828.53平米,连续三跨钢结构的单层工业厂房每跨30米结构形式:门式刚架轻钢结构;柱系统为焊接H型实腹钢柱,纵向设置型钢柱间支撑和刚性系杆;屋盖系统采用焊接实腹钢屋面梁、斜Z型刚檩条、型钢支撑;墙体系统采用C型冷弯薄壁型钢檩条;屋墙面为彩色压型钢板夹保温层作为维护材料(双层板+保温棉)吊车梁系统:9m吊车梁采用焊接工字型实腹式钢吊车梁3.要求质量标准:达到国家施工验收规范合格标准4.计划工期:开工日期:2012年12月5日,计划竣工日期2013年7月31日5.项目建设控制目标5.1安全控制目标:死亡事故为零;重伤事故为零;群伤事故为零;重大施工机械和设备损坏事故为零;重大火灾事故为零;重大交通事故为零;重大垮塌事故为零;重大环境污染事故为零;轻伤负伤率低于3‰;争创集团公司安全文明施工样板工地。

5.2质量控制目标:合格5.3健康卫生目标:杜绝重大食物中毒事件;杜绝发生和流行重大疫情事件;使全体参建人员的健康得到充分保证5.4文明施工控制目标:争创文明施工样板工地、创建绿色健康环保工程.55进度控制目标:符合业主工期要求.56投资控制目标:工程投资不超执行概算.第二章 施工组织安排及现场管理机构1施工组织安排11施工阶段的划分将本工程的施工分为3个阶段,即厂房柱基础施工阶段、厂房结构安装阶段、厂房装修施工阶段1.2厂房柱基础施工阶段本阶段从柱基础土方开始起到具备钢结构安装条件止,本阶段重点为土方开挖和柱基施工,同时安排厂房钢结构的制作. 每个车间共计三跨,因此将每个车间分为四个施工区域(每一条轴线为一个区域,、线施工过程中随机分配),每个区域为一个施工流水段,同时进行施工要求2013年1月31日基础施工完,并且回填土施工完,达到钢结构安装条件施工安排:开工后,每个车间的四个区域同时开始施工由于施工区域内地下水位较高,土方开挖时为枯水季节,地下水位在-20m左右,因此基坑降水采用明排降水的施工方法,在基坑边上设置一条明沟,底部一个角点处设置集水坑(500×500×500mm),集水坑利用水泵抽水进行降水。

各区域开工后首先进行基坑的土方开挖及降水,各施工面挖至基底随挖随施工垫层,然后进行基础施工1.3 厂房结构安装阶段本阶段从基础施工完土方回填起,到屋面结构安装完止.用四个月的时间完成厂房钢结构安装本阶段需完成厂房钢结构安装,是本工程的施工高峰期,需将主厂房结构安装完,部分屋面彩板结构施工,厂房内部分地坪及内外装修施工.施工安排:本阶段关键是组织厂房的钢结构安装和围护结构安装及专业安装和厂房内地坪等的平行流水立体交叉施工.特别是采用平行流水立体交叉作业时,合理的施工流向,不仅是工程质量的保证,也是安全施工的保证.如上部结构安装仍在施工时,车间外墙的砌筑和彩板施工提前插入的适宜时间和部位,结构和彩板仍在施工时,管道专业及厂房内地坪穿插进行的适宜时间和部位等,这些均须进行周密的安排.特别是土建与安装专业的关系,一般是外装饰要待各专业系统的完成后才能开始,内装修施工又要为专业施工的最后完成创造条件,因此,必须安排好时间与空间的利用,处理好穿插施工的关系.为了能保证施工正常进行,并满足总控计划要求,在主体钢结构施工期间,组织各个班组穿插流水作业,形成多工种、多专业的立体交叉施工,可以缩短工期、减少投入。

确定布置30t汽车吊二台或25t汽车吊三台为主吊装机械,配合8t汽车吊进行运输、拼装、安装施工配备8t汽车吊两台、10t半挂汽车6辆进行材料、构件的运输4厂房装修交工阶段本阶段从钢结构安装完起,到交工收尾止本阶段以厂房内外装修为中心,同时安排好车间水电施工,作好交工资料整理,达到交工的条件此阶段除了厂房内外装修完,具备使用条件;此外,厂房封闭也应完成.1.5施工进度安排进度计划控制点序号项   目开始时间结束时间1基础施工2012年12月5日2013年1月31日2钢结构制作、安装2012年12月10日2013年5月10日3彩板封闭、地坪、内外装修2013年3月20日2013年7月31日1.6混凝土、钢结构供应16.1混凝土供应:本工程选择商品混凝土,生产能力要完全满足施工现场需要.16.2钢结构供应:本工程建筑钢结构拟在天津当地租钢结构制造厂制作,以满足施工现场需要,彩板在现场制作钢结构制作量大,为保证安装节点,必须提前与业主、设计联系,及早提供钢结构设计图纸,取得有关设计数据,我方提前进行详图转化、备料;根据安装进度编排制作进度,并留有一定的时间间隔1.7 施工主要设备安排选择4台1.6m3反铲挖掘机,12台15t自卸汽车进行土方工程施工; 混凝土采用商品混凝土,在现场设置砂浆搅拌站,以满足现场施工所需砌筑和装修工程的供给。

现场配备2套钢筋加工设备,以满足现场所有钢筋的集中加工其它设备配备详见拟投入主要施工机械设备表1.8 施工劳动力计划根据本工程施工区域大的特点,必须有足够的人力资源保证每道工序的施工生产能力.根据工程实际情况和工序要求,项目经理部下设四个工程队,其中包括土建工程队,钢结构制作工程队,钢结构安装工程队,水电安装工程队1 各工程队工作内容划分土建工程队:负责图纸范围内全部土建工程的施工钢结构制作工程队:负责图纸范围内的所有钢结构的制作    钢结构安装工程队:负责图纸范围内所有钢结构的拼装和安装水电安装工程队:负责所下发图纸范围内所有给排水和电气照明安装2.劳动力投入本工程施工技术工人,均为我公司正式职工,劳动力需用量见劳动力计划表2.现场管理机构21现场管理机构建立从集团公司到项目部到作业层几个层次有机组合的工程项目管理体系,即:项目部领导层:由项目经理、工委书记、项目技术负责人组成,其主要职责是在项目经理的领导下分工负责,代表集团公司全权指挥工程的实施工作设立财务合同部、工程技术管理部、物资管理部、综合管理部等四个项目管理的职能部门,具体负责现场项目管理各个要素的全过程管理工作.在工程管理部内设立专业工程管理组,专门负责对专业工程各要素的管理。

2.2.现场管理机构图项目经理 李瑞山  项目副经理、工委书记 马绍宁项目副经理、技术负责人 牛正雄项目安全总监 王希武 物资部长 罗怀亮综合部长 杨波试验室 李晔明财务部长 岳还龙质量安全部长康伟工程部长 刘清伟土建工程队设备安装工程队钢结构安装工程队钢结构制作工程队管道安装工程队电气安装工程队23项目部人员组成2.3.1本项目实行项目经理负责制本公司委派具有多个国家重点工程施工总承包管理经验并承担类似工程建设的国家一级项目经理担任本工程项目经理,项目班子主要人员由项目经理聘用2为适应本项目的特点和需要,本公司将配备一个强有力的项目管理班子进行本工程的项目管理,项目管理班子的成员由思想素质高、技术精、业务熟练且富有同类工程项目实践经验、具备覆盖工程项目施工管理各专业技术的专业人员组成.2.3.3经监理及业主确认的项目管理班子成员及项目经理的名单和相应材料书面提交监理和业主,供审核备案,并在工程进展过程中根据业主要求及工程进度需要进行调整充实,本公司项目部的工作人员如不称职,业主有权要求更换,我公司予以接受4本公司在项目管理工作中就本工程质量、工期、投资、安全、文明施工等各项管理要素对业主总负责,实施工程的协调、管理、控制。

第三章  各分部分项工程施工方案第一节 土建工程的施工方案1工程测量1.1.放线工作部署11项目经理部要对各业主提供的坐标桩重新进行测定复核,复测闭合,检查无误后,方可使用1.1.2施工测量平面控制网的测设:根据复测完的坐标桩,建立统一的平面施工测量控制网定位、放线施测完成后要经自检、互检合格后,方可申请主管测量部门验线1.1.3提高测量精度,误差控制在规范允许范围之内,为工程施工提供可靠依据1.1.4布网原则a.遵循先总体后局部,先整体后细部的原则,布置施工测量控制网.b.控制桩设在安全、易保存的位置,相邻点之间应通视良好5本工程将采用在建筑物四周埋设牢固的轴线控制桩的方法,通过全站仪、水准仪引测和闭合1.2.建筑物定位和基础工程测量放线1.21在建筑物定位放线施测前,应熟悉总平面图、单位工程平面图、地下基础平面图和有关的技术资料根据控制点测定建筑物各主要轴线,做好轴线控制桩.施测中必须认真操作,严格保证精度,满足施测规范要求2.2验线:用全站仪检查各轴线的投测位置,然后再实量轴线的相对位置,以防控制轴线出现偏差,验线时还应检查垫层顶面的标高,经检查无误后,方可交付施工使用地上主体结构施工测量放线1.3.1本工程无论地下和地上部分,都将采用统一的控制网和控制桩,减小了多次引测带来的误差,层层上引、层层闭合,务必给施工提供准确的依据。

1.3.2控制网轴线的精度等级及测量方法依据《工程测量规程》执行1.3.3本工程轴线控制网的测角中误差将不超过±12″,边长相对中误差不大于1/15000.为满足控制网的精度要求,采用高精度全站仪一测回测角,二测回测边测量时,严格按规程中水平角观测和光电测距的技术要求来进行1.4.施工高程测量14.1高程控制网,根据业主提供场区内高程控制基准点测设高程控制点布置数量应不少于三个,以便于相互校核和适应分段施工的需要2高程控制网的精度及测量方法:根据《工程测量规程》高程控制拟采用四等水准测量方法测定.1.43施工标高控制a.场内敷设的水准网控制点,在间隔一定的时间需联测一次,以作相互校核,对检测后的数据采用计算机计算,以保证水准点使用的准确性施工中标高控制方法:用水准仪往返测验,以便检验和纠正1.5沉降观测按设计要求或国家规范设置沉降观测点,按设计和国家规范进行观测和布设,并做好记录.2.降水工程采用明排根据现场条件和地勘报告编制详细的施工方案土方工程施工方案3.1土方开挖顺序根据施工特点,基础开挖时应根据施工条件要求,适当预留出几条施工道路,用以运输施工基础所用的模板、钢筋和混凝土等物资。

3.2土方开挖土方开挖采用反铲挖掘机挖土,自卸汽车运土,土方开挖前要向业主了解挖土范围内是否存在地下障碍物,如地下管道、水线、电线、电缆及光缆等如果有障碍物,则要会同业主协商确定预防保护措施开挖过程中如发现文物等要及时通知业主采取措施土方开挖根据设计基础埋深深度分层挖土,挖至基底标高以上预留300mm厚土层,人工清理基底,以防扰动原土层.土方挖至设计标高时,请设计、地勘、业主、监理等部门验槽,符合要求签字后,方可进行下一道工序施工3土方回填3.3.1土料要求基槽回。
