文档详情

技术、组织措施费

公****
实名认证
店铺
DOC
992.50KB
约19页
文档ID:409162057
技术、组织措施费_第1页
1/19

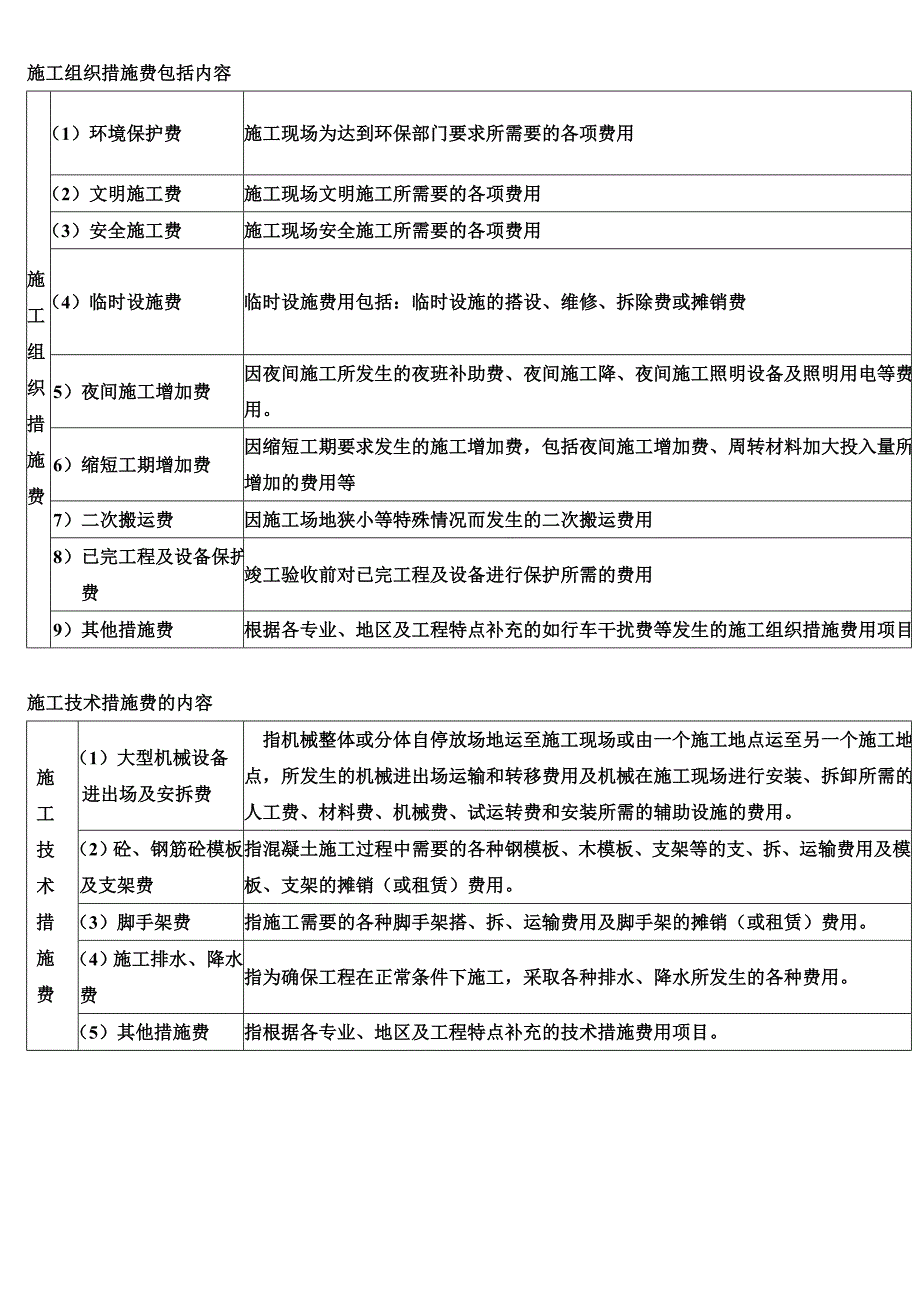

施工组织措施费包括内容施工组织措施费(1)环境保护费施工现场为达到环保部门要求所需要的各项费用(2)文明施工费施工现场文明施工所需要的各项费用(3)安全施工费施工现场安全施工所需要的各项费用(4)临时设施费临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费(5)夜间施工增加费因夜间施工所发生的夜班补助费、夜间施工降、夜间施工照明设备及照明用电等费用6)缩短工期增加费因缩短工期要求发生的施工增加费,包括夜间施工增加费、周转材料加大投入量所增加的费用等(7)二次搬运费因施工场地狭小等特殊情况而发生的二次搬运费用(8)已完工程及设备保护费竣工验收前对已完工程及设备进行保护所需的费用(9)其他措施费根据各专业、地区及工程特点补充的如行车干扰费等发生的施工组织措施费用项目施工技术措施费的内容施工技术措施费(1)大型机械设备进出场及安拆费指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输和转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用2)砼、钢筋砼模板及支架费指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。

3)脚手架费指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用4)施工排水、降水费指为确保工程在正常条件下施工,采取各种排水、降水所发生的各种费用5)其他措施费指根据各专业、地区及工程特点补充的技术措施费用项目什么是措施费?措施费:指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用组成:由施工技术措施费和施工组织措施费组成一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用 2.混凝土、钢筋混凝土模板及支架费:指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用 3.脚手架费:指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用 4.施工排水、降水费:指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用 5.其他施工技术措施费:指根据各专业、地区工程特点补充的技术措施费项目。

如:垂直运输费、超高增加费 二、施工组织措施费内容包括: 1.环境保护费:指施工现场为达到环保部门要求所需要的各项费用    环境保护费 = 直接工程费 × 环境保护费费率    环境保护费费率 = 本项费用年度平均支出÷(全年建安产值 ×直接工程费占总造价比例)  2.文明施工费:指施工现场文明施工所需要的各项费用   文明施工费 = 直接工程费 × 文明施工费费率   文明施工费费率 = 本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)  3.安全施工费:指施工现场安全施工所需要的各项费用   安全施工费 = 直接工程费 × 安全施工费费率   安全施工费费率 = 本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)  4.临时设施费:指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等   临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施   临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费   临时设施费 =(周转使用临建费 +一次性使用临建费)×(1 +其他临时设施所占比例)   其中: (1).周转使用临建费 =∑【{(临时面积×每平方米造价)÷(使用年限×365×利用率)}×工期(天)】+一次 性拆除费  (2).一次性使用临建费 =∑临建面积×每平方米造价×(1-残值率)+一次性拆除费 5.夜间施工费:指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。

6.缩短工期增加费:指因缩短工期要求发生的施工增加费,包括夜间施工增加费、周转材料加大投入量所增加的费用等 7.二次搬运费:指因施工场地狭小等特殊情况而发生的二次搬运费用 8.已完工程及设备保护费:指竣工验收前,对已完工程及设备进行保护所需费用 9.其他施工组织措施费:指根据各专业、地区工程特点补充的施工组织措施费项目定额措施项目费计算分为:一、建筑工程; 二、建筑装饰装修工程措施项目费一、建筑工程措施项目费计算1、 混凝土、钢筋混凝土模板及支架⑴、定额编制建筑物模板不分预制和现浇,不分构件名称及部位,是根据建筑物不同的结构类型和不同用途,按建筑物的建筑面积进行编制⑵、定额项目划分按结构类型划分为:混合、框架、框剪、剪力墙等结构;按不同用途划分为:住宅、教学及办公用房、医院(宾馆、图书馆)、商场、单层厂房、多层厂房、综合楼 如表1: 计量单位:100 m2定额编号1-11-21-31-41-51-61-71-81-91-101-111-121-131-141-151-16项目住 宅教学及办公用房医院、宾馆、图书馆商场单层厂房多层厂房混合结构框架结构框剪结构剪力墙混合结构框架结构框剪结构混合结构框架结构框剪结构剪力墙框架结构框剪结构排架框架框架本仓库工程:多层厂房框架结构;定额编号1-16;建筑面积:864m2。

其他模板按构件名称划分为:台阶、垫层、地沟、盖板、过梁、其他构件,按构件制作方法划分为现浇、预制⑶、定额项目的工作内容内容包括:模板制作、安装、拆除、场内外运输及回厍维修其他模板现浇构件的内容包括:模板制作、安装、拆除、场内外运输⑷、定额项目的适用范围建筑物模板不分木模、钢模,一律按结构类型、建筑用途套用相应定额其他模板适用于室外工程,按构件名称套用定额;预制构件的定额项目:不分木模、钢模、定型模板、组合模板,也不论采用何种底模或胎模,一律按构件项目名称套用定额⑸、工程量计算、调整换算及应用说明㈠、建筑物模板住宅、教学及办公用房、医院(宾馆、图书馆)、商场、单层厂房、多层厂房、综合楼的模板工程量均以:不同的结构类型按建筑物总建筑面积以m2计算㈡、其他模板(1、现浇混凝土垫层、压顶、其他构件模板工程量均按:模板与混凝土接触面积以m2计算2、台阶模板工程量按水平投影面积计算,台阶与平台连接时,其投影面应以最上层踏步外沿加0.30m计算3、地沟模板不分沟底、沟壁、沟顶均以:模板与混凝土接触面积合并计算4、预制地沟盖板、地沟过梁模板工程量均按:构件实体积以m3计算㈢、其他说明 l(1、定额中的模板是按:钢模为主部分,考虑木模综合测算的,施工采用模板与定额规定不同时,仍按定额规定计算。

2、建筑物模板是综合测算的,无论室内有无地沟均不调整3、同一建筑物多种用途,按不同用途分别计算4、混凝土地坪及基础垫层的模板均按:现浇混凝土垫层模板计算5、定额中的其他模板适用于室外工程例题1:商场,标准两层框剪结构,中心线长100米、宽50米、外墙厚365mm,室内有一地沟,见图1-1,长100米,盖板为预制,沿沟长方向每块板长Im,板厚60mm,砼用量0.018m3;,计算1、商场的模板工程量2、当室外有同样一条地沟,计算该地沟的模板工程量 图1-1室外管沟图 H=400mm B=4000 mm D=240mm解:(1、商场模板工程量,规则要求:按总建筑面积的计算S建筑面积 = (I00+0.365)×(50+0.365)×2 = 10109.77 m2 (2.地沟模板工程量计算,规则要求:地沟模板不分沟底、沟壁、沟顶均以:模板与混凝土接触面积合并计算其中:①、地沟垫层模板工程量 =0.1×100×2 =20 m2②、地沟压顶模板工程量 =0.06×100×4 =24 m2③、预制地沟盖板模板工程量 =l00×0.018 =1.8 m32、脚手架⑴、定额编制规定:凡能计算建筑面积的、且由一个施工单位总承包的工业与民用建筑单位工程,均应执行综合脚手架定额;凡不能建筑面积而必须搭设脚手架的、或能计算建筑面积但建筑工程和装饰装修工程分别由若干个施工单位承包的单位工程和其他工程项目,可执行单项脚手架定额;⑵、定额项目划分分为综合脚手架和单项脚手架两种形式。

㈠、综合脚手架:以不同高度和不同结构分为6m以内、20m以内的单层建筑和20m以内的混合、框架结构多层建筑的综合脚手架项目;并列入了影剧院、礼堂满堂脚手架项目㈡、单项脚手架:以不同搭设高度、不同搭设位置、不同构造式、不同用途划分为单、双排外脚手架、里脚手架、满堂脚手架、悬空脚手架、挑脚手架、水平及垂直防护架、依附斜道、单独斜道、电梯井架等项目;另外还有建筑物垂封闭、洞口(屋面、楼层临边、楼梯)防护栏杆、洞口水平防护网、安全网等项目计量单位:100 m2定额编号2-12-22-32-42-5项目单层建筑多层建筑影剧院、礼堂增加满堂脚手架高度20m以内高度(m)混合结构框架结构6以内20以内 数 量 ⑶、定额项目的工作内容①、综合脚手架和单项脚手架定额项目工作内容包括:场内外材料搬运、搭设拆除、维修刷油及整理堆放 ②、水平及垂直防护架、建筑物垂直封闭、洞口水平防护网、安全网等定额项目工作内容包括:支撑、挂网、翻网绳、阴阳角挂绳、拆除;平土、搭设、拆除③、洞口(屋面、楼层临边、楼梯)防护栏杆、挑脚手架等定额项目工作内容包括:场内外材料搬运、搭设拆除;截料焊接、安装刷漆及回库维修。

⑷、定额项目的适用范围综合脚手架适用:凡能计算建筑面积的、且由一个施工单位总承包的工业与民用建筑单位工程;单项脚手架适用:凡不能计算建筑面积而必须搭设脚手架的、或能计算建筑面积但建筑工程和装饰装修工程分别由若干个施工单位承包的单位工程和其它工程项目⑸、工程量计算、调整换算及应用说明㈠、 综合脚手架(1、工程量:按建筑物的总建筑面积以m2计算2、单层建筑物:指一层和一层带地下室的单位工程;多层建筑物:指二层以上(不计地下室层)的单位工程3、影剧院、礼堂带有吊顶者,其吊顶高度在4.5m以上时,所需满堂脚手架,可按影剧院、礼堂增加满堂脚手架定额计算4、定额项目内不包括:建筑物垂直封闭、垂直防护架及水平防护架、防护栏杆,实际需要时应另行计算5、按综合脚手架定额计算时,除满堂脚手架、垂直封闭、垂直防护架及水平防护架、防护栏杆,实际需要时可增加计算的单项脚手。

下载提示
相似文档
正为您匹配相似的精品文档
