德国慧鱼公司高强化学锚栓安装指导书

飞***
实名认证
店铺
DOC
570KB
约3页
文档ID:16628578
德国慧鱼公司高强化学锚栓安装指导书_第1页
1/3

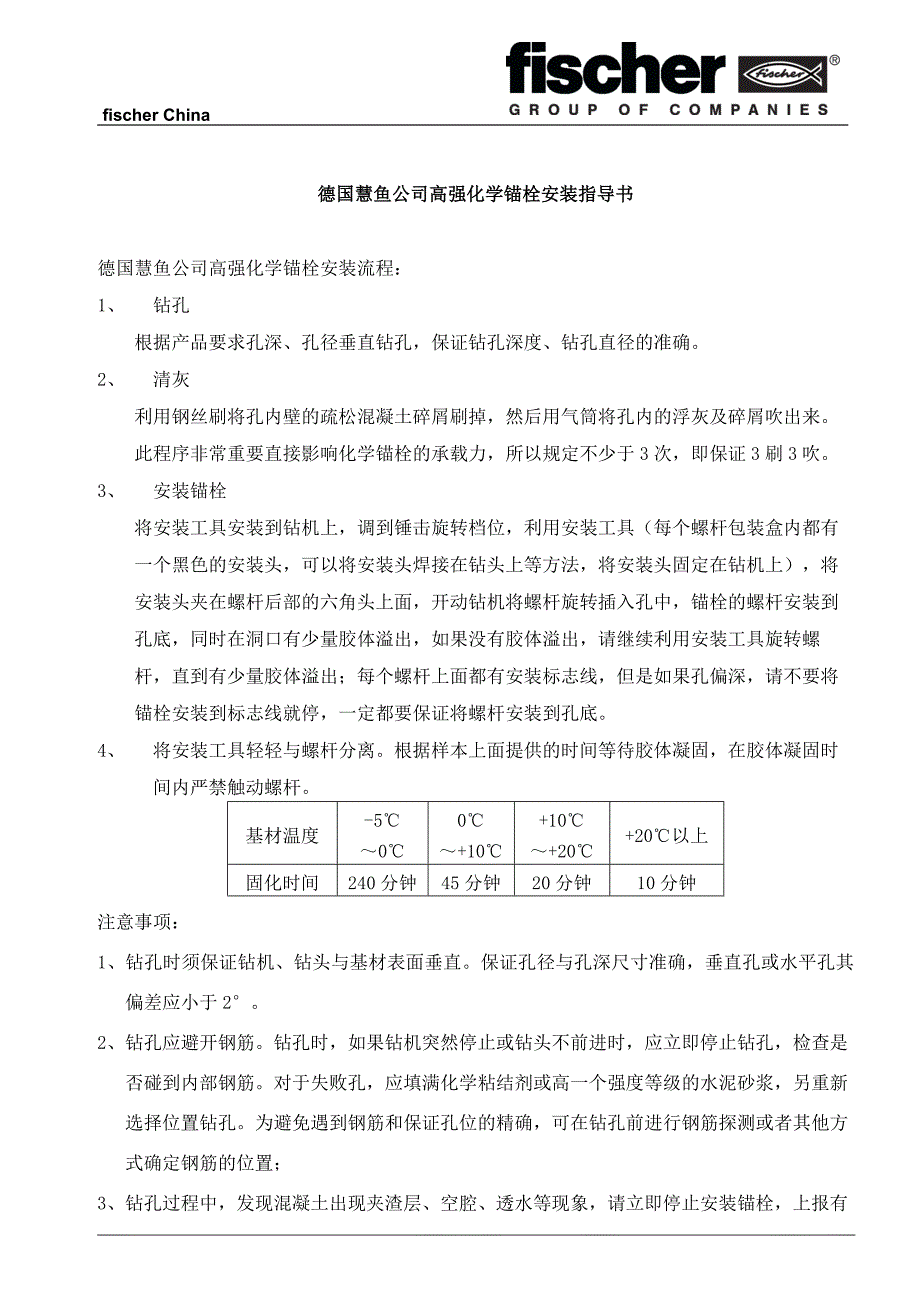

fischer China德国慧鱼公司高强化学锚栓安装指导书德国慧鱼公司高强化学锚栓安装流程:1、 钻孔根据产品要求孔深、孔径垂直钻孔,保证钻孔深度、钻孔直径的准确2、 清灰利用钢丝刷将孔内壁的疏松混凝土碎屑刷掉,然后用气筒将孔内的浮灰及碎屑吹出来此程序非常重要直接影响化学锚栓的承载力,所以规定不少于 3 次,即保证 3 刷 3 吹3、 安装锚栓将安装工具安装到钻机上,调到锤击旋转档位,利用安装工具(每个螺杆包装盒内都有一个黑色的安装头,可以将安装头焊接在钻头上等方法,将安装头固定在钻机上),将安装头夹在螺杆后部的六角头上面,开动钻机将螺杆旋转插入孔中,锚栓的螺杆安装到孔底,同时在洞口有少量胶体溢出,如果没有胶体溢出,请继续利用安装工具旋转螺杆,直到有少量胶体溢出;每个螺杆上面都有安装标志线,但是如果孔偏深,请不要将锚栓安装到标志线就停,一定都要保证将螺杆安装到孔底4、 将安装工具轻轻与螺杆分离根据样本上面提供的时间等待胶体凝固,在胶体凝固时间内严禁触动螺杆基材温度 -5℃~0℃ 0℃~+10℃ +10℃~+20℃ +20℃以上固化时间 240 分钟 45 分钟 20 分钟 10 分钟注意事项:1、钻孔时须保证钻机、钻头与基材表面垂直。

保证孔径与孔深尺寸准确,垂直孔或水平孔其偏差应小于 2°2、钻孔应避开钢筋钻孔时,如果钻机突然停止或钻头不前进时,应立即停止钻孔,检查是否碰到内部钢筋对于失败孔,应填满化学粘结剂或高一个强度等级的水泥砂浆,另重新选择位置钻孔为避免遇到钢筋和保证孔位的精确,可在钻孔前进行钢筋探测或者其他方式确定钢筋的位置;3、钻孔过程中,发现混凝土出现夹渣层、空腔、透水等现象,请立即停止安装锚栓,上报有fischer China关部门,等待处理4、朝天安装,为防止胶体流淌,请使用慧鱼公司特别配送的安装卡子,放进胶管后,将卡子固定在孔口,然后冲击旋转插入螺杆5、参照固化时间表,严格遵守安装时间与固化时间,待胶体完全固化后方可承载,固化期间严禁扰动,以防锚固失效6、螺杆插入孔内的部分要保持干燥,清洁,无严重锈蚀8、化学胶管应存放于阴凉、干燥的地方,长期存放温度应为 5℃~25℃在高温情况下施工一定要注意胶管的温度高温情况下建议利用水为胶管降温、避免日光直接照射胶管和螺杆,避开高温时段施工、储存胶体的房间注意降温等; 9、注意化学树脂不要接触眼睛10、如果孔壁潮湿,不影响安装,但固化时间应按固化时间表中所列时间要求加倍延长。

11、如在原设计位置安装锚栓受阻碍,如需变位,应征求设计师意见备注:施工中如出现产品质量问题或其他相关产品技术问题,请与慧鱼公司技术部联系根据上述安装指导流程操作,慧鱼公司郑重承诺,慧鱼公司的高强化学锚栓保证达到设计要求的力学数值STC慧鱼(太仓)建筑锚栓有限公司fischer China针对慧鱼大直径化学锚栓的螺杆安装,如:M24、M30、M36慧鱼公司配有原装德国进口的专用安装工具,但考虑施工现场的实际情况,不太适合大量购买这种安装工具,现在提供一种简单实用而实惠的方法施工单位除了可以购买慧鱼的专用安装工具以外,可以多一种选择,见下图示:1、根据现场购买的锚栓直径采购套筒(这个在市面上很常见,并且价格也很便宜)见图 1.12、利用废弃的 5 坑钻头,将前面的麻花部分切除,代替图中的慧鱼的安装转接件见图 1.23、将套筒与切好的钻头焊接在一起为保证强度,建议用不锈钢或者高标号焊条焊接4、用 2 个螺母旋在要安装的螺杆上,2 个螺母相互锁紧见图 25、将焊接好的工具安装在 5 坑钻机上,将套筒套在外面的螺母上,用锤击旋转档安装即可见图 2+ 1 + 2图 1图 2STP慧鱼(太仓)建筑锚栓有限公司2007-7-11。

下载提示
相似文档
正为您匹配相似的精品文档
