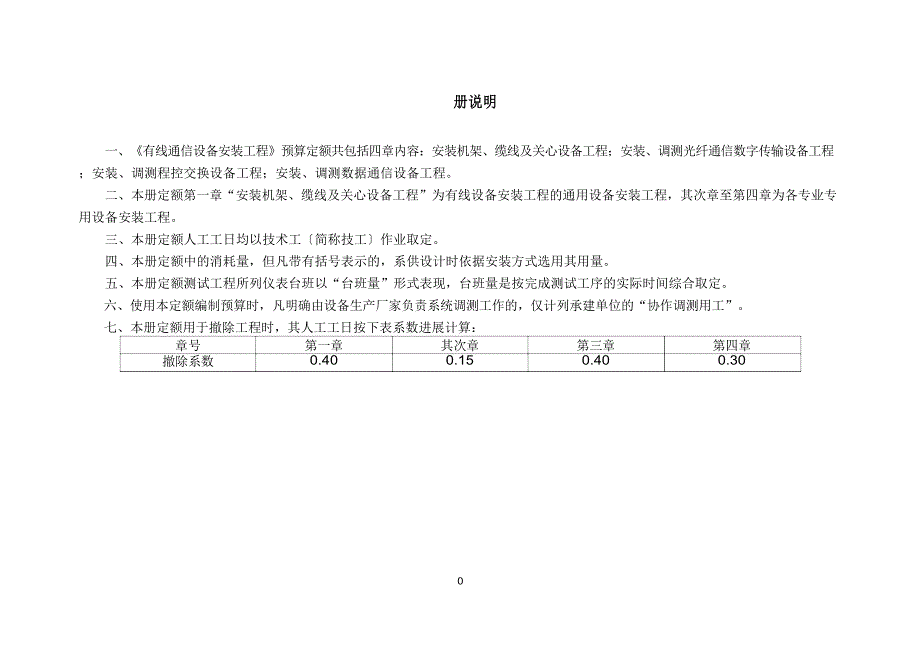

册说明一、《有线通信设备安装工程》预算定额共包括四章内容:安装机架、缆线及关心设备工程;安装、调测光纤通信数字传输设备工程;安装、调测程控交换设备工程;安装、调测数据通信设备工程二、本册定额第一章“安装机架、缆线及关心设备工程”为有线设备安装工程的通用设备安装工程,其次章至第四章为各专业专用设备安装工程三、本册定额人工工日均以技术工〔简称技工〕作业取定四、本册定额中的消耗量,但凡带有括号表示的,系供设计时依据安装方式选用其用量章号撤除系数第一章0.40其次章0.15第三章0.40第四章0.30五、本册定额测试工程所列仪表台班以“台班量”形式表现,台班量是按完成测试工序的实际时间综合取定 六、使用本定额编制预算时,凡明确由设备生产厂家负责系统调测工作的,仅计列承建单位的“协作调测用工”七、本册定额用于撤除工程时,其人工工日按下表系数进展计算:0目 录第一章 安装机架、缆线及关心设备说明 〔4〕第一节 安装电缆槽道、走线架、机架、列柜 〔5〕其次节 安装列架照明、机台照明、机房信号灯盘 〔7〕第三节 安装保安配线箱 〔8〕第四节 安装配线架 〔9〕一、安装总配线架 〔9〕二、安装数字安排架、光安排架 〔11〕第五节 布放设备缆线、软光纤 〔12〕一、布放设备电缆 〔12〕二、布放设备导线 〔15〕三、布放软光纤 〔17〕四、布放电力电缆 〔18〕第六节 安装防护、加固设施及关心终端设备 〔19〕24其次章 安装、调测光纤数字传输设备说明 〔21〕第一节 安装测试数字传输设备〔PDH〕 〔23〕其次节 安装测试数字传输设备〔SDH、DXC〕 〔24〕第三节 安装测试波分复用设备〔WDM〕 〔27〕第四节 安装测试再生中继及远供电源设备 〔31〕第五节 安装、调测网络治理系统设备 〔32〕第六节 调测系统通道 〔33〕一、调测数字传输〔PDH、SDH〕系统通道 〔33〕二、调测波分复用〔WDM〕系统通道 〔34〕三、光路优化 〔35〕四、通道调测中间站协作、中继段测试 〔36〕第七节 安装、调测同步网设备 〔37〕第三章 安装、调测程控交换设备说明 〔38〕第一节 安装程控交换设备 〔39〕其次节 调测程控交换设备 〔40〕第三节 安装、调测交换附属设备 〔43〕第四节 调测用户交换机〔PAB〕 〔44〕第五节 调测智能网设备 〔45〕第六节 安装、调测信令网设备 〔46〕第四章 安装、调测数据通信设备说明 〔47〕第一节 安装、调测数据通信网网络设备 〔48〕一、安装、调测数字数据网设备 〔50〕二、安装、调测宽带接入 〔50〕三、安装、调测路由器设备 〔51〕四、安装、调测局域网交换机设备 〔53〕其次节 安装、调测网络效劳器、调制解调器 〔54〕一、安装、调测效劳器设备 〔54〕二、安装、调测调制解调器 〔55〕三、安装、调测光电转换器、KVM 切换器及工控机 〔56〕第三节 安装、调测网络安全设备 〔57〕第四节 安装、调测存储设备 〔58〕第一章 安装机架、缆线及关心设备说 明一、本章定额子目中未列出主材消耗量的,由设计按实计列;与设备成套供给的材料不再单独计列主材。
二、安装电缆槽道、走线架:1. 安装电缆槽道定额包括主、过桥、汇流槽道、垂直槽道、对墙槽道等内容2. 安装电缆走线架定额按成套供给、单层构造考虑,如为双层,按本定额人工工日乘以 2.0 计算;假设为非成套供给,施工时需要现场加工制作,则按本定额人工乘以 3.0 计算项 目单位架数三、本章布放电缆定额适用于通信设备之间的电缆〔不含设备内部布线〕四、布放电缆和导线定额只适用于在电缆走道、槽道及机房内地槽中 五、中间配线架塑料跳线长度计算如下表:中间配线架架12345678910平均跳线长度米/百条190220250280310340370400430460第一节 安装缆线槽道、走线架、机架、列柜工作内容:1.安装缆线槽道、走线架、机架、列柜:开箱检验、清洁搬运、组装、打孔、补漆、调整垂直与水平、安装固定等料机械2.安装加固吊挂、支撑铁架:下料、钻孔、组装、安装固定定额编号TSY1—001TSY1—002TSY1—003TSY1—004TSY1—005TSY1—006TSY1—007TSY1—008安装电缆槽道安装电缆走安装软光纤安装综合安装端机机架增(扩)装安装列头柜安装壁挂式项目线架走线槽架、柜子机框小型设备〔m〕〔架〕〔个〕〔架〕名称单位数量人技工工日0.500.400.302.503.000.256.002.50工普工工日————————电缆槽道m1.01———————主 电缆走线架m— 1.01———— ——要 软光纤走线槽m— —1.01——— ——材 加固角钢夹板组套— ——2.022.02— 2.02—注:1.安装综合架、柜适用于各专业的空架、龙门架、混合架、集装架等。
2. 装设备整机机架时已包含机架、子机框和机盘内容,增〔扩〕装子机框定额仅用于非整机型或增装以及扩容工程3. 安装列头柜也适用于包括电源的尾柜主 要材料机械定额编号TSY1—009TSY1—010TSY1—011TSY1-014安装电源安排柜、箱列头柜或电源安排柜带电更换项目落地式壁挂式架顶式空气开关、熔断器〔架〕〔个〕名称单位数量人技工工日3.002.001.001.50工普工工日————加固角钢夹板组套2.02———熔断器/空开个———1.00其次节 安装列架照明、机台照明、机房信号灯盘工作内容:1.列架、机台、事故照明:组装灯具、定位安装、安装开关及插座、试通等2.机房信号灯盘:划线定位、定位安装、调整试通等定项额编目号TSY1—013 TSY1—014 TSY1—015安装列架照明〔列〕二灯/列 四灯/列 六灯/列TSY1—016安装机台照明〔台〕TSY1—017安装事故照明〔处〕TSY1—018 TSY1—019安装机房信号灯盘〔盘〕总信号灯盘 列信号灯盘名称单位数量人技工工日2.273.474.671.500.200.750.20工普工工日———————40W 日光灯具〔含灯管〕套2.004.006.00————8W 日光灯具〔含灯管〕套———1.00———信号灯泡带座套————1.00——主要支铁套—————2.021.01材料机械第三节工作内容:开箱检验、清洁搬运、固定箱体、箱内件组装、接地线等。
安装保安配线箱定额单位:个定 额 编 号 TSY1—020项 目 40 回线以下主要材料TSY1—021 TSY1—022安装保安配线箱60 回线以下 120 回线以下TSY1—023180 回线以下机械人名技称工单位工日1.502.50数量4.005.00工普工工日————塑料绝缘跳线 AV―2×0.5m40.0072.00144.00216.00保安配线箱套1.001.001.001.00第四节 安装配线架一、安装总配线架工作内容:1.安装总配线架、测量台、业务台、关心台、滑梯:开箱检验、清洁搬运、安装固定、安装端子板、安装告警信号装置、调整清理等主要材料机械2.安装保安排、试线排:开箱检验、清洁搬运、安装固定 定额单位:架定项额编目号TSY1—026240 回线以下TSY1—027480 回线以下TSY1—028 TSY1—029落地式总配线架1000 回线以下 2023 回线以下TSY1—0304000 回线以下TSY1—0316000 回线以下TSY1—032600/600 壁挂式配线架名称单位数量人技工工日8.6412.2014.4019.0024.0028.006.00工普工工日———————槽钢 43×80×43×5kg————〔32.64〕〔32.64〕—信号灯座套————〔10.00〕〔10.00〕—红色信号灯套————〔10.00〕〔10.00〕—注:总配线架系按成套供给考虑。
假设非成套供给,仅安装总配线架铁架时取相应子目人工定额的70%定项额编目号TSY1—031安装保安排〔块〕TSY1—032安装试线排〔块〕TSY1—033安装测量台、业务台、关心台〔台〕TSY1—034安装滑梯〔架〕人名技称工单位工日0.15数0.10量3.001.50工普工工日————滑梯支铁套———2.02。
