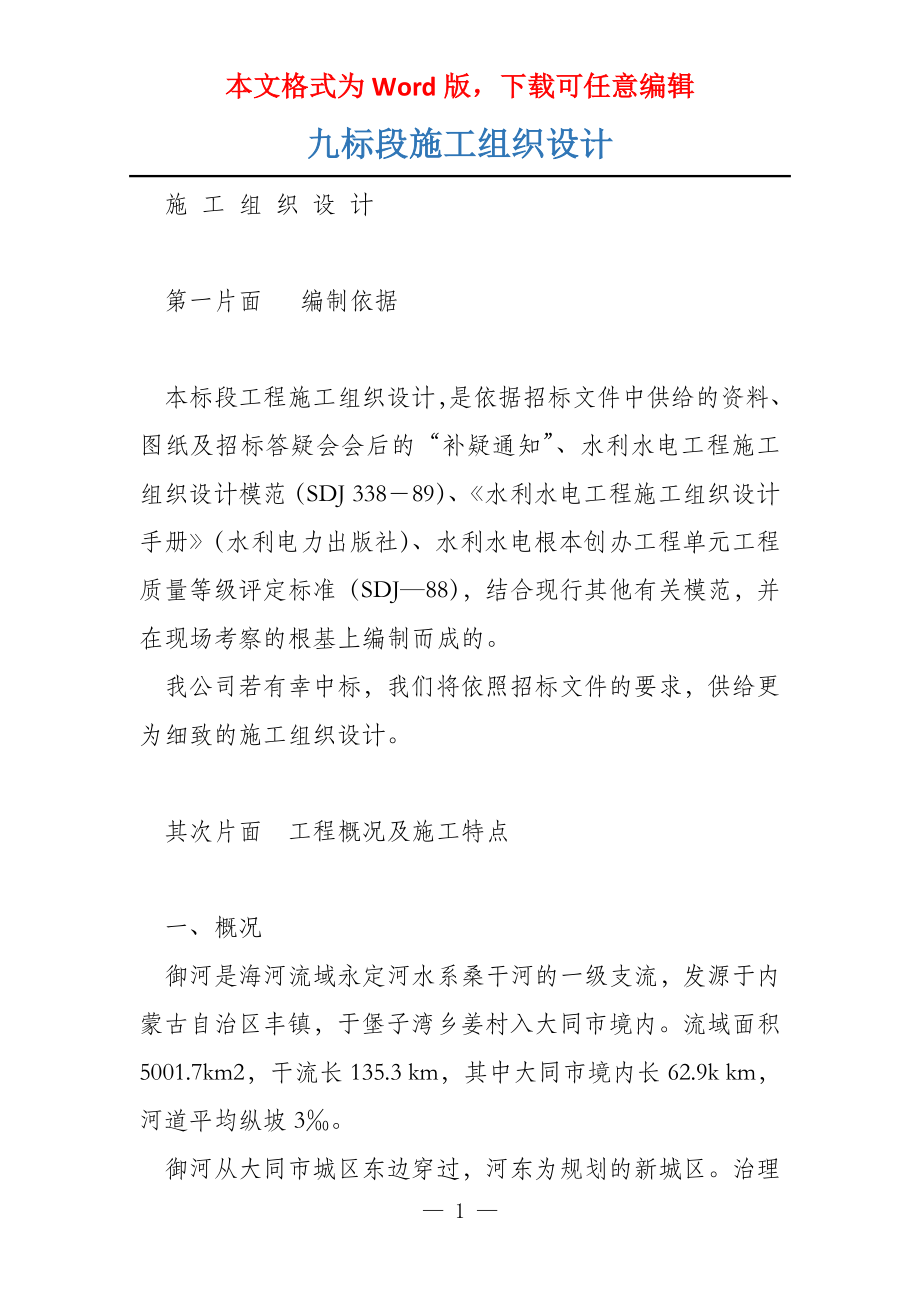

本文格式为Word版,下载可任意编辑九标段施工组织设计 施 工 组 织 设 计 第一片面 编制依据 本标段工程施工组织设计,是依据招标文件中供给的资料、图纸及招标答疑会会后的“补疑通知”、水利水电工程施工组织设计模范(SDJ 338-89)、《水利水电工程施工组织设计手册》(水利电力出版社)、水利水电根本创办工程单元工程质量等级评定标准(SDJ—88),结合现行其他有关模范,并在现场考察的根基上编制而成的 我公司若有幸中标,我们将依照招标文件的要求,供给更为细致的施工组织设计 其次片面 工程概况及施工特点 一、概况 御河是海河流域永定河水系桑干河的一级支流,发源于内蒙古自治区丰镇,于堡子湾乡姜村入大同市境内流域面积5001.7km2,干流长135.3 km,其中大同市境内长62.9k km,河道平均纵坡3‰ 御河从大同市城区东边穿过,河东为规划的新城区治理工程位于御河大同市城区段,工程以上操纵流域面积3620 km2 御河洪水主要由暴雨形成,发生时间一般在6~9月,且主要集中在7~8月由于流域内易发生局地性暴雨,且流域比降较大、植被差,因而易形成峰高量小、历时较短的陡涨陡落的尖瘦洪水。

本工程地处大同盆地北缘,地形平坦,场地开阔,对外交通便当 工程治理范围从京包铁路桥上游300m(桩号0+000)至迎宾桥下775m(桩号5+275),治理长度5.275 km 二、主要工程创办内容 ⑴整个工程简述 大同市御河城区段河道治理及中水调蓄工程等别为三等,主要建筑物级别为3级相应的临时建筑物为5级导流标准为5年一遇洪水,相应最大洪峰流量为343m3/s,10月~次年5月份枯水期最大洪峰流量11 m3/s 御河桥(桩号2+500)上游两岸堤线逐步东移,裁弯取直后与下游堤防相接5.275km河道按设计河底线举行清淤御河桥以上500m(桩号2+000)至迎宾桥以下500m(桩号5+000)段结合中水调蓄工程,河中布置中隔堤一道,左侧宽70m为行洪道,汇640 m3/s及其以下洪水右侧150m作为蓄水河道,来水大于640 m3/s参与行洪,汛后全断面蓄水桩号2+200以上及5+500以下堤防断面为梯形,堤顶宽5m,迎水坡为1∶2,浆砌块石护坡,背水坡为1∶2.5土坡;2+000~5+000堤防迎水坡为浆砌石挡土墙布局中隔堤为中空(中间填土)砼布局 结合河道调坡的需要,在桩号2+000和4+100处各布置跌水一道,坎高分别为1.5m和1.4m,在桩号2+000、2+700、4+100、5+000处各布置橡胶坝一道,依次编为1#坝、2#坝、3#坝、4#坝。

底板、消力池、边墩、中墩为混凝土布局每座橡胶坝高3m,1#坝长146m,按两跨布置,各跨均为73m,2#坝、3#坝、4#坝坝长均为212m,按三跨布置,各跨分别为73m、73m和66m中间设1m宽、4m高的中隔墩每座橡胶坝配置充排水泵房1座1#坝泵房内设置3台单级双吸式离心泵(两台工作,一台备用),2#坝、3#坝、4#坝泵房内各设置4台单级双吸式离心泵(3台工作,一台备用),每座泵站承受每个橡胶坝袋的充排水 经常行洪的左岸行洪河道采取17cm厚混凝土下铺一层复合土工膜(400g/m2)防渗并兼做河底抗冲护砌大于640m3/s洪水才行洪的右岸蓄水河道防渗采用1m厚当地河床土铺盖下铺一层复合土工膜(600g/m2) 在河道东侧利用片面二级阶地,结合弃土形成东湖人工湖为连接河湖在左堤桩号3+700处布置连通闸1座,孔宽4m为连接中隔堤两侧蓄水区,在中隔堤桩号2+280、3+678和4+574处分别布置三处简易连通门(闸),门宽均为4m 每座橡胶坝充水水源来自岸边的蓄水池,蓄水池水源取自泵房旁边的深井东湖连通闸及中隔堤边通门(闸)各选一平板滑出工作闸门,供电系统分别取自御河两岸10kv高压线路,连通闸供电容量80kVA,1#泵站供电容量为250kVA,其余泵站均为351kVA,全体供电容量为新增,上下压均为单母线接线。

⑵本标段工程主要创办内容 本工程的施工共分十个标段,我公司投标标段为第Ⅸ标段,合同编号 为:YHZL-TJ-2022-09,本标段的工程名称为3#橡胶坝及跌水工程,其主要内容为: ① 3#橡胶坝土建安装工程; ② 桩号4+071~4+145段中隔堤及堤防工程; ③ 泵站、蓄水池工程等 本标段工程的主要工程量见附表 ⑶、本标段工程的工期要求 根据发包人要求,2022年4月6日开工,汛前完成泄洪槽工程(包括左堤、中隔堤、段内行洪河道衬砌以及跌水工程),9月15日全体工程全部完工,总工期163天(连续) ⑷、质量标准 质量标准:按照招标文件技术条款以及有关行业施工技术模范执行工程质量等级评定,按照水利水电根本创办工程单元质量等级评定标准(SDJ249—88)执行 第三片面 施工条件 1.交通运输与场地布置条件 京包铁路、御河大桥和迎宾大桥从该治理段穿过该工程对外交通主要依靠马路,由于工程区与大同市城区道路多处相连,对外交通便利,工程范围内场地开阔便于布置施工道路和布置临时设施 2.施工用水用电条件 根据发包人安置,施工用水水源为3号泵站的深水井,施工用电电源为3号泵站水源井所配置的变压器引下线。

3.材料设备供应 除发包人指定的材料设备以外,其余材料及设备的购买筹划为: (1) 水泥从大同水泥厂添置; (2) 钢材、木材、汽油、柴油及设备从大同市有资质的正规厂添置; (3) 碎石、块石从大同市平旺石料厂添置; (4) 砂子从大同市南郊区智家堡料场添置; 4.安好渡汛要求 御河洪水主要由暴雨形成,发生时间一般在6~9月,且主要集中在7~8月为了安好渡汛,筹划泄洪槽工程在5月底前完成,作为汛期的导流渠,蓄水区工程需在泄洪槽工程如期完工并修建了二期横向围堰以后施工 5.工程施工特点 本标段工程最显著的特点是:土方开挖、填筑量大,混凝土日浇注量大,工期紧,任务重,工作面较大,季节性强,施工强度高 6.施工承诺 我公司承诺:如我公司中标,我方将严格按照业主招标文件要求及国家现行有关模范用心施工,如期完工,保证工程一次验收合格 第四片面 施工布置 一 施工导流与污水水流操纵 根据招标文件,枯水期最大洪峰流量为11 m3/s,拟在蓄水区泄洪,据此布置一期施工导流围堰泄洪槽工程作为一期工程施工,须在5月底完工。

泄洪槽如期完工以后进入安好渡汛期, 相应施工导流标准为五年一遇洪水(P=20%),最大洪峰流量为343m3/s利用刚完工的泄洪槽作为施工导流渠,据此布置二期横向围堰,蓄水区工程作为二期工程举行施工全工程的施工导流围堰已在第Ⅰ标段工程中统一考虑,本标段不再考虑施工导流问题 对于流经蓄水区的污水水流操纵问题,按业主的统一安置考虑 二 生产及生活区布置 本标段工程拟划分两个工段举行施工,第一工段负责河道内泄洪、蓄水两区工程的施工,其次工段负责右岸泵房及蓄水池的施工两个工段的生产加工系统、生活区及工程管理部均统一布置在左岸3号橡胶坝邻近,临时占地面积3000m2 三 施工道路 1. 对外交通 本标段工程介于御河马路桥~迎宾马路桥之间,北距御河马路桥 1571m,南距已完建的迎宾马路桥355m,对外交通条件便当 2. 场内交通 本工程范围内场地开阔,便于布置施工道路和临时设施筹划利用Ⅵ标段统一修建的10km长临时交通马路,作为场内交通的主干道,但需要修建临时施工支路500m,以保证区间线路通过才能与站场停车卸料才能 四 用水、用电 从3#泵房引水、引电,其供水、供电才能均能得志本工程使用要求。

筹划供水干线采用Ф75硬塑料管埋地敷设,电源线采用电缆埋地敷设 五 生产加工系统配置 根据本工程进度安置,混凝土日浇筑强度约为100m3,采用ZL500型强制搅拌机搅拌,机动翻斗车水平运输,皮带输送机垂直运输 六 通讯 整个施工现场管理人员全部配备对讲机,以便即时交流信息 附施工平面布置图 第五片面 施工进度筹划 一 编制依据 根据招标文件所规定的开工、完工日期,结合本公司施工才能,编制本工程施工进度筹划在编制过程中考虑了安好渡汛、污水水流操纵、施工交错、雨季施工等各种影响因素,力求达成确保工期,留有余地 二 工期目标 1. 2022年4月6日开工,汛前完成一期工程(包括左堤、中隔堤、橡胶坝以及行洪河道砼衬砌工程); 2. 6月1日~9月15日完成蓄水河道内全体二期建筑工程(要求在8月10完成橡胶坝底板工程的施工); 3. 到8月10完成右岸岸上泵房、蓄水池等建筑工程; 4. 8月中、下旬举行泵站、蓄水池的机电设备安装和橡胶坝的安装,9月初举行系统调试,9月15日交工验收 三 施工安置 根据施工现场交通布置安置,(4+135—4+145段)中隔堤在行洪河道 — 8 —。
