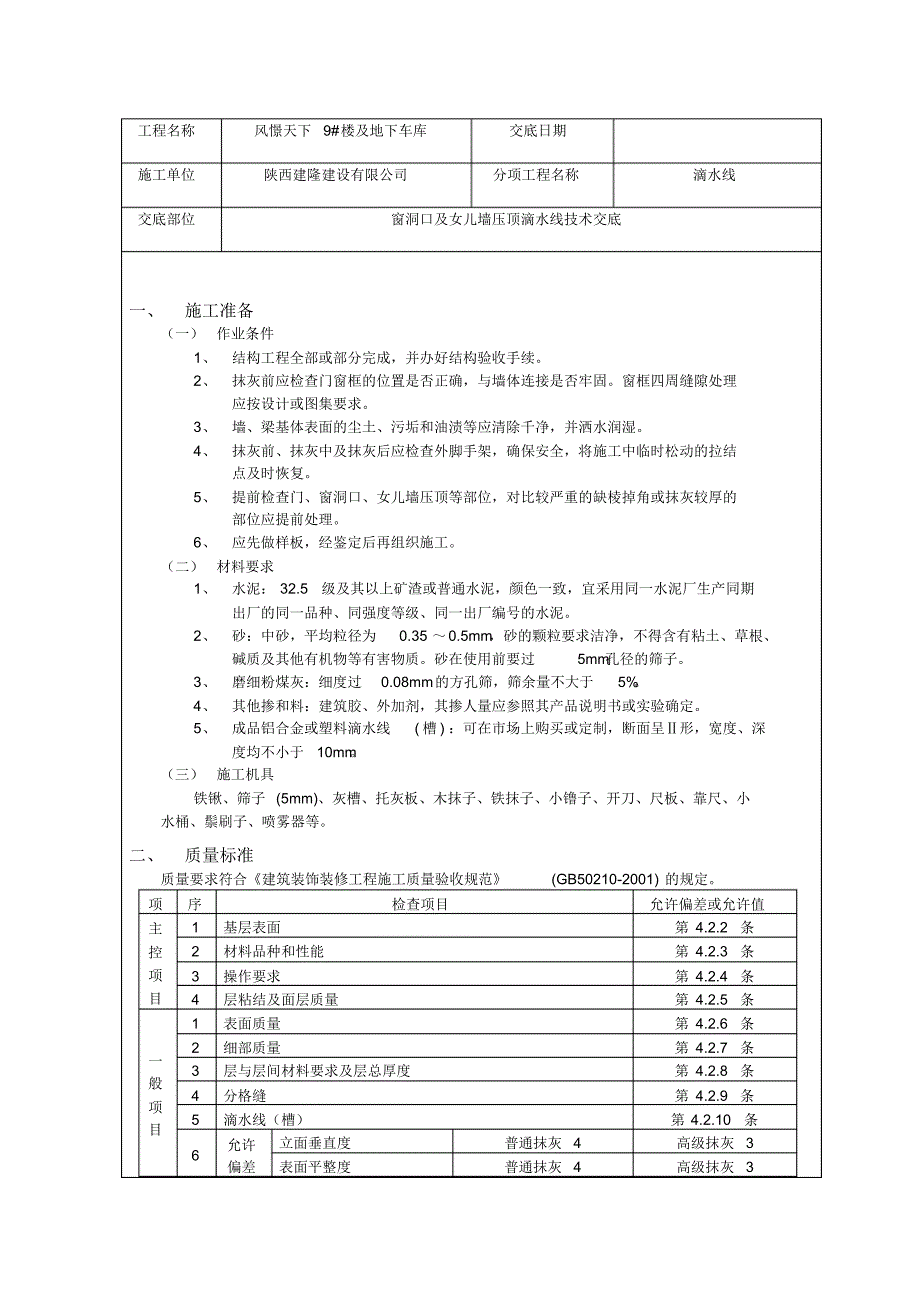

工程名称风憬天下9#楼及地下车库交底日期施工单位陕西建隆建设有限公司分项工程名称滴水线交底部位窗洞口及女儿墙压顶滴水线技术交底一、施工准备(一)作业条件1、结构工程全部或部分完成,并办好结构验收手续2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固窗框四周缝隙处理应按设计或图集要求3、墙、梁基体表面的尘土、污垢和油渍等应清除千净,并洒水润湿4、抹灰前、抹灰中及抹灰后应检查外脚手架,确保安全,将施工中临时松动的拉结点及时恢复5、提前检查门、窗洞口、女儿墙压顶等部位,对比较严重的缺棱掉角或抹灰较厚的部位应提前处理6、应先做样板,经鉴定后再组织施工二)材料要求1、水泥: 32.5级及其以上矿渣或普通水泥,颜色一致,宜采用同一水泥厂生产同期出厂的同一品种、同强度等级、同一出厂编号的水泥2、砂:中砂,平均粒径为0.35 ~0.5mm ,砂的颗粒要求洁净,不得含有粘土、草根、碱质及其他有机物等有害物质砂在使用前要过5mm 孔径的筛子3、磨细粉煤灰:细度过0.08mm的方孔筛,筛余量不大于5% 4、其他掺和料:建筑胶、外加剂,其掺人量应参照其产品说明书或实验确定5、成品铝合金或塑料滴水线( 槽 ) :可在市场上购买或定制,断面呈Ⅱ形,宽度、深度均不小于10mm 。
三)施工机具铁锹、筛子 (5mm)、灰槽、托灰板、木抹子、铁抹子、小镥子、开刀、尺板、靠尺、小水桶、鬃刷子、喷雾器等二、质量标准质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 的规定项序检查项目允许偏差或允许值主控项目1 基层表面第 4.2.2条2 材料品种和性能第 4.2.3条3 操作要求第 4.2.4条4 层粘结及面层质量第 4.2.5条一般项目1 表面质量第 4.2.6条2 细部质量第 4.2.7条3 层与层间材料要求及层总厚度第 4.2.8条4 分格缝第 4.2.9条5 滴水线(槽)第 4.2.10条6 允许偏差立面垂直度普通抹灰4 高级抹灰3 表面平整度普通抹灰4 高级抹灰3 (mm) 阴阳角正方普通抹灰4 高级抹灰3 分格条(缝)直线度普通抹灰4 高级抹灰3 墙裙、勒脚上口直线度普通抹灰4 高级抹灰3 三、工艺流程基面清理→弹线→粘贴滴水线( 槽 ) →夹尺板→抹灰→压光、馏角→修整养护→完成四、操作工艺(一)滴水线 ( 槽) 做法1、基层处理:一般滴水线( 槽 ) 做在窗过梁下口,若混凝土表面很光滑应对其表面进行“毛化处理”:一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不平。
另一种方 法是“甩毛”,即在清理干净的混凝土表面上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆 ( 内掺适量建筑胶) ,使之凝固在混凝土表面,用手掰不动为止 2、粘贴滴水线 ( 槽) :按照事先弹好的位置线,采用掺胶砂浆将滴水线( 槽) 粘贴好,视现 场情况,约50~80om布一个粘贴点,小于2m的窗洞口布2~3 点,大于2m的窗洞口 布 3~5 点 3、滴水线 ( 槽) 施工应与建筑外沿抹灰同时进行,当外墙抹灰进行到窗洞口或阳台底口 时,先完成洞口外大墙面抹灰,然后翻尺板,将尺板夹于已抹好的大墙面上,尺板坡 口朝里,下边线与事先粘贴好的滴水线( 槽) 找水平,然后抹窗口部位 4、如做不出台滴水线( 槽)( 一般在外窗上口) ,底面灰一直抹到窗边,如采用钢、木窗,将窗边封堵严密即可,如采用铝合金或塑钢窗应在窗边留下5mm左右凹槽,以便封堵 密封胶;如做突出底口的滴水线( 槽)( 一般在阳台或雨罩的底口) ,在底口灰抹到一抹子宽 ( 约8~10cm)时,从外墙向内5cm 左右的位置,比着尺板切齐,然后铁抹子压 光,里面的小阳角用阳角镥子镥直、压光5、截水处理:为防止滴水“尿墙”,滴水线( 槽) 不可通到墙边,应在离墙5om 的地方截 断,使滴水既不流进窗口( 阳台上 ) ,又不能流到墙面上。
6、在底口抹灰达到一定强度( 终凝后 ) ,用小开刀将槽内砂浆清理干净注意在处理槽内 小面时,应保持槽内棱角,不可勾抹成圆弧状 (二)结构施工时,留出滴水线( 槽) 在全现浇工程中,提倡在结构施工时留出滴水线( 槽) ,具体做法是:在结构施工阶段采用定型洞口模板,计算好滴水线( 槽)的位置将滴水线( 槽) 与门窗洞口一并浇筑,操作时应注意以下几点:1、在模板设计时,应计算好滴水线( 槽) 的大小位置,使滴水线(槽) 上下整齐一致2、滴水线 ( 槽) 厚度计算也很重要,既不能减少了钢筋的保护层厚度,也不能“吃”进窗 洞口 3、洞口模板安装就位人员操作时要精心,洞口模板的位置、标高要准确有可靠固定措 施 4、做好成品保护工作,尤其在拆模初期,混凝土强度较低,定要做好保护工作,以免到 装修后期,滴水线( 槽) 损坏过多,影响装修质量 (三)滴水线做法在施工中,有些部位如:女儿墙小沿、通风口盖板,或突出墙面腰线等部位,这些部位的上沿一般都做泛水,坡度不小于1:6 ,下口通常采用滴水线( 俗称鹰嘴 ) 的做法 ( 其体部位应参照施工图纸或与设计单位协商) 滴水线的施工应与墙面抹灰同时完成,突出底面至少10mm 。
要求做到顺直一致、四周交圈做法如下:1、基层处理:将残存的砂浆、污垢、灰尘清扫干净,用水润湿,“甩毛”或“凿毛” 2、吊垂直、找水平:边角部位应吊垂直,底口应在同一水平线上,这些部位应提前弹墨 线或拉通线控制3、施工时应先完成上面及底面抹灰,然后将尺板夹于抹好的底面上,尺板坡口朝外,用 事先弹好的水平线找水平,使之在同一水平线上,并且四周交圈,然后完成侧面抹 灰,这样底口就形成了形似“鹰嘴”的滴水线 4、拆下尺板后,再将滴水线压光、馏直,保证观感质量5、滴水线也可在结构施工时做出,在女儿墙小沿支模时,用ф50 的架子管做底模,里口 用木条垫平,外口利用架子管本身形状浇筑成“鹰嘴”,拆模后再抹灰修整五、成品保护1、抹灰时应注意保护门窗、晒衣架等设施,门窗框上残留砂浆及时处理2、翻拆架子要小心仔细,尤其是外架子拉杆,注意不要碰坏已抹好的墙面及滴水线 (槽 ) 3、建议对滴水线 ( 槽 ) 采用钉木板保护的方法 4、注意抹灰的养护,不好淋水的部位要涂刷养护剂,应防止面层被暴晒、水冲、撞击, 以保证灰层有足够强度六、应注意的质量问题1、空鼓、开裂:由于滴水线抹灰量较小且宽度较窄,容易空裂,故基层处理时尤其应注 意,抹灰前浇水润湿,抹灰较厚时,应分层,每层不宜太厚。
2、严禁用钉子划道、用镏子压槽等不规范做法 3、窗户“吃口”和同一层窗户上下口不在同一水平线上,是由于抹灰时没有拉通线控制 或结构施工偏差太大,影响观惑质量4、块料面层外塘工程的滴水做法较多,本书未收人,施工中遇到时,应参照相应标准, 或与设计单位协商审核人交底人接交人本表由施工单位填写。
