2025年春学期人教版初中数学八年级下册教学进度表1_第1页
1/3

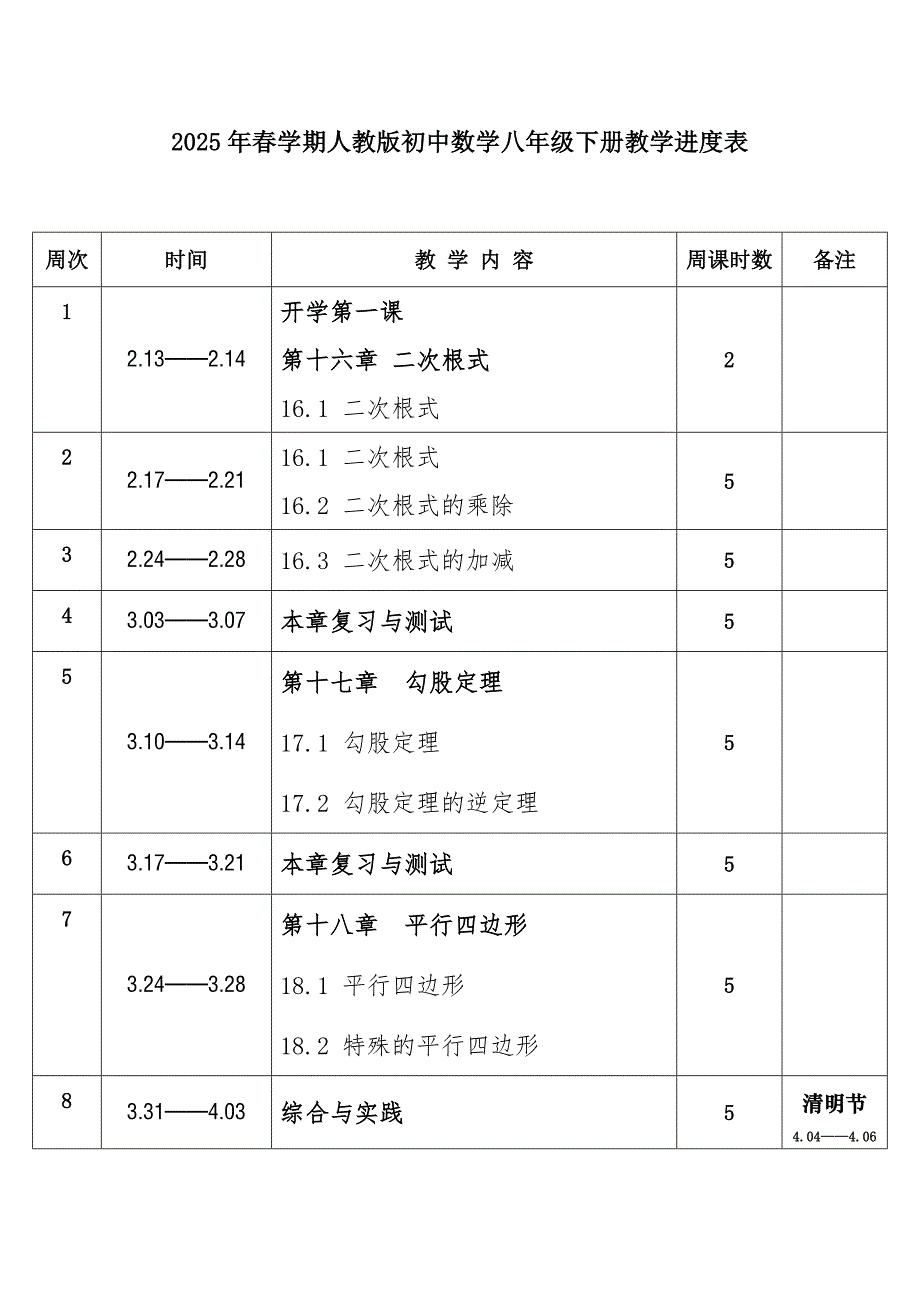

2025年春学期人教版初中数学八年级下册教学进度表周次时间教 学 内 容周课时数备注12.13——2.14开学第一课第十六章 二次根式16.1 二次根式222.17——2.2116.1 二次根式16.2 二次根式的乘除532.24——2.2816.3 二次根式的加减543.03——3.07本章复习与测试553.10——3.14第十七章 勾股定理17.1 勾股定理17.2 勾股定理的逆定理563.17——3.21本章复习与测试573.24——3.28第十八章 平行四边形18.1 平行四边形18.2 特殊的平行四边形583.31——4.03综合与实践5清明节4.04——4.0694.07——4.11本章复习与测试5104.14——4.18第十九章 一次函数19.1 函数19.2 一次函数19.2.1 正比例函数5114.21——4.25,4.2719.2.2 一次函数19.2.3 一次函数与方程、不等式19.3 课题学习 选择方案6周日上班124.28——4.30综合与实践3劳动节5.01——5.05135.06——5.09本章复习与测试4145.12——5.16期中复习5155.19——5.23期中测试5165.26——5.30第二十章 数据的分析20.1 数据的集中趋势四分位数与箱线图20.2 数据的波动程度离差平方和5端午节5.31——6.02176.03——6.0620.3 课题学习 体质健康测试中的数据分析4186.09——6.13本章复习与测试5196.16——6.20总复习5206.23——6.27复习迎考5216.30——7.04期末测试5 。
