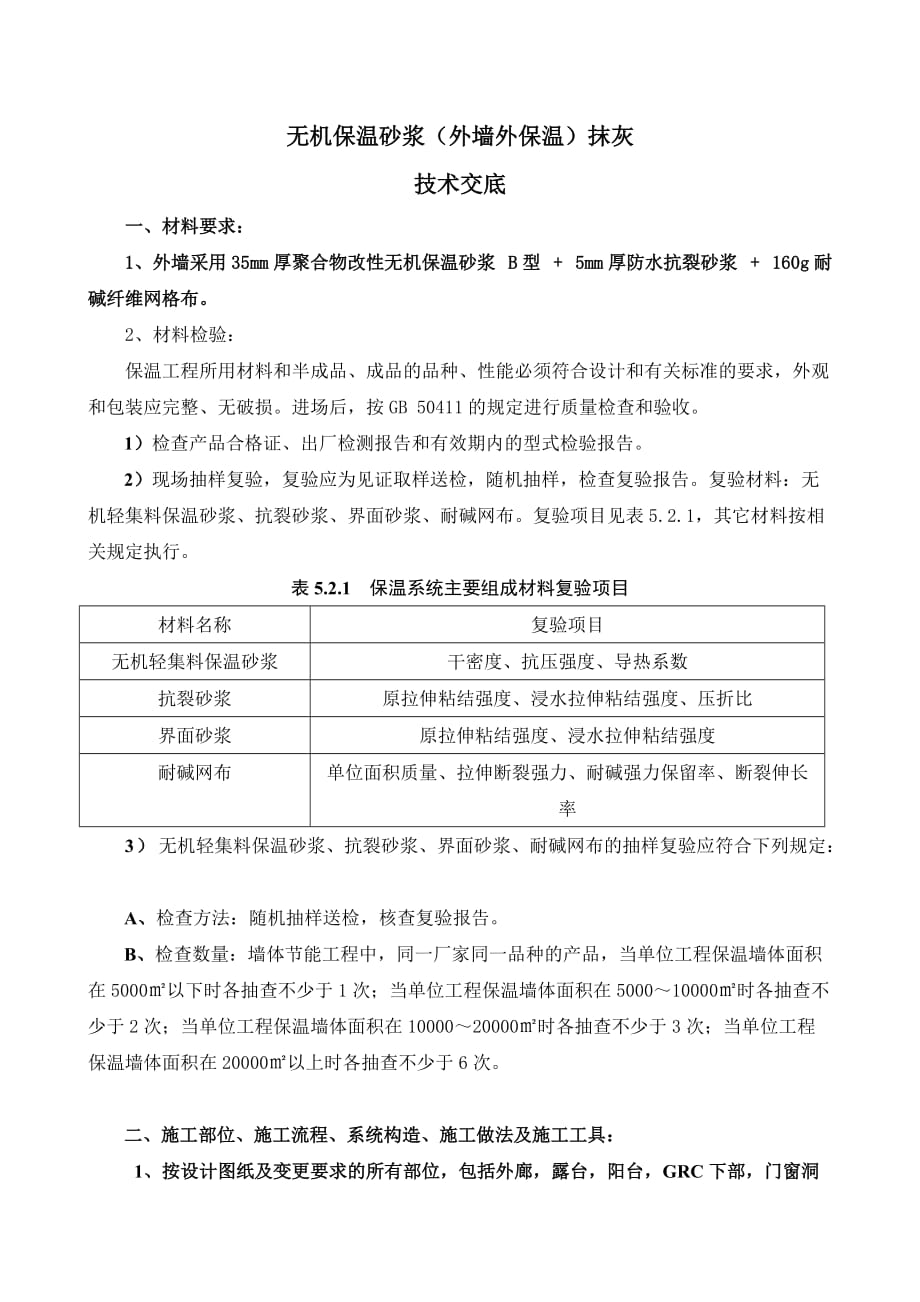

无机保温砂浆(外墙外保温)抹灰技术交底一、材料要求:1、外墙采用35mm厚聚合物改性无机保温砂浆 B型 + 5mm厚防水抗裂砂浆 + 160g耐碱纤维网格布2、材料检验:保温工程所用材料和半成品、成品的品种、性能必须符合设计和有关标准的要求,外观和包装应完整、无破损进场后,按GB 50411的规定进行质量检查和验收1)检查产品合格证、出厂检测报告和有效期内的型式检验报告2)现场抽样复验,复验应为见证取样送检,随机抽样,检查复验报告复验材料:无机轻集料保温砂浆、抗裂砂浆、界面砂浆、耐碱网布复验项目见表5.2.1,其它材料按相关规定执行表5.2.1 保温系统主要组成材料复验项目材料名称复验项目无机轻集料保温砂浆干密度、抗压强度、导热系数抗裂砂浆原拉伸粘结强度、浸水拉伸粘结强度、压折比界面砂浆原拉伸粘结强度、浸水拉伸粘结强度耐碱网布单位面积质量、拉伸断裂强力、耐碱强力保留率、断裂伸长率3)无机轻集料保温砂浆、抗裂砂浆、界面砂浆、耐碱网布的抽样复验应符合下列规定:A、检查方法:随机抽样送检,核查复验报告B、检查数量:墙体节能工程中,同一厂家同一品种的产品,当单位工程保温墙体面积在5000㎡以下时各抽查不少于1次;当单位工程保温墙体面积在5000~10000㎡时各抽查不少于2次;当单位工程保温墙体面积在10000~20000㎡时各抽查不少于3次;当单位工程保温墙体面积在20000㎡以上时各抽查不少于6次。

二、施工部位、施工流程、系统构造、施工做法及施工工具: 1、按设计图纸及变更要求的所有部位,包括外廊,露台,阳台,GRC下部,门窗洞口四侧面,悬挑板的上下、端部等外墙除小于10cm线条面及门窗框周边外其他部位不得采用水泥砂浆抹灰外廊、露台等位置如有取消,另行通知) 2、施工流程(详见:图二):外墙灰饼、护角及基层处理→基层界面砂浆→30mm厚无机保温砂浆→5mm厚抗裂砂浆复合耐碱玻纤网格布一层1)基层处理:施工灰饼、护角,并对墙面清理和补平,砼面与砖墙衔接部位用耐碱纤维网加强;砼面喷界面剂,砖墙面喷水泥浆一道2)界面砂浆:外墙基底先用1;2水泥砂浆(内渗901胶)处理一道,厚2~3mm;3)保温砂浆分两遍成活,第一遍厚度15~20mm,24小时后抹第二遍保温砂浆达到设计厚度在第一道粉完后末粘固前,各阴角、阳角以及门窗洞口角各部位贴耐碱网布增强4)抹5厚的抗裂砂浆抹抗裂砂浆同时压入一道耐碱网布3、施工构造详见:图一 基层墙体 界面砂浆 无机保温砂浆抗裂砂浆抗碱纤维网 图一:保温系统构造 4、施工工具(详见图二): 图二:施工工具工厂搬迁对于一个企业来说,安全问题始终是第一位的,也是最基本的,过程中所涉及到的安全问题主要是人员的安全和设备拆装以及财产的安全。

各部门经理和所有员工一定要以安全为核心,开展各项工作,职责到人、分工明确7墙体基层处理再抹抗裂砂浆保温系统验收材料工具准备专用界面砂浆抹第二遍保温砂浆铺设网格布抹抗裂砂浆放控制线做灰饼细部节点处理抹第一遍保温砂浆 图三:施工流程三、施工要点:1、砌体及混凝土基层需在掉完大角,做完护角后用1:2水泥砂浆找平,若墙体平整度、垂直度状况在规范允许范围内(保温允许4mm),无需做找平砂浆层可在界面砂浆的施工表面层上直接施工保温砂浆2、保温砂浆施工前,门、窗护框必须按要求安装完毕,做好门、窗侧边水泥砂浆收头工作窗户安装需牢固,固定点可靠窗顶标高需一直,并能汇圈施工人员施工时需在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线,发现护窗安装高度不一致时,应及时通知施工员3、基层面处理,驱除浮尘、疏松物、表面凸起物≥1 0 nm应铲平;墙表面应在施工前一天用水冲拭表面;混凝土面必须用界面剂糙化处理;4、从顶层到底层地面吊垂直线,预留出保温层的厚度,弹好控制线,再做护角打点、冲筋:用配制搅拌好的保温浆料直接做成直径为30 mm、厚度为设计要求的灰饼冲筋,达到找平标准。

5、在保温砂浆施工前1 2小时用水将砖墙面和找平层墙面淋透,施工前2~3小时再将墙面淋湿;6、趁界面砂浆未干时做保温砂浆,这样确保保温砂浆不会因墙面干燥失水太快而出现开裂等现象;7、作保温砂浆时应分层施工第一遍厚度应控制在15 mm内且必须压实,让保温层和基层结合牢固这是确保保温砂浆不空鼓、开裂、脱落的最有效的保证措施;8、第一遍保温砂浆做好后,门窗洞口、阴角、阳角、空调板、伸缩逢两侧、女儿墙、散水等部位应同时铺设翻包的耐碱玻纤网格布增强,网格布宽度不小于250mn,压埋宽度不小于150mm,翻包宽度为100mn窗户纤维网格布布置效果如下图四) 图四:窗户纤维网布置效果9、第一遍保温砂浆做好养护24小时(视气温而定,只要表面发白,用手指基本按不动即可)方可做第二遍保温砂浆保温砂浆的厚度以灰饼为准之后应用大杠刮平、压实,养护24小时;10、配好的界面砂浆必须在2小时内用完,配好的保温砂浆必须在3小时内用完掉地上的砂浆必须在2小时内回收使用,严禁使用过时灰;11、施工抗裂砂浆前2-3小时应在养护好的保温砂浆面上浇一次水,在浇好水后的保温砂浆面上抹5mm厚的抗裂砂浆,要求耐碱网布竖向铺贴并全部压入抗裂砂浆内。

耐碱网布不得有干贴现象,粘贴饱满度应达到100%,搭接宽度不应小于100mm,两层搭接网布之间要布满抗裂砂浆,严禁干茬搭接12、门窗洞口、阴角、阳角、空调板、伸缩逢两侧、女儿墙、散水等加强的转角部也用抗裂砂浆封盖翻包四、注意事项及节点控制:1、施工员及质检员因在保温施工前确定窗护框的定位准确,需检查对角线尺寸是否在同一平面上要要求保温施工作业人员弹出外墙窗上口线,需按交底明确需做滴水线条的部位2、保温砂浆在施工后24小时内避免雨淋,肪止保温层被雨水冲掉,影晌工程质量;3、保温部位与非保温部位之间接头的处理所有保温部位与非保温部位起头与收头部位(挑檐下口、正负零的部位等)在施工前先预埋(用界面剂埋覆)翻包耐碱网格布,压埋宽度不小于100 mm,保温层施工完毕后,达到规定的时间后进行翻包,将耐碱网格布翻包在抗裂砂浆层上,宽度为100 mm,以便增强抗裂和抗冲击的强度,总宽度=100十保温层厚度+100mm左右保温层与非保温层起头与收头部位必须用密封膏填充,然后再进行下道工序即抹抗裂砂浆的施工4、预留洞口处理当脚手架折离墙体后,对连接处的孔洞先用细石砼进行填补,然后做保温砂浆层,其他步骤的操作同护面层施工一致。

5、滴水线条及窗台节点控制: 图五:女儿墙、阳台栏板鹰嘴A、女儿墙压顶、阳台栏板压顶面做向内排水坡,下面做鹰嘴或滴水线(见图五)B、门、窗护框上口滴水线,下口窗台做法:见图六、图七图六:门槛、窗台下部节点做法 图七:门、窗上部节点做法C、外墙线条滴水线做法:详见图八 图八:各线条滴水线做法D、各栋楼八角异形柱垂直方向、大线条水平方向均需配备专用塑料线脚辅助成形 五、质量验收:1、采用相同材料、工艺和施工做法的墙面,每500~1000m2面积划分为一个检验批,不足500 m2也为一个检验批2、界面砂浆的验收:1)要注意界面剂的均匀性,杜绝有些部位漏涂现象,必须要均匀相隔1~2小时趁界面砂浆未干可进行下道工序的施工2)表面强度达到0.5Mpa3)界面剂的厚度一般应≥1mm,用量1.0-1.5 kg/m2,必须作好检查验收记录;3、保温层抗裂砂浆及网格布的验收:1)保温层与非保温层收头部位做好防护与衔接,然后再进行下道工序的施工;2)保温层验收,并作好记录。

验收人员由厂家现场技术人员、承建方相关人员、监理相关人员组成;3)网格布无明显外露痕迹,抗裂层感观达标注:平整度、垂直度及其它相关的质量要求,参照室内抹灰的标准要求执行六、成品保护1、保温施工应有防晒、防风雨、防冻措施外保温完成后严禁在墙体处近距离高温作业2、保温施工应采取措施防止施工污染3、严禁重物或尖物撞击墙面、门窗框、栏杆等,以免损伤破坏,对碰撞坏的墙面、门窗框、栏杆等应及时修复七、安全文明施工1、保温施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业2、电器机具应由专人负责电动机接地必须安全可靠,非机电人员不得动用机电设备3、高空作业必须系好安全带,并正确使用个人劳动防护用品4、操作前,按有关操作规程检查脚手架是否牢固,经检查合格后方能进入岗位操作,施工过程中应加强检查和维护5、废弃不用的浆料应在指定地点倒弃,以便统一回收处理6、施工现场材料堆放整齐,作好标识7、及时清理建筑垃圾,严禁随意抛撒,施工垃圾应及时清运,适量洒水减少扬尘8、尽量使用低噪音的施工机具。
