贴坡排水施工

小**
实名认证
店铺
DOC
26KB
约3页
文档ID:93203982
贴坡排水施工_第1页
1/3

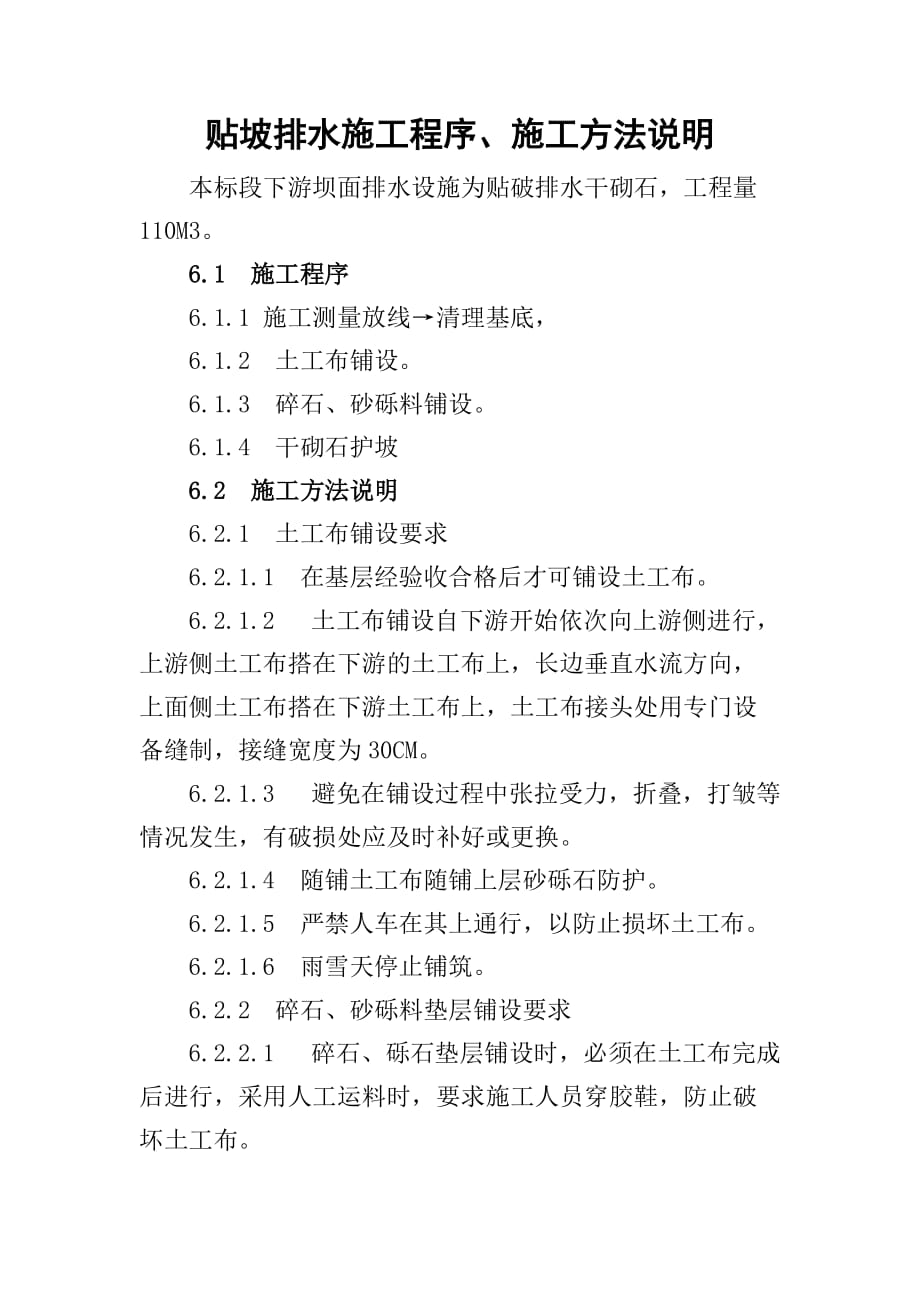

贴坡排水施工程序、施工方法说明本标段下游坝面排水设施为贴破排水干砌石,工程量110M36.1 施工程序6.1.1 施工测量放线→清理基底, 6.1.2 土工布铺设6.1.3 碎石、砂砾料铺设6.1.4 干砌石护坡6.2 施工方法说明6.2.1 土工布铺设要求6.2.1.1 在基层经验收合格后才可铺设土工布6.2.1.2 土工布铺设自下游开始依次向上游侧进行,上游侧土工布搭在下游的土工布上,长边垂直水流方向,上面侧土工布搭在下游土工布上,土工布接头处用专门设备缝制,接缝宽度为30CM6.2.1.3 避免在铺设过程中张拉受力,折叠,打皱等情况发生,有破损处应及时补好或更换6.2.1.4 随铺土工布随铺上层砂砾石防护6.2.1.5 严禁人车在其上通行,以防止损坏土工布6.2.1.6 雨雪天停止铺筑6.2.2 碎石、砂砾料垫层铺设要求6.2.2.1 碎石、砾石垫层铺设时,必须在土工布完成后进行,采用人工运料时,要求施工人员穿胶鞋,防止破坏土工布6.2.2.2 砾石层在砌筑前完成,随铺随砌6.2.2.3 和砂垫层一样,砾石垫层在平整后需用板振捣器振实6.2.2.4 不同粒径组的滤料厚度必须符合设计要求。

6.2.2.5 垫层料的粒径要小于50MM,含泥量小于5% 6.2.3 干砌石砌筑要求6.2.3.1 干砌石护坡厚度为40CM,石料在使用前应清除泥土和水锈杂质,不的使用有尖角或薄边的石料砌筑,石料最小尺寸大于20CM6.2.3.2 干砌石砌体铺砌前,检查垫层铺筑质量,合格后方可进行干砌石砌筑6.2.3.3 砌石垫稳填实,与周边砌石靠紧,严禁架空、通缝、叠砌和浮塞不得在外露面用块石砌筑,而中间以小石填心不得在砌筑层面以小块石,片石找平6.2.3.4 干砌石护坡,由低向高逐步铺砌,筑起时要嵌紧,铺平,铺砌厚度达到设计要求6.2.3.5 干砌石砌筑在务实的砂砾石垫层上,以一层与一层错缝锁结方式铺砌,垫层与干砌石铺设配合铺筑,随铺随砌6.2.3.6 表面砌缝的宽度小于25MM,保证没有宽度在15MM以上,长度在0.5M以上的连续缝砌石边缘顺直,整齐牢固砌体外露面的坡度和侧面,选用较整齐的石块砌筑平整6.2.3.7 为使沿石块的全长有坚实支承,所有前后的明缝均用小片石料填塞紧密砌筑护坡块石时,采用人工逐块向下传递,不得从坡顶向下直接投掷6.3 保证施工安全措施4.4.1 建立完善的安全保证体系,实现安全生产、文明施工。

4.4.2 设专职安全员,检查施工设备、施工工具、施工机械、电气及操作脚手架、跳板等 4.4.3 完善条石抬运的施工交通道路,包括脚手架和跳板,且牢固可靠4.4.4 砌体高度较高的,应设安全网、安全带。

下载提示
相似文档
正为您匹配相似的精品文档
