电解槽停槽作业操作及技术要求

pu****.1
实名认证
店铺
DOCX
6.69KB
约3页
文档ID:473204835

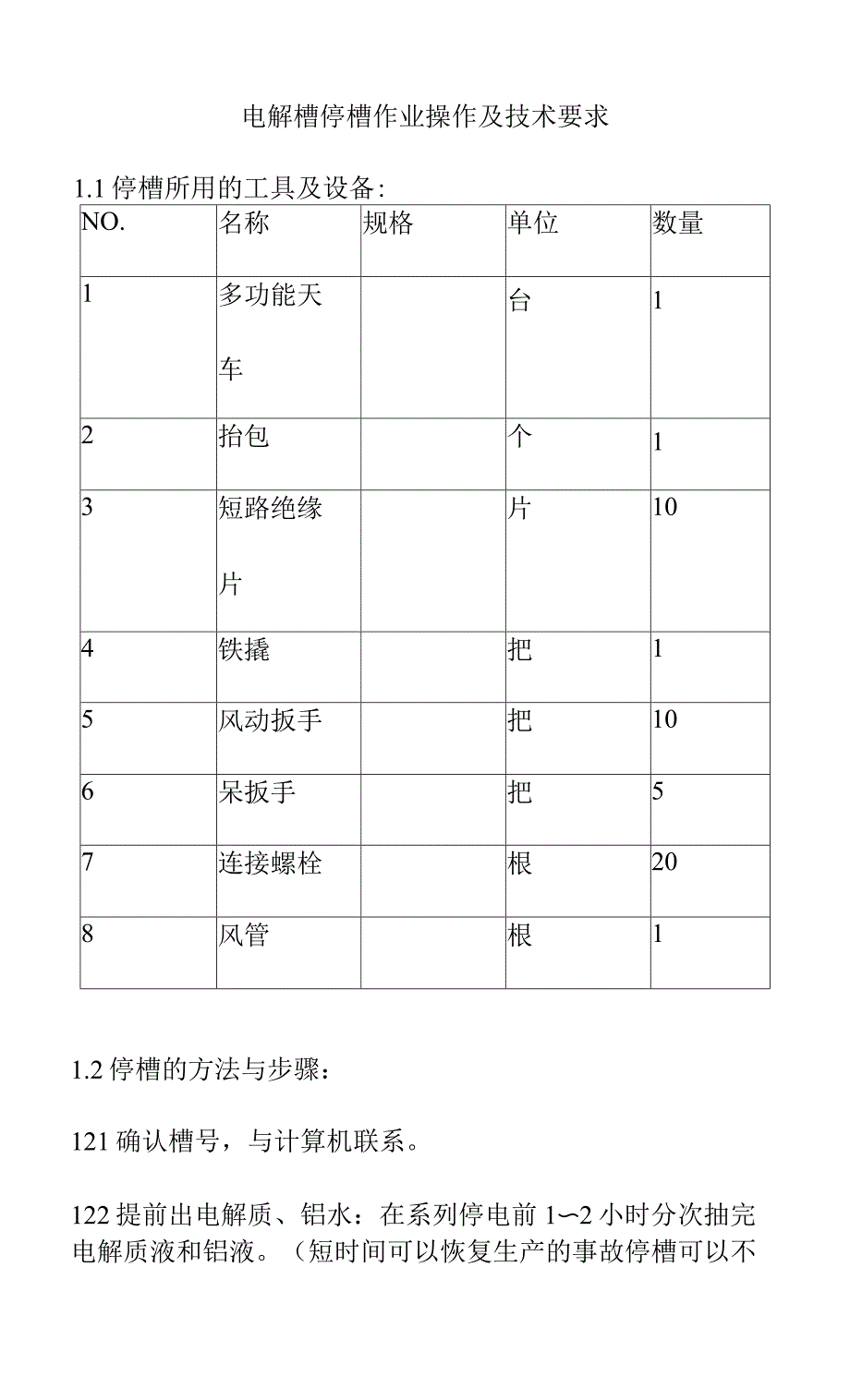

电解槽停槽作业操作及技术要求_第1页
1/3

电解槽停槽作业操作及技术要求1.1停槽所用的工具及设备:NO.名称规格单位数量1多功能天车台12抬包个13短路绝缘片片104铁撬把15风动扳手把106呆扳手把57连接螺栓根208风管根11.2停槽的方法与步骤:121确认槽号,与计算机联系122提前出电解质、铝水:在系列停电前1〜2小时分次抽完 电解质液和铝液短时间可以恢复生产的事故停槽可以不 出)1.2.3在抽的过程中,一边下降阳极,使阳极下降速度和吸出 速度相吻合,并使阳极接近铝液面1.2.4与供电联系,确定系列电流降到30KA后,指定人员用 扳手迅速松开螺母,迅速取出绝缘片,用风管吹干净短路片 和立柱母线间的灰尘125迅速拧紧短路口螺母,使短路片和立柱母线短路,然后 用扳手复紧1.2.6与供电联系,开始升全电流127切断停槽的通信、风源、关闭供料蝶阀、提升阳极于高 限位1.2.8天车吸出工在工区长指示下尽可能将槽中铝液吸完1.2.9做电工测量,测量短路口压接面压降,测量值NlOmV 的,要在拧紧螺母使压降尽可能低1.2.10记录停槽号及时间、出铝量1.3停槽注意事项:a) 电解槽达到大修槽龄、槽子破损无法正常生产时才能停槽 处理b) 绝缘片的取出、母线的短路、拧紧动作要快,一般应在5 分钟内完成,并注意短路的连接质量。

c) 短路口连接质量不好时会产生火花,必须注意安全d) 整个系列停电的时间必须尽可能在短时间内完成e) 严禁系列电流未降到30KA以下的情况下进行短路操作。
