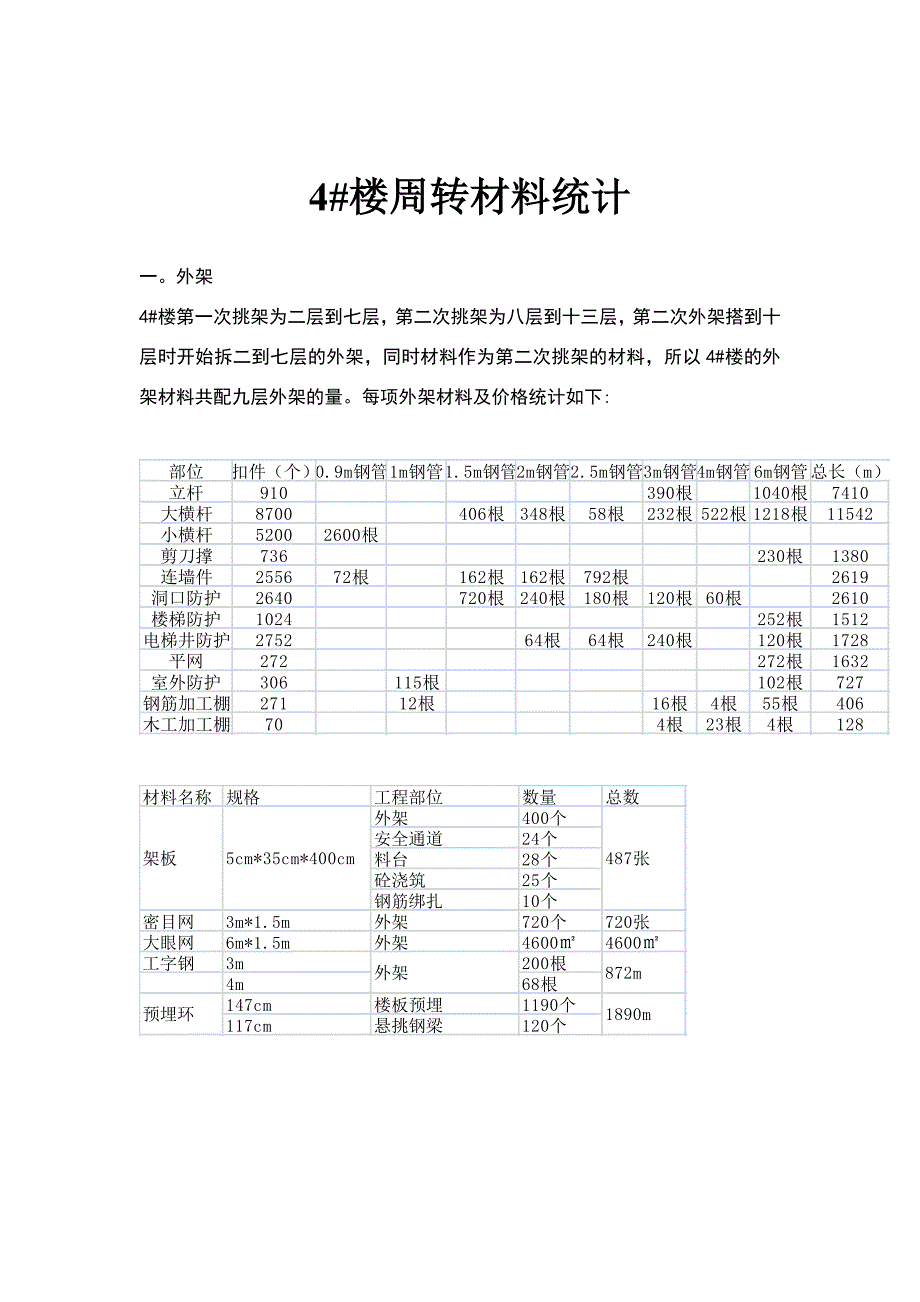

4#楼周转材料统计一外架4#楼第一次挑架为二层到七层,第二次挑架为八层到十三层,第二次外架搭到十层时开始拆二到七层的外架,同时材料作为第二次挑架的材料,所以4#楼的外架材料共配九层外架的量每项外架材料及价格统计如下: 材料价格总价:材料进场时间为2014年8月,出场时间为2015年7月,冬季停工3个月,共使用6个月钢管总长31778m,一天租赁费为483元,共万元扣件共25437个,一天租赁费为元,共45786元架板共48700元,密目网共14400元,大眼网共36800元,预埋环共11334元,工字钢共53662元,外架材料总价为万元內架1.根据层高不同对碗扣式立杆的搭配: A=多层板厚度+次龙骨高+主龙骨高+顶丝长度=35cm 层高板厚承台梁A立杆搭配120mm900cm35cm+160mm35cm+100mm35cm+100mm35cm备注 立杆,横杆 ,横杆总价:材料进场时间为2014年8月,出场时间为2015年7月,冬季停工3个月,共使用6个月立杆一天租赁费为元,横杆一天租赁费为元,横杆一天租赁费为元,顶丝一天租赁费为105元,丝杆总价为688元,步步紧总价为5200元。

内架的总价为74336元三. 施工现场机械型号及性能参数1.塔吊型号定义: 如QTZ40 (4208) QTZ——自升式塔吊起重机 40——公称起重力力矩为 42——臂长42m ——在臂端42m处起重重量为吨 1#楼与4#楼采用F120B(6013)型号塔吊,主要技术参数为:项目单位数据额定起重力矩800最大起重量吨8最小起重量吨回转半径米3—60电机总功率KW30 2#楼采用QTZ80(5613)型号塔吊,主要技术参数为项目单位数据额定起重力矩800最大起重量吨6最小起重量吨回转半径米3—56电机总功率KW2.挖掘机型号及费用:(1). 50履带式大挖机,一个台班的费用为4000元,炮锤的费用为每个台班8000元 (2). 210轮胎挖机,一个台班费用为2400元,炮锤的费用为每个台班4000元 (3). 60小挖机,一个台班费用为1600元,炮锤的费用为每个台班3200元 (4). 50装载机的费用为每个台班1800元。

3. 4#楼现有施工机械用电统计机械名称功率个数总功率套丝机428电焊机10220砂轮切割机313切断机326弯曲机326弯箍机2调直机22122随层箱717塔吊45145镝灯224木工锯31 3空压机1 4. SC200/200TD施工电梯常用型号及技术性能参数表型号SC200/200TD最大提升高度(m)250提升速度(m/min)40额定载重量(吨)4电机功率(kw)66电机数量64#楼用电汇总日期用电量()单价(元/度)总价(元)——720017200——816018160——892718927——总价24287四.主体主材使用情况 1. 钢模板:4#楼标准层墙的沾灰面积为1624㎡钢模共1000㎡,单价为2元/天/㎡材料进场时间为2014年8月,出场时间为2015年7月,冬季停工3个月,共使用6个月大模板的费用为36万元 2.木模板: 标准层板的面积为平方米,梁的软模面积为297平方米,一层木模总面积为952平方米,一栋楼共配六层模板,共5712平方米软模,一层方木总长度为7539m,共配三层方木,共22617m方木多层板90张为一包,一张为㎡,一栋楼共需38包多层板,一包为4500元,共171000元。

方木的总费用为万元 3. 4#楼混凝土统计层数 工程部位砼标号方量(m³)垫层C1583防水保护层C2043基础C40 P6658负二层剪力墙C45 C45P6180111梁板C3077负一层剪力墙C45P6334梁板C30105一层剪力墙C45 247梁板C3088二层剪力墙C45 247梁板C3088三至六层剪力墙C45 175梁板C30115七至十二层剪力墙C40175梁板C30115十三至十八层剪力墙C35175梁板C30115十九至三十层剪力墙C30175梁板C301154#楼从基础到三十层用混凝土10381m³,一立方混凝土平均单价为330元,共万元4. 4#楼钢筋统计:钢筋规格基础(吨)负二层(吨)负一层(吨)一层(吨)二层(吨)三四层(吨)标准层五到三十层(吨)68108101214161820222528总计*236*264#楼主楼钢筋总用量为1370吨,一吨钢筋单价为3000元,共411万元。
