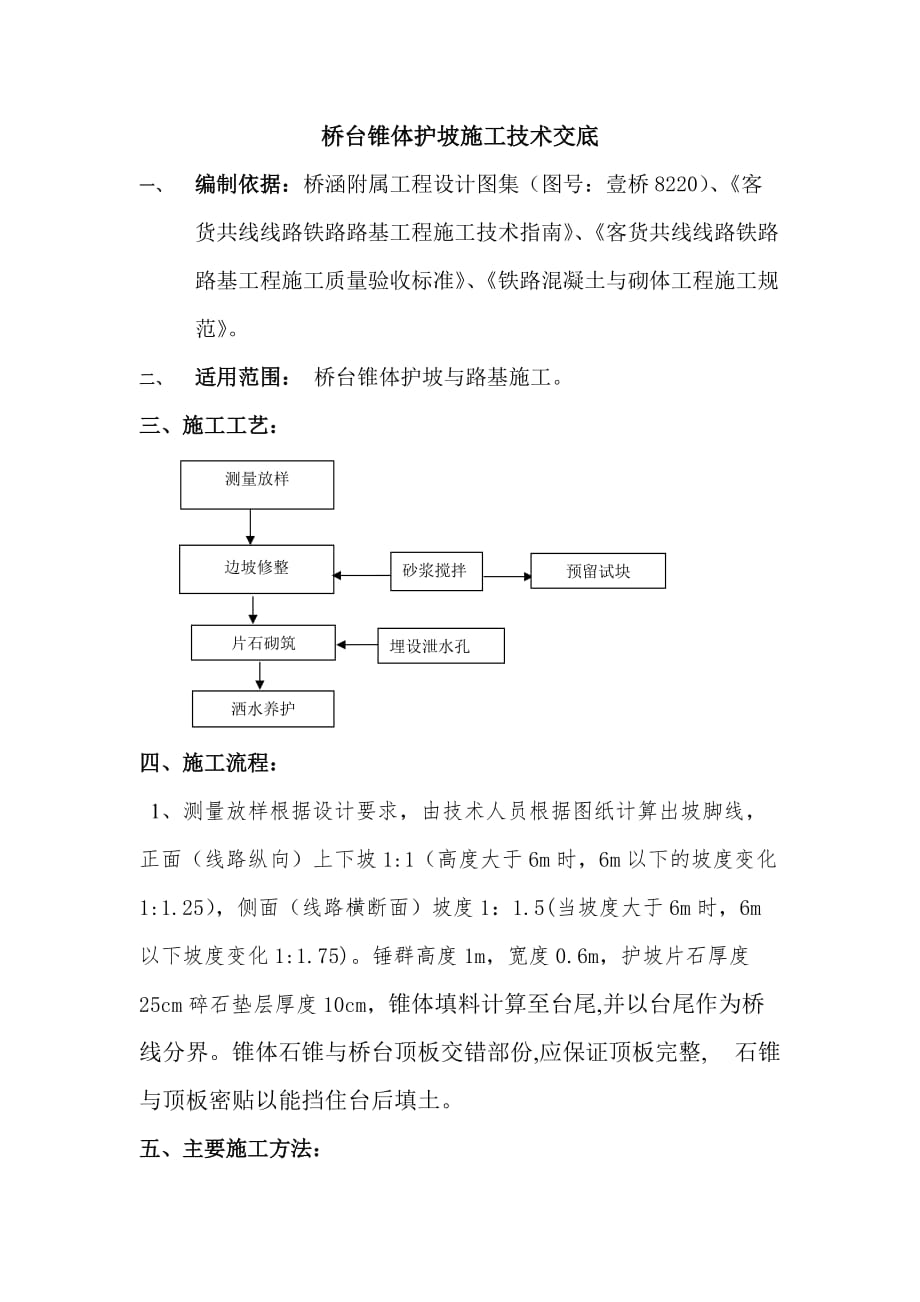

桥台锥体护坡施工技术交底一、 编制依据:桥涵附属工程设计图集(图号:壹桥8220)、《客货共线线路铁路路基工程施工技术指南》、《客货共线线路铁路路基工程施工质量验收标准》、《铁路混凝土与砌体工程施工规范》二、 适用范围: 桥台锥体护坡与路基施工三、施工工艺:测量放样预留试块砂浆搅拌边坡修整埋设泄水孔片石砌筑洒水养护四、施工流程:1、测量放样根据设计要求,由技术人员根据图纸计算出坡脚线,正面(线路纵向)上下坡1:1(高度大于6m时,6m以下的坡度变化1:1.25),侧面(线路横断面)坡度1:1.5(当坡度大于6m时,6m以下坡度变化1:1.75)锤群高度1m,宽度0.6m,护坡片石厚度25cm碎石垫层厚度10cm,锥体填料计算至台尾,并以台尾作为桥线分界锥体石锥与桥台顶板交错部份,应保证顶板完整, 石锥与顶板密贴以能挡住台后填土五、主要施工方法: 砂浆1、砌体工程所用砂浆的强度等级为M7.5,施工中必须符合设计要求砌筑时砂浆采用机械拌合2、砂浆中所用水泥、细骨料原材料的质量要求,符合规范要求3、砂浆的配合比应通过试验确定(详见配合比报告单)4、砂浆应具有适当的流动性和良好的和易性简易判定方法:用手捏成小团,以指缝不出浆,松手后不松散为度。
5、砂浆应随拌随用当在运输或贮存过程中发生离析现象时,砌筑前应重新拌和已凝结的砂浆,不得使用 砌筑砂浆石砌体的砌筑应符合下列规定:1、砌体应采用挤浆法分层、分台阶砌筑各砌块的砌缝应互相错开,砌缝应饱满砌筑时片石表面要大致修凿平整,砌筑时缝宽不得大于3cm,不得有通缝、瞎缝、三角缝2、各砌层应先砌外圈定位砌块,外圈砌块应与里层砌块交错连成一体定位砌体宜选用表面较平整且尺寸较大的石料定位砌块宜满铺砂浆,不得镶嵌小石块3、定位石块砌完后,应先在圈内底部铺一层砂浆,且厚度应使石料在挤压安砌时能紧密连接,砌缝饱满砌筑腹石应符合下面规定:⑴、石料间的砌缝应互相交错、咬搭,砂浆密实石料不得无砂浆直接接触,也不得先干填石料,而后铺灌砂浆⑵、石料应大于搭配,较大的石料应以大面为底,较宽的砌缝可用小石块挤塞挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙做到“洞洞有石,缝缝有浆”4、浆砌片石的砌缝应符合下面规定:⑴、定位石块的表面砌缝的宽度不得超过3cm砌体表面与三块相邻石料相切的内切圆直径,不得大于7cm,两层间的竖向错缝不得小于8cm⑵、填腹部分的砌缝宜减小,在较宽的砌缝中可用小石块填塞块石砌筑可不按同一厚度分层 。
砌块的竖向错缝,不得小于8cm用块石填腹时,水平砌缝宽度不得大于3cm,竖向砌缝不得大于4cm,填腹石的砌缝应彼此错开镶面石宜用一顺一丁或两顺一丁方式砌筑,砌缝宽度不得大于3cm⑶、超挖部分,必须以相同圬工回填 勾缝1、砌体表面的勾缝,应在砌筑时留出2cm深的空缝,随即用砂浆勾缝2、砌体表面的勾缝采用平凹缝,缝宽2cm,缝深1cm3、勾缝所用的砂浆强度,不应低于砌体所用的砂浆的强度4、砌体应及时覆盖养生,常温下养护期不得少于7天 5、砌体的砂浆未达到设计强度前,不得承受全部设计荷载注:在片石砌筑过程中要预埋泄水孔,按2.m×2.m梅花形布置;施工采用土工布将φ100PVC管一头包裹住抵住AB料质量验收标准1、 浆砌片石锥体护坡所有的原材料必须符合要求2、砌体砂浆强度等级砌体砌筑厚度必须符合设计交底要求3、砌筑的锥体平整度及施工误差必须符合验标要求5、若施工达不到上述三条要求,经理部将不给予验工计价六、安全与环境保护措施 1、推土机、装载机、自卸汽车、压路机、平地机等大型机械驾驶员,必须严格按照操作规程,在边坡、沟边作业时,应与边缘保持一定的距离2、各机在同一作业面施工,前后两机应保持一定的安全距离。
3、机械夜间进行作业时,施工段应有照明设施4、进入作业区必须按标准戴好安全帽,穿戴好劳动保护用品5、经常检查工具材料、物件堆码垛情况,防止松动倒塌伤人6、各种仪器设备、工具应遵守操作规程7、各种机械、器具必须有轮有罩、有套有轴、防护装置齐全、良好,严禁超负荷或带病运转8、严禁对运行中的机械设备进行修理或保养工作9、加强对全体施工人员的安全生产、文明施工教育,创建文明工地,做到“二通三无、五必须”二通即:施工现场人员行道畅通;施工工地沿线单位和居民出入畅通三无即:施工中无管线事故;施工现场排水畅通无积水;施工工地道路平整无坑道五必须即:施工区域与非施工区域必须严格分隔;施工现场必须挂牌施工;工地现场材料必须堆放整齐;工地生产必须清洁文明;工地现场必须开展以创建文明工地为主要内容的思想政治工作加强现场施工管理,每道工序应做到现场“工完料清,不留尾巴”10、施工机动车辆在国道或地方道路上行驶,要遵守地方政府及交通部门的管理规定,遵守公安部门道路交通管理条例,自觉维护交通秩序,保证运输畅通11、施工时要注意保护环境,采取措施不压缩、不侵占、不污染河道,保护水源、灌渠,保护树木、植被运输道路、便道应洒水防尘,防止污染环境。
七、附图: 锥体施工图八、其他要求:施工过程中如有疑问应及时与现场施工员或技术员联系解决,严禁带着疑问施工 锥体护坡施工施 工 技 术 交 底编号:路基施交-工 程 名 称DK769+800~DK773+550区间路基工程工 程 部 位桥涵附属工程——锥体作业班组名称交底内容及要求详见编号:路基桥台过渡段施交-项目队人员传阅工程项目管理层项目队长总 工安质部长工程部部长机 管 员物机部长架子队全体人员交底过程签名架子队管理层架子队队长技术主管质检员安全员技术员领工员班组长:施工人员:交底人日 期年 月 日审核人日 期年 月 日接受人日 期年 月 日各产品过程检验的检验时机应在操作者对首件加工完成后自检,并判定合格再由车间依据计划将需进行专检的部件填写报检单报检,在报检后首先由检验人员应检查车间是否按程序文件的规定开展了自检,然后接受报检进行检验、记录及判定。
