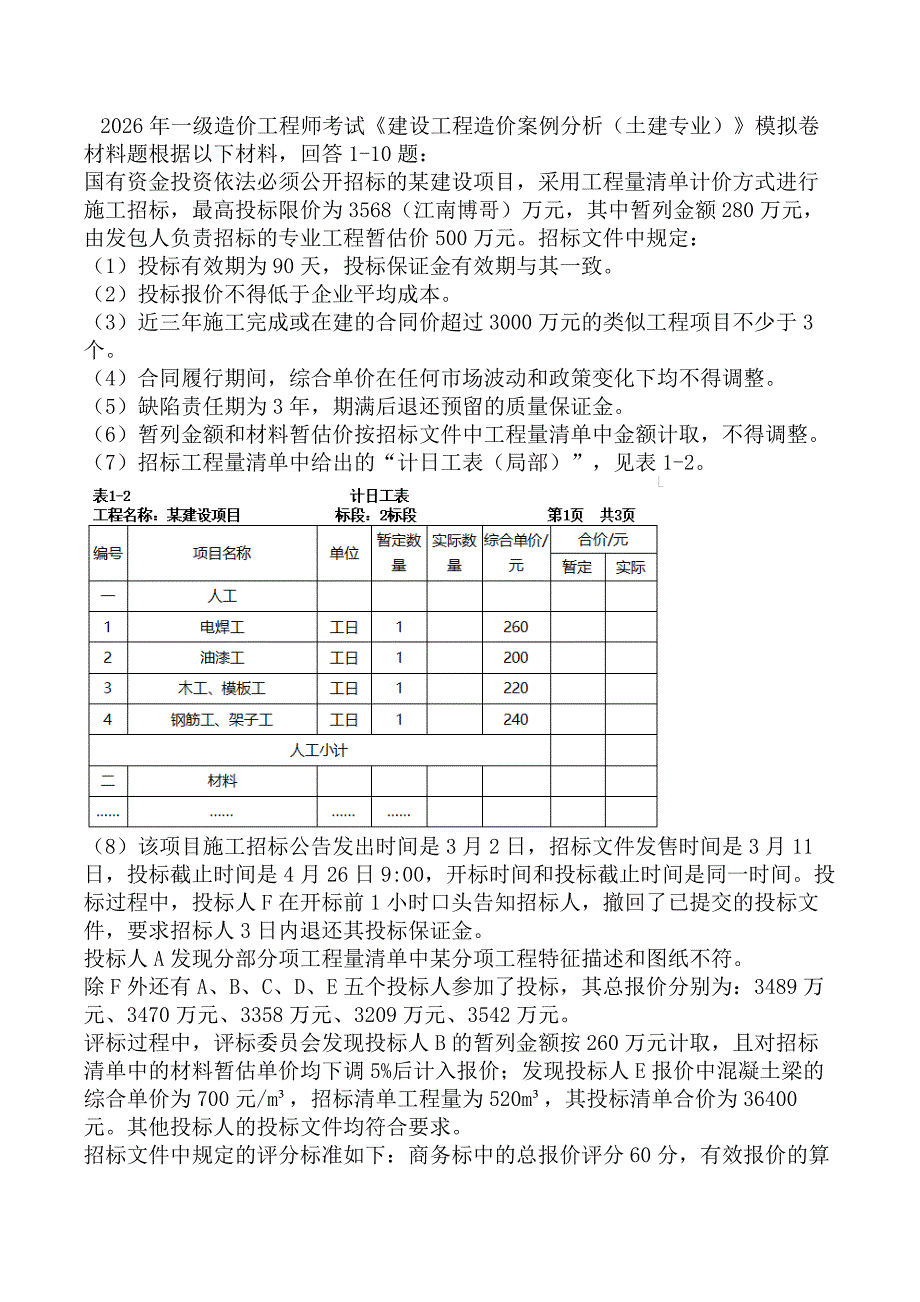

2026年一级造价工程师考试《建设工程造价案例分析(土建专业)》模拟卷材料题根据以下材料,回答1-10题:国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,最高投标限价为3568(江南博哥)万元,其中暂列金额280万元,由发包人负责招标的专业工程暂估价500万元招标文件中规定:(1)投标有效期为90天,投标保证金有效期与其一致2)投标报价不得低于企业平均成本3)近三年施工完成或在建的合同价超过3000万元的类似工程项目不少于3个4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整5)缺陷责任期为3年,期满后退还预留的质量保证金6)暂列金额和材料暂估价按招标文件中工程量清单中金额计取,不得调整7)招标工程量清单中给出的“计日工表(局部)”,见表1-28)该项目施工招标公告发出时间是3月2日,招标文件发售时间是3月11日,投标截止时间是4月26日9:00,开标时间和投标截止时间是同一时间投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金投标人A发现分部分项工程量清单中某分项工程特征描述和图纸不符除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。
评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,其投标清单合价为36400元其他投标人的投标文件均符合要求招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分1.【案例分析题】该工程施工招标最高投标限价公开的时间是(),该项目投标有效期计算的起算之日是()A. 3月2日B. 3月11日C. 4月10日D. 4月26日 正确答案:B,D参考解析:这道题主要考察的是对投标有效期起算时间的理解最高投标限价随招标文件一起,在招标文件发售之日起公开招标文件发售时间是3月11日投标有效期是从提交投标文件的截止时间开始计算的投标截止时间是4月26日9:00因此,投标有效期的起算之日就是投标截止之日,即4月26日2.【案例分析题】对于该项目的境内投标单位,以现金或者支票形式提交的投标保证金转出的账户应当是()A. 法定代表人的账户B. 委托代理人的账户C. 投标单位的基本账户D. 投标单位的任意账户 正确答案:C参考解析:根据《招标投标法实施条例》的规定,依法必须进行招标的项目的境内投标单位,如果以现金或者支票形式提交投标保证金,应当从其基本账户转出。
这是为了确保投标的真实性和防止借用资质等不正当竞争行为因此,正确答案是C. 投标单位的基本账户此规定旨在保证招投标过程的公正性与透明度,通过限定资金来源的方式加强对投标行为的监管3.【案例分析题】该招标文件中,下列内容正确的有( )A. 投标有效期为90天,投标保证金有效期与其一致B. 投标报价不得低于企业平均成本C. 合同履行期间,综合单价在任何市场波动和政策变化下均不得调整D. 开标时间和投标截止时间是同一时间E. 近三年施工完成或在建的合同价超过3000万元的类似工程项目不少于3个 正确答案:A,D,E参考解析:A选项正确:投标有效期设定为90天,且投标保证金的有效期与投标有效期一致B选项错误:投标报价应不低于企业个别成本,而非企业平均成本C选项错误:国家法律、法规、政策及市场波动等变动对合同价款的影响,应在合同中明确由发包人承担时,需约定综合单价的调整因素及幅度,还有调整办法因此,该条款过于绝对化,不妥当D选项正确:按照招投标的一般操作流程,开标通常是在投标截止时间之后立即进行,可以视为两者在同一时间点上紧密衔接此选项符合常规做法E选项正确:这是对投标人资格条件的具体要求之一,表述准确无误。
综上所述,正确答案为ADE4.【案例分析题】下列关于暂列金额280万元描述正确的是( )A. 暂列金额应由承包人掌握,依据发包人发出的指令使用B. 暂列金额用于未能完全预见的工程C. 在合同履行过程中没有发生暂列金额调整事件的,合同总价包括的暂列金额280万元应在结算时全部扣除D. 暂列金额280万元在工程量清单中暂定并包括在合同总价中E. 暂列金额280万元在工程量清单中暂定但不包括在合同总价中 正确答案:B,C,D参考解析:A选项错误:暂列金额虽然列入合同总价,但并不属于承包人所有,而应由发包人掌握,依据发包人发出的指令使用B选项正确:暂列金额确实可以用于未能完全预见或详细说明的工程项目上当实际发生时,这部分费用将被纳入最终结算价款中C选选正确:如果在整个施工期间并未动用到暂列金额,则该笔资金应当归还给发包方,在项目结束后的结算阶段予以扣除D选项正确:暂列金额是预先估计的一部分预算,它会被列入工程量清单,并且包含在总的合同价格之内E选项错误:暂列金额实际上是包括在合同总价里的,只是具体用途需待实际需求出现后再行决定综上所述,正确答案为BCD5.【案例分析题】针对某分项工程特征描述与图纸不符,投标人A处理的方式包括( )。
A. 投标人可以书面形式要求招标人在规定时间前澄清B. 若投标人未要求招标人澄清,投标人应以分部分项工程量清单的项目特征为准C. 若投标人未要求招标人澄清,投标人应以图纸描述的项目特征为准D. 若招标人不予澄清或修改,投标人应以分部分项工程量清单的项目特征为准E. 若招标人不予澄清或修改,投标人应以图纸描述的项目特征为准 正确答案:A,B,D参考解析:A选项正确:当发现分项工程特征描述与图纸不符时,投标人有权以书面形式要求招标人进行澄清B选项正确:如果投标人没有要求招标人澄清,或者招标人没有回应澄清请求,那么投标人应当依据分部分项工程量清单中的项目特征来确定综合单价C选项错误:即使投标人未要求澄清,也应以分部分项工程量清单的项目特征为准,而不是以图纸描述为准D选项正确:如果招标人没有对澄清请求作出回应或修改,投标人依然需要以分部分项工程量清单的项目特征为依据E选项错误:如果招标人没有对澄清请求作出回应或修改,投标人都应以分部分项工程量清单的项目特征为准因此,正确答案是ABD6.【案例分析题】针对投标人B的报价,评标委员会处理的方法和投标人正确的做法包括( )A. 应当否决其投标,按无效投标文件处理B. 按照有效投标文件处理C. 暂列金额应按280万元计取D. 暂列金额应按260万元计取E. 暂列金额不填,为0万元 正确答案:A,C参考解析:A选项正确:投标人B的投标文件中存在两个问题:一是暂列金额按260万元计取,而应为280万元;二是材料暂估单价下调了5%后计入报价。
这两个问题都属于没有实质性响应招标文件的要求,因此应当否决其投标,将其视为无效投标文件处理B选项错误:因为投标文件存在实质性偏离,不能作为有效投标文件处理C选项正确:暂列金额应按照招标文件的规定计取,即280万元DE选项错误:违反了招标文件对于暂列金额的具体要求,是错误的做法综上所述,正确的答案是AC7.【案例分析题】根据评分标准,投标人A、C的商务得分分别是()A. 54.40B. 54.74C. 55.73D. 58.78 正确答案:A,D参考解析:E报价混凝土梁其投标清单合价为36400元,明显错误混凝土梁合价为750×520=364000元,364000-36400=327600元=32.76万元,总价3542不变按上述条款完成修正的算术正确投标总价与投标函内的投标总价存在误差的,应按总误差金额占分部分项工程项目清单报价总额(不含材料暂估价项目)的比率分摊到各分部分项工程清单项目的综合单价及其合价上,经分摊调整后的修正综合单价及其合价可 作为中标后合同约定过程结算款计算和工程变更等合同价款调整计价的依据,但分摊后综 合单价内所含的材料暂估价仍应按招标工程量清单提供的材料暂估价计算。
根据24清单计价标准,E报价是有效的基准价=(3489+3358+3209+3542)÷4=3399.50万元投标人A商务得分=3489÷3399.5×100%=102.63%,得分=60-(102.63-100)×2=54.74投标人C商务得分=3358÷3399.5×100%=98.78%,得分=60-(100-98.78)×1=58.78投标人D商务得分=3209÷3399.5×100%=94.40%,得分=60-(100-94.40)×1=54.40投标人E商务得分=3542÷3399.5×100%=104.19%,得分=60-(104.19-100)×2=51.628.【案例分析题】对于计日工表,下列描述错误的是( )A. 人工暂定数量均为1不妥B. 人工暂定数量应根据工程项目的实际需求预测填写C. 人工暂定数量可以根据工程项目的实际情况假定为0D. “计日工表”中的综合单价应由投标人进行自主报价 正确答案:C参考解析:A选项正确:"计日工表"中的人工暂定数量应基于工程项目的实际需求预测来填写,而不是简单地设定为1B选项正确:有利于投标人报价和计入投标总价评标C选项错误:即便在某些情况下实际需求可能很小,但将数量设为0并不利于投标人的报价工作,也不符合规范要求。
D选项正确:体现了招标投标过程中尊重投标方自主定价的原则9.【案例分析题】发包人负责招标的专业工程(暂估价500万元)应该采用()A. 公开招标B. 邀请招标C. 议标D. 直接指定 正确答案:A参考解析:A选项正确:当工程项目的规模较大且预算较高时,单项施工合同400万以上,本题中的500万元专业工程,采用公开招标能够吸引更多的潜在投标人参与竞争,从而有利于发包人从更广泛的范围内选择到合适的承包商,并有可能获得更有竞争力的价格B选项错误:虽然邀请招标简化了流程,但其适用范围主要针对特定条件下的项目,比如技术复杂或有特殊要求等不适合广泛招标的情况题目没有给出这些特殊条件,因此不优先考虑此选项C选项错误:议标不是正式定义下的招标形式之一,在我国现行法律框架下并不被推荐使用于此类大型建设项目中D选项错误:直接指定承包商的做法违背了通过市场竞争选择最佳服务提供商的原则,除非遇到非常特殊的情况(如紧急救援),否则不应作为首选方案综上所述,正确答案是A10.【案例分析题】对于投标人E:报价中混凝土梁的综合单价为700元/m³,招标清单工程量为520m³,其投标清单合价为36400元,评标委员会处理的方法和投标人正确的做法包括()。
A. 应当否决其投标,按无效投标文件处理B. 按照有效投标文件处理C. 其投标清单合价为36400元计算错误,应当以单价为准修改合价D. 其投标清单合价为36400元计算错误,应当以合价为准修改单价E. 其投标清单合价为36400元计算错误,应当以单价、合价为准修改工程量 正确答案:B,C参考解析:E报价混凝土梁其投标清单合价为36400元,明显错误混凝土梁合价为750×520=36400。
