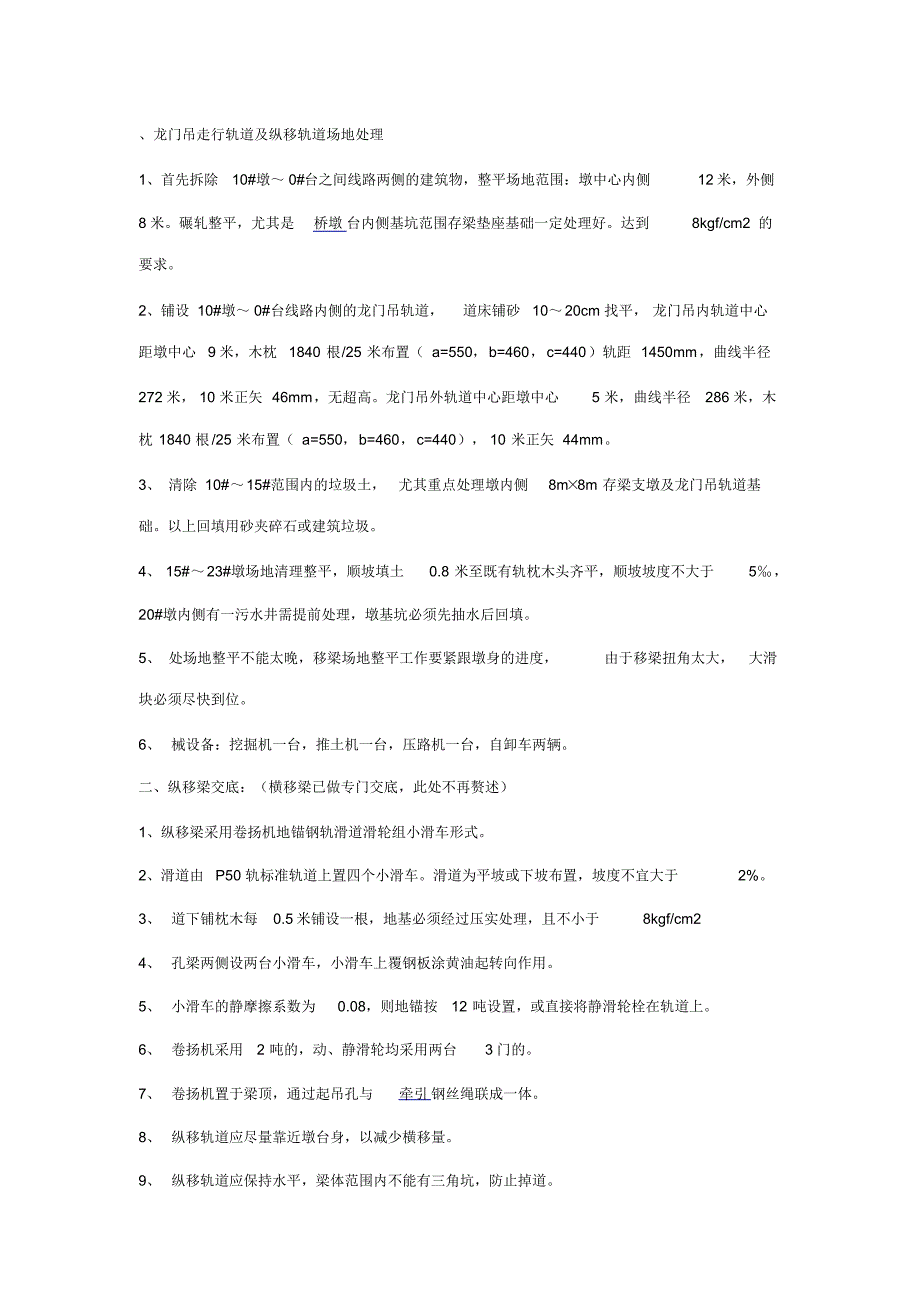

龙门吊走行轨道及纵移轨道场地处理1、首先拆除10#墩~ 0#台之间线路两侧的建筑物,整平场地范围:墩中心内侧12 米,外侧8 米碾轧整平,尤其是桥墩 台内侧基坑范围存梁垫座基础一定处理好达到8kgf/cm2 的要求2、铺设 10#墩~ 0#台线路内侧的龙门吊轨道,道床铺砂10~20cm 找平, 龙门吊内轨道中心距墩中心9 米,木枕1840 根/25 米布置( a=550,b=460,c=440)轨距 1450mm,曲线半径272 米, 10 米正矢 46mm,无超高龙门吊外轨道中心距墩中心5 米,曲线半径286 米,木枕 1840 根/25 米布置( a=550,b=460,c=440), 10 米正矢 44mm3、 清除 10#~15#范围内的垃圾土,尤其重点处理墩内侧8m× 8m 存梁支墩及龙门吊轨道基础以上回填用砂夹碎石或建筑垃圾4、 15#~23#墩场地清理整平,顺坡填土0.8 米至既有轨枕木头齐平,顺坡坡度不大于5‰,20#墩内侧有一污水井需提前处理,墩基坑必须先抽水后回填5、 处场地整平不能太晚,移梁场地整平工作要紧跟墩身的进度,由于移梁扭角太大,大滑块必须尽快到位6、 械设备:挖掘机一台,推土机一台,压路机一台,自卸车两辆。

二、纵移梁交底:(横移梁已做专门交底,此处不再赘述)1、纵移梁采用卷扬机地锚钢轨滑道滑轮组小滑车形式2、滑道由P50 轨标准轨道上置四个小滑车滑道为平坡或下坡布置,坡度不宜大于2%3、 道下铺枕木每0.5 米铺设一根,地基必须经过压实处理,且不小于8kgf/cm2 4、 孔梁两侧设两台小滑车,小滑车上覆钢板涂黄油起转向作用5、 小滑车的静摩擦系数为0.08,则地锚按12 吨设置,或直接将静滑轮栓在轨道上6、 卷扬机采用2 吨的,动、静滑轮均采用两台3 门的7、 卷扬机置于梁顶,通过起吊孔与牵引 钢丝绳联成一体8、 纵移轨道应尽量靠近墩台身,以减少横移量9、 纵移轨道应保持水平,梁体范围内不能有三角坑,防止掉道10、 存梁场地要经过处理平整,两端支墩用1m×2.5m 枕木垛,地基承载力不小于4kgf/cm2 附:纵移梁 侧面 图三、龙门吊的制作安装1、龙门吊的装配图(见附后)2、龙门吊所用万能杆件的规格、数量、重量(见附后)3、龙门吊拼装万能杆件柱墩时总的原则:先低后高要记牢先直后横要斜撑先外后内拼到顶先柱后梁设支架龙门吊拼装万能杆件桁梁时总的原则:先低后高,先外后内先拼底顺,拼底联再拼底顺,顶顺完又拼顶联和斜拉4、⑴地面转向架接点:平场地夯实 —铺走行轨道 —铺及加固转向架—放支承靴 —拼支腿底座⑵下接点:搭设脚手平台—安装简易扒杆⑶中接点:吊按立柱N1H —上紧本接点全部螺栓—吊按 N19 立柱加强铁 —吊按接点钣 —吊按平杆 —吊按四周斜拉 —吊按 N18 内对角接点钣 —吊按内对角斜拉—上紧本接点全部螺栓⑷上接点:吊按N19 立柱加强铁 —吊按接点钣 — 吊按平杆 —吊按四周斜拉 —吊按 N18 内对角接点钣 —吊按内对角斜拉—上紧本接点全部螺栓—转到第一步5、门吊桁梁的拼装顺序:铺脚手平台— 吊按下接点钣 —吊按下 N1H 杆—吊按 N4H —吊按上接点钣 —吊按上 N1H 杆—吊按两侧斜杆N3H—吊按上下内水平斜杆N5H 。

6、龙门吊拼装的注意事项:⑴注意立柱端头的三个孔眼及距离和四个孔眼及距离的方向钣与接点钣孔眼及距离的方向有关⑵注意接点钣有斜拉和无斜拉的位置,方向的区别⑶注意立杆端头的上接点要待下一节立柱插入后,再上紧接点钣螺丝,不然就劳而无功⑷注意龙门吊在拼装时必须遵循原则和顺序施工⑸龙门吊在拼装前必须经技术人员设计计算,并复核无误,绘制草图,接图施工7、龙门吊在拼装时的安全注意事项:⑴上架的拼装人员必须系上安全带,栓好安全绳⑵作业人员必须戴安全帽⑶拼装人员的工具要栓保险绳,以防掉下伤人⑷拼装前必须予先满铺好脚手钣⑸所有螺栓、螺帽、垫圈必须装在箱内,放在脚手平台中间⑹上、下递送杆件必须手小把杆吊装,小把杆设四角浪风、卷扬机安设位置不能太近,应安在10m 以外⑺桁梁拼装前必须设背后浪风,悬臂方向应设支脚或者设支墩以确保拼装安全⑻架子上下必须设扶梯四、架梁安全质量措施A、准备工作:1、 移梁使用的机具材料必须经过检验合格方可使用卷扬机经实验性能良好,钢丝绳穿设正确,滑轮转动良好2、 移梁搭设的滑道基地夯实 ,枕木均布,滑轨钉设牢固;B、安全质量具体要求:1、埋设地锚必须安全可靠、牢固深度及夯填必须符合技术交底要求。

⑴锚应埋设在土质坚硬的地方;⑵不得使用腐烂的木料作地锚,横木绑扎拉索处,钢丝绳要绑扎牢固⑶ 埋设地锚应经过计算,埋设后需进行试拉⑷ 地锚埋设后,应经过详细检查,才能正式使用使用时要有专人负责看守,如发生变形,应立即采取措施加固2、卷扬机必须经过检验合格方可使用1)、卷扬机的布置应注意下列几点:①钢丝绳饶入卷筒的方向应与卷轴线垂直,这样能使钢丝绳排列整齐,不致斜绕和互相错叠挤压②在卷扬机正前方设置导向滑车至卷筒轴线的距离应不小于卷筒长度的15 倍,即倾斜角不大于 2° 以免钢丝绳与导向滑车槽缘产生过分的磨损2)、卷扬机的使用注意事项①卷扬机必须有良好的接地或接零装置,接地电阻不得大于10 欧姆在一个供电网路上,接地或接零不得混用② 机使用前要先空运转作空载正、反转实验5 次,达到运转平稳无不正常响声;传动、制动机构灵活可靠;各紧固件及连接部位无松动现象;润滑良好,无漏油现象③ 钢丝绳的选用应符合原厂说明书规定卷筒上的钢丝绳全部放出时应留有不少于3 圈;钢丝绳的末端应固定可靠;卷筒边缘外周至最外层钢丝绳的距离应不小于钢丝绳直径的1.5 倍④ 卷筒上的钢丝绳应排列整齐,如发现重叠或斜绕时,应停止重新排列。

严禁在转动中用手、脚去拉、踩钢丝绳⑤物件提升后,操作人员不得离开卷扬机停电或休息时,必须将提升物降至地面⑶、禁止斜吊 这里讲的斜吊,是指所要起吊的重物不在起重机起重臂顶的正下方,因而当将捆绑重物的吊索挂上吊钩后,吊钩滑车组不与地面垂直,而与水平线成一个夹角斜吊会造成超负荷及钢丝绳出槽,甚至造成拉断绳索 斜吊还会使重物在离开地面后发生快速摆动,可难碰伤人或其他物体⑷、应尽量避免满负荷行驶,如需作短距离负荷行驶,只能将构件吊离地面30cm 左右,且要慢行,并将构件转至起重机的正前方,拉好溜绳,控制构件摆动⑸、绑扎构件的吊索需经过计算,绑扎方法应正确牢靠所有起重工具应定期检查⑹、禁止在六级风的情况下进行吊装作业⑺、指挥人员应使用统一指挥信号,信号要鲜明、准确起重机驾驶人员应听从指挥4、防止高处坠落措施⑴、操作人员在进行高处作业时,必须正确使用安全带安全带一般应高挂低用,即将安全带绳端的钩环挂于高处,而人在低处操作⑵ 、高处使用撬杠时,人要立稳,如附近有脚手架或已安装好构件,应一手扶住,一手操作撬杠插进深度要适宜,如果撬动距离较大,则应逐步撬动,不宜急于求成⑶、雨天进行高处作业时,必须采取可靠的防滑措施。

作业处和构件上有水、霜均应及时清除台风暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完毕⑷、登高用梯子必须牢固梯脚底部应坚实,不得垫高使用梯子的上端应有固定措施立梯工作角度以75° ± 5 为宜,踏板上下间距 以 30cm 为宜,不得有缺档⑸、梯子如需接长使用,必须有可靠的连接措施,且接头 不得超过1 处,连接后梯梁的强度,不应低于单梯梯梁的强度⑹、操作人员在脚手板上通行时,应思想集中,防止踏上挑头板⑺、梁构件安装时, 必须搭设牢固可靠的操作台需在梁上行走时, 应设置护栏横杆或绳索5、防止高处落物伤人措施⑴、地面操作人员必须戴安全帽⑵、高处操作人员使用的工具、零配件等, 应放在随身佩带的工具袋内,不可随意向下丢掷⑶、在高处用气割或电焊切割时,应采取措施,防止火花落下伤人⑷、地面操作人员, 应尽量避免在高空作业的正下方停留或通过,也不得在龙门吊的起重臂或正在吊装的梁下停留或通过⑸、设置吊装禁区,禁止与吊装作业无关的人员入内6、防止触电措施⑴、吊装工程施工组织中,现场电气线路和设备应由专人负责安装、维护和管理,严禁非电工人员随意拆改⑵、施工现场架设的低压线路不得用裸导线。

所架设的高压线应距建筑物10m 以外,距离地面 7m 以上跨越交通要道时,需加安全保护装置施工现场夜间照明,电线及灯具高度不应低于2.5m⑶、起重机从电线下行驶时,起重机起重臂最高点与高压电线(15KV 以下)之间应保持的垂直距离大于3m起重机与电线之间应保持的水平距离大于1.5m⑷、现场各种电线接头 、开关应装入开关箱内,用后加锁,停电必须拉下电闸⑸、 电焊机 的电源线长度不宜超过5m,并必须架高电焊机 手把线的正常电压,在用交流电工作时为60~ 80V,要求手把线质量良好,如有破皮情况,必须及时用胶布严密包扎电焊机 的外壳应该接地电焊线如与钢丝绳交叉时应有绝缘隔离措施⑹、各种用电机械必须有良好的接地或接零接地线应用截面不小于25mm 的多股软裸铜线和专用线夹不得用缠绕的方法接地装设漏电保护装置使用行灯电压不得超过36v ⑺、在雨天或潮 湿地 点作业的人员, 应穿绝缘手套和绝缘鞋大风雪后,应对供电线路进行检查,防止断线造成触电事故7、防火及防爆炸措施⑴、现场用火、用气(电)焊一律要设专人看火管理,严格执行动火制度焊接场地周围5m 以内,严禁堆放易燃品用火场所要准备好消防器材、器具、备足消火栓,并应经常检查保持器具完好情况。

⑵、各种可燃材料(如保温 材料等)不准堆放在电闸箱、电焊机、变压器 和电动工具周围,防止材料长时间蓄热自燃⑶、现场变压室、配电室必须保持干燥通风电工值班休息室应与变、配电室分开变、配电室 5m 内不得存放易燃材料⑷、现场用空压机罐、乙炔瓶、氧气瓶等高压容器出厂时,应有出厂合格证,并附有技术资料,应在安全可靠地点存放使用时要建立制度,严格检查各种安全装置是否安全有效,对不符合规定和技术指标的高压容器不得使用⑸、焊接机械的操作工棚不得使用易燃材料搭设,其周围也不得堆放易燃和易爆品电焊工穿戴 防护 衣具⑹、搬运氧气瓶时,必须采取防震措施,绝不可向地上猛摔⑺、氧气瓶不应放在阳光下爆晒,更不可接近火源⑻、乙炔瓶放置地点距火源应在10m 以上,严禁在在附近吸烟如高空有电焊作业时,乙炔瓶不应放在下风,同时乙炔瓶应装设逆止阀和水封,以防回火引起爆炸⑼、高空焊接时,如下方有易燃物,须采取可靠的安全措施后方准焊接,焊接剩余的焊条头各得随意下丢。
