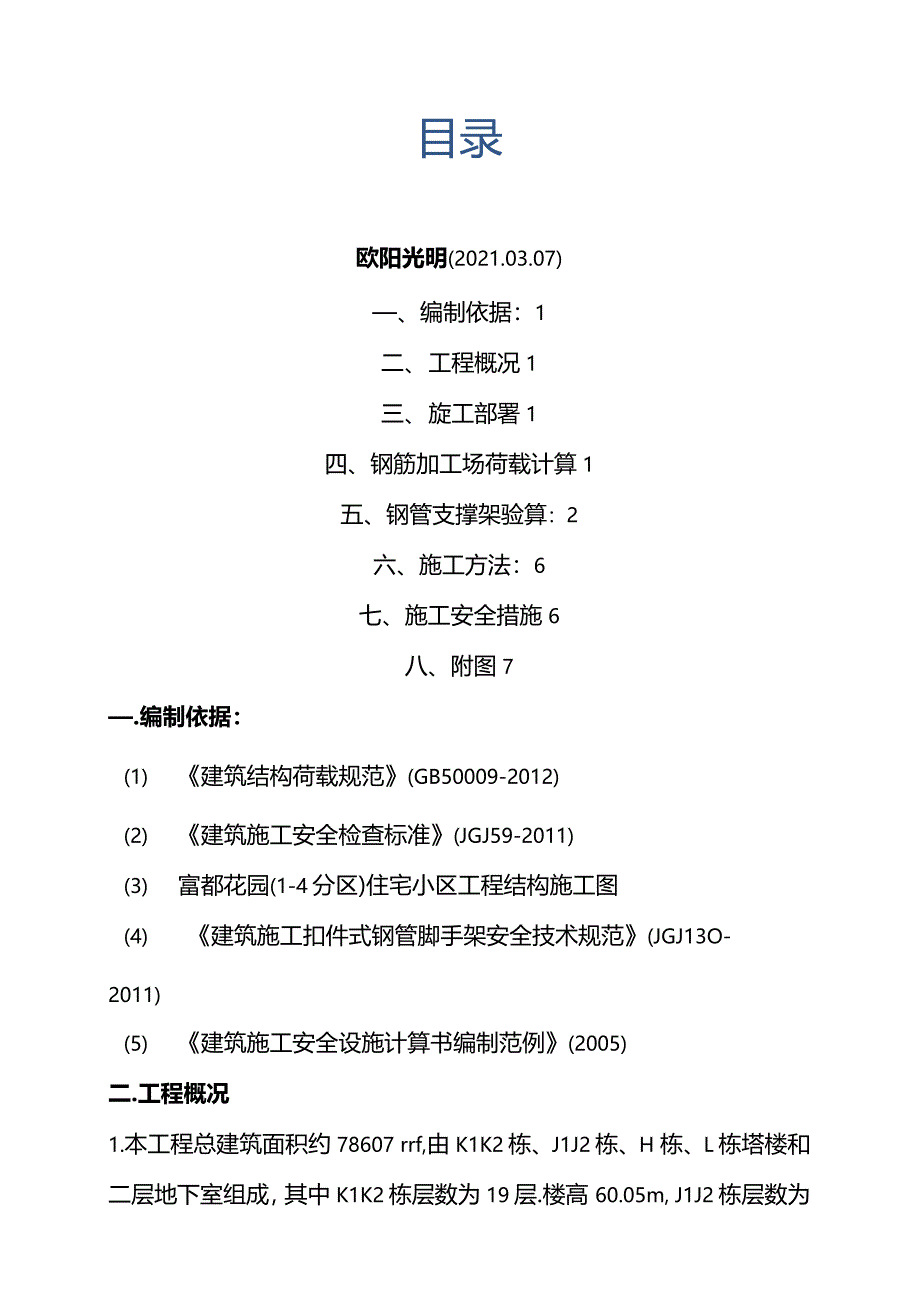

目录欧阳光明(2021.03.07)—、编制依据:1二、 工程概况1三、 旋工部署1四、钢筋加工场荷载计算1五、钢管支撑架验算:2六、施工方法:6七、施工安全措施6八、附图7—.编制依据:(1) 《建筑结构荷载规范》(GB50009-2012)(2) 《建筑施工安全检查标准》(JGJ59-2011)(3) 富都花园(1-4分区)住宅小区工程结构施工图(4) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ13O-2011)(5) 《建筑施工安全设施计算书编制范例》(2005)二.工程概况1.本工程总建筑面积约78607 rrf,由K1K2栋、J1J2栋、H 栋、L栋塔楼和二层地下室组成,其中K1K2栋层数为19层.楼高 60.05m, J1J2栋层数为14层、楼高50.05m, H栋层数为25层、楼*欧阳光明*创编 2021.03.07高89.5m, L栋层数为27层、楼高90.09m结构形式为框剪(局部 框架)结构2.因施工场地条件限制,为了更有效的利用场地以便施工,将 —期(1-2分区)地下室顶板3一12轴交B—J轴位置作为钢筋加工 场,面积约为2800m2 ,对地下室顶板梁板增加了荷载,为对结构 质量不受影响,我方将采取满堂红支撑系统回顶措旋。

三. 施工部署在地下室底板回顶范围内满铺模板以保护地坪漆1、施工准备:⑴材料准备:钢管、木方、U型托,模板⑵回顶材料要求:① .所用材料都经建设主管部门产品认证,并经现场取样试验合格 后才投入使用② 、钢管应选用外径48mm,壁厚3.0mm的钢管,表面平整光滑, 无锈蚀、分层、压痕.划道和硬弯③ 80x80mm木方应选用平直、无腐烂现象的④ U型托选用必须是无变形、螺丝不滑落四. 钢筋加工场荷载计算1、平板车运输钢材荷载Pi值计算如下:⑴、钢材重量:51000kg(2)、汽车重量:19000kg2021.03.07总重量:G=51000kg+19000kg=70000kg*欧阳光明*创编总荷载:Pis=70000kgx0.01kN/kgxl,4 (放大系数)=980kN2、顶板堆放钢筋荷载拟定钢筋加工场堆放钢筋区域12m x 3m范围可堆放钢筋及设备60 吨,地下室顶板位置所能承受载荷不得小于P2P2=60000kgx0.01kN/kgx 1.4 (放大系数)=840kN五. 钢管支撑架验算:(-)地下室顶板汽车轮压钢管顶架计算书1、钢管卸荷立杆承载力、及稳定性验算(1)设计荷载Pi总=980kN,根据平板车荷载分布情况,后排车轮荷载最大,P=0.13 Pi 萨0.13x980kN=127kN15000300014007000,1400 •1I I 1 /厂、 // ( \ 1/ <、)CJ G0.03G 0.11G 0.11G 0.13G ' 0.13G平板车轮压受力分布图假设最大轮压作用于单跨简支板上,荷载作用范围的有效宽度b=bi+b2-1.2mbi=b2= (2/3) bcy+0.73*l而 bcy=bty+2s+h式中氐一荷载作用面平行于板跨的宽度biy—荷载作用⑥垂直于板跨的宽度S—垫层厚度*欧阳光明*创编 2021.03.07 h—板的厚度单车轮的着地宽度及长度为0.6m x 0.2m 即 bcy=600mm+2 x 50mm+180mm=0.88m b=bi+b2-1.2m=2 x ( ( 2/3 ) bcy+0.73*l ) -1.2m=2 x ( 0.67 x 0.88m+0.73 x 3m) -1.2m=4.36m即取平板车辆的前后车轮区域为单块顶板区域4.36m x 3m板上 所有的荷载全部由楼板承担,假设车轮荷载全部传递到底板,不需 要楼面板承担,钢管支撑架采用48mm x 3.0mm,用扣件连接组 成。

立柱拟设纵距为0.90m,横距为0.90m,横杆步距为1.50m, 最大受力处用20根钢管承担钢管直径48mm,壁厚3.0mm,截廂积 3.84cm2,回转半径i=l.6cm;钢材弹性模量E=206000N/mm2,抗弯 强度 f=205.00N/mm2,抗剪强度 fv=125.00N/mm2o] ]贝IJN=2O (4P) =20x4x 127kN=25.4kN(2) 钢管立柱验算,按立柱的稳定性控制,以两端枝接受压 构件来简化计算钢管支架的连接方式按扣件对接方式,查表可得 立柱允许荷载值[N]=40kNo f = 205N/mm2o每根立杆受荷27.43kN<[N] =40kN(3) 立柱稳定性验算NN一一每根立柱承受的荷载(N);A 钢管截面积(mm?) ; A=384mm2;*欧阳光明*创编 2021.03.072021.03.07*欧阳光明*创编9一一轴心受压稳定系数,根据钢管立柱长细比入求得,L 横杆步距,L= 1500mm,i 钢管回转半径,i= 4 =16mm,1500入二苛二 93.75 查表取°二0.63N 25. 4 x "二办二 0. 63 x 384 = 105N/mm2

)地下室顶板钢材堆放加工场钢管顶架计算书(1) 钢管卸荷立杆承载力、及稳定性验算取钢材堆放区域为单块顶板区域8mx3m板上,由于钢材长为 12m,所以架设在12mx3m=2块楼板上,所有的荷载全部由楼板 承担,假设荷载全部传递到底板,不需要楼面板承担,钢管支撑架 采用48mm x 3.0mm,用扣件连接组成立柱拟设纵距为1.2m, 横距为1.2m,横杆步距为1.5m,最大受力处用30根钢管承担钢 管直径48mm,壁厚3.0mm,截面积3.84cm?,回转半径i=1.6cm;钢材 弹性模量E=206000N/mm2,抗弯强度f=205.00N/mm2,抗剪强度 fv=125.00N/mm2o(1) 设计荷载Pi=840kN] ]每根立杆承受轴心压力:N=30P=30 x 840kN=28kN(2) 钢管立柱验算,按立柱的稳定性控制,以两端狡接受压构件*欧阳光明*创编 2021.03.07*欧阳光明*创编来简化计算钢管支架的连接方式按扣件对接方式,查表可得立柱 允许荷载值[N]=40KN, f = 205N/mm2o每根立杆受荷28kN<[N] =40kN(3) 立柱稳定性验算No = ^A

考虑到施 工现场的各种因数及可变荷载影响,在钢材加工场、模板堆放场覆 盖范围内也同样用钢管卸荷,卸荷支撑间距均为1200mm x 1200mm考虑到施工现场的各种因数及可变荷载影响,在钢材加 工场.模板堆放场覆盖范围内也同样用钢管卸荷,卸荷支撑间距均 为1200mm x 1200mm,另为保证钢管架整体稳定性,在卸荷支撑 四周及中心位置各设立连续剪刀撑欧阳光明*创编 2021.03.07六. 施工方法:1、 工艺流程:地面清理-满铺18mm模板保护地坪漆-放置 100x100mm垫木-钢管架设-安装U托、80x80mm木方-调整垂 直度、高度(间距)一以此反复操作一验收2、 回顶要求:钢管支架搭设高度为3.4m,立杆的纵距1.20m,立杆的横距 1.20m,立杆的步距1.50m,木方间距400mm平板车行驶区域 立杆纵距0.90m,立杆横距0.90m)3、 施工要点:(1)地面清理要彻底,清除垃圾.积水等杂物⑵按照搭设布置图进行搭设(详见附图)⑶做好垂直度、高度调整,保证支顶到位七. 施工安全措施1、 材质及其使用的安全技术措施(1) 扣件的紧固程度40_50N • m,不大于65N • m,对接扣件的 抗拉承载力为3kN。

扣件上螺栓保持适当的拧紧程度,对接扣件安 装时其开□应向内,以防雨水逬入,直角扣件安装时开□不得向 下,以保证安全2) 各杆件端头伸出扣件盖板边缘的长度不应小于100mm3) 钢管有严重锈蚀、压扁或裂纹的不得使用4) 禁止使用有脆裂、变形、滑丝等现象的扣件5) 严禁使用非48mm外径的钢管2、 搭设的安全技术措施(1) 搭设过程中,划出工作标志区域,且必须在钢筋加工场正下 方搭设,禁止行人进入该区域2) 脚手架搭设过程中,应由安全员、架子班长等进行检查、验 收和签证,达到设计施工要求并验收合格后挂合格牌(4) 扣件的紧固程度控制在40-50N・m,搭设过程中由安全员、 架子工班长组织对紧固力进行抽查5) 每周检查支撑系统钢管的变形情况及扣件杲否有松动等,如 有则及时进行整改,或加支撑钢管3、拆除的安全技术措施(1) 脚手架拆除,应在钢筋加工场撤离、清场后进行,全廂检查 待拆的脚手架,根据检查结果,拟定作业计划,并报批.进行技术 交底后方可作业2) 拆除脚手架过程中,不得中途换人,如必须换人时,应将拆 除情况交代清楚方可离开八. 附图1、 钢筋加工场回顶区域平面图2、 钢筋加工场相应顶板位置加固平面图3、 钢筋加工场相应顶板位置加固位置立面图*欧阳光明*创编 2021.03.07。
