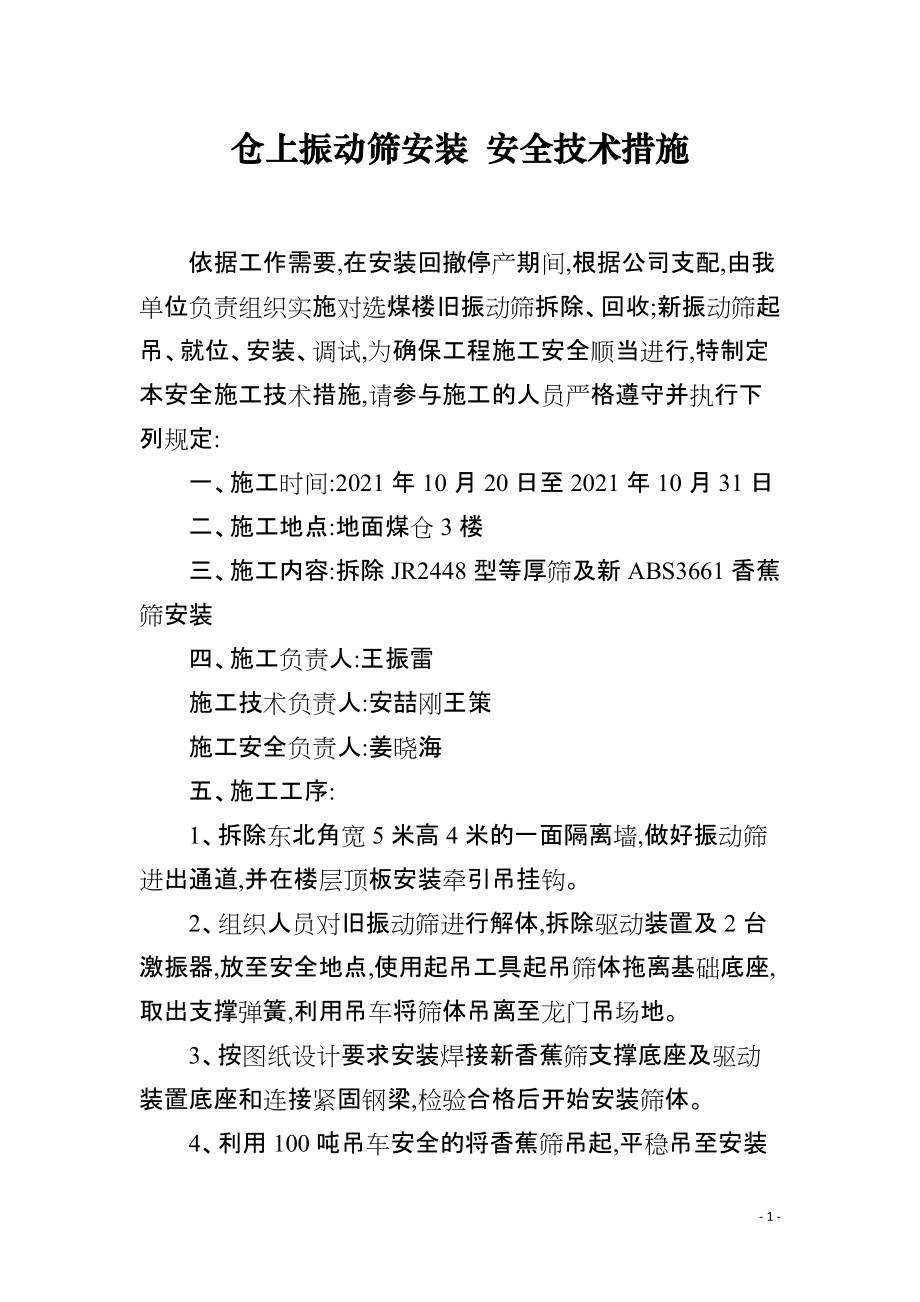

仓上振动筛安装 安全技术措施 依据工作需要,在安装回撤停产期间,根据公司支配,由我单位负责组织实施对选煤楼旧振动筛拆除、回收;新振动筛起吊、就位、安装、调试,为确保工程施工安全顺当进行,特制定本安全施工技术措施,请参与施工的人员严格遵守并执行下列规定: 一、施工时间:2021年10月20日至2021年10月31日 二、施工地点:地面煤仓3楼 三、施工内容:拆除JR2448型等厚筛及新ABS3661香蕉筛安装 四、施工负责人:王振雷 施工技术负责人:安喆刚王策 施工安全负责人:姜晓海 五、施工工序: 1、拆除东北角宽5米高4米的一面隔离墙,做好振动筛进出通道,并在楼层顶板安装牵引吊挂钩 2、组织人员对旧振动筛进行解体,拆除驱动装置及2台激振器,放至安全地点,使用起吊工具起吊筛体拖离基础底座,取出支撑弹簧,利用吊车将筛体吊离至龙门吊场地 3、按图纸设计要求安装焊接新香蕉筛支撑底座及驱动装置底座和连接紧固钢梁,检验合格后开始安装筛体 4、利用100吨吊车安全的将香蕉筛吊起,平稳吊至安装楼层,在牵引吊挂钩上挂设4台10t导链,将香蕉筛筛体牵引至安装位置,使用起吊设备将筛体吊至支撑底座,必需用方木做辅助支撑,安设支撑弹簧。

按图纸设计要求调整测量四个支点高度,使之达到设计要求 5、按图纸要求安装驱动装置,软连接筛体,接通电源、试机,查看启动和运行电流,空载运行2小时,观看筛体振幅、频率和空载运行噪音,无异常后试车结束 6、安装施工结束后,回收施工工具,清理施工现场,封闭隔离墙 六、技术要求: 1、由生产科给出筛子基础安装的中心线 2、筛子各基础支座的位置距高偏差不大于5mm,左右支点弹簧长度相等,偏差小于5mm;弹簧安装的垂直度小于5mm 3、驱动装置对轮盘中心要和激振器主传动轴中心对中 4、安装基础结构要具有足够的刚度以支持筛子正常运行,其固有频率应大于2.5倍设备工作效率 5、激振器、驱动机构修理空间要预留,前后1000mm,左右500mm 6、给料槽应使物料在筛宽方向匀称的落在入料盲板上,物料入料点到筛面垂直落差不应超过600mm 7、筛子的运输支点应布置在筛体楔架处且刚度足够,用起重梁吊挂 8、安装要以厂家技术人员指导为主 七、安全措施: Ⅰ一般措施 1、参与安装的人员必需牢固树立“安全第一”的思想,严格执行“三大规程”和相关规定作业,杜绝“三违”。

2、全部作业人员,在作业前必需专心学习本措施,学习完后必需签字,并在作业中严格执行,不学习本措施者,严禁参与本次施工 3、在窗口及煤仓口作业时应系好安全带,全部参与作业人员防护、劳保用品携带齐全 4、设备安装前,先将安装地点四周的杂物、障碍清理洁净 5、开工前,跟班队长及班长必需对作业地点的安全状况进行全面检查,确认安全后,作业人员方可进入作业地点每个作业人员必需经常检查作业地点四周的安全状况,发觉担心全隐患准时处理,确认无隐患后,方可进行作业 6、作业前由施工负责人、施工安全负责人共同对施工工具、设施进行具体检查,不完好的工具、设施严禁投入使用 7、作业过程中必需集中精力,专心操作,严格按章作业,加强自保、互保和联保 8、在搬运设备、设施及材料时,施工人员应按事前看好的路线谨慎行走,抬运时要统一口径,轻抬轻放 9、安装过程中,严格根据《煤矿机电设备安装质量标准》进行安装,确保安装后的设备、设施正常运行 10、施工过程中,施工安全负责人应严格按施工工序,监督安全施工,发觉违章现象马上制止 11、安装完工后,准时对设备进行试运转,并清理施工现场,回收剩余材料和施工设备、工具。

12、需要用电火焊的需严格《井下电气焊安全措施》经行施工 Ⅱ起吊安全措施: 1、依据安全起吊能力和起吊专业人员的要求,选择好起吊设备和工具,各起重吊挂点的吊挂钩必需紧固好、完好,起重用的导链绳索必需经过具体检查,查看是否完好 2、吊车司机必需严格遵守起吊操作规程 3、设备起吊时,操作人员及四周人员必需位于安全地点,避开设备和绳索的受力方向,在确认安全后,方可进行操作 4、起吊设备时,必需选用安全牢靠的起吊绳索,先观看四周人员及楼层顶板安全状况,在确认安全后,方可进行操作 5、吊重物过程中,必需时刻观看吊挂物件和绳索的受力状况,发觉问题连忙停止 6、设备起吊过程中,现场专业起吊人员要负责起吊物稳起稳落 7、设备的起吊必需听专人指挥,统一信号,严禁人员在起吊物下作业或停留 贯彻时间: 贯彻人: 施工人员签名: 幼儿园安全预案防台风应急预案保密工作责任书 目标管理责任书施工安全责任书食品安全责任书 - 5 -。
