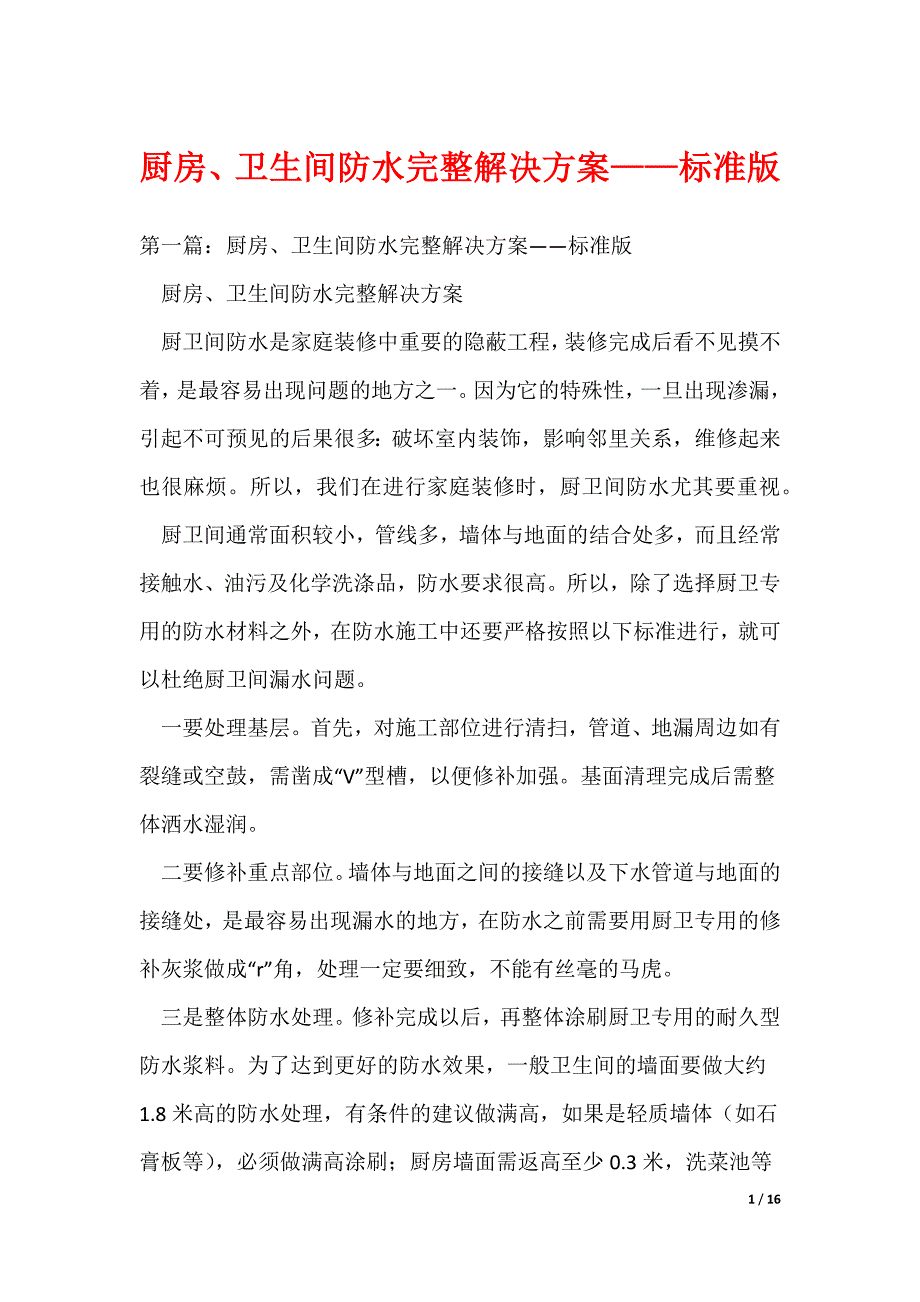

厨房、卫生间防水完整解决方案——标准版第一篇:厨房、卫生间防水完整解决方案——标准版 厨房、卫生间防水完整解决方案 厨卫间防水是家庭装修中重要的隐蔽工程,装修完成后看不见摸不着,是最容易出现问题的地方之一因为它的特殊性,一旦出现渗漏,引起不可预见的后果很多:破坏室内装饰,影响邻里关系,维修起来也很麻烦所以,我们在进行家庭装修时,厨卫间防水尤其要重视 厨卫间通常面积较小,管线多,墙体与地面的结合处多,而且经常接触水、油污及化学洗涤品,防水要求很高所以,除了选择厨卫专用的防水材料之外,在防水施工中还要严格按照以下标准进行,就可以杜绝厨卫间漏水问题 一要处理基层首先,对施工部位进行清扫,管道、地漏周边如有裂缝或空鼓,需凿成“V”型槽,以便修补加强基面清理完成后需整体洒水湿润 二要修补重点部位墙体与地面之间的接缝以及下水管道与地面的接缝处,是最容易出现漏水的地方,在防水之前需要用厨卫专用的修补灰浆做成“r”角,处理一定要细致,不能有丝毫的马虎 三是整体防水处理修补完成以后,再整体涂刷厨卫专用的耐久型防水浆料为了达到更好的防水效果,一般卫生间的墙面要做大约1.8米高的防水处理,有条件的建议做满高,如果是轻质墙体(如石膏板等),必须做满高涂刷;厨房墙面需返高至少0.3米,洗菜池等用水部位要高于出水口0.5米;门框和门槛石也要涂刷到位,以防返潮。

四要做闭水试验防水层干固后,要将所有下水道堵住,在门口砌一道“矮墙”进行注水试验,注水高度在20cm左右48小时后检查,若水位无明显下降,说明防水质量合格反之,要找出漏点,进行维修后再做闭水试验,直到合格为止 第二篇:厨房卫生间防水施工标准方案 厨房卫生间防水施工标准方案 一、 厨房卫生间防水材料及防水施工 ①、浇钢筋混凝土楼板 ②、1:3水泥砂浆找坡层,薄处20mm厚,坡向地漏,一次抹平 ③ 、聚氨酯、丙烯酸、聚合物水泥基防水涂料 ④、30㎜厚干硬性水泥沙浆结合层 二、防水施工工艺流程 基层处理-清理-做找平层-结合层-细部附加层-丙烯酸防水层-蓄水试验-保护层施工-二次蓄水试验 1. 应对厨房、卫生间的标高复核正确,特别注意地漏的标高位置正确 2. 对地漏、管道根部墙洞质量要仔细检查,墙洞要密实合格,找平层施工时管道根部须按要求作嵌缝处理 3. 阴阳角应作成圆弧形,并顺直、平光 4. 找平层施工:基面有空隙、裂缝、不平等缺陷的,用水泥砂浆修补抹平使基面须坚固、平整、干净,无灰尘、油腻、蜡、脱模剂等以及其他碎屑物质。

5. 找平层干燥后方可进行防水层施工,施工期间应防火、防水施工人员应穿软底鞋 6. 防水层完成后,要进行成品保护,不得上人走动经检验确认合格后,方可办理隐蔽工程验收签证后,方可进行下道工序施工 7. 防水施工完毕后,进行蓄水试验,经过24小时以上无渗漏视为合格在设备安装完成后进行二次蓄水试验 三、防水工程细部做法 1、地面处理 在进行防水处理之前,一定先找平地面,如果地面不平或效果不好,可能造成因防水涂料薄厚不均而导致的开裂渗漏地漏,墙角,管跟等接缝处要使用高弹性的柔性防水涂刷,因为卫生间的墙与地面之间的接缝处会移位容易渗水 2、墙面处理 墙面处理上要做大约30cm高的防水涂料,以防积水渗透墙面返潮,如果卫生间有淋浴房应将防水做到180cm,如果有浴缸,与浴缸相邻的墙面防水高度应比浴缸高处30cm. 3、防水层做好后要留余一定的时间,让防水层与建筑更好的融为一体,然后在防水层上做保护层在铺地砖,施工过程中,可千万马虎不得要尽量的保护防水层 4、防水是隐蔽工程,后续的施工也有可能会破坏防水层,如果地砖已铺设完毕,可千万不要砸地砖,用专业的补缝防水材料,把所有的缝隙堵住做好防水就好了。

也同样适用于卫生间防水层失效后防水工程 5、防水是一项系统工程,每处产生的原因及处理方法不尽相同材料是基础,施工是关键,后续服务是保证 第三篇:卫生间、厨房防水标准施工方案 卫生间、厨房防水标准施工方案 做好厨卫间防水的关键,首先是选择好专用材料,然后是规范施工,两者缺一不可本文为大家分享厨卫间防水的规范施工宝典 第一步:检查、处理基面 在做防水之前,应该检查和清理所有施工基面,空鼓处要凿开;穿管、地漏周边有开裂的部位须凿成“v”字型凹槽;把整体基面清扫干净后,洒水湿润,但不能有积水 第二步:修补易渗漏部位 据统计,95%的厨卫间漏水发生在管道、地漏周边和墙角,为了彻底消除渗漏隐患,须先用具有自愈微裂纹功能的渗透结晶型修补灰浆进行修补增强 用调配好的修补灰浆填补管道、地漏周边的凹槽、坑洞,要抹压密实,墙角部位应做成“r”角,可以自我愈合因结构变化产生的微裂纹,使这些易渗部位滴水不漏修补完成后,就可以做整体防水了 第三步:整体涂刷耐久型防水浆料 修补灰浆凝固后,用抗老化、耐腐蚀的厨卫专用防水浆料整体涂刷施工粉料和液料必须按标准比例混合,搅拌均匀至无粉团,静置3~5分钟,再一次搅拌后才可使用。

涂刷施工应该按照先墙面后地面,先远后近的步骤进行卫浴间墙面涂刷高度须达到1.8米以上或者满高,如果是轻质墙必须要做到满高的整体涂刷,避免水蒸汽透过瓷砖渗入墙体厨房墙面涂刷高度不少于30厘米,洗菜池等用水部位应高于出水口50厘米 防水浆料应涂刷两遍,先横刷一遍,等到防水层表干后,再竖刷一遍,避免漏刷尤其是管道、地漏周边和墙角更要认真仔细另外,门框、门槛石这两处不容忽视,一定要刷到刷好,以防返潮 第四步:保护 施工完成后,严禁防水层受到踩踏、穿刺破坏 第五步:闭水检验 48小时后,就可以进行闭水检验闭水检验不得少于24小时,合格后就可以进行贴瓷砖等后续施工了 第四篇:厨房、卫生间、阳台防水工程施工方案 河南瑞奇房地产开发有限公司郑东新区住宅小区 15#、18#、20#楼 厨房、卫生间、阳台防水工程 施 工 方 案 编制: 审核: 审定: 河南六建建筑集团有限公司 河南瑞奇房地产开发有限公司郑东新区住宅小区项目部 二○○八年八月二日 厨房、卫生间、阳台防水工程 施工方案 一、工程概况及特点 (一)工程概况 1、本标段15#、18#楼为19层,20#楼为20层,均有1层地下室和1层阁楼。

2、本标段有防水要求的楼地面有厨房、卫生间、阳台 1)图纸设计楼3:为所有卫生间楼面做法具体参照05YJ1楼28,其中细石砼找平层改为50厚,增加40厚炉渣垫层总厚度120mm楼面构造做法自下而上分别是: A、钢筋砼楼板; B、40厚炉渣垫层; C、50厚C15细石砼找坡不小于0.5%; D、15厚1:2水泥砂浆找平; E、刷基层处理剂一遍; F、1.5厚聚氨酯防水涂料,面撒黄砂,四周沿墙上翻150高; G、15厚1:2水泥砂浆保护层 2)图纸设计楼4:为厨房、非封闭阳台楼面总厚度60mm楼面构造做法自下而上分别是: A、钢筋砼楼板; B、30厚炉渣垫层; C、15厚1:3水泥砂浆找平层; 1 D、1.5厚聚氨酯涂料防水层; E、15厚1:2水泥砂浆保护层 3)20#楼图纸设计楼5(水箱间):具体参照05YJ1楼30楼面构造做法自下而上分别是: A、钢筋砼楼板; B、20厚1:2水泥砂浆找平,四周抹小八字角; C、刷基层处理剂一遍; D、1.2厚聚氨酯防水涂料面上撒黄砂,四周沿墙上翻100高; E、30厚C20细石砼随打随抹光。

(二)工程特点及应注意的问题 1、本标段楼地面设计做法较多,施工时应仔细区分楼地面的施工部位及详细构造做法 2、楼地面施工高度应注意的问题: 1)住宅内厨房、阳台、卫生间完成后比楼层相对±0.000标高低30mm(有坡度、地漏的房间指该房间门内口与其他房间的高差); 2)厨房、阳台、卫生间均设计1.5厚聚氨酯防水涂料,20#楼水箱间设计1.2厚聚氨酯防水涂料防水层施工前基层应平整、干燥,施工后应注意成品保护; 3)室内楼地面内设计较多预留、预埋管线,施工前先由安装班组配合根据管线走向、位置在楼面板上放置方木对管线位置进行预留,待管线安装完毕后根据设计要求材料进行覆盖 二、卫生间、厨房及非封闭阳台楼地面防水层施工 本工程卫生间、厨房及非封闭阳台楼面均设计一道1.5厚聚氨酯涂料防 2 水层,20#楼水箱间设计1.2厚聚氨酯防水涂料 (一)施工准备 1、材料及主要机具: 聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜 1)主体材料: 甲组份:异氰酸基含料,以3.5±0.2%为宜。

乙组份:羟基含量,以0.7±0.1%为宜 甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强光直晒的库房(或异间)存放施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒 2)主要辅助材料: 磷酸或苯磺酰氯:凝固过快时,作缓凝剂 二月桂酸二丁基锡:凝固过慢,作促凝剂用 二甲苯:清洗施工工具用 乙酸乙酯:清洗手上凝胶用 107胶:修补基层用 2)聚氨酯防水涂料,必须经试验合格方能使用,其技术性能应符合以下要求: 固体含量:≥93%; 抗拉强度:0.6MPa以上; 3 延伸率:≥300%; 柔度:在-20℃绕φ20mm圆棒无裂纹; 耐热性:在85℃加热5h,涂膜无流淌和集中气泡; 不透水水性:动水压0.2MPa恒压lh不透水 3)主要机具:电动搅拌器、拌料桶、油漆桶、塑料刮板铁皮小刮板、橡胶刮板、弹簧秤、油漆刷(刷底胶用)、滚动刷(刷底胶用)、小抹子、油工铲刀、笤帚、消防器材 2、作业条件; 1)穿过厕浴间楼板的所有立管、套管均已施工完毕、并经验收合格,管周围缝隙用1∶2∶4豆石混凝土填塞密实(楼板底需支模板)。

并抹成小圆角 2)厕浴间地面垫层已做完,向地漏处找2%坡,厚度小于30mm时用混合灰,大于30mm厚用1∶ 6水泥焦渣垫层 3)厕浴间地面找平层已做完,表面应抹平压光、坚实平整,不起砂,含水率低于90%(简易检测方法:在基层表面上铺一块1m2橡胶板,静置3~4h,覆盖橡胶板部位无明显水印,即视为含水率达到要求) 4)找平层不得局部积水,与墙交接处及转角均要抹成小圆角凡是靠墙的管根处均抹出5%坡度,避免此处存水图7-10 5)在基层做防水涂料之前,在以下部位用建筑密封膏封严穿过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等 6)厕浴间做防水之前必须设置足够的照明及通风设备 7)易燃、有毒的防水材料要各有防火设施和工作服、软底鞋操作时严禁烟火 4 8)操作温度保持+5℃以上 9)操作人员应经过专业培训、持上岗证,先做样板间,经检查验收合格后,方可全面施工 (二)操作。
