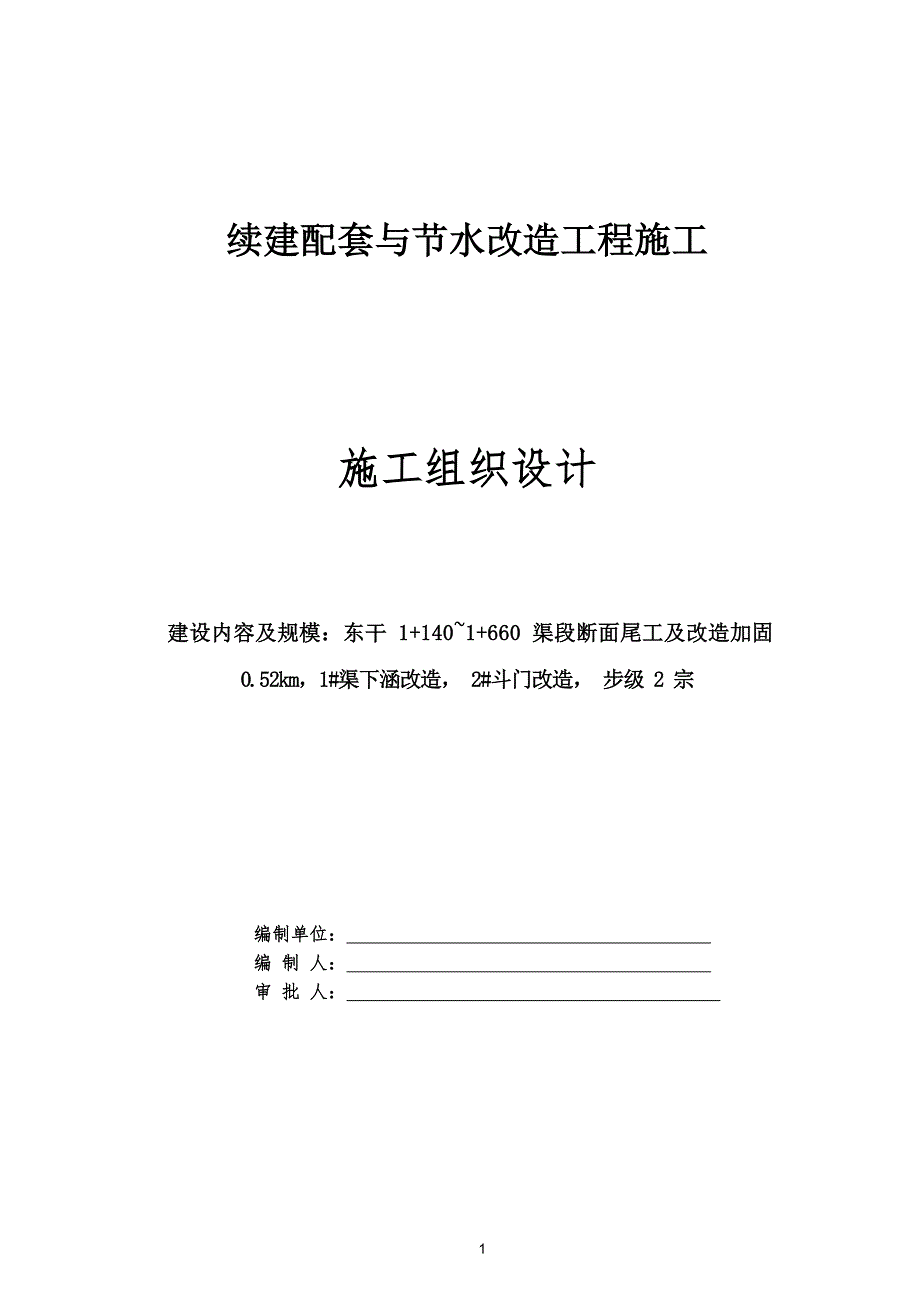

续建配套与节水改造工程施工施工组织设计建设内容及规模:东干 1+140~1+660 渠段断面尾工及改造加固0.52km,1#渠下涵改造, 2#斗门改造, 步级 2 宗 编制单位: 编 制 人: 审 批 人: 目 录第一章 工程基本概况 1第一节 工程概况 1第二节 工期要求 1第三节 施工条件 1第二章 施工总布置 3第一节 施工总体布置原则 3第二节 施工总体布置依据 4第三节 施工总体布置科学合理 5第四节 项目经理部及施工作业队驻地布置 6第五节 施工供电、供水及供风布置 7第六节 混凝土拌和系统、试验室及加工厂布置 9第七节 施工仓库、设备及构件堆放场地布置 11第八节 施工机械修配和停车场、更房布置 12第九节 施工通讯、消防及环保设施布置 12第十节 保证工期措施 13第十一节 降低成本措施 14第三章 现场管理机构、施工技术人员及职责 17第一节 现场管理机构 17第二节 管理人员及部门的职责 18第三节 管理制度 21第四节 施工管理程序 25第四章 整(主)体施工方案 27第一节 施工工序安排合理 271第二节 整(主)体工程施工方案合理 27第三节 交叉作业及保证措施 32第四节 施工降水、排水施工 34第五节 针对本工程施工重点难点分析及解决措施 37第五章 施工测量控制 39第一节 施工测量依据 39第二节 建立测量组织机构 39第三节 施工测量控制点全面有效、高程点布设满足精度要求 40第四节 高程点、轴线坐标埋设固定 43第五节 根据建筑物满足精度要求 43第六节 放样方法及控制措施 44第七节 施工放样方法正确 45第八节 施工测量控制措施 48第六章 施工方案和技术措施 50第一节 施工前准备 50第二节 采用的先进施工工艺及技术措施 52第三节 料场规划及土石方平衡 53第四节 临时工程 55第五节 覆盖层土方开挖工程 57第六节 土方开挖工程 58第七节 土方回填工程 62第八节 现浇混凝土衬砌工程 68第九节 渡槽工程 70第十节 模板工程 77第十一节 钢筋工程 812第十二节 混凝土工程 86第十三节 土工布铺设工程 94第十四节 浆砌石砌筑工程 95第十五节 金属结构设备及其安装工程 97第十六节 水土保持工程 99第七章 工程进度计划与措施 107第一节 施工进度计划安排合理 107第二节 最优工期分析 108第三节 雨季施工保证措施 110第四节 保证工期控制措施 111第五节 施工进度日程表 113第六节 主要材料需求计划 113第七节 劳动力计划 113第八节 财务资金计划 116第八章 主要机械设备及检测设备计划 118第一节 拟投入主要机械设备供需计划 118第二节 拟投入本标段的试验和检测仪器设备表 121第九章 质量管理体系与措施 122第一节 质量管理目标明确 122第二节 施工质量控制体系 122第三节 质量管理机构及管理制度 123第四节 质量控制责任制健全 124第五节 原材料、中间产品、金属结构的检验、试验 130第六节 质量检查验收程序 134第七节 质量缺陷补救措施 1353第十章 防汛度汛措施 140第一节 安全度汛实施细则 140第二节 建立安全度汛组织机构及健全安全度汛责任制 141第三节 主体工程施工安全度汛方案及技术措施 142第四节 超标准洪水应急预案 143第十一章 安全管理体系与措施 145第一节 施工安全管理目标及实施方案 145第二节 安全生产机构健全、责任明确 146第三节 安全保证体系 149第四节 制定专项安全施工方案 151第五节 拟投入的安全措施经费 156第六节 施工人员安全教育及培训 157第七节 建立消防安全责任制 158第八节 办理意外伤害保险承诺 160第九节 现场应急救援预案 160第十二章 文明施工管理措施 165第一节 文明施工目标 165第二节 文明施工组织机构及施工技术措施 165第三节 保证施工现场清洁、物料堆放、工器具摆放规整 167第四节 料场、仓库管理制度 169第五节 保证生活区卫生清洁的措施 171第六节 保证施工区农田、农道和消除行车粉尘措施 172第十三章 环境保护管理体系与措施 173第一节 环境保护与水土保持管理目标 173第二节 环境保护与水土保持管理机构及职责 1734第三节 对影响环境因素的识别 175第四节 保护环境和减缓环境影响措施 176第五节 减少扰民噪音、降低环境污染防护措施 177第六节 人群健康保护措施 179第七节 地下管线及其他地上地下设施的保护加固措施 180第十四章 资源配备计划 182第一节 劳动力配备计划 182第二节 机械设备配备计划 182第三节 材料供应计划 183第四节 施工设备及人员进退场安排 183第十五章 保修承诺及保修措施 185第一节 保修承诺 185第二节 工程保修管理机构和保修措施 186附件 188附表一:拟投入本标段的主要施工设备表 189附表二:拟投入本标段的试验和检测仪器设备表 192附表三:拟投入本标段的劳动力计划表 193附表四:计划开工日期、完工日期和施工进度横道图 194附表五:施工总平面图 195附表六:临时用地表 1965第一章 工程基本概况第一节 工程概况1、工程名称:续建配套与节水改造工程施工2、建设地点: XX 灌区。
3、建设内容及规模:东干 1+140~1+660 渠段断面尾工及改造加固0.52km,1#渠下涵改造, 2#斗门改造, 步级 2 宗(详见各标段工程量清单)4、招标范围:施工总承包第二节 工期要求按照招标文件要求,本工程工期 180 日历天我单位将在保证质量和安全的前提下按期完成施工任务,保证按控制 性进度施工,不拖延工期,详细工期安排详见附表四《计划开工日期、完工日期和施工进度计划横道图》第三节 施工条件一、交通条件(一)对外交通道路XX 灌区 XX 分局片区位于海南省儋州市,对外交通主要为 G98 高速公 路及国道 G225 线,除了高速公路及国道外,还建有纵横交错的县乡道路 到达施工场地,对外交通比较方便二)场内临时道路场内临时交通道路主要包括各施工区的施工进场道路、 弃渣场道路和 料场运输道路等,由于施工点分散,运输强度不大,工程场内交通道路主 要以现有道路及局部扩建为主,省内已实现所有行政村通路,工程区内路 网较为密集, 工程只需要修建或扩建临时道路与乡村道路连接段即可满足 施工交通要求,新建进场道路采用碎石路面,路面宽度为 3.5m,路基宽度 为 4m二、施工用水条件1施工用水主要包括工地施工用水、生活用水和消防用水等,施工用水 优先由靠近库、塘、河、渠、沟等抽取及邻近村庄等接引自来水。
三、施工用电条件施工用电采用电网和柴油发电机组供电相结合形式, 由于本工程分布 面积较大,施工期用电分散,负荷较小等特点,且考虑到施工对供电可靠 性的要求,并结合工程地区的供电条件及工程永久供电措施,用电量较大 且相对集中的主要建筑物,施工用电电源采用电网电源供电方式,大部分 明渠及建筑物施工用电量少,线路长,采用移动式发电机供电四、天然建筑材料(一)土料本渠段以挖方为主,填筑方量小于开挖方量,本段渠道填筑土料采用 渠线基槽开挖的土料3 个土料场,其填筑土主要质量技术指标,如渗透系数、抗剪强度等 能 满足渠道土料质量技术要求,可作为渠道土料使用二)石料本工程施工所用块石料承包人首先考虑开挖料利用, 不足部分考虑外 购三)砂砾料本工程施工所用砂砾料均考虑外购2第二章 施工总布置第一节 施工总体布置原则本工程布置的临时设施包括生产管理及生活用房、机械修配厂、仓库、 试验室、大型设备材料停放场、停车场、施工道路及临时用电设施等施 工总体布置应本着因地制宜,有利于生产、方便生活、快捷经济、安全可 靠、易于管理的原则结合本工程的实际情况主要考虑以下几点:一、施工布置要有利于保证工期施工布置要按照工程量的大小和专业内容的多少来考虑。
布置规模要 与工程大小对应, 不能因临时设施规模不够, 或后续资源不够而影响工期; 各种设施配置要满足平行作业、交叉作业、流水作业需要,不能因互相干 扰和牵制而影响工期;布置还要与季节相适应,不能因季节更换而导致施 工停顿或受阻碍采用平行流水作业等方法组织有节奏的均衡连续施工 根据各施工阶段的特点与需要,合理规划施工总体布置,为施工的顺利进 行创造良好的环境条件二、施工布置要有利于降低成本施工布置要本着经济实用的原则进行 各种设施要在满足施工实际需 要的基础上,力求节简,避免铺张浪费施工布置也要按项目工期安排而 配置,不能因过早布置而造成浪费资源流向合理,尽量减少二次搬运临时设施工工程在满足使用的前 提下,尽量利用已有的材料,多用装配式结构,以节省临建费用三、施工布置要与文明施工和环境保护相协调施工布置要按文明施工和环境保护的要求进行施工布置要充分利用场地、合理布置各临时建筑物及场地各种道路 应平整、 通畅, 夜间要有足够的照明设施, 道路交叉口设有明显的警告牌临时施工布置要有利于生产,主便于生活,同时在安全消防、环保、 卫生等方面符合国家有关法规和规定3办公室职工宿舍要做到窗明几净,整洁干净,室外场地平坦,排水沟 渠,要定期疏浚,垃圾应收集到垃圾箱内定期清除。
仓库、员工宿舍,必须保证清洁、整齐干净卫生施工现场要设置统一规格的工程简介牌,安全纪律牌,防火须知牌, 环保要求牌,其内容完整、字迹清楚,位置醒目所有临时设施全部布置在业主征地范围内;尽量少占或不占草场、耕 地和林地,不得破坏现有的道路、农田,为当地节省土地资源,不破坏植 被;减少对外交通干扰和扰民,不占或少占道路,充分利用现有的道路和 场外交通道路;临时工程和土建工程施工协调,减少互相干扰;要保护现 场环境,以使工程结束时,原地貌易于恢复四、施工布置要满足施工需要,要能够为施工生产带来便宜供水、 供电、 通讯系统应满足性能可靠、 技术可行、 经济合理的要求 临建设施及施工辅助企业尽量靠近生产区,并能满足不同施工时段的要 求采用集中布。
