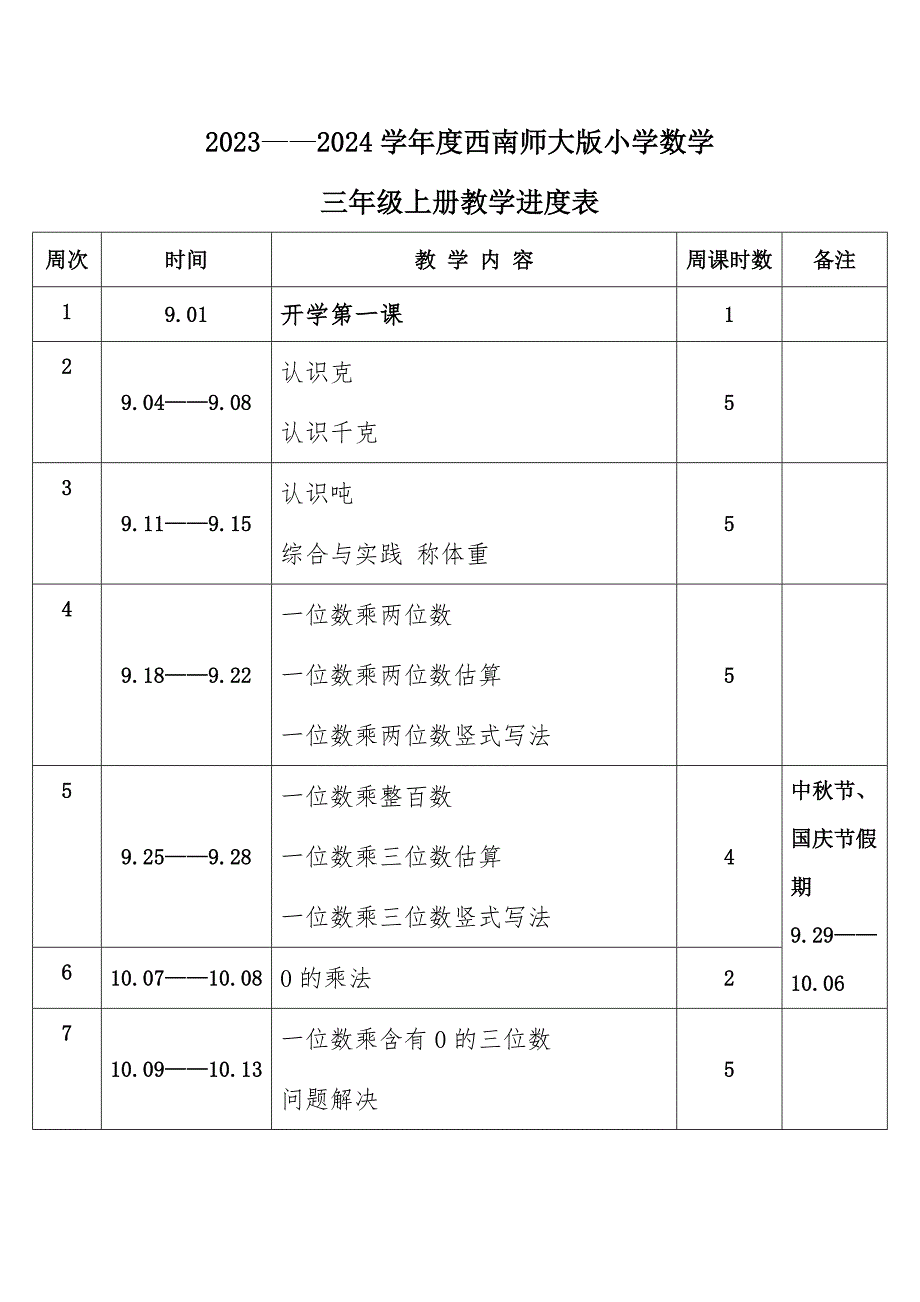

2023年秋学期西南师大版小学数学三年级上册教学进度表_第1页
1/3

2023——2024学年度西南师大版小学数学三年级上册教学进度表周次时间教 学 内 容周课时数备注19.01开学第一课129.04——9.08认识克认识千克539.11——9.15认识吨综合与实践 称体重549.18——9.22一位数乘两位数一位数乘两位数估算一位数乘两位数竖式写法559.25——9.28一位数乘整百数一位数乘三位数估算一位数乘三位数竖式写法4中秋节、国庆节假期9.29——10.06610.07——10.080的乘法2710.09——10.13一位数乘含有0的三位数问题解决整理与复习5810.16——10.20东、南、西、北东南、西南、东北、西北5910.23——10.27两位数除以一位数两位数除以一位数的估算两位数除以一位数竖式写法51010.30——11.03探索规律问题解决整理与复习51111.06——11.10期中复习、期中测试51211.13——11.17没有小括号的四则混合运算含有小括号的四则混合运算51311.20——11.24年、月、日24时计时法51411.27——12.01综合与实践 做一个家庭年历你知道吗 平年、闰年的来历51512.04——12.08认识周长长方形的周长正方形的周长51612.11——12.15长方形、正方形的周长应用51712.18——12.22分数的初步认识简单的同分母分数加减法51812.25——12.29综合与实践 学当小记者你知道吗 分数符号的来历5191.02——1.05乘法与除法克、千克、吨、年、月、日分数的初步认识4元旦201.08——1.12四则混合运算辨认方向,认识周长问题解决5211.15——1.19总复习5221.22——1.26期末测试。
