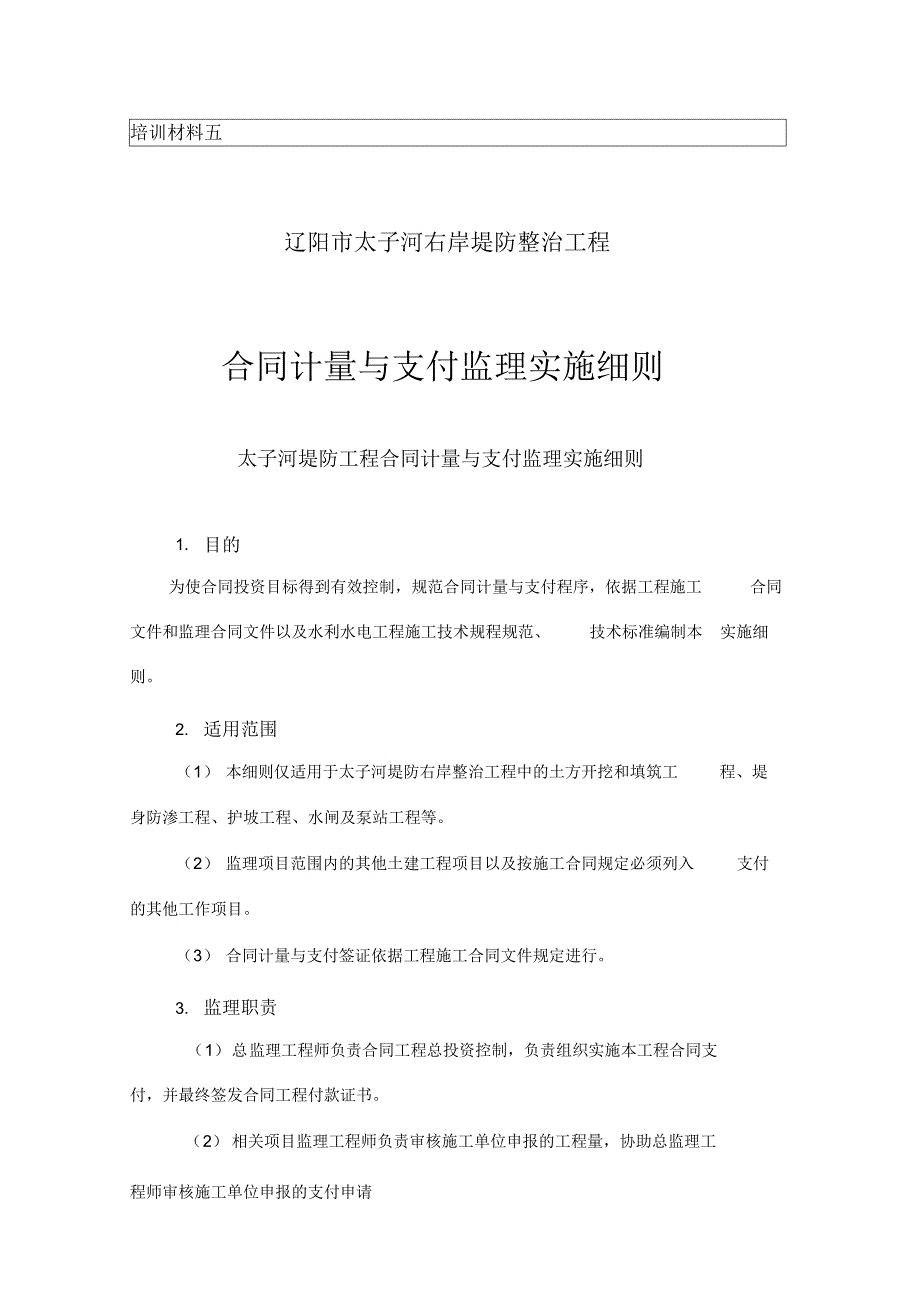

培训材料五辽阳市太子河右岸堤防整治工程合同计量与支付监理实施细则太子河堤防工程合同计量与支付监理实施细则1.目的为使合同投资目标得到有效控制,规范合同计量与支付程序,依据工程施工合同文件和监理合同文件以及水利水电工程施工技术规程规范、技术标准编制本实施细则2.适用范围(1) 本细则仅适用于太子河堤防右岸整治工程中的土方开挖和填筑工程、堤身防渗工程、护坡工程、水闸及泵站工程等2) 监理项目范围内的其他土建工程项目以及按施工合同规定必须列入支付的其他工作项目3) 合同计量与支付签证依据工程施工合同文件规定进行3.监理职责(1)总监理工程师负责合同工程总投资控制,负责组织实施本工程合同支付,并最终签发合同工程付款证书2) 相关项目监理工程师负责审核施工单位申报的工程量,协助总监理工程师审核施工单位申报的支付申请(3)监理员负责预审施工单位申报的工程量和协助项目监理工程师进行工程量计量复核4.合同工程计量及支付依据(1) 工程施工合同及其他有效的合同组成文件2) 经项目监理部签发的工程施工详图、技术要求、设计变更通知及其他有效设计文件3) 国家及部门颁发的施工技术规程、规范、技术标准中关于工程量计量的规定。

4) 经项目法人或项目监理部确认并有文字依据的有关工程量度量与量测图件等资料5) 只有按有效设计文件施工完成、工程质量检验合格、按合同文件规定应度量支付,并按合同规定程序和监理文件要求进行的已完工程项目的工程量,才能列入支付计量与合同支付申报6) 工程质量的认证,依据工程施工合同技术规范、SLDJ249.1 88水利水电基本建设工程单元工程质量等级评定标准(水工建筑工程)(试行)、SL176 1996水利水电工程施工质量评定规程(试行)和SL239 1999堤防工程施工质量评定与验收规程(试行)等进行5.工程项目计量与支付控制5.1 计量方法5.1.1 说明(1) 凡超出施工图纸和合同文件中技术条款规定的计量范围以外的长度、面积或体积,均不予计量或计算2) 实物工程量的计量,应由承包人应用标准的计量设备进行称量或计算,并经监理人签认后,列入承包人的每月工程量报表5.1.2 重量计量的计算( 1)凡以重量计量的材料,应由承包人合格的称量人员使用经国家计量监督部门检验合格的称量器,在规定的地点进行称量2)钢材的计量应按施工图纸所示的净值计量5.1.3 面积计量的计算结构面积的计算,应按施工图纸所示结构物尺寸线或监理人指示在现场实际量测的结构物净尺寸线计算。

5.1.4 体积计量的计算(1)结构物体积计量的计算,应按施工图纸所示轮廓线内的实际工程量或按监理人指示在现场量测的净尺寸线进行计算2)混凝土工程量的计量,应按监理人签认的已完工程的净尺寸计算;土石方填筑工程量的计算应按完工验收时实测的工程量进行最终计量5.1.5 长度计量的计算所有以延米计量的建筑物,除施工图纸另有规定,应按平行于结构物位置的纵向轴线或基础方向的长度计算5.2 计量与支付(1)土石方开挖工程1)场地清理,包括原有设施拆除、植被清理、清理物运输和堆放以及为环境保护所进行的施工准备与辅助工程等的费用,已包括在相应开挖项目单价中,只计工程量但不单独进行支付2)利用开挖料作永久或临时工程填筑材料,其开挖工程量不重复计量3)因工程施工所需要,或按监理工程师指示必须设置为施工服务的临时性 排水、供水、供电、供风等附属工程及其运行费用,已包括在相应开挖项目单价中,不另外进行支付计量4)在施工期间,直到最终通过合同完(竣)工验收,如果沿开挖边坡线发生滑坡或塌方,施工单位应对残渣进行清除并对边坡进行处理如果产生这类滑坡、塌方的原因不是因施工单位采用不恰当的施工方法所引起的,经监理工程师认证后可进行计量与支付。

5)土石方明挖开始前,承包人应按监理人指示测量开挖区的地形和计量剖面,报监理人复核,并按施工图纸或监理人批准的开挖线进行工程量的计量承 包人所有计量测量成果都必须经监理人签认超出支付线的任何超挖、超填量及 其施工附加工程所增加的工程量费用已包括在工程量清单所列工程量的每立方米单价中,只计工程量但不另行支付6) 土石方开挖工程项目按开挖自然方以立方米(m3)为单位进行计量,并按工程量清单中各相应项目的每立方米单价进行计量和支付,计量方量( m3) 和支付金额(元)最多保留至小数点后两位小数7) 上述土方明挖的单价已包括土方的开挖、装卸、运输及其表土开挖、边坡整治、基础和边坡面的检查和验收以及地面平整等全部费用8) 在施工前或开挖过程中,监理人对施工图纸作出的修改,其相应的工程量应按监理人签发的设计修改图进行计算,属于变更范畴的应按合同通用合同条款第 39 条规定办理 2)混凝土工程1) 混凝土浇筑所必须的模板及其支撑材料的提供,以及模板的制作、安装、涂刷、拆除、维修、质量检查和检验,以及为立模和混凝土浇筑全部工序所必需的人工、材料、设备、辅助作业与施工准备等全部费用,已包括在混凝土单价中,不再另行支付计量。

2) 钢筋的支付计量钢筋的支付计量以公斤为单位,按施工详图(钢筋表)或设计修改的最后确定钢筋用量进行计量与支付,每项钢筋以钢筋下料表所列的钢筋直径和长度换算成重量进行计量,计量重量(Kg )与支付金额(元)最多保留至小数点后两位小数 承包人为施工需要设置的架立筋,在切割、弯曲加工中损耗的钢筋重量,不予计量施工详图(钢筋表)中所列数量已计入搭接和加工损耗等施工充裕量各种钢筋分别按工程量清单所列项目的每吨单价支付 钢筋材料的采购、加工、运输、储存、安装、试验以及质量检查和验收等所需的全部人工、材料以及使用设备和辅助设施等一切费用,已包括在单价中,不再另行支付3) 止水、止浆、伸缩缝所用的各种材料的供应和制作安装,按工程量清单所列各种材料的计量单位计量,并按工程量清单所列项目的相应单价进行支付4) 混凝土浇筑计量 混凝土浇筑计量按施工详图或设计确定的建筑物轮廓线或构件边线内实际浇筑的混凝土以立方米( m3)为单位进行计量,按工程量清单所列项目的每立方米单价支付图纸所示或监理人指示边线以外超挖部分的回填混凝土及其它混凝土,以及质量检查和验收的费用,均包括在每立方米混凝土单价中,发 包人不再另行支付。

计量方量( m3)与支付金额(元)最多保留至小数点后两位小数 凡圆角或斜角、金属件占用的空间,或体积小于0.1 m3,或截面积小于0.1m2和预埋件占去的空间,在混凝土计量中不予扣除 混凝土浇筑所用的材料(包括水泥、掺和料、骨料、外加剂等)的采购、运输、保管、贮存,以及混凝土的生产、浇筑、养护、表面保护、试验和辅助工作等所需的人工、材料及使用设备和辅助设施等一切费用均包括在混凝土每立方米单价中,不另行进行支付计量 根据招标文件第四章第4.4.4 条要求完成的混凝土配合比试验,经监理人最终批准的试验报告,混凝土配合比试验项目费用不再另行支付,包括试验中所有材料、试验样品、劳动力及设备和辅助设施的提供,以及与试验有关的养护和测试等所需的一切费用均包含在混凝土单价中混凝土表面的修整费用已包括在混凝土每立方米单价中 施工单位为施工需要而增加的混凝土工程量,或因施工单位采用不恰当的施工方法造成的超挖所增加的回填土工程量,只计量但均不另进行支付3)浆砌石、干砌石、预制混凝土块、现浇钢筋混凝土工程1)按施工详图或设计要求的结构尺寸,以立方米(m3)或平方米( m2)为 单位进行计量,计量方量( m3或 m2)与支付金额(元)最多保留至小数点后两位小数。

2)该项目的单价已包括施工准备、砌筑、养护、质量检测及其辅助作业所需的人工、材料、施工机械等一切费用 4)永久性场区排水设施1)除非合同中另有规定,否则护岸支挡构筑物与回填护坡的排水孔费用,已包括在相应工程项目的单价中,不另外进行支付计量2)对在混凝土或在砌体上预留的排水沟,其费用已包括在相应工程项目单价中,不另外进行支付计量3)除非合同中另有规定,排水涵管与排水明沟均以延米为单位,按合同工程量报价表中单价的分类进行计量支付计量长度(m )与支付金额(元)最多保留至小数点后两位小数 5)土石方填筑工程1 )各种填筑项目的每立方米单价中已包括所需场地清理、物料开采、加工、装卸、运输、中转、堆存、试验、填筑、坡面形象,以及为施工进行必要的施工准备、质量检查和验收、施工测量等全部作业的人工、材料及使用设备和辅助设施等一切费用2)除非另有检测合同,施工过程中,根据监理部规定和要求,在料场、料仓、填筑现场半途运输料车中取样试验,以及监理检查(如临时的施工、挖坑取样等)全部作业所需要的人工、设备和材料等费用,已包括在土石方填筑的单价中,不另外进行计量与支付3)除非合同中另有规定,土石方填筑需预留沉陷量而发生的费用,已包括在工程各部位的土石方填筑单价中,不另外进行计量与支付。

4)经施工单位质检人员或监理工程师检查不合格而指令予以舍弃或返工挖除的不合格填筑不予进行计量5)土石方填筑料场开挖或开采结束后,施工单位根据设计要求或合同规定,或有关施工技术规范规定进行的料场清理的费用,已包括在土石方填筑的单价中,不另行支付计量6)填筑工程(包括垫层)最终工程量计量按施工图纸填筑体的尺寸和基础开挖清理完成后实测地形,计算填筑体的工程量,土石方填筑按达到质量检验标准的压实方以立方米( m3)为单位进行计量,并以工程量清单中项目的各种材料填筑的每立方米单价支付 6)土工膜铺设工程土工膜(膜业主提供)铺设按施工图纸和实际完成的面积计量,并按工程量清单中所列项目的单价支付 7) 草皮护坡草皮护坡(草籽业主提供)计量按施工图纸和实际完成的面积计量并按工程量清单中所列项目的单价支付单价中包括修坡整形、草籽播种、洒水等所需的人工、机械等全部费用 8) 地砖和路缘石铺设地砖和路缘石(材料由业主提供)计量按施工图纸和实际完成的工程量计量并按工程量清单中所列项目的单价支付单价中包括上述材料铺设所需的人工、机械、材料等全部费用 9) 房屋建筑1)房屋建筑与装修工程量按施工图纸所示建筑物轮廓线或监理人批准实施的屋面积量测计算的工程量,以平方米(m2)为计量单位,并按工程量清单所列项目的每平方米单价进行支付。

2)施工所需的各种材料的采购、运输、贮存、保管、试验,屋面防水的铺设、涂刷、浇筑、养护以及质量检验和验收等所需的全部人工、材料、使用设备和辅助设施等一切费用均已包括在屋面工程的每平方米单价中 10) 闸门和启闭机安装1)闸门和启闭机安装(设备由业主负责采购)工程项目的支付,按该项目施工(安装)图纸所示的重量,以吨(t )为单位进行计量,并按工程量清单所列该项目的单价进行支付2)单价中已包括所有安装设备(包括附属设备)从现场验收、接货、保管、安装、涂装、现场试验和试运转、质量检查和验收,以及完工验收前的维护等所需的全部人工、材料、使用设备和辅助设施等一切费用 11) 电气工程1)电气设备的安装工程项目的支付,按该项目施工(安装)图纸所示的单位进行计量,并按工程量清单所列该项目的单价进行支付2)单价中已包括所有安装设备(包括附属设备)从现场验收、接货、保管、安装、现场试验和试运转、质量检查和验收,以及完工验收前的维护等所需的全部人工、材料、使用设备和辅助设施等一切费用3)水机设备(水机设备由业主提供)安装的计量和支付同上12)施工单位在合同报价中列入临时工程项目,或列入属于总价承包的工程项目的合同支付,按报经监理部审批的总价项目支付细分表,依据工程进展或施工形象,在工程项目施工质量报验合格的基础上,实行按计量支付、总价控制的原则适当简化进行。

13)合同中对计量与支付或量测方法另有规定者,按相应的规定执行6. 合同支付工程量计量的量测控制( 1)投标书工程量报价单中所列的工程量,不能作为合同支付结算的工程量施工单位申报支付结算的工程量,应以 经监理工程师验收合格、符合支付计量要求的已完工工程量,按合同工程量报价单中的支付分类。
