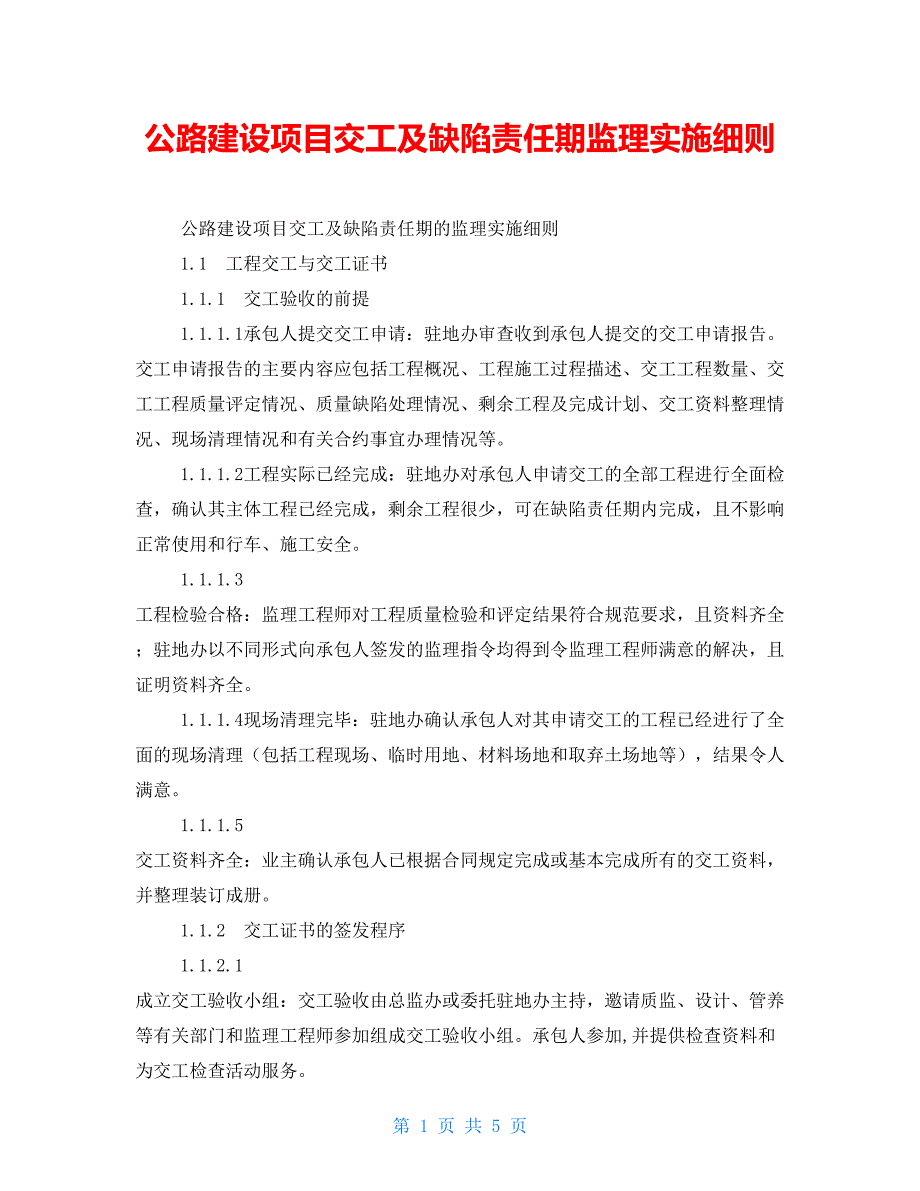

公路建设项目交工及缺陷责任期监理实施细则公路建设项目交工及缺陷责任期的监理实施细则1.1 工程交工与交工证书1.1.1 交工验收的前提1.1.1.1承包人提交交工申请:驻地办审查收到承包人提交的交工申请报告交工申请报告的主要内容应包括工程概况、工程施工过程描述、交工工程数量、交工工程质量评定情况、质量缺陷处理情况、剩余工程及完成计划、交工资料整理情况、现场清理情况和有关合约事宜办理情况等1.1.1.2工程实际已经完成:驻地办对承包人申请交工的全部工程进行全面检查,确认其主体工程已经完成,剩余工程很少,可在缺陷责任期内完成,且不影响正常使用和行车、施工安全1.1.1.3 工程检验合格:监理工程师对工程质量检验和评定结果符合规范要求,且资料齐全;驻地办以不同形式向承包人签发的监理指令均得到令监理工程师满意的解决,且证明资料齐全1.1.1.4现场清理完毕:驻地办确认承包人对其申请交工的工程已经进行了全面的现场清理(包括工程现场、临时用地、材料场地和取弃土场地等),结果令人满意1.1.1.5 交工资料齐全:业主确认承包人已根据合同规定完成或基本完成所有的交工资料,并整理装订成册1.1.2 交工证书的签发程序1.1.2.1 成立交工验收小组:交工验收由总监办或委托驻地办主持,邀请质监、设计、管养等有关部门和监理工程师参加组成交工验收小组。
承包人参加,并提供检查资料和为交工检查活动服务1.1.2.2制定工作规划:交工验收小组制订交工验收工作计划1.1.2.3审查交工申请报告:审查的要点是交工工程范围是否明确,质量评定是否真实,质量缺陷处理是否得当,交工资料是否全面符合规范,剩余工程计划安排是否合理可行小组应书面写出审查意见,并明确表明是否接受交工申请,进行工程现场检查1.1.2.4进行现场检查:检查分成外观检查、实测实录和现场清理三部分检查中发现的所有问题与缺陷应进行详细的记录检查小组应对检查情况进行全面评价,重点分析工程缺陷是否已被修复或可立即修复或可作为剩余工程完成1.1.2.5 编写检查报告:无论检查小组是否同意签发交工证书,均应编写检查报告其主要内容包括概述、交工验收小组的组成、交工验收工作情况、交工申请审查情况、现场检查情况、资料检查情况、质量缺陷情况、小组的结论和交工申请等附件评价报告应送承包人、业主和总监办,具体由总监办签发交工证书1.1.2.6交工验收监理程序承包人交工申请承包人交工申请驻地办现场检查、审核总监办批复总监办或委托驻地办主持交工验收小组工作交工验收编写交工验收报告总监办签发交工证书N图9-11.2 工程监理报告1.2.1 驻地办在所辖合同段全部签发交工证书后,高级驻地监理工程师应向总监理工程师、业主和上级主管部门提交监理工作报告。
1.2.2 工程监理报告的主要内容为:1.2.2.1工程概况;1.2.2.2监理组织机构和工作期限;1.2.2.3 质量监理评述和质量评定结论;1.2.2.4进度监理评述和进度控制结论;1.2.2.5 费用监理评述和费用评估结论:1.2.2.6合同监理评述和合同控制结论;1.2.2.7工程中存在的问题、处理的意见或建议1.2.2.8其它事项1.3 缺陷责任的监理1.3.1 缺陷责任期1.3.1.1根据合同规定计算交工工程的缺陷责任期为24个月起算日期必须以总监办签发的工程交工证书日期为准1.3.1.2对于有一个以上交工日期的工程,缺陷责任期应分别以各自不同的交工日期起算1.3.2 缺陷责任期监理的工作内容1.3.2.1检查承包人剩余工程计划驻地办定期检查承包人剩余工程计划的实施,并视工程具体情况,建议承包人对剩余工程计划进行调整1.3.2.2检查已完工工程驻地办应经常检查已完工程,对工程交工时存在的缺陷及签发交工证书之后发生的工程缺陷情况进行记录,并指示承包人进行修复1.3.2.3确定缺陷责任及修复费用驻地办对工程缺陷发生的原因及责任者进行调查,对非承包人原因造成由承包人进行修复的工程质量缺陷,驻地办报总监办处理。
1.3.2.4督促承包人按合同规定完成交工资料1.3.3 缺陷责任期的监理组织驻地办根据剩余工作量,配备缺陷责任期的监理工作人员包括:现场巡视、检查的驻地监理员,负责质量检验的试验人员及处理合同事宜(索赔、变更)、办理支付、督促交工资料的合同管理人员1.4 缺陷责任终止证书的签发1.4.1 缺陷责任终止证书签发的必要条件1.4.1.1总监办确认承包人已按合同规定及驻地办指示完成全部剩余工作1.4.1.2总监办对全部剩余工作的质量予以认可1.4.1.3总监办收到承包人含有如下内容的终止缺陷责任申请1、剩余工作计划的执行情况;2、缺陷责任期内总监办、驻地办发现并指示承包人进行修复的工程完成情况;3、交工资料的完成情况1.4.2 成立缺陷责任期工作检查小组1.4.2.1总监办确认具备签发缺陷责任终止证书必要条件后,成立缺陷责任期工作检查小组,承包人列席,并为检查小组工作及日程安排提供服务1.4.2.2检查小组的任务主要为:1、审查承包人的缺陷责任终止证书申请报告2、对工程进行最终的整体检验,并侧重缺陷责任期工作内容的检查3、审查交工资料4、对缺陷责任期的工作情况进行检查,确定是否签发缺陷责任终止证书。
1.4.2.3检查小组审查缺陷责任终止证书申请报告检查小组对申请报告内容的完整性、真实性进行审定,并确认是否满足合同规定及总监办的要求1.4.2.4最终检查1、最终检查主要指以下两方面:(1)剩余工作及缺陷工作的完成情况2)整个工程的使用情况3)检查主要围绕现场检查结果进行,除合理磨损外,工程均应达到合同规定的检验标准1.4.2.5检查报告1、检查小组必须就检查工作写出检查报告;报送总监办,同时送承包人2、检查报告的主要内容应包括:(1)概述检查小组的授权及其名单、工作简况、收受承包人申请的日期;(2)现场检查的内容及情况;(3)检查小组对承包人缺陷责任期全部工作的评议;(4)小组的结论;(5)附件:承包人缺陷责任证书申请检查活动计划,工程缺陷一览表及承包人剩余工程计划等1.4.2.6签发缺陷责任终止证书总监办收到检查小组的报告,并确认工程按合同规定已达到缺陷责任期工作验收标准,向承包人签发缺陷责任终止证书签发日期应以工程通过最终检查的日期为准证书中应包括以下主要内容:1、获得证书的工程范围2、审查缺陷责任期工程的单位3、工程交工日期及合同缺陷责任终止日期4、缺陷责任终止证书的签字人(项目经理、总监理工程师、监理代表、承包人代表)第 5 页 共 5 页。
