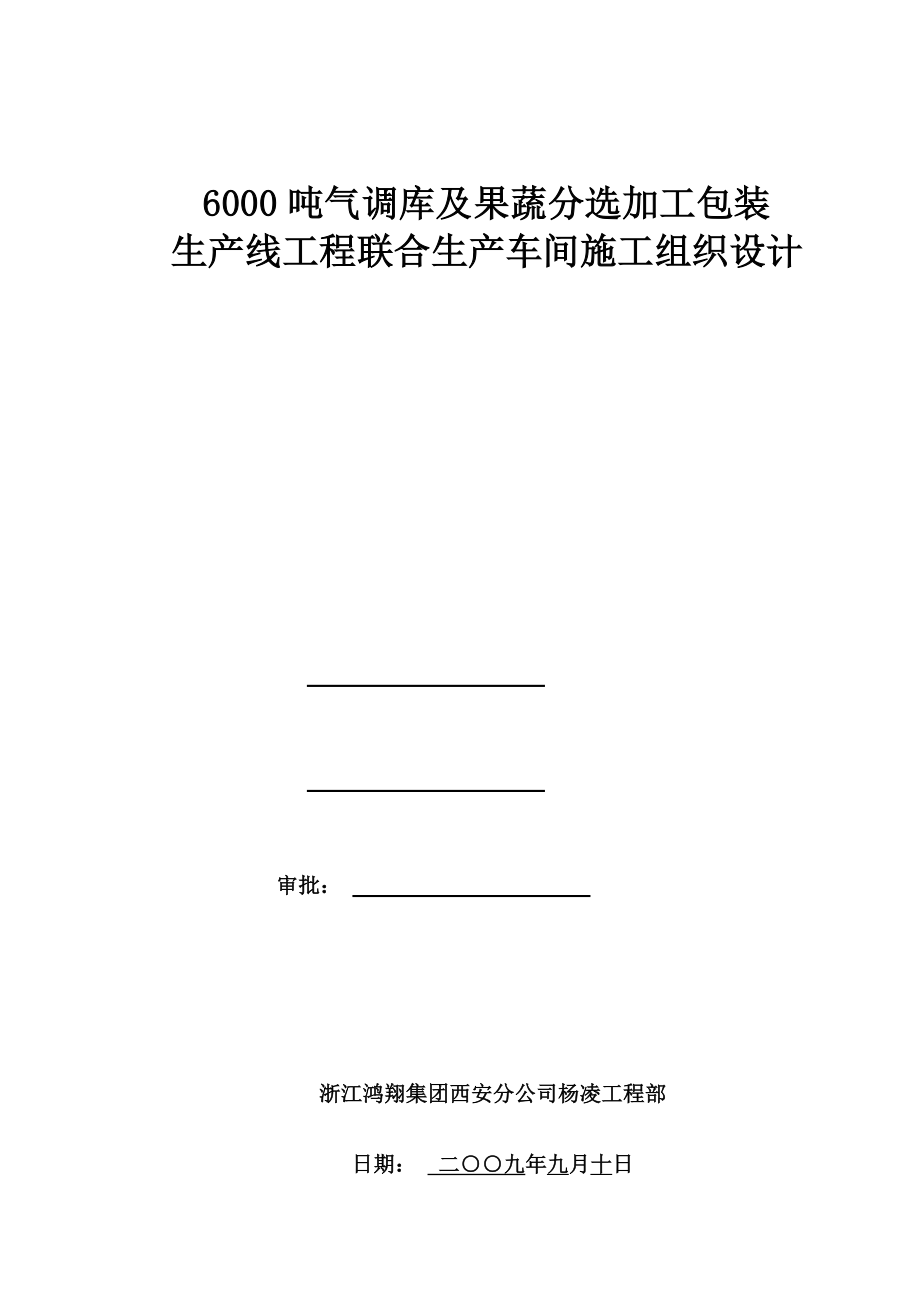

6000吨气调库及果蔬分选加工包装生产线工程联合生产车间施工组织设计 审批: 浙江鸿翔集团西安分公司杨凌工程部日期: 二○○九年九月十日目 录第1章 编制说明 7编制内容及范围 7编制依据 7工程施工招标文件 7国家有关标准标准规程 7行业及地方有关标准标准、规程 8第2章 工程概况 9概述 9建筑及结构设计说明 10第3章 确保工程质量的技术组织措施 123.1 质量目标 123.2 质量保证体系 12质量标准的要素及其在保证体系中的具体反映 12质量保证体系 153.3 质量保证及控制措施 17确保施工质量的技术措施 17保证质量的管理措施: 19测量质量预控措施 20钢结构局部质量保证措施 21土建施工质量保证措施 26季节性施工措施 29计量管理措施 32第4章 确保平安生产的技术组织措施 34平安目标 34平安生产管理体系 34平安生产具体保证措施 354.4 平安生产技术保证措施 38消防保卫措施 45第5章 确保文明施工的技术组织措施及环境保护措施 465.1 文明施工措施 465.2 环境保护措施 515.3 工程效劳承诺 57第6章 确保工期的技术组织措施 57目标 58进度控制的方法 58强化进度方案管理 59施工进度的控制 59保证工期的技术措施 606.6 动态管理措施 61工期进度奖与工期保证金制度 62第7章 施工方案和工程经理部组成人员 627.1 施工测量 627.1.1 总那么 627.1.2 施工测量组织 637.1.3 平面控制及高程控制 647.1.4 定位、放样 657.2 土建施工 66土方工程 667.2.2 钢筋工程 697.2.3 模板工程 767.2.4 混凝土工程 807.2.5 脚手架工程 88砌体工程 91屋面施工 977.3 钢结构施工 101钢构件制作 101钢结构安装 109屋面板安装 115墙面板安装施工 116天沟施工 1197.4 装饰等其它工程施工 119面砖楼地面 119砼散水 121门窗工程 1217.4.4 一般抹灰施工 124装饰涂料施工 128瓷砖墙面施工 129外墙保温及面砖施工 130外墙涂料施工 138安装工程施工 1397.5.1 施工管理措施 1397.5.2 电气安装工程 1397.5.3 管道安装工程 142通风空调系统安装 150安装施工技术措施 1607.6 工程经理部组成人员 161工程部组成原那么 161工程法施工 162组建工程经理部 1627.6.4.工程管理机构框图 1657.6.5.工程部部门及主要人员职责 1657.6.6.总部与工程的关系 168第8章 施工机械配备和材料投入方案 1698.1 主要施工机械方案 169拟投入的主要施工机械设备和材料表 170小型机具及工器具方案表 1718.1.3 计量、试验、检测设备表 174机械设备现场管理 175主要材料、构配件方案 175第9章 施工进度表和施工网络图 177第10章 劳动力安排方案及劳务分包情况表 180劳动力组织 180劳动力方案表 181劳务队伍安排方案 182劳动力安排保证措施 182第11章 施工部署及总平面布置 183施工部署 183工程管理目标 183工程管理总体安排 183施工程序 187施工准备组织方案 189进场 190技术准备 190内业准备 192物资及工程材料准备 192人员准备 193施工现场准备 193施工过程组织方案 194施工队伍安排及施工任务划分 194检验和试验 194施工总平面布置 196布置原那么 19611.5.2 布置依据 19711.5.3 施工场道 197现场围蔽 198生产设施 198办公设施 199生活区 199临时工程方案表 200施工机械布置 200供水、供电线路布置 201现场排污 202施工平面布置管理 202第12章 新技术、新产品、新工艺、新材料应用 205钢筋连接新技术 205多头摄像系统应用 205信息化施工管理 206采用多功能自动激光铅垂仪 207应用YH-1砼养护剂 207 .第1章 编制说明1.1编制内容及范围依据设计图纸以及现场施工条件、环境等情况,按照国家现行标准、有关标准、我总公司ISO9001:2000质量体系、ISO14001:2004环境管理体系、GB/T28001-2001:职业健康平安管理体系的要求,结合多年来同类工程的施工经验,针对本工程各分部、分项工程的施工重点,本着确保质量、确保工期、降低本钱的目的,编制本工程的施工组织设计。

本施工组织设计内容包括编制说明;工程概况;确保工程质量的技术组织措施;确保平安生产的技术组织措施;确保文明施工的技术组织措施及环境保护措施;确保工期的技术组织措施;施工方案;施工材料投入方案、资金使用方案和机械设备配备方案;施工进度表和施工网络图、劳动力投入方案;工程经理部组成;施工现场平面布置图;新技术、新产品、新工艺、新材料应用等自开工至竣工的全过程组织管理措施1.2编制依据工程施工施工合同⑴6000吨气调库及果蔬分选加工包装生产线工程工程施工合同⑵施工图纸设计及答疑文件、通知等⑶施工现场具体情况国家有关标准标准规程⑴?工程测量标准?       GB50026—93⑵?建设工程文件归档整理标准? GB/T50328—2001⑶?建筑地基根底工程施工质量验收标准? GB50202—2002⑷?砼结构工程施工质量验收标准?    GB50204—2002⑸?砌体工程施工质量验收标准?  GB50203—2002⑹?屋面工程质量验收标准? GB50207—2002⑺?建筑地面工程施工质量验收标准? GB50209--2002⑻?建筑工程施工现场供电平安标准? GB50194—93⑼?给水排水及采暖工程施工质量验收标准? GBJ242--82⑽?电气装置工程母线装置施工及验收标准? GBJ149—90⑾?电气装置安装工程接地装置施工及验收标准? GB50169—92⑿?建筑工程施工质量验收统一标准? GB50300--2001⒀?建筑电气工程施工质量检验标准? GB50303-2002⒁?建筑钢结构焊接规程? (JGJ81-2002)⒂?压型金属板设计施工规程? (YBJ216-88)⒃?钢结构高强螺栓连接的设计、施工及验收标准?〔JGJ82-91〕行业及地方有关标准标准、规程⑴?建筑地基处理技术标准?   JGJ79—2002⑵?建筑施工扣件式钢管脚手架平安技术规程? JGJ130--2001⑶?钢筋焊接及验收规程? JGJ18—2003⑷?钢筋焊接接头试验方法标准? JGJ/T27--2001⑸?钢筋机械连接通用技术规程? JGJ107—2003⑹?回弹法检测砼抗压强度技术规程? JGJ/T23—92⑺?建筑施工平安检查评分标准? JGJ59--99⑻?建筑施工高处作业平安技术标准? JGJ80—91⑼?施工现场临时用电平安技术规程? JGJ46—88⑽?建筑排水硬聚氯乙烯管道工程技术规程? ⑾?给水排水管道工程施工及验收标准? GB50268-97第2章 工程概况⑴本工程为6000吨气调库及果蔬分选加工包装生产线工程工程施工,位于陕西杨凌示范区;⑵建设单位:陕西龙圣农业科技开展⑶建筑工程等级:Ⅱ级⑷总建筑面积:25160m2 建筑占地面积:23023 m2,建筑高度12.350米。

⑸建筑设计使用年限:50年⑹建筑物耐火等级:二级⑺建筑抗震设防烈度:7度⑻建筑结构形式:结构形式为轻钢结构,钢柱座落在砼独立根底上〔与预埋螺栓、钢板连接〕,砼独立根底间为砖根底〔内墙砖根底设一道砼圈梁,外墙砖根底设两道砼圈梁,砖挡墙设砼压顶〕;1.200以下为非承重空心砖墙体,以上为双面0.5厚Q90型单板,其中外墙中间加100厚玻璃丝绵生产类别:丁类⑼屋面防水等级:Ⅲ级单板,下板为0.5厚Q90型单板,中间加100厚玻璃丝绵⑽建筑层数:2层方案开工日期2021年9月 日,方案竣工日期2021年2月 日,工期150日历天,第3章 确保工程质量的技术组织措施3.1 质量目标符合国家各项建筑工程施工质量验收标准合格条件3.2 质量保证体系以公司质量手册为核心,以程序文件为日常工作准那么,以作业指导书为操作的具体指导,建立一套行之有效的标准化的质量保证体系所有质量活动都有质量方案并具体反映到质量记录中,使得施工过程标准化标准化、有章可循3质量标准的要素及其在保证体系中的具体反映定期评审,以保证其符合ISO9002标准及实现企业的质量方针建立并维持行之有效的标准化的质量体系,以保证工程质量稳定、连续并不断提高。

在分包合同签订前及执行期间都对之进行评审对公司所有质量体系文件和工程技术文件从产生到回收的全过程进行控制,使其处于受控状态对供给商的选择及对产品的质量关的严格控制,保证所采购的材料符合要求建立合格供给商和合格分包商的名单,并定期对其进行评审对业主提供的物资进行有效的控制,使其能满足施工的需要将业主提供的物资列入采购方案,按规定对其进行验证、检验,贮存和保管,出现问题加以记录对原材料、施工过程及竣工工程的标识,使产品具有可识别性和可追溯性对原材料应在记录上和实物上进行标识,对重要材料做记录、跟踪其使用部位对施工工序各个环节严格控制,保证其质量满足要求对检验、测量和试验设备的购置、统一管理、使用、保养和定期检定、校准等工作进行严格控制,使之处于完好状态并且其精度能满足使用要求对产品和过程进行检验和试验,以确保质量符合要求对检验和试验状态进行标识和控制对原材料、半成品及工序中不合格品的及时标识、隔离、评审并采取相应的处置措施,使其不得被使用、安装或隐蔽对各工作中比拟严重的不合格或反复发生的不合格情况进行调查和分析,采取相应的纠正措施;并定期总结,分析其发生趋势和可能性,采取相应的预防措施,把不合格情况减至最少。

对施工材料的搬运、存贮,保管和交付的严格控制,防止其损坏或变质对质量记录的标识、填写、收集、归档、存贮、保管按规定进行严格控制,以证实产品到达规定的要求及质量体系正在有效运行定期进行内部质量审核,验证质量活动和有关结果是否符合方案的安排,并确定质量体系的有效性对员工进行上岗前培训、特殊关键作。
