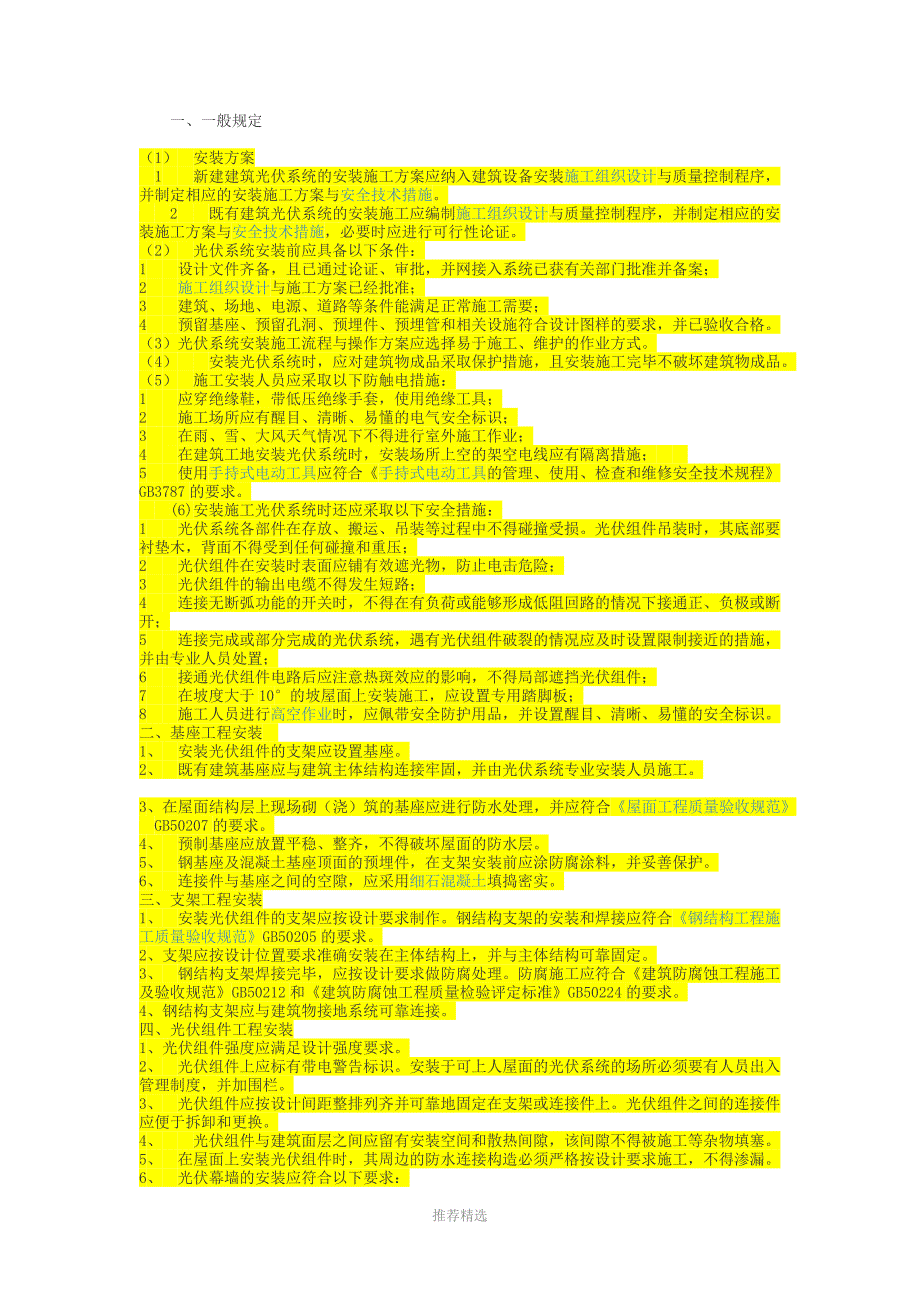

一、一般规定 (1) 安装方案 1 新建建筑光伏系统的安装施工方案应纳入建筑设备安装施工组织设计与质量控制程序,并制定相应的安装施工方案与安全技术措施 2 既有建筑光伏系统的安装施工应编制施工组织设计与质量控制程序,并制定相应的安装施工方案与安全技术措施,必要时应进行可行性论证2) 光伏系统安装前应具备以下条件:1 设计文件齐备,且已通过论证、审批,并网接入系统已获有关部门批准并备案;2 施工组织设计与施工方案已经批准;3 建筑、场地、电源、道路等条件能满足正常施工需要;4 预留基座、预留孔洞、预埋件、预埋管和相关设施符合设计图样的要求,并已验收合格3)光伏系统安装施工流程与操作方案应选择易于施工、维护的作业方式4) 安装光伏系统时,应对建筑物成品采取保护措施,且安装施工完毕不破坏建筑物成品5) 施工安装人员应采取以下防触电措施:1 应穿绝缘鞋,带低压绝缘手套,使用绝缘工具;2 施工场所应有醒目、清晰、易懂的电气安全标识;3 在雨、雪、大风天气情况下不得进行室外施工作业;4 在建筑工地安装光伏系统时,安装场所上空的架空电线应有隔离措施; 5 使用手持式电动工具应符合《手持式电动工具的管理、使用、检查和维修安全技术规程》GB3787的要求。
(6)安装施工光伏系统时还应采取以下安全措施:1 光伏系统各部件在存放、搬运、吊装等过程中不得碰撞受损光伏组件吊装时,其底部要衬垫木,背面不得受到任何碰撞和重压;2 光伏组件在安装时表面应铺有效遮光物,防止电击危险;3 光伏组件的输出电缆不得发生短路;4 连接无断弧功能的开关时,不得在有负荷或能够形成低阻回路的情况下接通正、负极或断开;5 连接完成或部分完成的光伏系统,遇有光伏组件破裂的情况应及时设置限制接近的措施,并由专业人员处置;6 接通光伏组件电路后应注意热斑效应的影响,不得局部遮挡光伏组件;7 在坡度大于10°的坡屋面上安装施工,应设置专用踏脚板;8 施工人员进行高空作业时,应佩带安全防护用品,并设置醒目、清晰、易懂的安全标识二、基座工程安装 1、 安装光伏组件的支架应设置基座2、 既有建筑基座应与建筑主体结构连接牢固,并由光伏系统专业安装人员施工3、在屋面结构层上现场砌(浇)筑的基座应进行防水处理,并应符合《屋面工程质量验收规范》 GB50207的要求4、 预制基座应放置平稳、整齐,不得破坏屋面的防水层5、 钢基座及混凝土基座顶面的预埋件,在支架安装前应涂防腐涂料,并妥善保护。
6、 连接件与基座之间的空隙,应采用细石混凝土填捣密实三、支架工程安装1、 安装光伏组件的支架应按设计要求制作钢结构支架的安装和焊接应符合《钢结构工程施工质量验收规范》GB50205的要求2、支架应按设计位置要求准确安装在主体结构上,并与主体结构可靠固定3、 钢结构支架焊接完毕,应按设计要求做防腐处理防腐施工应符合《建筑防腐蚀工程施工及验收规范》GB50212和《建筑防腐蚀工程质量检验评定标准》GB50224的要求4、钢结构支架应与建筑物接地系统可靠连接四、光伏组件工程安装1、光伏组件强度应满足设计强度要求2、 光伏组件上应标有带电警告标识安装于可上人屋面的光伏系统的场所必须要有人员出入管理制度,并加围栏3、 光伏组件应按设计间距整排列齐并可靠地固定在支架或连接件上光伏组件之间的连接件应便于拆卸和更换4、 光伏组件与建筑面层之间应留有安装空间和散热间隙,该间隙不得被施工等杂物填塞5、 在屋面上安装光伏组件时,其周边的防水连接构造必须严格按设计要求施工,不得渗漏6、 光伏幕墙的安装应符合以下要求:推荐精选(1)光伏幕墙应满足《玻璃幕墙工程质量检验标准》JGJ/T139的相关规定;安装允许偏差应满足《建筑幕墙》 GB/T21086的相关规定;(2)光伏幕墙应排列整齐、表面平整、缝宽均匀; (3)光伏幕墙应与普通幕墙同时施工,共同接受幕墙相关的物理性能检测。
7、 在盐雾、大风、积雪等地区安装光伏组件时,应与产品生产厂家协商制定合理的安装施工方案8、 在既有建筑上安装光伏组件,应根据建筑物的建设年代、结构状况,选择可靠的安装方法9、光伏组件或方阵安装时还必须严格遵守生产厂家指定的其他条件五、 电气系统工程安装1、电气装置安装应符合《建筑电气工程施工质量验收规范》GB50303的相关要求2、电缆线路施工应符合《电气装置安装工程电缆线路施工及验收规范》GB50168的相关要求3、电气系统接地应符合《电气装置安装工程接地装置施工及验收规范》GB50169的相关要求4、光伏系统直流侧施工时,应标识正、负极性,并宜分别布线5、独立光伏系统的蓄电池上方及四周不得堆放杂物6、 逆变器、控制器等设备的安装位置周围不宜设置其它无关电气设备或堆放杂物7、 穿过屋面或外墙的电线应设防水套管,并有防水密封措施,并布置整齐六、 数据监测系统工程安装1、环境温度传感器应采用防辐射罩或者通风百叶箱太阳总辐射传感器应与光伏组件的平面平行,偏差不得超过±2°2、计量设备安装: (1)、光伏系统环境温度传感器应安装在光伏组件中心点相同高度的遮阳通风处,距离光伏组件1.5m~10m 范围内。
(2)、组件表面温度传感器应安装在光伏组件背面的中心位置 (3)、太阳总辐射传感器应牢固安装在专用的台柱上要保证台柱受到严重冲击振动(如大风等)时,也不改变传感器的状态3、数据采集装置安装:(1) 数据采集装置施工安装应符合《自动化仪表工程施工及验收规范》GB50093 中的规定2) 信号线导体采用屏蔽线;尽量避免与强信号电缆平行走线,必要时使用钢管屏蔽3)信号的标识应保持清楚4)一个模块的多路模拟量输入信号之间的压差不得大于24V4、 数据监测系统安装调试详见《可再生能源建筑应用示范项目数据监测系统技术导则》的相关光伏系统的要求七、系统工程检测、调试和试运行1、 光伏组件的布线工程完成后,应确认各组件极性、电压、短路电流等,并确认两极是否都没有接地2、光伏系统安装工程检测(1)独立光伏系统工程检测,依据IEC62124-2004独立光伏系统-设计验证及产品说明书2)并网光伏系统的工程检测,依据《光伏系统并网技术要求》GB/T19939和《浙江省电力公司光伏电站接入电网技术应用细则(试行)》的相关规定执行3、光伏系统工程安装调试(1)光伏系统工程安装调试必须按单体调试、分系统调试和整套光伏系统启动调试这三个步骤进行。
2)调试和检测应符合《光伏系统并网技术要求》GB/T19939、《家用太阳能光伏电源系统技术条件和试验方法》GB/T19064的要求4、光伏系统工程安装试运行在完成了以上分部试运以后,应对逆变器、充电控制器及低压电器分别送电试运行送电时应核对所送电压等级、相序,特别是低压试运行时应注意空载运行时电压、起动电流及空载电流在空载不低于1小时以后,检查各部位无不良现象,然后逐步投入各光伏方阵支路实现光伏系统的满负荷试运行,并作好负载试运行电压值、电流值的记录5、 在光照充足的情况下,光伏系统经过一个月的试运行,无故障后方可移交管理方正式接入电网运行推荐精选六、施工准备1、尺寸检查(1)首先检查土建条形基础尺寸偏差应符合表表4.3.4-1的规定表4.3.4-1 混凝土独立基础、条形基础的尺寸允许偏差 (2)支架基础预埋螺栓(预埋件)允许偏差应符合表表4.3.4-3的规定表4.3.4-3 支架基础预埋螺栓(预埋件)允许偏差2、一般规定设备的运输与保管应符合下列要求:(1)在吊、运过程中应做好防覆、防震和防护面受损等安全措施必要时可将装置性设备和易损元件拆下单独包装运输当产品有特殊要求时,尚应符合产品技术文件的规定。
2)设备到场后应做下列检查:1)开箱检查、型号、规格应符合设计要求,附件、备件应齐全 2)产品的技术文件应齐全 3)外观检查应完好无损4)保管期间应定期检查,做好防护工作 (3)安装人员应经过相关安装知识及技术培训 (4)光伏发电站施工中间交接验收应符合列要求:1)光伏发电站施工中间交接项目可包含:成品钢桩、支架组件、太阳能电池板等相关材料 2)到场材料进行交接时,材料提供单位应会同施工单位进行共同卸车验收并形成书面文件 3)对不符合移交条件项目,移交单位负责联系厂家进行处理3、支架零部件及支架基础的检查(1)支架安装前应按20%比列进行抽样,并根据图纸检查支架零部件的尺寸应符合设计要求检查是否变形,出现变形应及时校正,无法校正者应进行更换不允许有倒刺和毛边现象所有零部件均应按图纸设计要求进行表面防腐处理,保证不生锈,不腐蚀2)支架基础按设计要求检查平面位置、几何尺寸、轴线、标高、基础安装面平整度、预埋件、基础砼强度、桩基试验等是否符合设计,满足安装要求如基础施工与设计要求偏差较大,应先进行基础的纠偏,合格后再进行支架的安装工程4、标准螺栓及组件的要求和质量检验(1)光伏组件支架联接紧固件必须符合国家标准要求,采用热镀锌件,达到保证其寿命和防腐紧固的目的。
螺栓、螺母、平垫圈、弹簧垫圈数量、规格型号和品种应齐全,性能良好,符合设计要求每个螺栓紧固之后,螺栓露出部位长度应为螺栓直径的23推荐精选(2)工具准备;套筒扳手、开口扳手、梅花扳手、内六楞扳手、水准仪、指北针、钢卷尺、力矩扳手、线绳、水平管、马凳、人字梯等必须符合工程施工需要及质量检测要求3)交底培训对施工班组进行本安装工程的安全、质量、工艺标准、工期、文明施工、工期计划、组织划分、协调等交底,并组织安排技能培训,考核上岗做好交底、培训考核记录及签字工作(4)安装样板:安装样板:在大面积施工前,必须先安装样板,样板经自检、专检合格,报监理、业主验收合格达到设计、规范标准后,按样板展开正式的安装工程5、光伏组件支架安装光伏组件支架安装由立柱、檩条、斜撑、斜梁、抱箍、连接件等组成,采用螺栓连接组成构架;电池组件采用压块与支架横梁连接,形成一个组单元整体工艺流程:作业准备→支架基础复测→安装样板→预拼装支架(包括立柱、斜梁、连接件等)→支架安装→檩条安装→立柱斜撑、抱箍安装→检查调整→组件安装→检查调整1)支架安装:将立柱放入已施工完成的砼基础上的预埋件中;检查放入长度尺寸是否正确;调整立柱柱长度方向中心线与(混凝土基础轴线)支柱中心线重合,用水准仪或水平管测量调整前后柱的水平度,用垂球调整立柱的垂直度。
检查支架底平整度和对角线误差并调整前后梁确保误差在规定范围内,用扳手紧固螺栓2)檩条安装:按设计要求间距,端头长度确定横梁位置,横梁螺栓紧固,做到横平竖直,连接可靠为了保证横梁上固定电池板的方正,应提前对横梁进行规方,进行对角线的测量调整,保证对角线偏差在允许偏差范围内3)立柱斜撑安装后,紧固拉杆螺栓使整个支架各部件保持均匀受力6、质量标准(1)支架构件的材质、连接螺栓等必须符合设计及规范的要求检查材料出场合格证、检验报告单 (2)支架构架及整体安装标准规范,横平竖直、整齐美观,螺栓紧固可靠满足设计规范要求 (3)表5.2.2 固定及手动可调支架安装的允许偏差(4)固定及手动可调支架安装的允许偏差七、光伏组件安装(1)组件的运输与保管应符合制造厂的专门规定电池组件开箱前,必须通知厂家、监理、业主一起到现场进行开箱检查,对照合同、设。
