螺旋钻孔灌注桩专项施工方案

z****
实名认证
店铺
DOC
73.50KB
约9页
文档ID:269430052

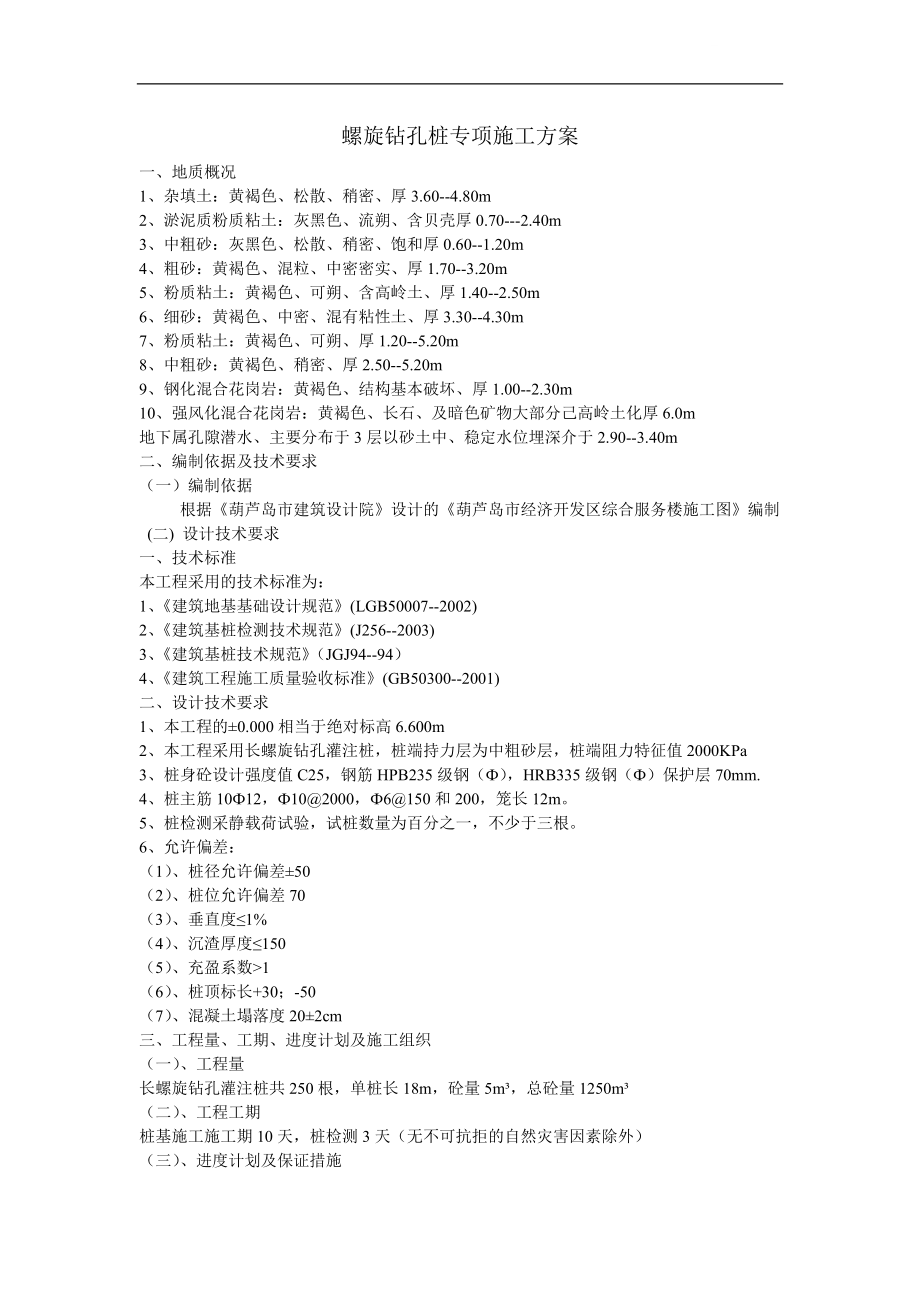

螺旋钻孔灌注桩专项施工方案_第1页
1/9

螺旋钻孔桩专项施工方案一、地质概况1、杂填土:黄褐色、松散、稍密、厚3.60--4.80m2、淤泥质粉质粘土:灰黑色、流朔、含贝壳厚0.70---2.40m3、中粗砂:灰黑色、松散、稍密、饱和厚0.60--1.20m4、粗砂:黄褐色、混粒、中密密实、厚1.70--3.20m5、粉质粘土:黄褐色、可朔、含高岭土、厚1.40--2.50m6、细砂:黄褐色、中密、混有粘性土、厚3.30--4.30m7、粉质粘土:黄褐色、可朔、厚1.20--5.20m8、中粗砂:黄褐色、稍密、厚2.50--5.20m9、钢化混合花岗岩:黄褐色、结构基本破坏、厚1.00--2.30m10、强风化混合花岗岩:黄褐色、长石、及暗色矿物大部分己高岭土化厚6.0m地下属孔隙潜水、主要分布于3层以砂土中、稳定水位埋深介于2.90--3.40m二、编制依据及技术要求(一)编制依据 根据《葫芦岛市建筑设计院》设计的《葫芦岛市经济开发区综合服务楼施工图》编制 (二) 设计技术要求一、技术标准本工程采用的技术标准为:1、《建筑地基基础设计规范》(LGB50007--2002)2、《建筑基桩检测技术规范》(J256--2003)3、《建筑基桩技术规范》(JGJ94--94)4、《建筑工程施工质量验收标准》(GB50300--2001)二、设计技术要求1、本工程的±0.000相当于绝对标高6.600m2、本工程采用长螺旋钻孔灌注桩,桩端持力层为中粗砂层,桩端阻力特征值2000KPa3、桩身砼设计强度值C25,钢筋HPB235级钢(Ф),HRB335级钢(Ф)保护层70mm.4、桩主筋10Ф12,Ф10@2000,Ф6@150和200,笼长12m。

5、桩检测采静载荷试验,试桩数量为百分之一,不少于三根6、允许偏差:(1)、桩径允许偏差±50(2)、桩位允许偏差70(3)、垂直度≤1%(4)、沉渣厚度≤150(5)、充盈系数>1(6)、桩顶标长+30;-50(7)、混凝土塌落度20±2cm三、工程量、工期、进度计划及施工组织(一)、工程量长螺旋钻孔灌注桩共250根,单桩长18m,砼量5m³,总砼量1250m³(二)、工程工期桩基施工施工期10天,桩检测3天(无不可抗拒的自然灾害因素除外)(三)、进度计划及保证措施1、进度计划计划单机日完成20-30个,10天完成.2、保证措施(1) 建立健全组织机构,派出年富力强、经验丰富的人员担任项目经理,并配备精干的人员组成项目部2)严格组织施工组织设计,施工机具、人力资源及时调配,保证工期,按计划完工3)施工中积极引进采用新技术、新工艺4)成立攻关小组,根据施工中出现的难题进行攻关,提高功效,保证工期5)实行二班作业,确保工作时间四)、施工组织机构因我施工单位为一级总承包单位,具备总承包资格,所以承包给基础施工单位“辽宁有色葫芦岛基础工程公司”共同组成,组织机构如下:1、组织结构:材料组砼浇注班成孔队钢筋班综合组测量组技术负责人项目副经理项目经理 2、劳动组织:项目经理2人,技术负责1人,质检员2人,测量工2人,施工员1人,材料员1人,机长1人,钻工10人,钢筋工5人,混凝土工10人,电焊工5人,电工1人,合计38人(力工可根据工程进度随时增减调配)五、拟投入的施工设备、型号及数量1、履带式JZL90型长螺旋钻机 1台2、60型砼运输泵 1台3、容量为500强力搅拌机 1台4、30KVA直流电焊机 2台5、钢筋切割机 1台6、SET-2100全站仪 1台7、水准仪 1台8、30装载机 1台9、1.5T翻斗车 2台10、运输车 1台六、施工用水、用电计划及材料计划(一)、施工用水每立方米砼需用水195kg左右,每根Ф600mm,L=18m桩,需用水975kg,每天按完成25根考虑,需用水24T,冲洗管路等用水量为2T,生活用水每人按25公升,30人计算,并应24小时供水,总计每日用水量为30T。

二)、施工用电:1、1台履带式90型长螺旋桩机用电约200KW2、1台砼运送泵 110KW3、1台强力搅拌机 7.5KW4、2台电焊机 22x2=44KW5、无齿锯、电褥子、照明等 50KW总用电量411KW,因不能同时工作,但每台桩机必须单独设一个200KW空气开关(三)主要材料计划序号材料名称单位数量规格或型号备注1水泥T53032.5级2钢筋Ф10T2HRB3353钢筋Ф12T26.6HRB3354钢筋Ф6T8HPB2355砂子m³1767中粗砂6砾石m³26525-20mm 七、施工工艺要点及技术措施 (一)、工艺流程图详见图1(二)、主要施工技术措施1、成孔:采用履带式90型长螺旋钻机成孔,桩机就位时应平稳、牢固,确保在施工过程中不发生倾斜或移位成孔深度应达到设计要求,进入持力层2、砼搅拌:搭设砼搅拌站,采用1台强制式搅拌机,依据实验室出具的配合比通知单,严格计量,砼强度达到设计要求,坍落度符合设计要求,并随即抽取坍落度,每班留一组试块,送实验室进行标养3、钢筋制作:主筋不需连接,箍筋为螺旋式,用双股22#铁线绑扎,制作偏差不许超过规范规定4、压灌砼:成孔后,将搅拌好的砼用高压砼运送泵通过管路钻具压灌到孔内,孔底压灌压力大于5MPa,以保证孔底虚土被压实,其它桩身部位压灌压力为3-4MPa,且缓慢上拔钻具,应始终保持钻头在砼面1米以下,防止缩径、断桩等质量事故发生,为确保桩头质量应超灌1.0m左右,钻头提到孔口时,应适当埋入一定深度,确保桩头部位的桩径达到设计要求,待新鲜砼溢出时方可提出钻具。

5、下钢筋笼:压灌砼后,应将孔口周围的泥土清除干净,不允许泥土掉入孔内,用副卷扬将钢筋笼吊起直立于孔口,用人扶正居孔中心迅速下入孔内,扶笼时应有专人指挥且不可倾斜、插帮,边压边转动压入孔内直至设计深度当钢筋笼不能下到设计深度时,可采用平板震动器边震边压入孔内,达到设计深度6、桩头保护:成桩后,由专人负责清理桩头泥土7、严格工序管理,如有某一工序不合格,应立即采取有效的措施进行补救,不可盲目进入下道工序确保工程质量环环相扣、序序合格,交出合格的产品八、工程质量目标、质量控制标准及措施(一)、质量目标整个工程质量目标为优良工程,各分项工程质量优良品达100% 二)、质量控制保证措施1、严格执行我公司GB/T19001-2000 idt ISO9001:2000质量管理体系文件,加强控制过程2、严格执行有关规范和设计技术要求3、开工前进行对全体施工人员进行质量教育,分专业工种进行技术交底,做到管理到位、检查到位、整改到位,绝不放过一道工序不留一个疑点,把质量隐患消灭在萌芽状态之中4、设专职质检员进行质量控制和工序质量控制检查,任何人不得干扰质检员的工作,保证其按规范技术要求办事执法5、严格执行工序质量控制和工序管理制度的顺畅进行。

每道工序完工后先自检,合格后由质检员复检,之后由监理工程师确认合格后方可进行下道工序6、原始记录做到准确、真实、及时、完整、字迹工整7、主动配合接受监理公司人员的检查,并提供各种方便8、实行项目经理负责制,每台桩机每班设一名专职质检员,成立以项目经理为组长,技术负责人为副组长的由施工队长、材料员、质检员、测量负责人参加的质量管理小组,实行全过程的质量检查、监督、控制9、施工队长、质检员要特别抓好关键过程的控制:(1)进场所用材料必须有出厂合格证,并经复试合格后方可使用2)桩尖进入持力层大于1.0m3)压灌超流态砼的压力4)拔钻具速度5)桩顶标高6)钢筋笼必须居中下至设计深度7)桩头保护8)原始记录的真实、准确性10、施工产品交付使用前,要进行三级审核:现场质检员检查,项目经理审查,公司质量保证处审核11、质检员要特别做好关键过程的控制,主要是成孔深度要对照施工点附近的勘察资料,确保桩尖进入持力层,并确保桩长满足设计要求九、文明生产目标、环境保护目标及措施(一)、环境及现场文明施工施工过程中严格保护周围环境,控制污染,现场要做到:1、控制粉尘及噪音,施工人员配备劳保用品 质 量 管 理 体 系项目经理技术负责人项目副经理材料组质检组测量组钢筋班桩机2、材料堆放整齐、有序,成堆、成方、分类、分类标识。

3、水泥堆放进临时露天库,做好防潮、防风、防污染,上部用蓬部盖严4、砂、石场地堆放前先搞平整,不得乱放、散堆,铺道等5、注意节约用水,防止跑、冒、滴、漏二)控制措施1、严格执行我公司GB/T24001-1996 idt ISO14001:1996环境管理体系文件,识别重大环境因素,控制环境因素对现场环境做到边检查、边整改,对不文明施工进行严肃教育按规定整改,达到文明施工要求2、加强文明施工教育,特殊工种持证上岗3、对各类物品分类堆放,使用方便,坚决制止“场内乱、机械黑,好坏料不分堆,工作起来直拌腿”的做法做到场内干净,机器亮,文明施工永不忘4、施工中污水集中沉淀,统一管理5、现场噪音白天<75db,夜间<55db6、水泥上料采取捕尘措施,防止尘埃对大气环境的污染十、安全生产目标及控制措施 认真贯彻党和国家有关安全生产方面的方针、政策、法律、法规,坚持“安全第一,预防为主”的方针 (一)安全目标:死亡为0,重伤为0,轻伤为1‰ (二)控制措施 1、成立安全领导小组,项目经理为安全第一负责人,专职安全员为副组长,各施工队长、机长、施工员、质检员参加的安全、文明生产领导小组,建立安全网络,落实岗位职责,安全责任落实到人。

2、开工前进行全面的安全教育,针对本工程的特点对各工种进行各有侧重的安全教育,经考试合格后方可进场施工 3、全面贯彻执行我公司GB/T28001:2001标准发布的管理体系文件,识别危险因素,控制危险因素 4、认真执行各项安全操作规程、安全管理规定及各项安全规章制度,严禁违规操作,一经发现严肃教育,直至改正为止 5、作业人员必须戴好安全帽,帽上标识姓名、血型 6、对各部关键点放置警戒牌,以提示施工人员高度注意 7、认真贯彻执行建筑施工企业施工现场安全管理的“十注意”的规定,进入施。
