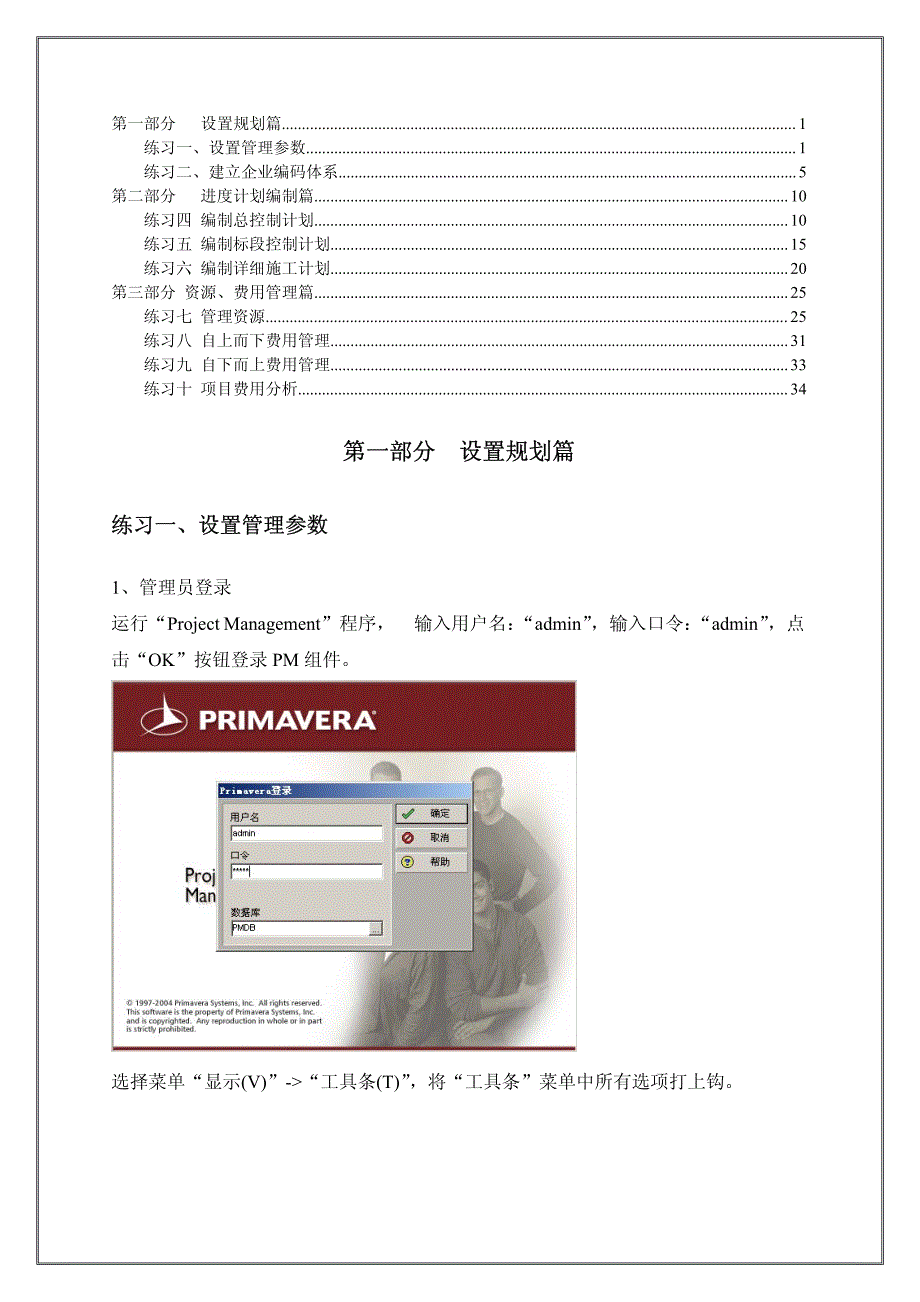

第一部分设置规划篇1 练习一、设置管理参数1 练习二、建立企业编码体系5 第二部分进度计划编制篇10 练习四 编制总控制计划10 练习五 编制标段控制计划15 练习六 编制详细施工计划20 第三部分 资源、费用管理篇25 练习七 管理资源25 练习八 自上而下费用管理31 练习九 自下而上费用管理33 练习十 项目费用分析34 第一部分设置规划篇第一部分设置规划篇 练习一、设置管理参数练习一、设置管理参数 1、管理员登录 运行“Project Management”程序,输入用户名: “admin” ,输入口令: “admin” ,点 击“OK”按钮登录 PM 组件 选择菜单“显示(V)”-“工具条(T)” ,将“工具条”菜单中所有选项打上钩 2 2.修改管理设置 选择菜单“管理员(A)”-“管理设置(P)…” ,按下图设置管理参数中的“单价 类型”的“用户定义标题” 3.定义管理类别 选择菜单“管理员(A)”-“管理类别(C)…” ,按下图添加管理类别的“计量单位”项 3 4.定义货币体系 选择菜单“管理员(A)”-“货币(Z)…” ,按下图将第一个的货币修改为“人民币” ,添 加另一种货币“美元” ,并将其余的货币种类删除掉。

5.设置当前用户参数 选择菜单“编辑(E)”-“用户设置(Z)…” ,并按照下图所示设置当前用户的各个参数 a) 参数“时间单位(U)”的设置如下图所示: 4 b) 参数“日期(D)”的设置如下图所示: c) 参数“货币(C)”的设置如下图所示: d) 参数“开始过滤器(F)”的设置如下图所示: 5 练习二、建立企业编码体系练习二、建立企业编码体系 1.建立组织分解结构 选择菜单“企业(N)”-“OBS…” ,按下图建立企业的组织分解结构 2.建立企业项目结构 选择菜单“企业(N)”-“EPS(E)…” ,按下图所示点击“显示:EPS” ,在弹出的菜单 中选中“栏位(L)”-“责任人(Z)” 按下图建立“EPS”结构,并为每个“EPS”结点选择一个“责任人” 注意:EPS 结点的责任人只能在对话框底部的 EPS 详情表“责任人”编辑框中进行选 择,不能直接在表格中选择或者直接填写 3.定义角色与资源 6 a) 定义角色 选择菜单“企业(N)”-“角色(O)…” ,按下图定义所有的角色 b) 定义资源分类码 选择菜单“企业(N)”-“资源分类码(S)…” ,点击“修改…”按钮,添加一个资源 分类码为“资源分类” ,如下图所示: 按下图为资源分类码“资源分类”增加码值。

c) 定义资源 选择目录中的资源,再选择菜单“显示(V)”-“栏位(L)”-“自定义(C)…” ,在 7 弹出的窗口中点击按钮“默认” ,并按下图设置资源窗口显示的栏位 在资源窗口底部的资源详情表的“数量和价格”页面中,鼠标右键点击空白处,弹出如 下图所示的菜单“自定义资源单价栏位” 点击“自定义资源单价栏位” ,按下图设置“数量和价格”页面中的栏位 按下图所示建立资源库并分配角色和资源分类码 注意:资源的“单位时间最大量” 、 “标准单价”和“调整后价格”需要在视图底部的资源详情表“数 量和价格”页面中填写,不能直接在表格中填写 8 191157936191157936 ¥0/h 4.创建日历 选择菜单“企业(N)”-“日历(W)…” ,按下列表格内容分别增加“七天工作制”和“五 天工作制”两个全局日历,并点击按钮“修改…”设置各自的工作周和节假日 按下图将刚定义好的“七天工作制”设置为默认 5.建立分类码体系 a) 项目分类码 选择菜单“企业(N)”-“项目分类码(J)…” ,点击“修改…”按钮,添加一个项目分类 码“行业类别” ,如下图所示: 全局日历名称工作周设置非工作日(节假日)设置 七天工作制周一至周日每天工作 8 小时2005 年 5 月 1 日、2 日和 3 日 五天工作制周一至周五每天工作 8 小时 周六和周日每天工作 0 小时 2005 年 10 月 3 日 全局日历名称工作周设置非工作日(节假日)设置 七天工作制周一至周日每天工作 8 小时2005 年 5 月 1 日、2 日和 3 日 五天工作制周一至周五每天工作 8 小时 周六和周日每天工作 0 小时 2005 年 10 月 3 日 9 按下图为项目分类码“行业类别”增加码值。

b) 作业分类码 选择菜单“企业(N)”-“作业分类码(T)…” ,点击“修改…”按钮,添加一个作业分 类码“计划层次” ,如下图所示: 按下图为作业分类码“计划层次”增加码值 10 6.定义费用科目 选择菜单“企业”-“费用科目” ,按下图所示建立费用科目 第二部分进度计划编制篇第二部分进度计划编制篇 练习四 编制总控制计划练习四 编制总控制计划 1.选择菜单“显示(V)”-“工具条(T)” ,将“工具条”菜单中所有选项打上钩 2.建立总控制计划项目 选择菜单“企业(N)”-“项目(P)”切换到项目窗口中,选择菜单“文件(F)”-“新建 (N)…” ,按新建项目向导顺序依次选择下列项目信息 选择 EPS:业主编制计划 项目代码:ABC2-ZK项目名称:ABC 电厂二期总控制计划 计划开始:2005-03-01必须完成:无 责任人:工程部单价类型(A):标准单价 在项目窗口中用鼠标选中新建的项目“ABC 电厂二期总控制计划” ,按下图所示在视图 底部的项目详情表中分配该项目的分类码,修改默认参数和计算参数 11 a) 分配项目分类码 b) 修改项目默认参数 c) 修改项目计算参数 3.建立总控制计划的 WBS 结构 选择菜单“项目(P)”-“WBS”切换到总控制计划的工作分解结构窗口中,选择菜单 “显示(V)”-“栏位(L)”-“自定义(C)…” ,按下图调整 WBS 窗口的栏位。

12 在工作分解结构窗口中,按下图在“ABC2-ZK”结点下添加 WBS 结构,并填写每个栏 位的信息点击按钮“” ,将 WBS 的横道图标尺调整为下图所示 4.编制总控制计划的作业 选择菜单“项目(P)”-“作业(A)”切换到总控制计划的作业窗口中,选择菜单“显示 (V)”-“栏位(L)…” ,按下图调整作业窗口的栏位 选择菜单“显示(V)”-“分组和排序(G)…” ,按下图调整作业窗口中所有作业的分组 和排序方式其中,选择分组条件为“WBS” ,并显示代码/分类码 13 鼠标左键点击“作业代码”栏位“”,所有作业将按照“作业代码”进行 排序,并且该栏位中将出现“倒三角符号” ,如图: “” 按下图为“ABC 电厂二期总控制计划”添加作业,并填写下图所示的各个作业栏位数 据注意:其中选择计划层次时需要将其过滤条件(F)设置为“所有值(A)” 选择菜单“显示(V)”-“横道(B)…” ,按下图将“实际配合作业”和“尚需配合作业” 横道的显示勾上, 并将 “汇总” 横道的显示取消掉, 再分别选中 “当前横道标签” 和“里 程碑”横道,按下图分别添加和设置它们的标签格式 14 点击按钮“” ,将作业横道图中的时间标尺调整为下图所示“年/月”的格式。

点击按钮“” ,将该按钮按下以显示作业之间的逻辑关系线选择菜单“显示(V)” - “视图(O)…” - “另存为(A)…” , 按下图将当前的视图显示格式保存为视图名称: “标 准进度视图” ,可用于: “所有用户” ((标记) 按下图连接作业之间的逻辑关系,并按键盘上的“F9” ,设置当前数据日期为:2005 年 3 月 1 日,执行进度计算,结果如下图所示 15 练习五 编制标段控制计划练习五 编制标段控制计划 1.建立标段控制计划项目 选择菜单“企业(N)”-“项目(P)”切换到项目窗口中,选择菜单“文件(F)”-“新建 (N)…” ,按新建项目向导顺序依次选择下列项目信息 选择 EPS:土建 项目代码:ABC2-TJ项目名称:ABC 电厂二期土建工程计划 计划开始:2005-05-10必须完成:无 责任人:电力建设公司单价类型(A):标准单价 在项目窗口中用鼠标左键选中新建的项目“ABC 电厂二期土建工程计划” ,按下图所示 在视图底部的项目详情表中分配该项目的分类码,并修改默认参数和计算参数 a) 分配项目分类码 b) 修改项目默认参数 c) 修改项目计算参数 16 2.建立标段控制计划的 WBS 结构 选择菜单 “文件(F)” - “打开(O)…” , 按下图按下键盘上的 “Ctrl” 键同时选中 “ABC2-ZK” 和“ABC2-TJ”两个项目计划,点击“打开(O)”按钮同时打开这两个项目的计划。

选择菜单“项目(P)”-“WBS”切换到工作分解结构窗口中,选中“ABC2-ZK.2(建 筑工程) ”WBS 结点并点击“复制”按钮,选中“ABC2-TJ(ABC 电厂二期土建工程 计划) ”项目并点击“粘贴”按钮,按下图选中所有复制选项并点击“确定”按钮 复制完 WBS 后如下图所示: 按下图所示在“ABC2-TJ(ABC 电厂二期土建工程计划) ” 项目的“ABC2-TJ.2(建筑 工程) ”结点下,继续分解和添加 WBS 结构,并填写 WBS 名称 17 3.编制标段控制计划的作业 选择菜单“文件(F)”-“打开(O)…” ,单独选中“ABC2-TJ(ABC 电厂二期土建工程 计划) ” 项目打开, 进入该项目计划的作业窗口中, 再选择菜单 “显示(V)” - “视图(O)” - “打开(O)…” ,在弹出的对话框中选择“否(N)”按钮,按下图选中“标准进度视图” 并打开 按下图将作业“ZK1010(电厂建筑工程) ”的作业类型修改为“WBS 作业” ,并继续添 加下图所示的作业,填写每个作业的栏位数据 按下图连接作业之间的逻辑关系,并按键盘上的“F9” ,设置当前数据日期为:2005 年 5 月 10 日,执行进度计算,结果如下图所示。

注意:作业“厂房结构”和“厂房内装 修”之间的逻辑关系为 SS(开始-开始)的关系,并且该逻辑关系有延迟时间 30 天 18 4.编辑作业详细属性 选择菜单“显示(V)”-“显示于底部(H)”-“作业详情(D)”将在作业窗口底部显示作 业的详情表,在作业详情表中可以进行以下操作 给作业分配记事本 选择菜单“管理员(A)”-“管理类别(C)…” ,按下图添加或修改“记事本主题” ,并删 除其它未要求添加的“记事本主题” 选中作业“TJ1030.厂房基础” ,按下图所示在视图底部的作业详情表“记事本”页面中 为作业“TJ1030. 厂房基础”添加两个记事本主题,并按下图所示为记事本主题“技术 交底”添加记事内容提示: “技术交底”的记事内容可以先在 MS Office.Word2000 中 编辑完成,然后再复制粘贴到“记事本”页面中 注意:此逻辑关系为 SS 延迟时间为 30 天 19 为作业增加步骤 选中作业“TJ1030.厂房基础” ,按下图所示在视图底部的作业详情表“步骤”页面中为 作业“TJ1030. 厂房基础”添加作业步骤,按下图调整“步骤”页面的栏位设置,并填 写步骤各个栏位内容,为步骤“工作准备”添加步骤描述。

c) 管理工作产品及文档 选择菜单“管理员(A)”-“管理类别(C)…” ,按下图添加或修改“文档类别(C)”和“文 档状态(D)” ,并删除其它未要求添加的“文档类别(C)”和“文档状态(D)” 选择菜单“项目(P)”-“工作产品及文档(D)” ,按下图所示建立当前项目的“工作产 品及文档”库,填写下图所示产品及文档各个栏位的数据,并分别在私有位置和公共位 20 置上为文档“工地照片”选取实际照片文件的链接地址 选择菜单“项目(P)”-“作业(A)” ,选中作业“TJ1030.厂房基础” ,按下图所示在视图 底部的作业详情表“工作产品及文档”页面中为作业“TJ1030. 厂房基础”分配文档资 料 练习六 编制详细施工计划练习六 编制详细施工计划 1.admin 用户登录 退出。
