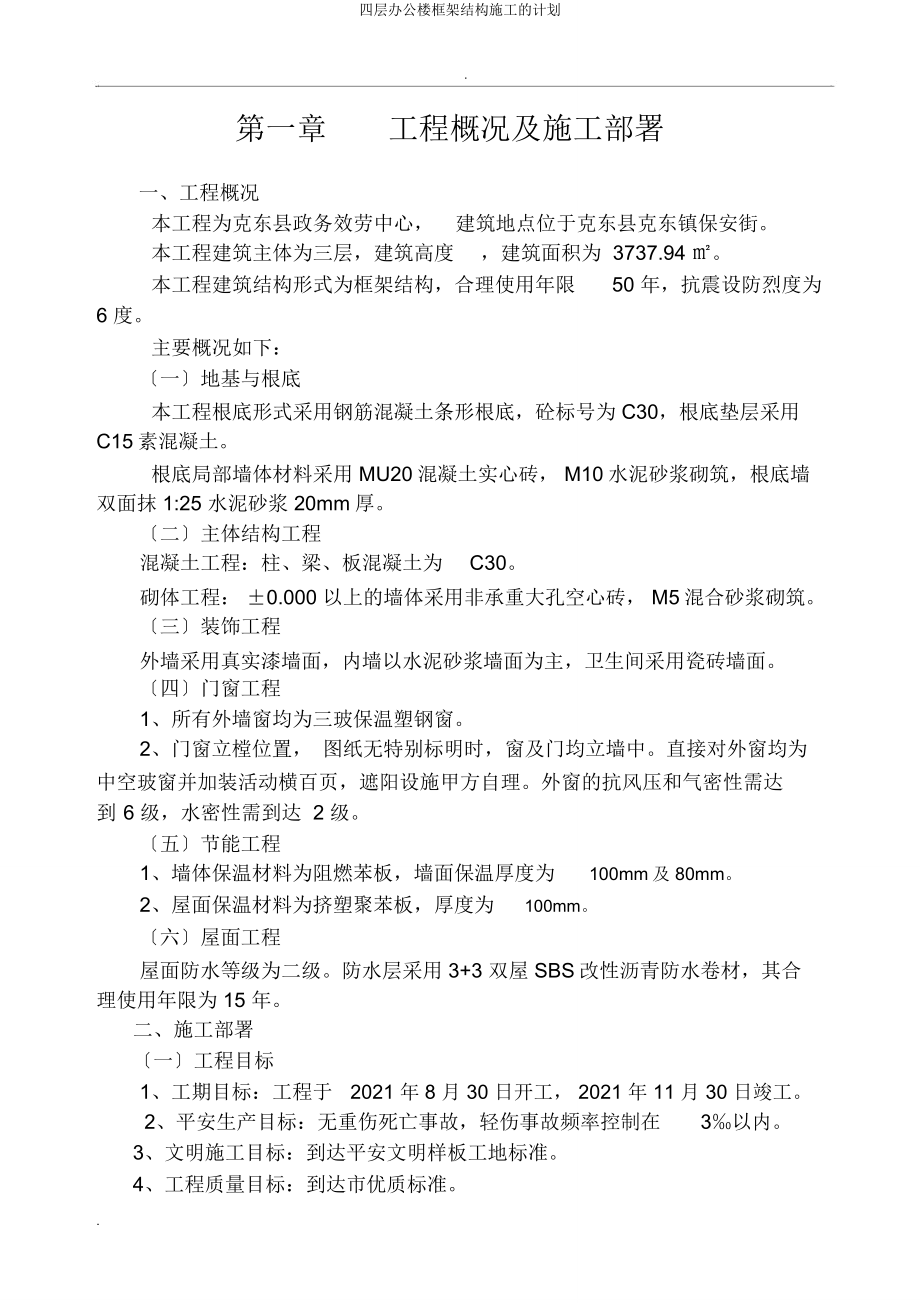

四层办公楼框架结构施工的计划.第一章 工程概况及施工部署一、工程概况本工程为克东县政务效劳中心, 建筑地点位于克东县克东镇保安街本工程建筑主体为三层,建筑高度 ,建筑面积为 3737.94 ㎡本工程建筑结构形式为框架结构,合理使用年限 50 年,抗震设防烈度为6 度主要概况如下:〔一〕地基与根底本工程根底形式采用钢筋混凝土条形根底,砼标号为 C30,根底垫层采用C15素混凝土根底局部墙体材料采用 MU20混凝土实心砖, M10水泥砂浆砌筑,根底墙双面抹 1:25 水泥砂浆 20mm厚〔二〕主体结构工程混凝土工程:柱、梁、板混凝土为 C30砌体工程: ±0.000 以上的墙体采用非承重大孔空心砖, M5混合砂浆砌筑〔三〕装饰工程外墙采用真实漆墙面,内墙以水泥砂浆墙面为主,卫生间采用瓷砖墙面〔四〕门窗工程1、所有外墙窗均为三玻保温塑钢窗2、门窗立樘位置, 图纸无特别标明时,窗及门均立墙中直接对外窗均为中空玻窗并加装活动横百页,遮阳设施甲方自理外窗的抗风压和气密性需达到 6 级,水密性需到达 2 级〔五〕节能工程1、墙体保温材料为阻燃苯板,墙面保温厚度为 100mm及 80mm2、屋面保温材料为挤塑聚苯板,厚度为 100mm。
〔六〕屋面工程屋面防水等级为二级防水层采用 3+3 双屋 SBS改性沥青防水卷材,其合理使用年限为 15 年二、施工部署〔一〕工程目标1、工期目标:工程于 2021 年 8 月 30 日开工, 2021 年 11 月 30 日竣工2、平安生产目标:无重伤死亡事故,轻伤事故频率控制在 3‰以内3、文明施工目标:到达平安文明样板工地标准4、工程质量目标:到达市优质标准〔二〕施工工程组织机构工程管理人员姓 名职 称证书编号工程经理曹永珍助工黑 223090906137施工现场技术负代勇刚助工黑 045202100367责人水暖技术员毕凤臣助工黑 045202100427电气技术员于万海助工黑 045202100438土建工长于 军助工黑 045203090237电气工长刘佳鑫助工黑 04520309032水暖工长王金山助工黑 045203090236质检员徐中军助工黑 045205090099平安员孙 军助工黑 045204090132取样员李宝龙助工黑 045209100013材料员付长军助工黑 045206090068造价员牛天春助工黑 045223111302资料员郭景云助工黑 045207110489〔三〕施工方案1、根据本工程的特点,划分为二个施工段: 〔 1〕- 〔 5〕轴为第一施工段,( 5〕- 〔9〕轴为第二施工段,平行流水施工,精确设计流水步距,确定流水节拍,确保工程质量,加快施工进度,做到科学管理均衡施工。
2、施工顺序本工程总施工顺序:根底——主体——屋面——装饰水、电、暖卫随土建工程的根底、结构、装饰同步进行3、施工机械的的选择:根据本工程特点,选择能够满足本工程需要的机械设备,设备配备详见设备需要用量方案,在施工准备设备时按照设备进场方案进入现场〔四〕施工准备阶段1、建立工程管理组织及劳动组织〔1〕建立工程组织机构,根据工程特点,选择确定各种专业队伍,按其专业特点组织施工,充分发挥各自优势〔2〕认真做好工人上岗前的技术培训及三级平安培训工作以上工作要求在 2021 年 8 月 30 日之前完成,由工程经理负责2、技术准备要求在 2021 年 8 月 30 日之前完成,按本工程所涉及的分部、分项工程工程,收集相关技术标准,国家及省现行的技术标准,收集相应的标准图集其主要内容有:〔1〕图纸学习由工程技术负责人召集有关工程技术人员对图 纸进行认真学习, 深刻地领会设计意图, 同时针对该工程特 点、地理环境等情况,制定技术、质量、平安、季节性施工等具体措施〔2〕图纸会审施工单位经过图纸学习后,形成文字材料,会同建设、设计、监理单位等有关部门进行图纸会审,以便理解、领会设计意图及其建设单位要求,此项工作由工程技术负责人负总责。
〔3〕技术交底内容为:图纸交底、施工组织设计交底、设计变更及分项工程技术交底该项工作由工程技术负责人负总责,技术员、质检员、平安员具体负责责任内的交底工程〔4〕编制施工预算,由工程造价员负总责〔5〕提出具体的材料用量方案和构配件加工方案,由技术员负责3、物资资源的准备组织周转性材料进场,做好水泥、钢材、碎石、砂子、红砖的储藏工作,作好红砖、钢筋的储藏要到达需要时的 80%,水泥、碎石其它钢材到达需用量的 40%,其它材料应满足 20-30 天需要4、临时设施及原材料进场使用前的准备工作〔1〕临时设施的搭建,建筑物的定位,放线及“四通一平〞的工作〔2〕进入现场后,各种原材料的试化验,砂浆及混凝土配合比的报告,应由材料取样员协同现场监理工程师共同取样,提前做好原材料试化验,配合比工作:第二章 主要分局部项工程施工方法编制依据: 根据克东县政务效劳中心施工图纸1、?建筑地基与根底工程施工质量及验收标准? GB50202-20022、?砼结构工程施工质量验收标准? GB50204-20023、?砌体工程施工质量验收标准? GB50203-20024、?建筑地面工程施工及验收标准? GB50209-20025、?屋面工程技术标准? GB50207-20026、?建筑装饰装修工程质量验收标准? GB50210-20017、?建筑给水排水及采暖工程施工质量验收标准? GB50242-2002..8、?建筑电气工程施工质量验收标准? GB50242-20029、?建筑工程施工质量验收统一标准? GB50300-200110、?外墙外保温工程施工质量验收标准? GB50176-9311、?强制性条文 汇编?一、地基与根底分部工程:土方工程施工前应进行挖填的平衡计算,综合考虑土方运距最短,运程合理的施工程序,做好土方平衡调配,将余 土一次性运到 指定弃土场,做到文明施工。
〔一〕土方开挖分项工程:土方开挖采用机械与人工相配合的原那么 挖掘机挖到距基底标高 30 ㎝处用人工挖土清理到基底基槽边堆土应距槽边 1m远处,余土运至场外指定场所,基槽清理经自检合格后,通知勘察、设计、质检、监理等有关单位验槽〔二〕钢筋混凝土带型根底工程在根底垫层上弹出根底边线和轴线,然后按设计要求绑扎钢筋,支模板,浇注砼,有关钢筋及砼工程的要求参见主体工程局部〔三〕砖根底砌筑分项工程:1、砖砌体的灰缝应横平竖直,厚薄均匀,并应填满砂浆2、采用“三、一〞砌砖法,即为一铲灰,一块砖,一揉压3、砖砌体的转角处和交接处应同时砌筑严禁无可靠措施的内外分砌施工,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎,斜槎水平投影长度不应小于高度的 2/3 5、砌体接槎时,必须将接槎处外表清理干净,浇水润湿,并应填实砂浆,保持灰缝平直6、砖砌体水平灰缝的砂浆饱满度不得小于 80%,竖缝宜采用挤浆或加浆方法,不得出现透明缝,严禁用水泥砂浆灌缝7、砌体的水平灰缝厚度和竖向灰缝宽度宜为 10 ㎜,但不应小于 8 ㎜,且不应大于 12 ㎜〔四〕根底梁砼分项工程 :1、模板安装前,先复查砖根底标高及中心线位置,弹出根底边线,模板的标高应符合设计要求。
2、根底梁钢筋采用绑扎成型的钢筋骨架, 梁连接绑扎时, 应保证搭接部位的绑扎长度,梁箍筋的规格、数量、间距、型号、绑扎方法符合设计要求3、现浇砼采取现场拌制, 塔吊吊运和人工推运相结合的施工方法 浇筑时从一侧开始,边浇筑边振捣,振捣时间为 20-30s ,以振至砼不再沉落,汽泡不再排出,外表开始泛浆并根本平坦为止砼终凝后立即进行覆盖,浇水养护,..到达设计强度的 80%后拆模,转下道工序施工〔五〕回填土分项工程:待根底施工完毕后进行回填土施工,回填土方应分层次进行,每层回填厚度不得超过 300 ㎜,采用打夯机分层夯实〔六〕地基与根底分部工程施工质量控制措施:1、土方开挖工程质量控制:基底标高控制在± 15 ㎜以内,基底的长度允许偏差 +200 ㎜,控制在 -50 ㎜2、砼质量控制:砼搅拌按照原材料重量比进行现场配制, 其允许偏差不得超过以下规定:水泥、外加混合料:± 2%;水± 2%;粗、细骨料:± 3%3、回填土质量控制措施:回填时清理基底垃圾,树根等 杂物, 排出积水,方可回土,回填土按每次 0.2-0.3m 分层回填,用打夯机配合人工分层夯实, 一夯压半夯依次进行二、主体结构分部工程:〔一〕 本工程从一层至顶层内隔墙及填充墙砌体均为非承重大孔空心砖砌筑,女儿墙每隔 4M设抗震构造柱,构造柱设置详见结构施工图;所有门、窗洞口上方无结构梁时,均按其洞口宽度及墙厚选用图集? 03G322?中过梁。
砌体砂浆等级强度如下:根底采用 M10水泥砂浆,内隔墙及填充墙采用 M5 混合砂浆,施工准备1、材料〔1〕、大孔空心砌块:品种、强度等级符合设计要求,并有出厂合格证、试验单 2〕、水泥: P.C 32.5 普通硅酸盐水泥 3〕、砂:中砂,含泥量不得超过 3%,有机杂质含量不大于 0.5% ,级配要良好2、主要机具:大铲、瓦刀、托线板、线坠、西白线、卷尺、皮数杆、水桶、砖夹子等作业条件1、 完成室外及房心回填土,安装好沟盖板2、 办完地基、根底工程隐检手续3、 按标高抹好水泥砂浆防潮层〔三〕、大孔空心砌块填充砌筑1、 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为± 2%,砂、灰膏控制在± 5%以内机械搅拌,搅拌时间不少于 1.5min 2、内隔墙及填充墙体砌筑技术准备1、认真审核施工图纸, 组织设计单位、 本工程部施工人员及水电专业工长等相关施工人员进行建筑图会审,解决施工图纸中存在的疑问,充分了解设计图纸的内容2、组织本工程部施工人员及水电专业工长等相关施工人员进行填充墙、 内隔墙施工方案会审3、组织本工程部施工人员及水电专业工长等相关施工人员进行填充墙、 内隔墙施工技术交底劳动力组织准备根据本工程施工进度及施工质量要求,本工程填充墙体砌筑选择具有多年砌筑经验的施工班组,以木工和钢筋工为辅助工种。
主要施工方法与施工措施1、砌筑前准备工作结构面应清理干净,按设计图纸放出墙体控制线2、排砖。
