文档详情

围栏施工方案-5页

px****h
实名认证
店铺
PDF
9.20KB
约5页
文档ID:247510062
围栏施工方案-5页_第1页
1/5

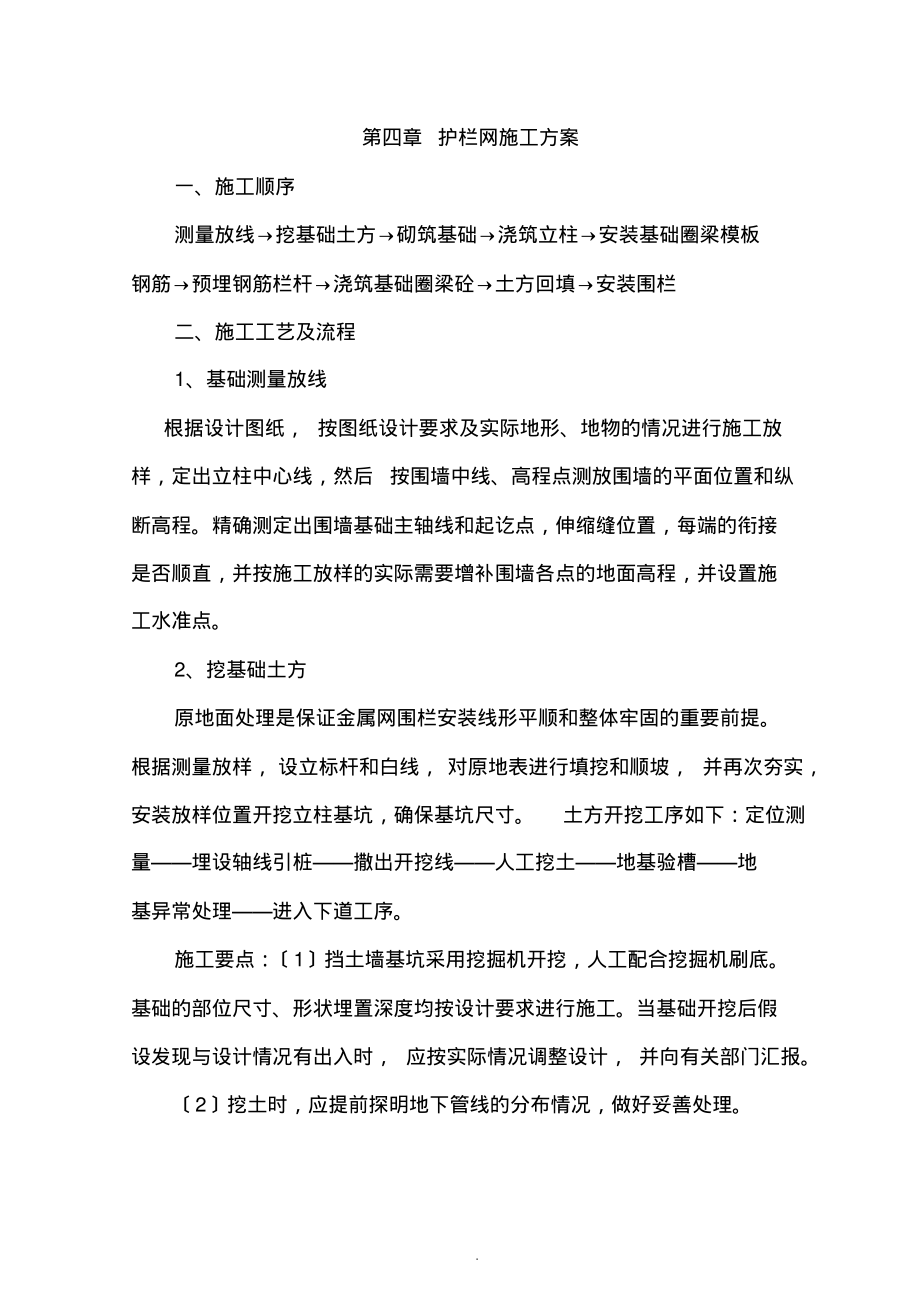

第四章 护栏网施工方案一、施工顺序测量放线挖基础土方砌筑基础浇筑立柱安装基础圈梁模板钢筋预埋钢筋栏杆浇筑基础圈梁砼土方回填安装围栏二、施工工艺及流程1、基础测量放线根据设计图纸, 按图纸设计要求及实际地形、地物的情况进行施工放样,定出立柱中心线,然后按围墙中线、高程点测放围墙的平面位置和纵断高程精确测定出围墙基础主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补围墙各点的地面高程,并设置施工水准点2、挖基础土方原地面处理是保证金属网围栏安装线形平顺和整体牢固的重要前提根据测量放样, 设立标杆和白线, 对原地表进行填挖和顺坡, 并再次夯实,安装放样位置开挖立柱基坑,确保基坑尺寸土方开挖工序如下:定位测量埋设轴线引桩撒出开挖线人工挖土地基验槽地基异常处理进入下道工序施工要点:1挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底基础的部位尺寸、形状埋置深度均按设计要求进行施工当基础开挖后假设发现与设计情况有出入时, 应按实际情况调整设计, 并向有关部门汇报2挖土时,应提前探明地下管线的分布情况,做好妥善处理3基础开挖为明挖基坑,在当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。

4基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,防止扰动基底原状土5开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖6基坑刷底时要预留10% 的反坡即内低外高7开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,防止二次倒运8任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力基底尽量防止超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工9土方施工中,应注意施工机械的平安使用,进场前进行检修开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土3、砌筑基础1基础垫层采用C10 砼,现场搅拌,基槽验收合格后,即可在其上进行垫层施工, 垫层厚 100mm,其侧模板采用木工板, 用平板振捣器拖平振实2基础砌砖体用标准页岩烧结砖砌筑,砂浆采用集中机械搅拌,投料顺序应先倒砂、水泥,最后加水搅拌时间宜为35min,不得少于.90s砂浆稠度应控制在50mm 70mm 3砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在 34h 内使用完毕,气温超过30时,宜在 23h 内使用完毕。

发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用4、立柱施工:立柱安装分段进行,从纵向看,立柱的轴线在一条直线上,不该有参差不齐的现象;从高度看,柱顶平顺,不应出现上下不平的情况,特殊地形除外立柱的安装过程中必须保证立柱的稳固,以及和基础的连接紧密,立柱安装过程中应用小线对立柱安装的顺直度进行检测,对局部进行调整,确保直线段直顺,曲线段圆滑,立柱固定符合设计图纸要求首先按照设计要求进行绑扎立柱钢筋,地梁模板采用15mm 厚覆膜光面多层木板,50100 木枋背楞要求模板拼缝整齐,做到横平竖直,施工过程必须横向、竖向均拉通直线检查 竖向拼缝需错缝, 错缝位置为模板长度的一半操作时按从下到上顺序边拼校正边加固,保证施工位置平整不漏浆浇注时用振动棒振捣,防止出现蜂窝、麻面等影响质量及观感的现象5、安装基础圈梁模板钢筋:首先按照设计要求进行绑扎地梁钢筋,并将铁艺栏杆预埋铁件安装牢固,预埋铁件安装要根据图纸设计要求和施工现场的实际情况准确无误的定位,防止造成不在一条平行线上地梁侧模采用15mm厚多层板,在地梁底面下一块砖处,每隔1 米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。

6、浇筑基础圈梁砼.在钢筋、预埋件、模板等施工完毕,并检查验收合格后,可进行地梁砼浇筑砼浇筑前先检查垫层的尺寸及形状是否正确、模板支撑是否牢固地梁砼采用 C20 砼,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作 浇筑垫层砼时,派专人随时抽查商品砼的质量情况砼外表用刮杠刮平,随后用木抹子搓平压光,施工过程中要及时取样,留好试块7、土方回填基础工程完工后,经质检站验收合格后,再进行土方回填. 1工艺流程基层清理检验土质分层铺土、耙平夯打密实检验密实度修整找平验收2施工方法填土前应将基槽底垃圾等杂物清理干净基础回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物去除干净检验回填土内有无杂物,粒径是否符合规定,含水量是否在控制的范围内如含水量偏高,可采用翻松、晾晒和均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施填土全部完成后,应进行外表拉线找平,对超过设计标高的地方,及时依线铲平,低于设计标高的地方补土夯实3质量标准主控工程:标高偏差允许值30mm ,分层压实系数符合设计要求一般工程:回填的土料,必须符合设计或施工标准的规定,分层厚度及含水量符合设计或施工标准的规定,外表平整度允许偏差不大于20mm 。

8、护栏网安装立柱定位安装后,安装网片,网片必须和立柱连接牢靠,网面安装平整,无明显翘曲和凹凸现象7、施工难点1、工期短,任务重围墙总长在2100 米,面积较广,要求在一个月内完成,对于施工来说难度较大,施工时间比拟短2、由于安装现场地形起伏不平,石头较多,个别地段地形陡峭,金属网围栏安装难度较大。

下载提示
相似文档
正为您匹配相似的精品文档
