文档详情

砖砌井室施工方法

慢***
实名认证
店铺
DOC
13.18KB
约2页
文档ID:229568001
砖砌井室施工方法_第1页
1/2

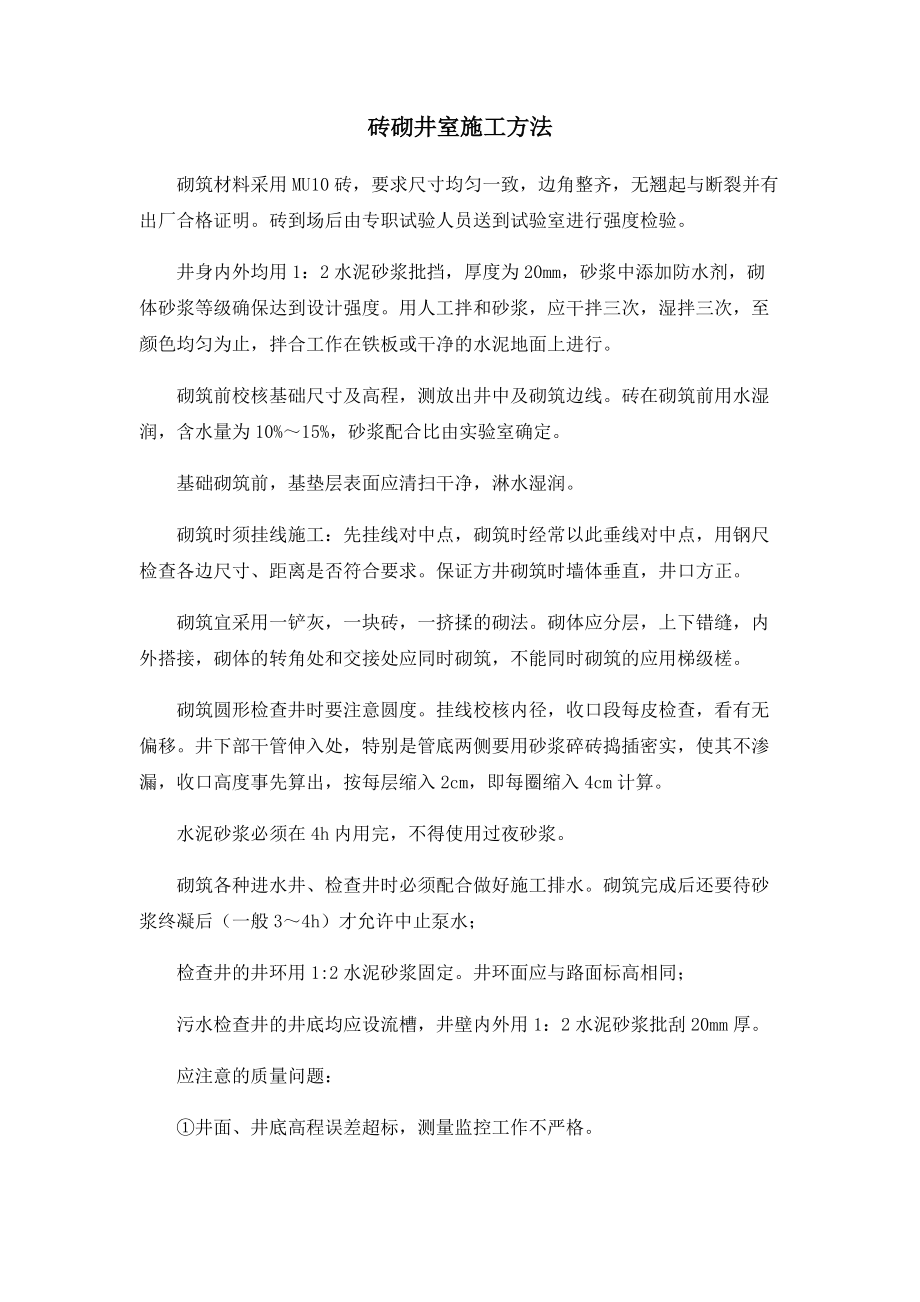

砖砌井室施工方法砌筑材料采用MU10砖,要求尺寸均匀一致,边角整齐,无翘起与断裂并有出厂合格证明砖到场后由专职试验人员送到试验室进行强度检验井身内外均用1:2水泥砂浆批挡,厚度为20mm,砂浆中添加防水剂,砌体砂浆等级确保达到设计强度用人工拌和砂浆,应干拌三次,湿拌三次,至颜色均匀为止,拌合工作在铁板或干净的水泥地面上进行砌筑前校核基础尺寸及高程,测放出井中及砌筑边线砖在砌筑前用水湿润,含水量为10%~15%,砂浆配合比由实验室确定基础砌筑前,基垫层表面应清扫干净,淋水湿润砌筑时须挂线施工:先挂线对中点,砌筑时经常以此垂线对中点,用钢尺检查各边尺寸、距离是否符合要求保证方井砌筑时墙体垂直,井口方正砌筑宜采用一铲灰,一块砖,一挤揉的砌法砌体应分层,上下错缝,内外搭接,砌体的转角处和交接处应同时砌筑,不能同时砌筑的应用梯级槎砌筑圆形检查井时要注意圆度挂线校核内径,收口段每皮检查,看有无偏移井下部干管伸入处,特别是管底两侧要用砂浆碎砖捣插密实,使其不渗漏,收口高度事先算出,按每层缩入2cm,即每圈缩入4cm计算水泥砂浆必须在4h内用完,不得使用过夜砂浆砌筑各种进水井、检查井时必须配合做好施工排水。

砌筑完成后还要待砂浆终凝后(一般3~4h)才允许中止泵水;检查井的井环用1:2水泥砂浆固定井环面应与路面标高相同;污水检查井的井底均应设流槽,井壁内外用1:2水泥砂浆批刮20mm厚应注意的质量问题:①井面、井底高程误差超标,测量监控工作不严格②排水井砌筑尺寸误差超标,井筒收口不均匀,砖层不符,末严格按标准图集的要求施工③井环开裂,井盖安装不平稳,车辆通行时跳动④砂浆强度不足,未严格按配比调配砂浆。

下载提示
相似文档
正为您匹配相似的精品文档
