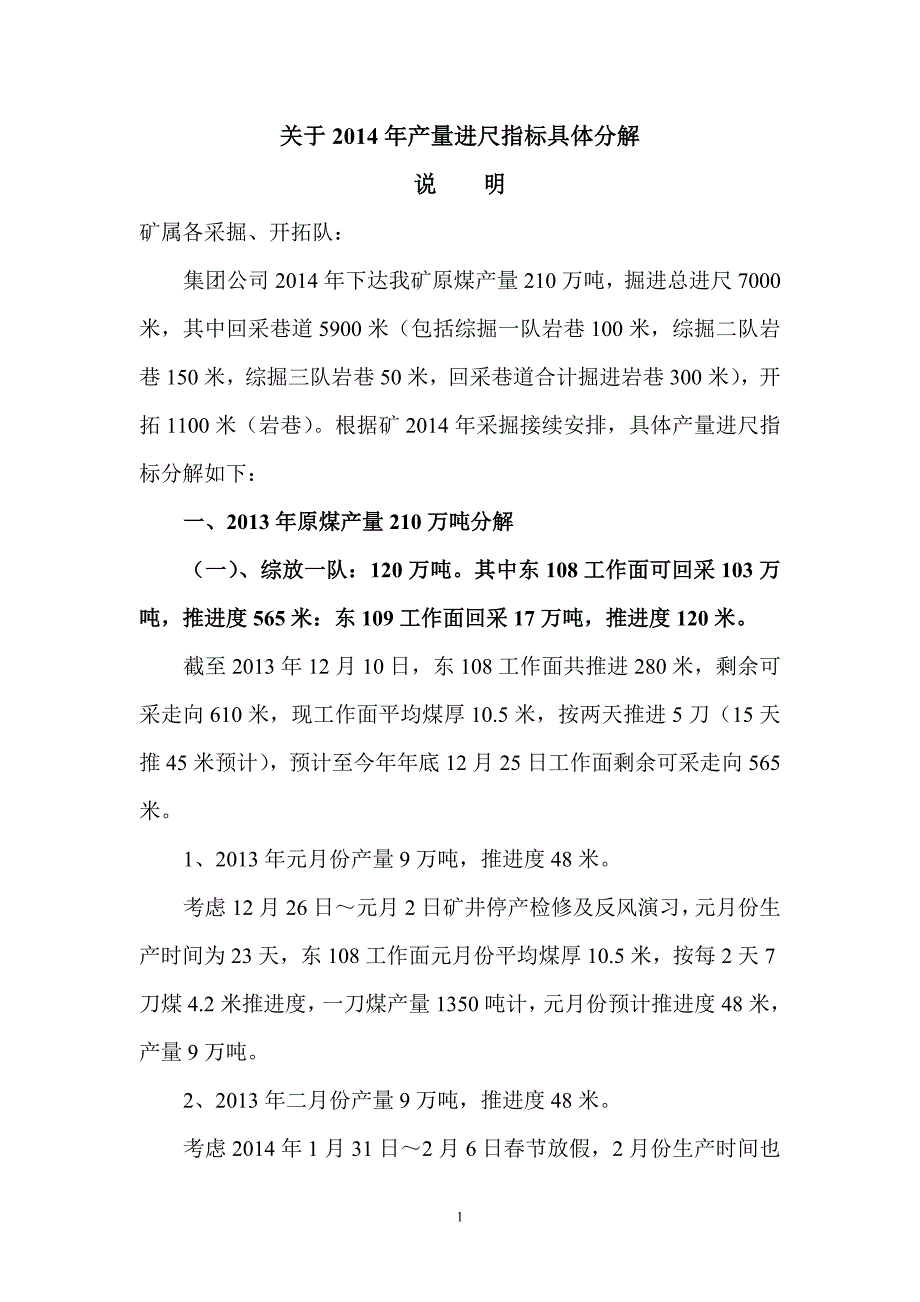

1关于 2014 年产量进尺指标具体分解说 明矿属各采掘、开拓队:集团公司 2014 年下达我矿原煤产量 210 万吨,掘进总进尺7000 米,其中回采巷道 5900 米(包括综掘一队岩巷 100 米,综掘二队岩巷 150 米,综掘三队岩巷 50 米,回采巷道合计掘进岩巷 300米) ,开拓 1100 米(岩巷) 根据矿 2014 年采掘接续安排,具体产量进尺指标分解如下:一、2013 年原煤产量 210 万吨分解(一) 、综放一队:120 万吨其中东 108 工作面可回采 103 万吨,推进度 565 米:东 109 工作面回采 17 万吨,推进度 120 米截至 2013 年 12 月 10 日,东 108 工作面共推进 280 米,剩余可采走向 610 米,现工作面平均煤厚 10.5 米,按两天推进 5 刀(15 天推 45 米预计) ,预计至今年年底 12 月 25 日工作面剩余可采走向565 米1、2013 年元月份产量 9 万吨,推进度 48 米考虑 12 月 26 日~元月 2 日矿井停产检修及反风演习,元月份生产时间为 23 天,东 108 工作面元月份平均煤厚 10.5 米,按每 2天 7 刀煤 4.2 米推进度,一刀煤产量 1350 吨计,元月份预计推进度48 米,产量 9 万吨。
2、2013 年二月份产量 9 万吨,推进度 48 米考虑 2014 年 1 月 31 日~2 月 6 日春节放假,2 月份生产时间也2为 23 天,东 108 工作面二月份平均煤厚 10.5 米,按每 2 天 7 刀煤 1.8米推进度,一刀煤产量 1350 吨计,二月份预计推进度 50 米,产量9 万吨3、2013 年三月份产量 12 万吨,推进度 66 米三月份净生产时间为 28 天,东 108 工作面平均煤厚 10.5 米,按每 2 天 7 刀煤 4.2 米推进度,一刀煤产量 1350 吨计,三月份预计推进度 66 米,产量 12 万吨4、2014 年四月~九月产量均按 12 万吨分解,可采煤量为 72万吨,推进度为 396 米5、2014 年十月份产量 1 万吨,推进度 7 米十月份净生产时间为 7 天,东 108 工作面平均煤厚 10.5 米,按每 2 天 7 刀煤 4.2 米推进度,一刀煤产量 1350 吨计,十月份预计推进度 7 米,产量 1 万吨东 108 工作面挂网时间预计为 2014 年 9 月 30 日左右工作面回撤预计 40 天完成(挂网 9 天,回撤通道施工 9 天,回撤皮带、设备列车、转载机等机道设备 7 天,回撤前后溜、煤机 3 天,回撤支架 12 天,包括端头、过渡架解体) 。
结束时间为:2013 年 11 月 10日左右同时,东 109 工作面可进行同步安装,预计东 109 初采初放时间为 2014 年 11 月 12 日6、11 月~12 月份东 109 综放面正常生产,平均煤厚 8.0 米日推进度按 4~5 刀、2.4~3.0 米计,工作面月产量正常按 11 万吨组织,11~12 月份产量为 17 万吨,共推进 120 米3(二) 、综放二队:82 万吨西 202 工作面 82 万吨,推进度586 米1、2013 年元月份产量 6 万吨,推进度 43 米考虑 12 月 26 日~元月 2 日矿井停产检修及反风演习,元月份生产时间 23 天,东 108 工作面元月份平均煤厚 7.9 米,按每 1 天 3刀煤 1.8 米推进度,一刀煤产量 850 吨计,元月份预计推进度 43 米,产量 6 万吨2、2013 年二月份产量 6 万吨,推进度 43 米考虑元月 31 日~2 月 6 日春节放假,2 月份生产时间也为 23 天,西 202 工作面二月份平均煤厚 7.9 米,按每 1 天 3 刀煤 1.8 米推进度,一刀煤产量 850 吨计,二月份预计推进度 43 米,产量 6 万吨。
3、2013 年三月份产量 7 万吨,推进度 50 米三月份净生产时间为 28 天,东 108 工作面平均煤厚 7.9 米,按每 1 天 3 刀煤 1.8 米推进度,一刀煤产量 850 吨计,三月份预计推进度 50 米,产量 7 万吨4、2014 年四月~十二月产量均为 7 万吨每月分解,推进度均为 50 米,合计产量为:63 万吨四) 、掘进煤 8 万吨二、掘进总进尺 7000 米分解如下(一)回采巷道 5900 米1、综掘一队:两个掘进头施工 3000 米A 掘进头 1470 米: 2014.1.2~2.10 日开切眼及硐室 210 米;42014.2.20~2014.4.10 东 109 运输顺槽东段 230 米;2014.4.11~2014.5.1 东 106 运输顺槽外段 50 米(岩巷);2014.5.2~2014.6.15 东 106 通风联络行 160 米;2014.6.16~2014.6.20 东 106 回风顺槽外段 20 米(岩巷) ;2014.6.21~2014.12.25 东 106 顶板瓦斯抽放巷 800 米B 掘进头 1530 米:2014.1.2~2014.8.30 东 109 运输顺槽 1050米(西段) ;2014.8.31~2014.12.25 东 106 回风顺槽 480 米(里段。
其中有 30 米岩巷) 2、综掘二队 1400 米2014.1.10~2014.10.15 西 206 运输顺槽 1180 米(其中岩巷100 米) ;2014.10.16~2014.11.25 西 206 开切眼及硐室 170 米;2014.11.26~2014.12.25 西 204 运输顺槽 50 米(岩巷) 3、综掘三队 1500 米2014.1.2~2013.2.1 西 201 回风顺槽及钻场 180 米;2014.2.2~3.30 西 201 切眼及硐室;2014.4.6~2014.6.15 西 206通风联络巷 300 米(开口 50 米岩巷) ;2014.6.16~2014.12.25 西206 回风顺槽 700 米二)开拓巷道 1100 米1、开拓一队 550 米2014.1.2~2014.12.25 西三采区运输石门及上山 550 米岩巷,均为开拓巷道2、开拓二队 550 米52014.1.2~2014.1.25 安排 1260 东巷扩修 50 米,2014.1.26~2014.12.25 西三采区回风石门及上山 500 米如因地质条件发生变化,巷道位置、长度相应做适当调整,但各队总进尺任务不变。
生产技术部2013 年 12 月 16 日。
