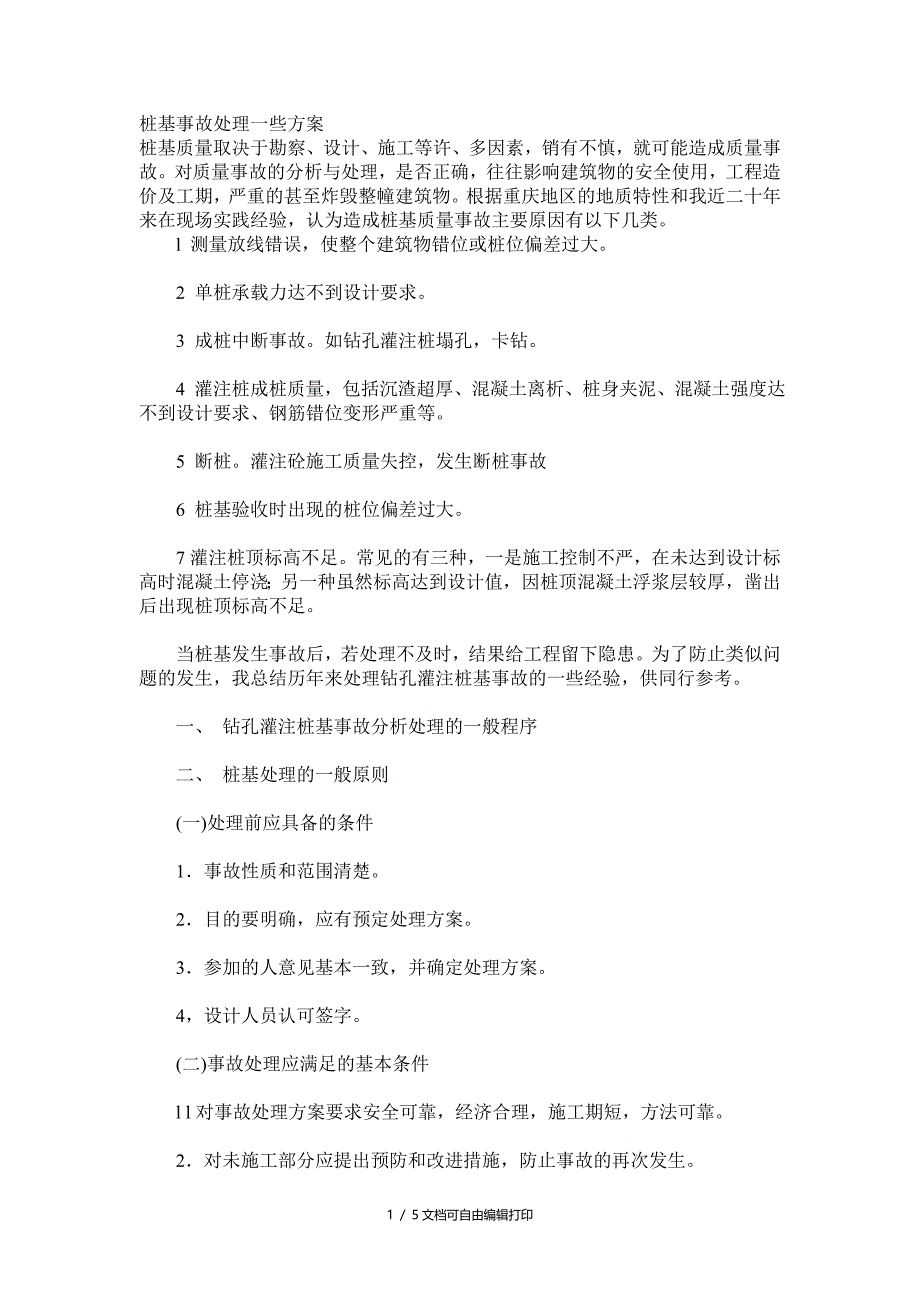

桩基事故处理一些方案桩基质量取决于勘察、设计、施工等许、多因素,销有不慎,就可能造成质量事故对质量事故的分析与处理,是否正确,往往影响建筑物的安全使用,工程造价及工期,严重的甚至炸毁整幢建筑物根据重庆地区的地质特性和我近二十年来在现场实践经验,认为造成桩基质量事故主要原因有以下几类   l 测量放线错误,使整个建筑物错位或桩位偏差过大  2 单桩承载力达不到设计要求  3 成桩中断事故如钻孔灌注桩塌孔,卡钻  4 灌注桩成桩质量,包括沉渣超厚、混凝土离析、桩身夹泥、混凝土强度达不到设计要求、钢筋错位变形严重等  5 断桩灌注砼施工质量失控,发生断桩事故  6 桩基验收时出现的桩位偏差过大  7灌注桩顶标高不足常见的有三种,一是施工控制不严,在未达到设计标高时混凝土停浇;另一种虽然标高达到设计值,因桩顶混凝土浮浆层较厚,凿出后出现桩顶标高不足  当桩基发生事故后,若处理不及时,结果给工程留下隐患为了防止类似问题的发生,我总结历年来处理钻孔灌注桩基事故的一些经验,供同行参考  一、 钻孔灌注桩基事故分析处理的一般程序  二、 桩基处理的一般原则  (一)处理前应具备的条件  1.事故性质和范围清楚。

  2.目的要明确,应有预定处理方案  3.参加的人意见基本一致,并确定处理方案  4,设计人员认可签字  (二)事故处理应满足的基本条件  l l对事故处理方案要求安全可靠,经济合理,施工期短,方法可靠  2.对未施工部分应提出预防和改进措施,防止事故的再次发生  (三)事故应及时处理,防止留下隐患  1.桩成孔后,应检查桩孔嵌入持力层深度,岩石强度,沉渣厚度,桩孔垂直度等数据必须符合设计要求,只要有一项不符合设计要求,就应及时分析解决,建设单位代表签字认可后,方能灌注砼、移动钻机,防止以后提出复查等要求而产生不必要的浪费  2.基桩开挖前必须全面检查成桩记录和桩的测试资料,发现质量上有争议问题,必须意见;致后方能挖土,防止基桩开挖后再来处理造成不必要的麻烦  (四)应考虑事故处理对已完工程质量和后续工程方式的影响如在事故处理中采取补桩时,会不会损坏混凝土强度还较低的邻近桩  (五)选用最佳处理方案桩基事故处理方法较多,但对方案要进行技术经济比较,选择安全可靠,经济合理和施工方便的方案 三. 桩基事故的常用处理方法  常用方法有接桩,补桩,补强,扩大承台(粱),改变施工方法,修改设计方案等。

下面结合事故发生的原因分别介绍几种方法的应用情况  (一) 接桩法  当成桩后桩顶标高不足,常采用接桩法处理,方法有以下二种  1. 开挖接桩 挖出桩头,凿去混凝土浮浆及松散层,并凿出钢筋,整理与冲洗干净后用钢筋接长,再浇混凝土至设计标高  2,嵌入式接桩 当成桩中出现混凝土停浇事故后,清除已浇混凝土有困难时,可采用此法(二) 补桩法  桩基承台(梁)施工前补桩,如钻孔桩距过大,不能承受上部荷载时,可在桩与桩之间补桩  (三)钻孔补强法  此法适应条件是基身混凝土严重蜂窝,离析,松散,强度不够及校长不足,桩底沉渣过厚等事故,常用高压注浆法来处理,但此法一般不宜采用  l,高压注浆补强  (1)桩身混凝土局部有离析,蜂窝时,可用钻机钻到质量缺陷下一倍桩径处,进行清洗后高压注浆   (2)校长不足时,采用钻机钻至设计持力层标高;对桩长不足部分注浆加固  (四) 扩大承台粱法  1. 桩位偏差过大,原设计的承台(粱)断面宽满足不了规范要求,此时采用扩大承台(粱)来处理   2. 考虑桩上共同作用,当单桩承载力达不到设计要求,可用扩大承台(粱)并考虑桩与天然地基共同分组上部结构荷载的方法需要注意的是在扩大承台(粱)断面宽度的同时,适当加大承台(粱)的配筋。

  (五) 改变施工方法  桩基事故有些是因为施工顺序错误或方式工艺不当所造成,处理时一方面对事故桩采取适当的补救措施;另一方面要改变错误的施工方法,以防止事故的发生常用的方法有以下二种  1.改变成桩施工顺序  如桩布置太密不便施工时,可采用间隔成桩法  2.改变成桩方法  如成孔桩出现较大的地下水时,采用套管内成桩的方法  (六)修改设计  1. 改变桩型  当地质资料与实际情况不符时,造成桩基事故,可采用改变桩型的方法处理,如灌注桩成桩困难时,可采用打预制桩  2. 改变桩位   灌注桩出现废桩或遇到地下管线障碍,可改变桩位方法处理如在江北区大石坝大庆村钻探基地8#、9#住宅就遇到地下5m左右处理有420天然气管线就是这样处理的  3. 上部结构卸荷  有些重大桩基事故处理困难,耗资巨大,只有采取削减建筑层数或用轻质材料代替原设计材料,以减轻上部结构荷载的方法 本文作者生鱼片有人喜欢蓝(13938819) 09:27:57牛叉四维(157937315) 09:32:42高强预应力管桩在接桩处断开的处理:断处加钢筋笼,钢筋笼下焊钢板,伸到断处下1.5米,浇混凝土四维(157937315) 09:34:13还有什么桩的处理方案,大家可以总结一下四维(157937315) 09:36:14某工程,6层框架,采用7m,d400,板厚70的phc管桩,由于雨天施工,桩机移动时对上层土体造成扰动,对桩造成推力,大面积出现桩身倾斜,经检测断裂处为桩头下去3。

3~28,判为3类桩,倾斜角度为4~5度(桩定偏移30CM左右),有人提出将钢筋笼(6根16的钢筋)加长伸入断裂处下1m灌浆继续使用,本人认为不妥,毕竟中间只有26cm的圆洞,灌点浆就有用吗,能抵抗多大弯距?生鱼片的处理意见是,继续开挖2m土,将桩身扶正,再灌浆,然后上面承台间拉梁加大刚度不知大家有何高见?正好前段时间碰到过相同的情况,500直径管桩在桩顶以下3,4米出现断裂导致倾斜,当时是由于基础分段施工时候挖土机施工不小心照成的.后来的处理意见为:挖开3米土,扶正管桩,在管桩内径内伸入5根18的钢筋笼,到断裂处以下两米,钢筋笼底部适当处理,箍筋全部加密,长度用同管桩同等级的混凝土灌筑,现在该工程已经竣工基础没出现异常情况飞-羽 *上海(185620937) 09:41:54挖开3米土,在上海及江浙等软土地区,基本整个基坑的土要挖掉了,呵呵四维(157937315) 09:42:59看情况啦不行就把这根桩废掉飞-羽 *上海(185620937) 09:44:53而且仅靠检测的深度不一定是准的 (248132272) 10:09:26一般补桩是不行的阿弥陀佛*长沙(15179734) 10:23:20请教下:结构分析采用的计算模型一般包括那些啊?老牛(644853863) 10:51:19去年处理过一个有点类似的工程。

那是个多层砌体住宅,PTC管桩基础由于场地比较低,在桩基施工前进行了普遍的回土,但由于回土时间较短,措施也没跟上,回土密实度不够,而该地段3米左右深处有一层相对的硬夹层,结果桩基移动时回土被带动引起夹层标高处桩断裂当时并没发觉,动测结果发现有40根左右的桩在3米深处出现裂缝,判为三类桩四维(157937315) 10:59:03老牛后来怎么弄的?老牛(644853863) 11:00:45刚才有点事的老牛(644853863) 11:01:09该工程管桩施工时没有带桩尖,桩端涌入的土层高度也无法明确判别,当时也是很头疼,从网上找了不少资料,还真是找到有类似的工程实例老牛(644853863) 11:04:56处理措施我当时参考资料的类似做法,另外和审图处勘察的老同志又聊了聊,大致就是先清孔,将桩顶处掉下的垃圾和虚土等清除,先灌素混凝土至裂缝标高下两米左右,再下钢筋笼,浇筑混凝土至桩顶标高共享一片蓝天(361972895) 11:05:06结果呢?老牛(644853863) 11:10:02处理意见也由甲方组织了一些专家开个座谈会讨论了一下,就是这么执行的工程竣工到现在快一年了,后来沉降观测又测了三次,第一次是竣工半个月,然后一月一次,沉降稳无异常。
