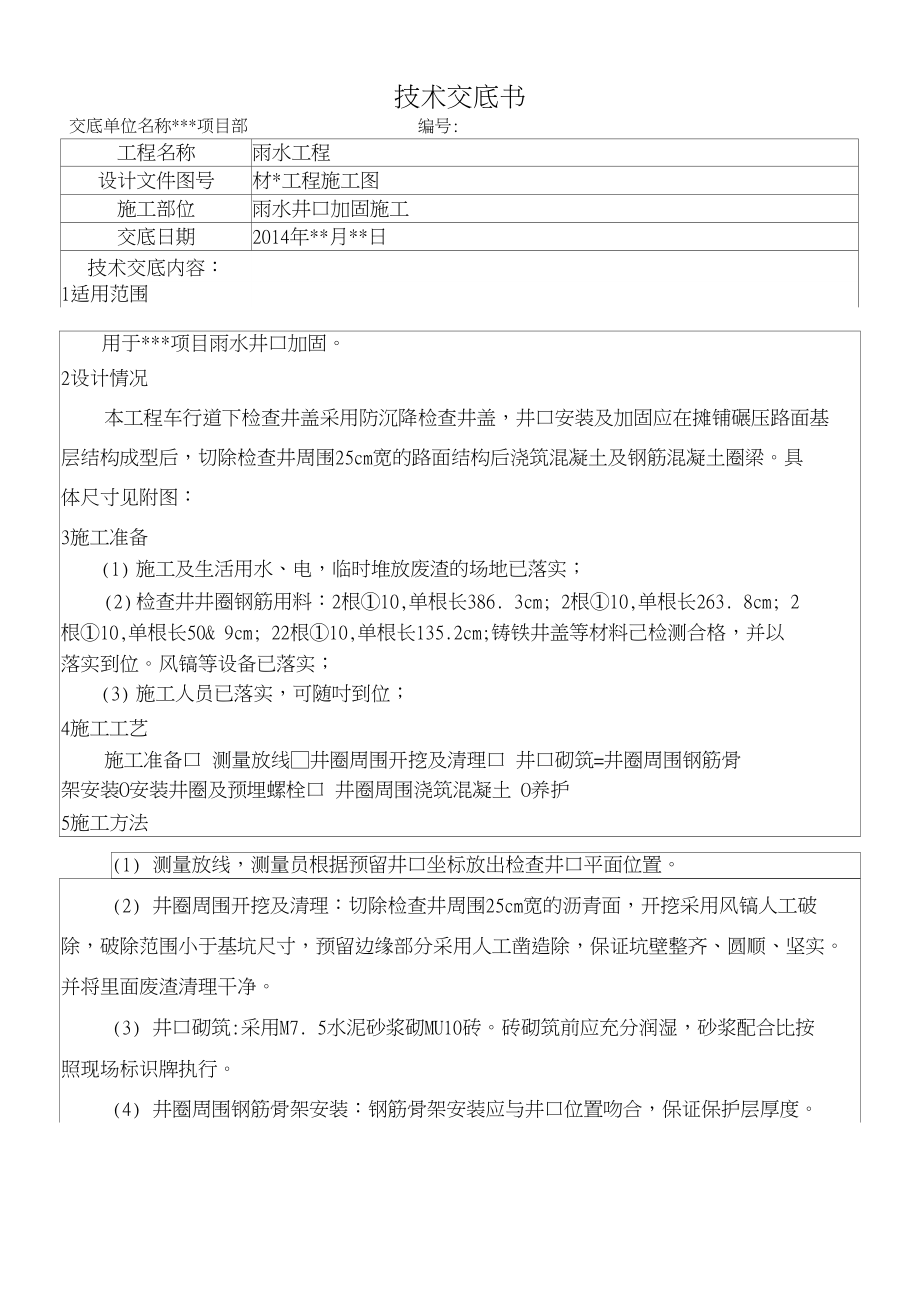

技术交底书工程名称雨水工程设计文件图号材*工程施工图施工部位雨水井口加固施工交底日期2014年**月**日技术交底内容:1适用范围交底单位名称***项目部编号:用于***项目雨水井口加固2设计情况本工程车行道下检查井盖采用防沉降检查井盖,井口安装及加固应在摊铺碾压路面基 层结构成型后,切除检查井周围25cm宽的路面结构后浇筑混凝土及钢筋混凝土圈梁具 体尺寸见附图:3施工准备(1) 施工及生活用水、电,临时堆放废渣的场地已落实;(2) 检查井井圈钢筋用料:2根①10,单根长386. 3cm; 2根①10,单根长263. 8cm; 2 根①10,单根长50& 9cm; 22根①10,单根长135.2cm;铸铁井盖等材料己检测合格,并以 落实到位风镐等设备已落实;(3) 施工人员已落实,可随吋到位;4施工工艺施工准备口 测量放线□井圈周围开挖及清理口 井口砌筑=井圈周围钢筋骨 架安装O安装井圈及预埋螺栓口 井圈周围浇筑混凝土 O养护5施工方法(1) 测量放线,测量员根据预留井口坐标放出检查井口平面位置2) 井圈周围开挖及清理:切除检查井周围25cm宽的沥青面,开挖采用风镐人工破 除,破除范围小于基坑尺寸,预留边缘部分采用人工凿造除,保证坑壁整齐、圆顺、坚实。

并将里面废渣清理干净3) 井口砌筑:采用M7. 5水泥砂浆砌MU10砖砖砌筑前应充分润湿,砂浆配合比按 照现场标识牌执行4) 井圈周围钢筋骨架安装:钢筋骨架安装应与井口位置吻合,保证保护层厚度 骨架应牢靠,混凝土浇筑时应避免造成踩踏变形5) 安装井圈及预埋螺栓:安装井圈之前在井口上方安装一个支架,将井圈吊装至 设计高程,设计高程由技术员测量标示好,防止在浇筑混凝土时井圈下降安装预埋螺栓 位置要准确、牢固并将预埋螺栓螺纹部分用胶带包裹好,防止混凝土污染(6) 井圈周围浇筑混凝土:采用C30混凝土浇筑,井圈及井筒周围混凝土必须充分振捣7) 养生:养生7天6质量标准(1) 严格按照施工技术规范施工,建立三级质量监督制度,即施工人员自检、质检 工程师复检和监理工程师抽检制度2) 技术要求1)砌筑检查井时,不得有通缝,砂浆要饱满,灰缝平整,抹面压光,不得有空鼓 、裂缝等现象井盖要完整无损,安装平稳,位置正确7安全、环保、文明施工等技术措施;(1) 加强环保教育,强化环保意识2) 施工场地和运输道路产生的扬尘,应尽可能防止对生产人员和其他人员造成危 害3) 每天配置的砂浆及混凝土不得留余,路面上的残留砂浆及混凝土当天必须清理 干净,保持路面平整干净。

在施工过程中防止杂物掉入井内,在施工完成在前必须将井内 杂物清理干净4) 在施工井口周围做好防护及标语,防止对施工人员和其他人员造成伤害8附图检查井井圈钢筋尺寸图附图青①普册0LUOC5S">cL = 263.E?cmC3(Mi-i剖面图附图①2-2剖面图雨水口加固平面图。

下载提示
相似文档
正为您匹配相似的精品文档
