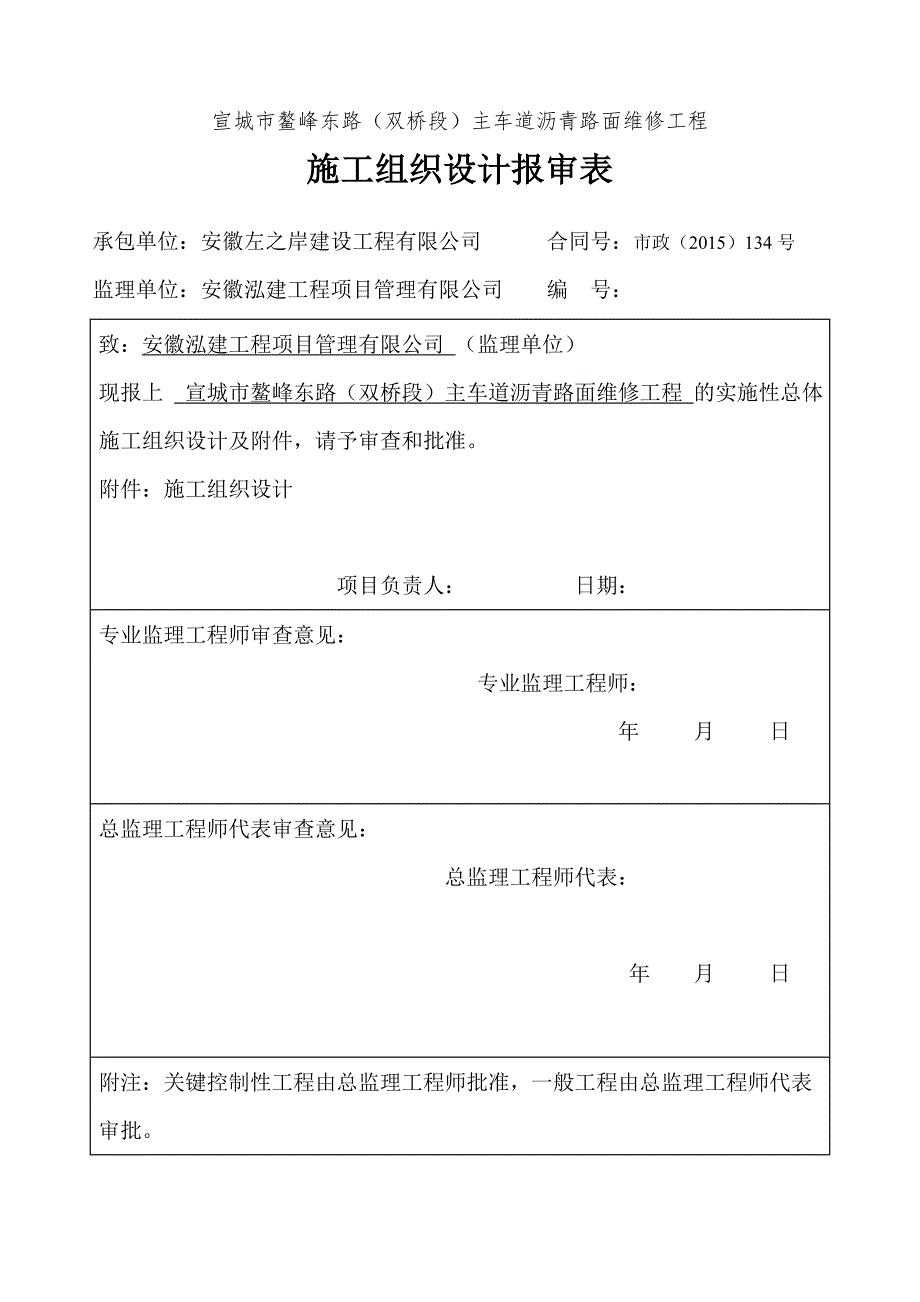

宣城市鳌峰东路(双桥段)主车道沥青路面维修工程施工组织设计报审表施工组织设计报审表承包单位:安徽左之岸建设工程有限公司 合同号:市政(2015)134 号监理单位:安徽泓建工程项目管理有限公司 编 号:致:安徽泓建工程项目管理有限公司 (监理单位)现报上 宣城市鳌峰东路(双桥段)主车道沥青路面维修工程 的实施性总体施工组织设计及附件,请予审查和批准 附件:施工组织设计项目负责人: 日期: 专业监理工程师审查意见:专业监理工程师:年 月 日总监理工程师代表审查意见:总监理工程师代表: 年 月 日附注:关键控制性工程由总监理工程师批准,一般工程由总监理工程师代表审批宣城市鳌峰东路(双桥段)主车道沥青路面维修工程宣城市鳌峰东路(双桥段)主车道沥青路面维修工程施施工工组组织织设设计计编制:编制: 审核:审核: 批准:批准: 安徽左之岸建设工程有限公司安徽左之岸建设工程有限公司2015 年年 8 月月 1 日日目目 录录第一章第一章 总体概述总体概述 1第二章第二章 施工进度计划和各阶段进度的保证措施施工进度计划和各阶段进度的保证措施 .4第三章第三章 劳动力和材料投入计划及其保证措施劳动力和材料投入计划及其保证措施 8第四章第四章 机械设备投入计划机械设备投入计划 10第五章第五章 施工平面布置和临时设施布置施工平面布置和临时设施布置 11第六章第六章 关键施工技术关键施工技术、、工艺及工程项目实施的重点难点分析和解决方工艺及工程项目实施的重点难点分析和解决方 12第七章第七章 安全、文明施工措施安全、文明施工措施 23第八章第八章 工程质量保证措施工程质量保证措施 36第九章第九章 减少扰民噪音、降低环境污染措施减少扰民噪音、降低环境污染措施……………………………43第十章第十章 工期保证措施工期保证措施 45附件: 施工平面图布置拟投入的主要施工机械设备表计划开、竣工日期和施工进度横道图项目管理机构配备情况表 第一章第一章 总体概述总体概述一、工程概况一、工程概况工程名称:宣城市鳌峰东路(双桥段)道路改造工程 建设地点:宣城市城区 建设单位:宣城市市政工程管理局 设计单位:宣城市规划设计研究院 监理单位:安徽泓建工程项目管理有限公司 施工单位:安徽左之岸建筑工程有限公司建设规模:本次改造的鳌峰东路西起水阳江大桥引桥段,东至陵阳路,现状路面结构为沥青混凝土路面,道路全长约1200 米,造价约 335 万元。
质量标准:合格 投标范围:沥青面层铣刨后新建、侧平石更换、道路标线新建等工程 工期:工期 25 天,计划开工日期 2015 年 8 月 8 日,竣工日期 2015 年 9 月 2 日 (具体开 工日期以开工令为准 )二、编制依据及规范标准二、编制依据及规范标准 (1)《公路沥青路面施工技术规范》(JTG F40-2004)(2)《城市道路交叉口设计规程》(CJJ152-20)(3)《道路交通标志和标线》(GB5768.3—2009)(4) 宣城市鳌峰路(双桥段)道路改造工程设计图纸及技术资料(5) 遵循设计和验收标准的原则,力争优良工程(6) 遵循招标文件、投标文件的各项条款;三、气候条件三、气候条件据宣城市气象局资料,本地区属 I-3-1 夏热冬冷潮湿气候区,受海洋性气候影响较为明显气候温和,雨量充沛,四季分明自 1961 年~1990 年 30 年资料统计如下:多年平均降水量 1325.0mm;最大达 2100.0mm(1954 年),最小达 760.0mm(1978 年),降水量主要集中于 4~7 月,占年降水量 50%以上,每年的 11 月至下一年的 1 月降水量最少,占年降水量 10%;年平均相对湿度 80%;年平均蒸发量 1055.0m;年均无霜期为 235日左右;年平均气温 15.4℃;(最热月平均温度 28.3℃,最冷月平均温度 3.0℃,)全年主导风向和频率:N×E 13%;夏季平均风速 2.7m/s,冬季平均风速2.9m/s;(最大风速 21.7m/s);年日照总数 2041.6 小时;日照百分率 46%;最大积雪深度 40cm;年雷暴日数 44.4 天。
四、主要技术指标与设计参数四、主要技术指标与设计参数本次实施的鳌峰东路改造工程设计主要技术指标与设计参数如下:道路等级:城市主干路;荷载标准:机动车道 BZZ-100;设计速度:60Km/h;道路坡长、坡度:依原设计;道路横坡:机动车道横坡 1.5%; 停车视距:70m;路面抗滑标准:横向力系数(SFC60)不小于 54、构造深度(TD)不小于 0.55mm;五、道路现状五、道路现状(1)现状路面结构为沥青混凝土路面,机动车道存在多处大面积沥青修补的区域,修补后的路面情况良好;(2)现状路面部分位置存在裂缝和坑洞,具体位置详见DL-21;(3)现状部分雨水口已损坏,且存在一定数量的复合材料雨水口;(4)本次设计范围内的桥面伸缩缝存在损坏情况;(5)现状道路部分位置缘石和平石存在破损及缺失的情况;(6)现状非机动车道路面整体情况良好,部分位置存在磨损、龟裂和积水六、改造内容六、改造内容1 1、、机动车道机动车道(1)、对于路面情况良好的路段,铣刨掉4cmAC-13C 上面层沥青混凝土,并根据弯沉检测报告,对弯沉值大于30(0.01mm)板块采取注浆加固处理,板块注浆布孔参见图DL-17,最后参照 DL-06、DL-07 重新摊铺沥青;(2)、对于路面出现严重龟裂和深度裂缝的路段,需铣刨掉现状沥青混凝土面层(共3层),并根据弯沉检测报告,对弯沉值大于30(0.01mm)板块采取注浆加固处理,板块注浆布孔参见图DL-17,最后参照DL-08、DL-09 重新摊铺沥青;(3)、对于路面存在大的坑洞及严重积水的位置,需先铣刨掉现状沥青混凝土面层(共3层),再开挖至现状级配碎石底基层,最后重新摊铺水泥稳定碎石和沥青面层,参照DL-16进行施工,坑洞周边要切割平顺、规整;(4)、对于机动车道上现状损坏的雨水口及现状复合材料雨水口进行更换,参照DL-20 进行施工;(5)、参照 DL-19 对现状损坏的桥面伸缩缝进行修复;(6)、参照 DL-14、DL-15 对现状损坏及缺失的缘石和平石进行修复。
2 2、、非机动车道非机动车道(1)、对于路面情况良好的路段,铣刨掉4cmAC-16C 上面层沥青混凝土,再参照DL-06、DL-07 重新摊铺沥青;(2)、对于路面出现严重龟裂和深度裂缝的路段,需铣刨掉现状沥青混凝土面层(共2层),再参照DL-08、DL-09 重新摊铺沥青;(3)、对于路面存在大的坑洞及严重积水的位置,需先铣刨掉现状沥青混凝土面层(共2层),再开挖至现状级配碎石底基层,最后重新摊铺水泥稳定碎石和沥青面层,参照DL-16进行施工,坑洞周边要切割平顺、规整;(4)、对非机动车道上损坏严重的雨水口进行更换,参照DL-20 进行施工;(5)、参照 DL-14、DL-15 对现状损坏及缺失的缘石和平石进行修复七、质量目标七、质量目标质量要求:合格合格严格按照国家有关技术规范、规程、施工设计和 ISO9001:2008 质量认证体系来组织、管理施工,做到层层把关验收,并接受有关工程质量监督部门的检查和验收,保证工程质量达到合格标准,争创优良工程八、工期目标八、工期目标 根据招标文件要求,本工程要求工期为 25 天,计划开工日期为 20152015 年年 8 8 月月 8 8 日日,计划竣工日期为 20152015 年年 9 9 月月 2 2 日日。
我公司将根据工程的实际情况及我公司施工技术力量和现有机械设备,采取切实可行的施工方案,采用半封闭施工与专业流水线施工相结合的方式进行组织施工,确保工程按时、按质、按量完成施工九、安全、文明施工目标九、安全、文明施工目标本工程安全生产目标为:无任何伤亡事故工地无任何伤亡事故工地本工程文明施工目标为:争创文明工地争创文明工地我公司将根据国家有关安全文明施工的法律法规的有关要求,建立健全以项目经理为安全文明生产第一责任人、项目技术负责人为安全文明生产直接责任人的一整套安全、文明生产管理机构及规章制度,采取严格、有效的安全、文明施工保证措施,确保工程安全、文明施工第二章第二章 施工进度计划和各阶段进度的保证措施施工进度计划和各阶段进度的保证措施一、施工总体方案一、施工总体方案1 1、施工分段、施工分段根据本工程施工线路长、各工序连接紧凑的特点,结合施工图纸设计及道路所处地段和交通流量情况,为了便于施工,施工时采取半幅道路封闭进行:先封闭南侧道路,预留北侧道路通行;待南侧施工完毕再封闭北侧道路施工合理有效的安排施工每道工作程序,科学的管理,确保工程质量,确保工程工期2 2、施工总体方案、施工总体方案 根据工程规模、工期要求、工程特点、施工工艺等情况,按“统一指挥、网络管理、分项负责、全面推进”的施工原则组织多工序立体交叉平行流水作业,充分利用时间、空间相互配合,将各分部分项工程有机地组合起来,有序地全面开展施工;施工时采取切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织施工,施工时各施工段、工序采用流水线作业、机械化施工;各工序交叉、流水施工。
二、施工进度计划二、施工进度计划1、本工程工程进度计划为:施工准备、围挡封闭→侧平石更换;检查井、雨水篦周 围切割、加固→沥青刨铣→板块注浆、桥梁伸缩缝施工→沥青面层施工→标志标线施工→ 其它零星工程→工程竣工验收2、施工线路进度计划施工准备于 8 月 8 日,工期 25 天;道路南侧施工:施工准备、封闭围挡工期 1 天;侧平石更换;检查井、雨水篦周围切割、加固,工期 3 天;沥青刨铣,工期 2 天;板块注浆、桥梁伸缩缝施工,工期 2 天;沥青面层施工,工期 2 天;标志标线施工,工期 2 天;道路北侧施工进度计划与南侧相同南北侧统一对零星工程修补、竣工验收准备,工期 1 天;竣工验收为 2015 年 9 月 2 日详见施工进度计划横道图)三、各阶段进度的保证措施三、各阶段进度的保证措施为确保施工工期目标,特制定如下工期保证措施:1、依托地理位置优势,缩短准备工作时间本投标人对该工程的实施从资金、人员、机械设备、组织形式上已经做好了充分的准备工作只要合同一签订,即组织上述人员进入施工现场,进行施工临时设施的建设,在2 天内做好测量放样和恢复定线工作,并将复测成果报监理工程师审批,待审批合格,本工程开始正式施工。
2、确保机械、设备的投入我公司对工程的性质、内容及现场都作了多次研究和踏勘,确定了以机械化施工为主的施工方案,在实施中,确保调入的机械能满足正常施工要求,利用地理位置较近的优势,随工程进展,随时增加机械设备,掀起施工高潮3、制定科学、合理的实施性施工方案和总体计划我公司拟任项目经理和项目部组织人员,在投标期间对招标文件,现场情况作了详细的了解中标后,项目部人员又对图纸和施工现场再进行详细研究,充分考虑施工重点和难点,确定最佳优化施工组织方案,合理布置施工场地,减少重复工程和施工困难4、加强工程科学计划管理充分分析工程的环境因素,把握工程重点、难点,详细计算劳动生产率,综合考虑气候因素,严密编制季、月度各分项工程施工进度计划,提出年、季、月生指标,全面逐级落实生产任务,树立超前生产计划意识对计划进度实行奖罚制度,关键工序不能按时完成实行重罚同时在编制计划时充分分析施工方法、工艺生产流程,合理编制有序生产计划,对自然地突发性因素影响生产,提前有思想准备,在物质、资金、机械、人力方面做好充分保证应变突发性阻。
