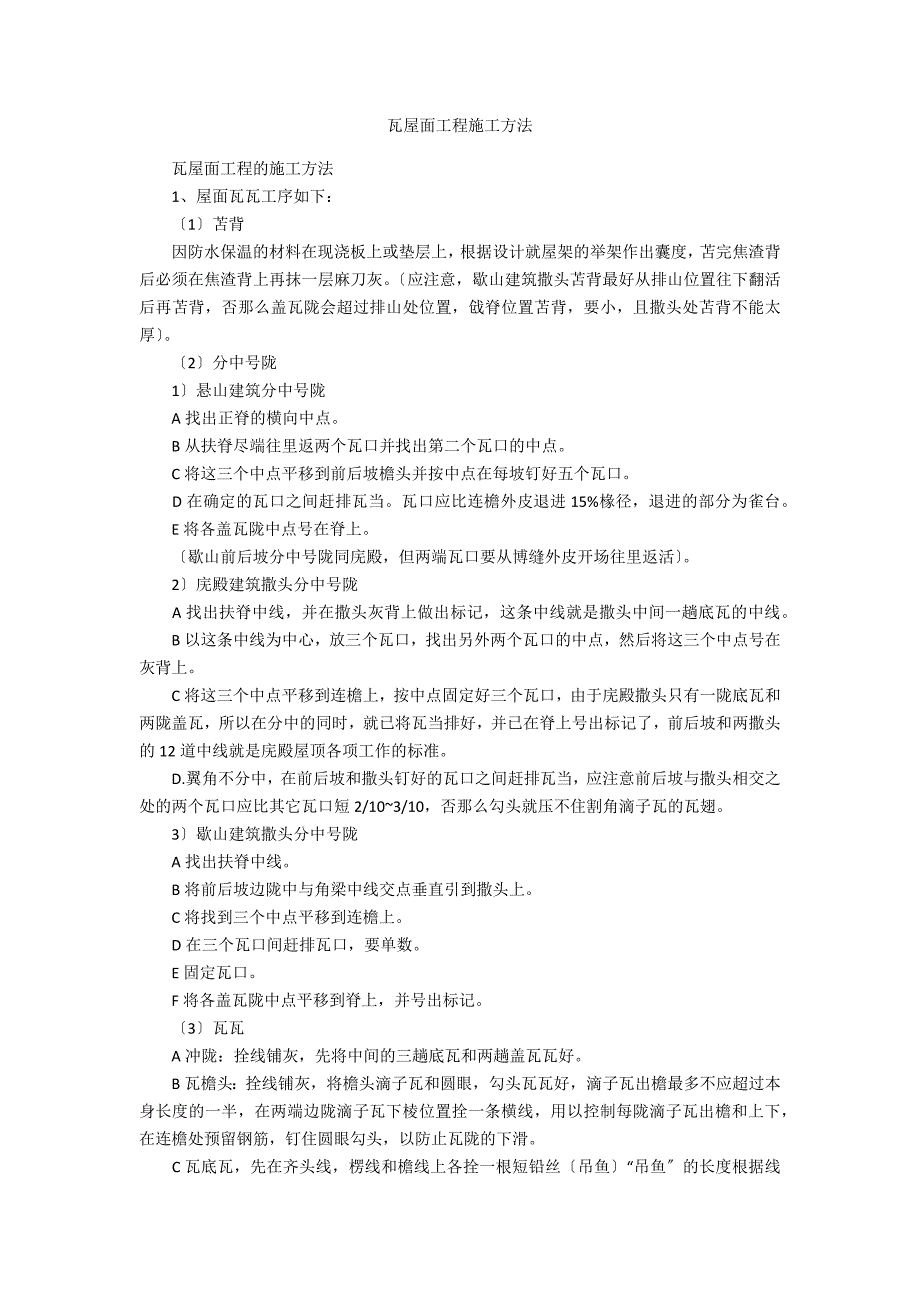

瓦屋面工程施工方法  瓦屋面工程的施工方法  1、屋面瓦瓦工序如下:  〔1〕苫背  因防水保温的材料在现浇板上或垫层上,根据设计就屋架的举架作出囊度,苫完焦渣背后必须在焦渣背上再抹一层麻刀灰〔应注意,歇山建筑撒头苫背最好从排山位置往下翻活后再苫背,否那么盖瓦陇会超过排山处位置,戗脊位置苫背,要小,且撒头处苫背不能太厚〕  〔2〕分中号陇  1〕悬山建筑分中号陇  A找出正脊的横向中点  B从扶脊尽端往里返两个瓦口并找出第二个瓦口的中点  C将这三个中点平移到前后坡檐头并按中点在每坡钉好五个瓦口  D在确定的瓦口之间赶排瓦当瓦口应比连檐外皮退进15%椽径,退进的部分为雀台  E将各盖瓦陇中点号在脊上  〔歇山前后坡分中号陇同庑殿,但两端瓦口要从博缝外皮开场往里返活〕  2〕庑殿建筑撒头分中号陇  A找出扶脊中线,并在撒头灰背上做出标记,这条中线就是撒头中间一趟底瓦的中线  B以这条中线为中心,放三个瓦口,找出另外两个瓦口的中点,然后将这三个中点号在灰背上  C将这三个中点平移到连檐上,按中点固定好三个瓦口,由于庑殿撒头只有一陇底瓦和两陇盖瓦,所以在分中的同时,就已将瓦当排好,并已在脊上号出标记了,前后坡和两撒头的12道中线就是庑殿屋顶各项工作的标准。

  D.翼角不分中,在前后坡和撒头钉好的瓦口之间赶排瓦当,应注意前后坡与撒头相交之处的两个瓦口应比其它瓦口短2/10~3/10,否那么勾头就压不住割角滴子瓦的瓦翅  3〕歇山建筑撒头分中号陇  A找出扶脊中线  B将前后坡边陇中与角梁中线交点垂直引到撒头上  C将找到三个中点平移到连檐上  D在三个瓦口间赶排瓦口,要单数  E固定瓦口  F将各盖瓦陇中点平移到脊上,并号出标记  〔3〕瓦瓦  A冲陇:拴线铺灰,先将中间的三趟底瓦和两趟盖瓦瓦好  B瓦檐头:拴线铺灰,将檐头滴子瓦和圆眼,勾头瓦瓦好,滴子瓦出檐最多不应超过本身长度的一半,在两端边陇滴子瓦下棱位置拴一条横线,用以控制每陇滴子瓦出檐和上下,在连檐处预留钢筋,钉住圆眼勾头,以防止瓦陇的下滑  C瓦底瓦,先在齐头线,楞线和檐线上各拴一根短铅丝〔吊鱼〕“吊鱼〞的长度根据线到边陇底瓦翅的间隔 定,然后“开线〞,按照排好的瓦当和背上号好陇的标记,把线的一端拴在一个插入脊上泥背中的铁钎上,另一端拴一块瓦,吊在屋檐下这条线为“瓦刀线〞,瓦刀线的上下应以“吊鱼〞底棱为准,底瓦灰的厚度不应超过灰背厚度,底瓦用板瓦必须挑选,底瓦窄头朝下从下往上依次瓦,底瓦搭接密度按二块筒瓦长等于五块板瓦长来定,即“二筒五〞,最密不超过“一筒三〞,瓦与瓦之间不铺灰,瓦要排正,底瓦陇的上下和直顺程度都应以瓦刀线为准,每块底瓦瓦翅宽头的上棱都要贴近瓦刀线。

  D瓦盖瓦:按楞线到边陇盖瓦瓦翅的间隔 调好“吊鱼〞的长短,然后以吊鱼为上下标准开线,瓦刀线两端以排好的盖瓦陇为准,盖瓦灰应稍硬于底瓦灰,盖瓦不要紧挨底瓦,它们之间的间隔 叫“睁眼〞睁眼大小应为筒瓦高三分之一左右,盖瓦要熊头朝上,从下往上依次安放上面筒瓦,压住下面筒瓦的熊头,熊头上熊头灰为黑色庑殿边陇应瓦瓦到垂脊位置,翼角瓦应从翼角端开场,其它同上歇山撒头瓦陇应穿过博脊位置,翼角攒角无傍囊,拴线应沿屋架一直上行到后坡边陇盖瓦上,并应注意瓦囊要小,其它同上  E捉节夹垄:将瓦垄清扫干净用小麻刀灰〔掺色同瓦色〕在筒瓦相接的地方勾抹〔捉节〕,然后用夹垄灰〔掺色〕将睁眼抹平〔夹垄〕,夹垄应分糙细两次夹垄,操作时要用瓦刀把灰塞严拍实,上口与瓦翅外棱抹平〔背瓦翅〕,瓦翅一定要背严背实,不得开裂翘边,不得高出瓦翅,否那么很容易开裂而造成渗漏,夹垄时应将垄灰赶轧光实,下脚应直顺,并应与上口垂直,与底瓦交接处无蛐蛐窝和多出的嘟噜灰  F翼角瓦瓦:翼角瓦瓦从翼角端开场,叫攒角,攒角完后,开场瓦翼角瓦,从勾头上口正中,至前后坡边垄交点上口拴一道线〔槎子线〕,它既是两坡翼角瓦相交点的连接,假设庑殿屋为推山做法时,这条线应随之向前〔后〕坡方向弯曲,由于翼角向上翘起所以翼角底、盖瓦都不能程度放置,越靠近角梁就越不平,除边垄应与前后坡及撒头边垄同高外,其余应随屋架逐垄高起,两坡翼角相交处的两块滴子瓦要用割角滴子,瓦垄要瓦过斜当沟的位置。

  G窝角沟的处理  窝角沟部位的滴子瓦应改作“斜房檐〞勾头,勾头瓦应改作羊蹄勾头,窝角沟部位的底瓦应改作“沟筒〞  〔4〕调脊  ①正脊:  A当沟宽度应按正脊宽度,正脊两侧都要捏当沟,当沟与垂脊里侧底层脊砖交圈  B安放正吻,安放正吻前应先计算正吻兽座的位置,找出垂脊当沟外皮,两坡当沟要卡住兽座,但不能太往里,应露出兽座花饰,如不适宜,可以加放吻垫,正吻里要装铁钉应与兽桩十字相交,并拴牢  C砌正通脊,两端正吻之间,拴线铺灰砌正通脊,脊砖应事先经过计算再砌置,找出屋顶中点,以此为中砌脊砖,即龙口,然后向两边赶排,要单数  D扣脊瓦,正脊最后一层砌扣脊瓦  ②垂脊:  A庑殿垂脊应用斜当沟,两面用,里侧斜当沟与正脊正当沟交圈,外侧斜当沟与吻下当沟交圈  B捏脊砖瓦当沟上砌捏脊砖最上层为扣脊瓦,歇山建筑中歇山戗脊作法与庑殿垂脊大致一样,不同的是与垂脊相交的戗脊砖用割角戗脊砖,戗脊斜当沟与垂脊正当沟交圈,为使戗脊保持程度,撒头这侧与垂脊相反,应在同一平面上,戗脊与垂脊交接要严实  重檐建筑屋脊:  重檐上层檐与庑殿歇山一样,不同的是多了围脊和角脊  A围脊确定方法,用合角吻的高度从上额枋的霸王拳往下翻活,翻活卷尾不能碰到霸王拳,但又不宜间隔 太近,从合角吻下口再除去压当条和当沟尺寸就是暂定的围脊当沟下口尺寸,围脊满面砖要紧挨上额枋外皮下棱,并应有泛水。

在实际操作中可用临时制作的方尺和“制子〞进展样活围脊位置确定以后拴线铺活,逐层砌筑,里口空隙用灰塞严  B角脊:角脊作法与歇山脊的作法根本一样,不同的是囊要小  C瓦瓦:下檐瓦瓦与上檐根本一样,但应注意瓦陇应瓦过围脊和角脊当沟位置  攒尖建筑的屋脊作法同庑殿和歇山建筑屋顶做法  2、屋面瓦瓦的质量控制:  1〕.瓦的规格、品种、质量等必须符合设计要求  2〕.屋面不得有破碎瓦,底瓦不得有裂缝隐残;底瓦的搭接密度必须符合设计要求或古建常规作法  3〕.焦渣背等苫背垫层的材料品种、质量、配比及分层作法等必须符合设计要求或古建常规作法,苫背垫层必须坚实,不得有明显开裂  4〕.瓦完瓦灰泥或砂浆的材料品种、质量、配比等必须符合设计要求或古建常规作法  5〕.屋脊的位置、造型、尺度及分层作法必须符合设计要求或古建常规作法,瓦垄必须伸进屋脊内  6〕.屋脊之间或屋脊与山之花板、围脊板等交接部位必须严实,严禁出现裂缝、存水现象  7〕.分中号垄准确,瓦垄直顺,屋面曲线适宜  8〕.钉瓦口条,安装结实、接缝平整、无缝隙,退雀台适宜、均匀  9〕.底瓦瓦平摆正,不偏歪,底瓦间缝隙不应过大,檐头底瓦无坡度过缓现象;瓦瓦灰泥饱满严实。

  10〕.提节夹垄:瓦翅子应背严实,提节饱满,夹垄坚实,下脚干净,无孔洞、裂缝、翘边、起泡等现象  11〕.屋面外观:瓦面和屋脊干净美观,擦净擦亮  12〕.屋脊:屋脊结实平整,整体连接好,填馅饱满,苫小背密实〔小跑及其它附件安装的位置正确,摆放稳、正〕  13〕.拉线控制瓦垄直顺度  14〕.用尺量控制相邻三垄瓦及每垄上、下部,控制走水当均匀度  15〕.用2M靠尺横搭于瓦面,尺量盖瓦跳垄程序,控制瓦面平整度  16〕.拉通线,用尺量、控制正背、围脊、博脊平直度  17〕.拉通线,用尺量、控制垂脊、岔脊、角脊、滴水瓦出檐直顺度。
