回笼梯搭设方案

gg****m
实名认证
店铺
DOC
70.50KB
约4页
文档ID:205345736

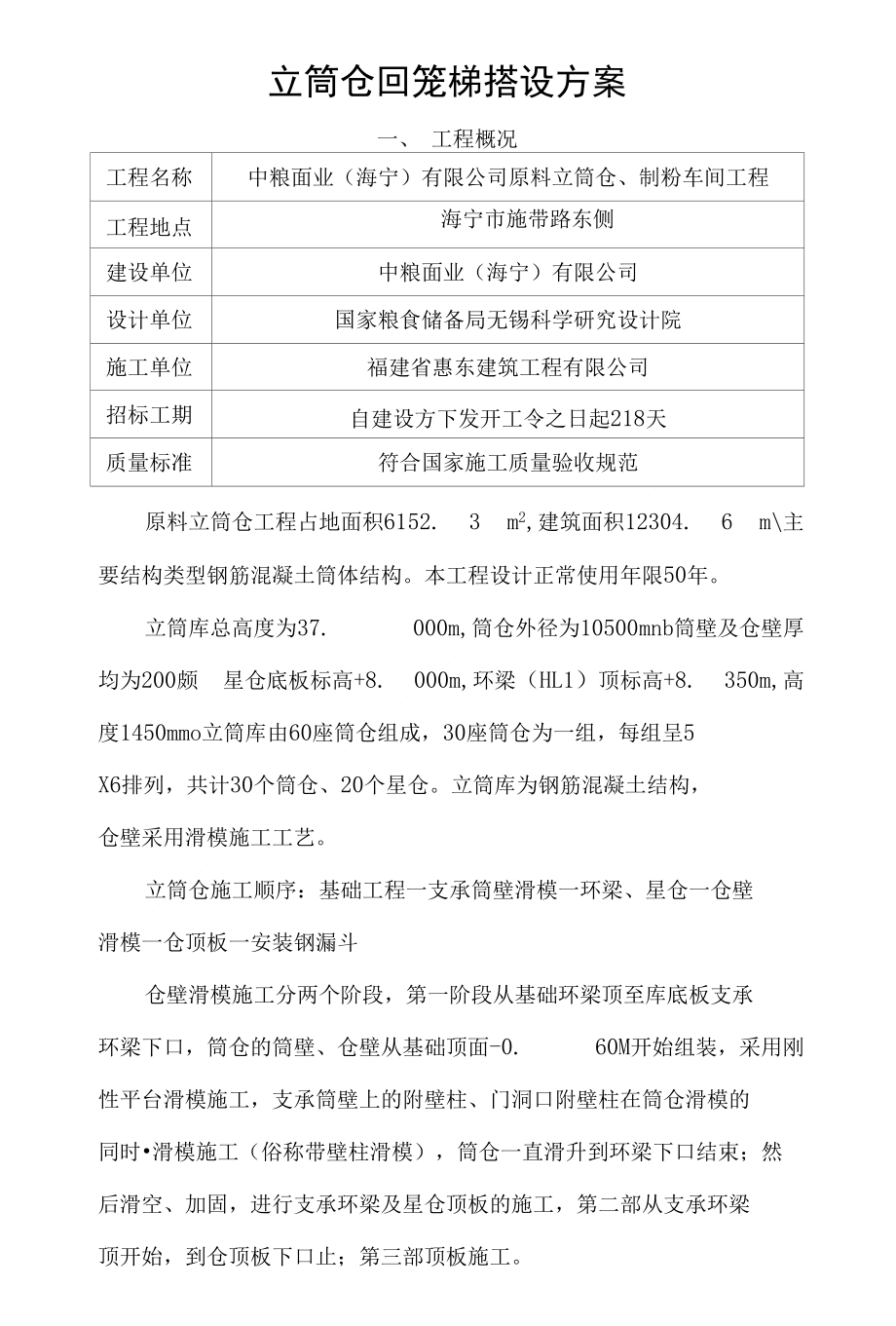

回笼梯搭设方案_第1页
1/4

立筒仓回笼梯搭设方案一、 工程概况工程名称中粮面业(海宁)有限公司原料立筒仓、制粉车间工程工程地点海宁市施带路东侧建设单位中粮面业(海宁)有限公司设计单位国家粮食储备局无锡科学研究设计院施工单位福建省惠东建筑工程有限公司招标工期自建设方下发开工令之日起218天质量标准符合国家施工质量验收规范原料立筒仓工程占地面积6152. 3 m2,建筑面积12304. 6 m\主 要结构类型钢筋混凝土筒体结构本工程设计正常使用年限50年立筒库总高度为37. 000m,筒仓外径为10500mnb筒壁及仓壁厚 均为200颇 星仓底板标高+8. 000m,环梁(HL1)顶标高+8. 350m,高 度1450mmo立筒库由60座筒仓组成,30座筒仓为一组,每组呈5 X6排列,共计30个筒仓、20个星仓立筒库为钢筋混凝土结构, 仓壁采用滑模施工工艺立筒仓施工顺序:基础工程一支承筒壁滑模一环梁、星仓一仓壁 滑模一仓顶板一安装钢漏斗仓壁滑模施工分两个阶段,第一阶段从基础环梁顶至库底板支承 环梁下口,筒仓的筒壁、仓壁从基础顶面-0. 60M开始组装,采用刚 性平台滑模施工,支承筒壁上的附壁柱、门洞口附壁柱在筒仓滑模的 同时•滑模施工(俗称带壁柱滑模),筒仓一直滑升到环梁下口结束;然 后滑空、加固,进行支承环梁及星仓顶板的施工,第二部从支承环梁 顶开始,到仓顶板下口止;第三部顶板施工。

支承环梁外模板采用钢模板,内模、底模采用木模板,对拉螺栓、钢管扣件翻模施工库侧钢筋建雨棚、平台均采用预留钢筋、预埋木盒后浇;筒仓共设置三台QT80A塔吊校采用商校,环梁以下采用汽车泵,环梁以上采用固定泵二、搭设方法主体筒体总高度为37m,回笼梯搭设高度为40m回笼梯平面尺 寸2. lmX5. 7m,四角为双立杆,立杆总数为19根休息平台lmX2. Im, 每层搭设高度为1. 8m;每3. 0m高设4个附墙支撑,支撑杆与仓壁预 埋铁件焊接钢管为①48X3.0详细尺寸见附图回笼梯搭设必须注意以下几点:1. 搭设架子用的钢管、扣件等必须是合格的材料才能进场使用2. 上人回笼梯基础采用混凝土整板基础,基础厚度不小于 200mm,为保证钢管排架的稳定性,在浇筑基础时将排架地脚钢 管埋于混凝土内3. 所有立杆必须采用接头扣件,水平管采用万向扣件,接头处 不少于3个扣件4. 整个架子的四面必须全部打剪刀撑,剪刀撑不够长的应用万 向扣件连接,搭接长度不小于加,接头处不少于3个扣件5. 上人回笼梯四个立面必须用安全网满挂牢靠6. 防护栏杆由上下二道扶手及栏杆组成,上扶手离地血,下扶 手离地0. 5m,超过2m设一立柱。

扶手用钢管搭设,并与结构或 排架有可靠的连接7. 扶手下设200nini高的挡脚板,防止零星物件坠落操作人员必须是持证上岗的架子工操作,人员操作必须戴好安全带并系好安全带因属高空作业,人员必须经过体检并无不利于高 空作业的疾病方能登高,严禁酒后作业,要穿软底鞋施工三、立杆稳定验算施工荷载均布参数(kN/m2):3. 5kN/m2;脚手架自重10 kN/m2;江苏省泰州地区,基本风压为0.40 kN/m2,风荷载高度变化系数L为0.84,风荷载体型系数L为0.65;脚手板自重标准值(kN/m2 ):0. 350;栏杆挡脚板自重标准值(kN/m2) :0. 110;钢管自重 1.2X10X2. 1X5. 7=143. 64 kN脚手板自重 1.2X0. 35X2. 1 X5. 7=5. 03 kN栏杆挡脚板自重 1.2X0. 11X2. 1X5. 7=1.58 kN活荷载 1.4X3.5X2. 1X5. 7=58. 66 kN立杆轴心压力设计值N=10.53 kN考虑风荷载时,立杆的稳定性计算公式*空+丝《顷|立杆的轴心压力设计值:N =10. 53 kN;计算立杆的截面回转半径:i = 1.59 cm;计算长度附加系数:K=1. 155 ;计算长度系数参照《扣件式规范》表5.3.3得:U = 1.500计算长度,由公式lo=kuh确定:L=3. 119 m;U/i = 196. 000 ;轴心受压立杆的稳定系数。

由长细比lo/i的结果查表得到:(b= 0. 188立杆净截面面积:A=4. 24 cm2;立杆净截面模量(抵抗矩):W=4.49 cm3;钢管立杆抗压强度设计值:[f] =205. 000 N/mm2;10530/(0. 188X424. 000)+106000/4490. 000 二155. 71N/min2;立杆稳定性计算155.71小于[f]=205. 000 N/mn?满足要求!。

下载提示
相似文档
正为您匹配相似的精品文档
