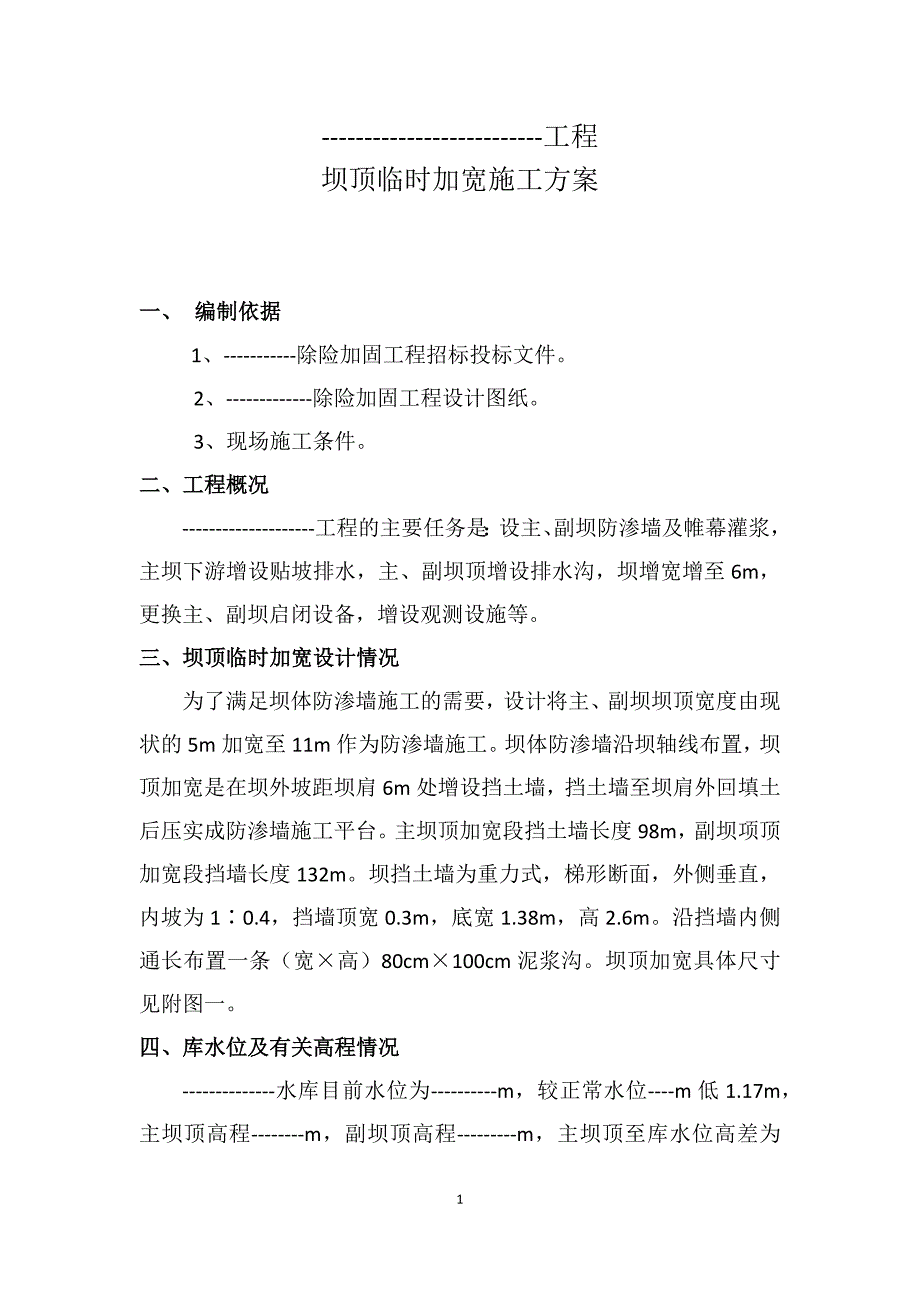

1--------------------------工程坝顶临时加宽施工方案一、一、 编制依据编制依据1、-----------除险加固工程招标投标文件2、-------------除险加固工程设计图纸3、现场施工条件二、工程概况二、工程概况--------------------工程的主要任务是:设主、副坝防渗墙及帷幕灌浆,主坝下游增设贴坡排水,主、副坝顶增设排水沟,坝增宽增至6m,更换主、副坝启闭设备,增设观测设施等三、坝顶临时加宽设计情况三、坝顶临时加宽设计情况为了满足坝体防渗墙施工的需要,设计将主、副坝坝顶宽度由现状的 5m 加宽至 11m 作为防渗墙施工坝体防渗墙沿坝轴线布置,坝顶加宽是在坝外坡距坝肩 6m 处增设挡土墙,挡土墙至坝肩外回填土后压实成防渗墙施工平台主坝顶加宽段挡土墙长度 98m,副坝项顶加宽段挡墙长度 132m坝挡土墙为重力式,梯形断面,外侧垂直,内坡为 1∶0.4,挡墙顶宽 0.3m,底宽 1.38m,高 2.6m沿挡墙内侧通长布置一条(宽×高)80cm×100cm 泥浆沟坝顶加宽具体尺寸见附图一四、库水位及有关高程情况四、库水位及有关高程情况--------------水库目前水位为----------m,较正常水位----m 低1.17m,主坝顶高程--------m,副坝顶高程---------m,主坝顶至库水位2高差为-------m,副坝顶至库水位高差为--------m。
坝顶拓宽的挡土墙基底位于坝顶下----m(高程-------m) ,比现库水位高-----m,副坝处挡土墙底高程为----m,比库水位高-----m五、坝顶加宽施工方案五、坝顶加宽施工方案1、施工安排坝顶加宽施工主要工作内容为挡墙施工,在正常情况下主、副坝坝顶加宽的挡墙施工可全段进行因还处于汛期,库水位较高,在保证水库安全的前提下,合理调整坝顶加宽的施工安排根据库水位与坝顶高差情况,先安排主坝坝顶加宽施工,后安排副坝顶加宽施工,并进行分段施工2、施工方案坝顶加宽挡土墙为浆砌石结构,挡墙总高度为----m,其中地面以上部分挡墙高----m,地面以下部分基础高----m1)坝顶加宽的挡墙施工采用分段作业,逐段施工,每段长度一般为 20m先施工挡墙基础部分,后施工地面部分挡墙主坝分5 个作业段,副坝分 6 个作业段,每段施工时间为 2~3 天,其中挡墙基础施工时间为 1 天挡墙施工顺序为:分段开挖基槽,分段挡墙基础砌筑,基槽开挖依顺向前进行,基础砌筑随后跟进,在保证挡墙基础砌施工进度情况下,再安排地面以上的挡墙砌筑施工做到开挖一段,砌筑一段,边开挖、边砌石,尽量减少基槽裸露时间2)挡墙基槽开挖前,先清除开挖范围的草皮,避免开挖出土、草混堆,以免影响施工平台回填质量及而后的挡墙拆除后的坝坡恢复质量。
3挡墙基槽开挖的土方不能堆放在挡墙外侧坝坡,也不能在挡墙内满坡堆载,应间隔堆放在挡墙内侧的坝坡上,为挡墙砌筑时的块石进料留出通道3)加强挡墙施工材料的准备及有效组织进场,挡墙基础开挖前备好必要的砂、水泥、块石等材料,砌筑块石根据工程进展情况直接运到施工现场做好挡墙基槽开挖及块石进场的组织协调工作,因现状坝顶宽度为 5m,不进行合理的施工安排,会造成各工序施工间的干扰块石进场与挡墙基槽开挖交替进行,即开挖完一段,进一段块石材料,进块石时挖机避让,保证材料进场的车辆通行安全4)施工用水用直接用抽水机从库内抽取,坝顶临时放置水箱,将水抽存在水箱中,供拌合水泥砂浆等用水5)挡墙砌筑应采自符合设计要求的块石质量,砌石材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,基础第一皮石块应座浆,即在开始砌筑前先铺砂浆30mm~50mm,然后选用较大较整齐的石块,大面朝下,放稳放平从第二皮开始,应分皮卧砌,并应按上下错缝,内外搭接,不得采用外面侧立石块中间填心的砌法石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得采用先摆碎石块,后塞砂浆或干填碎石块方法分段砌筑时,分段位置应设在基础变形缝或伸缩缝处。
相邻砌筑高差不宜超过 1.2m,挡土墙每天连续砌筑高度不易超过 1.2m砌筑挡墙应保证砌体宽(厚)度符合设计要求,砌石不得有空缝和贯通立缝,立缝应相互错开,不得贯通砌筑外露面应选择有平面的石块,使砌体表面整齐,不得使用小石块镶垫砌体中的石块应大4小搭配、相互错叠、咬接牢固,较大石块应宽面朝下,石块之间应用砂浆填灌密实,不得干砌6)坝项加宽部分回填时,采用分层回填,分层压实方式进行,分层填土厚度为 30cm,采用小型压路机进行碾压,使压实度达到施工平台的行车要求7)施工过程中应加强坝坡开挖段的变形观察,发现开挖面有跨塌情况应及时采取填压等措施进行处理,消除安全隐患,保证施工过程中坝体安全8)按设计要求埋设排水管,铺设好排水管端反滤体,保证挡墙排水管施工质量3、坝休测压管设施的保护主、副坝坝顶加宽范围均有现状测压管,施工前先对测压进行保护,具体做法是在现状的测压管保护盖四周用 24 砖做成小井室,顶上用砼板盖实,砼盖板的强度必须满足施工车辆通行的要求测压管保护井室做好后,用全站仪测出准确位置,以便坝顶施工平台拆除时,测压不被破坏六、施工进度计划六、施工进度计划1、坝顶加宽挡墙施工组织专班进行,配备工人----人,在----年--月--日前完成坝顶加宽施工任务。
2、主坝坝顶加宽计划工期 12 天,计划施工时间为--年--月--日~--年--月--日3、副坝顶加宽计划工期 15 天,计划施工时间为--年--月--日~--年---月 1--日七、安全、质量、环保措施七、安全、质量、环保措施51、安全保证措施(1)认真执行国家有关劳动保护和安全生产的各项政策、法规,建立建全安全保证体系2)施工现场必须有完完善的安全保护措施,按规定设置安全防护装置,并悬挂安全生产标志,施工人员佩带安全帽,在施工中认真执行操作规程和安全制度,严禁违章作业、违法乱纪章指挥3)材料堆放地,设置安全防火设施,临时用水、用电设专人负责,严禁乱拉乱按,在危险区域设置安全标志4)加强施工人员安全意识教育,每天进行安全检查,每月一次安全大检查5)在施工现场一定范围内,设置安全标识2、质量保证措施(1)建立以质量全面负责制,对整个挡墙质量全面负责2)开展全面质量管理教育,努力提高施工人员的质量意识,使质量目标达到要求3)认真落实技术岗位责任制,每道工序施工前必须进行技术、工艺、安全质量交底4)做好质量记录,收集、整理、认真填写质检资料,确保产品的可追塑性5)认真把好材料质量关,不合格材料不准进场。
6)严格按照施工设计图文件及施工技术规范施工3、环保措施(1) 合理布置施工现场和施工便道,尽量少占山林,保护水土资源6(2)施工中产生的废碴、废水、垃圾不得向水库或沟渠中乱排乱放,必须运到指定地点堆放或经过处理达到排放标准后,才能排放,以免污染水库水源3)废弃的土(石)影响附近各种设施的安全,也不得影响附近的水利设施,不占或少占林地4)文明施工建设施工现场严禁随地乱扔废旧材料、工具使用过的机械和多余的材料,在短期内不在使用的应及时归库,不随地乱搁公司2013.--.--。
