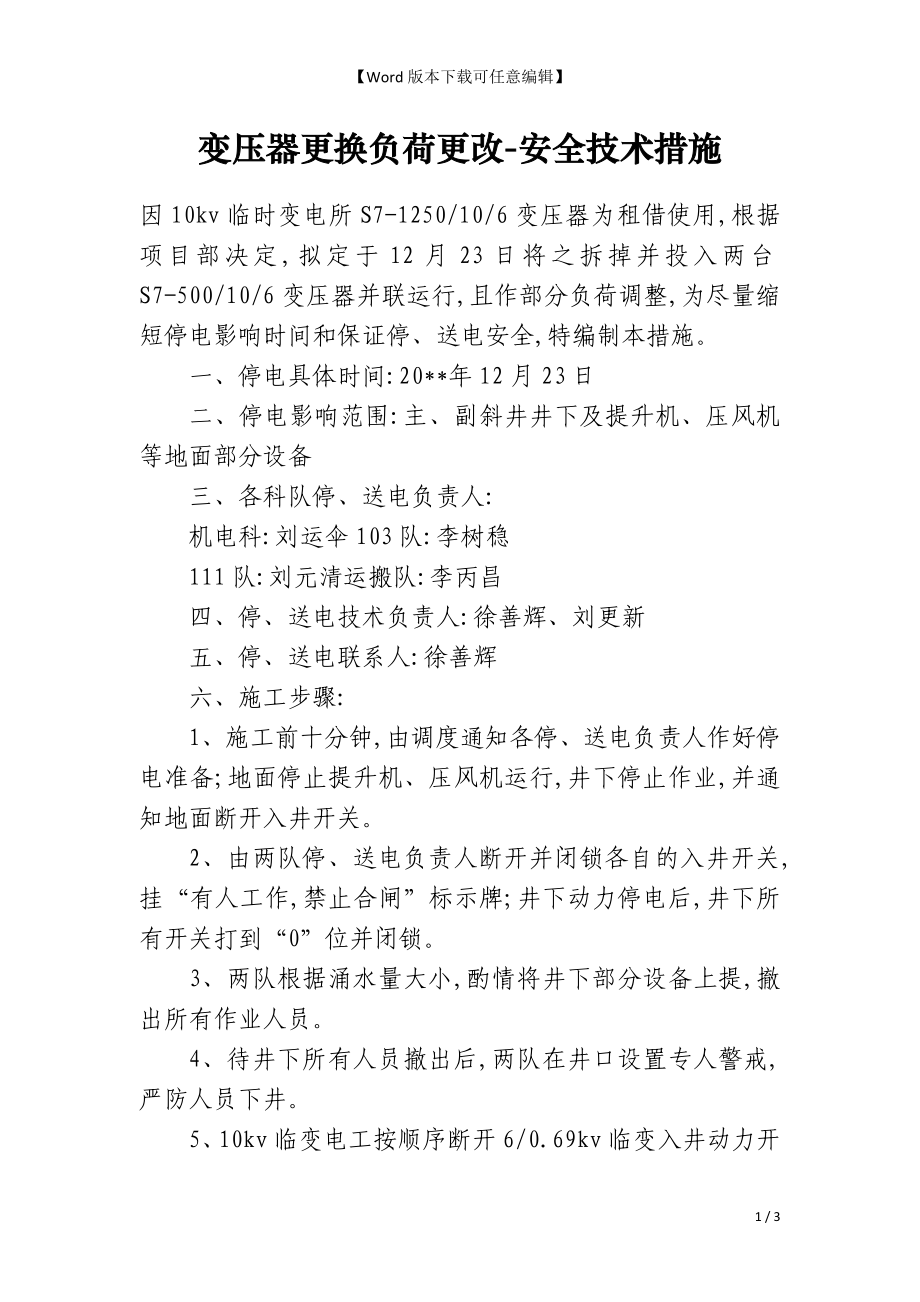

Word版本下载可任意编辑】 变压器更换负荷更改-安全技术措施因10kv临时变电所S7-1250/10/6变压器为租借使用,根据项目部决定,拟定于12月23日将之拆掉并投入两台S7-500/10/6变压器并联运行,且作部分负荷调整,为尽量缩短停电影响时间和保证停、送电安全,特编制本措施 一、停电具体时间:20**年12月23日 二、停电影响范围:主、副斜井井下及提升机、压风机等地面部分设备 三、各科队停、送电负责人: 机电科:刘运伞103队:李树稳 111队:刘元清运搬队:李丙昌 四、停、送电技术负责人:徐善辉、刘更新 五、停、送电联系人:徐善辉 六、施工步骤: 1、施工前十分钟,由调度通知各停、送电负责人作好停电准备;地面停止提升机、压风机运行,井下停止作业,并通知地面断开入井开关 2、由两队停、送电负责人断开并闭锁各自的入井开关,挂“有人工作,禁止合闸”标示牌;井下动力停电后,井下所有开关打到“0”位并闭锁 3、两队根据涌水量大小,酌情将井下部分设备上提,撤出所有作业人员 4、待井下所有人员撤出后,两队在井口设置专人警戒,严防人员下井。
5、10kv临变电工按顺序断开6/0.69kv临变入井动力开关(603柜)、压风机开关(605柜)、601柜、608柜、607柜、704柜 6、断开上述开关柜后,将既有人员分成两组,一组人员将室外S7-1250/10/6变压器拆掉并吊出,将两台经检验合格的S7-500/10/6变压器用吊车吊至适当位置开展接线,将原703柜出线及704柜出线分别与两台变压器一次侧连接,将612柜与606柜接线分别与两变压器二次侧连接;另一组人员首先拆掉已停用的主斜主提及主斜副提接线,然后拆掉压风机开关柜(605柜)接线与地面6/0.69kv变电所开关柜(608柜)接线,拆掉后,将压风机接线接至608柜,将6/0.69kv变电所接线接至605柜,即将两开关柜接线对调 7、施工完毕后,清扫工作场地,保持场地整洁 七、送电步骤: 1、送电前,由调度室通知各停、送电负责人作好送电准备, 2、按顺序送601柜、605柜、603柜电源,恢复两6/0.69kv变电所供电 3、先对两变压器开展试通电,检查变压器有无异常,确认正常后,恢复提升机及空压机供电 4、由通风队开启风机,恢复井筒通风,并设专人在井口不间断检测瓦斯,待井口瓦斯浓度低于0.5%时,派人下井检查瓦斯情况。
5、排瓦斯人员在井筒行走期间应不间断检测瓦斯,随时掌握瓦斯浓度情况,具体排放瓦斯细节由通风队负责 6、待井下瓦斯浓度降至0.5%以下时,由调度室通知逐步恢复井下供电 八、安全注意事项: 1、各科队停、送电负责人必须严守岗位,随时待命 2、在S7-400/10/0.4变压器旁设立警戒线,并挂警示牌,防止更换变压器人员靠近 3、停、送电操作时,操作人员必须穿绝缘鞋、戴绝缘手套,并设一专人开展监护 4、参与作业人员须熟悉本项目部各自相关范围内的供电系统 5、来电后,必须先开启风机,无调度通知,严禁恢复井下动力供电 6、井下通讯停电前应撤到大巷 7、高压停、送电严格执行“两票制” 8、严禁无计划、无工作票利用停电时间自行检修设备 9、排瓦斯期间,两队必须派人保证井口附近20米内断电并严禁烟火 10、排放瓦斯不能一风吹,在井口发现瓦斯浓度超过1%时,应间断通风,直至瓦斯浓度低于0.5% 11、送电后,取下“有人工作,禁止合闸”标示牌,挂“送电”牌 12、其他未尽事宜均按《煤矿安全规程》相关规定执行。
课题制度调度制度调查制度 调研制度调解制度调试制度 3 / 3。
