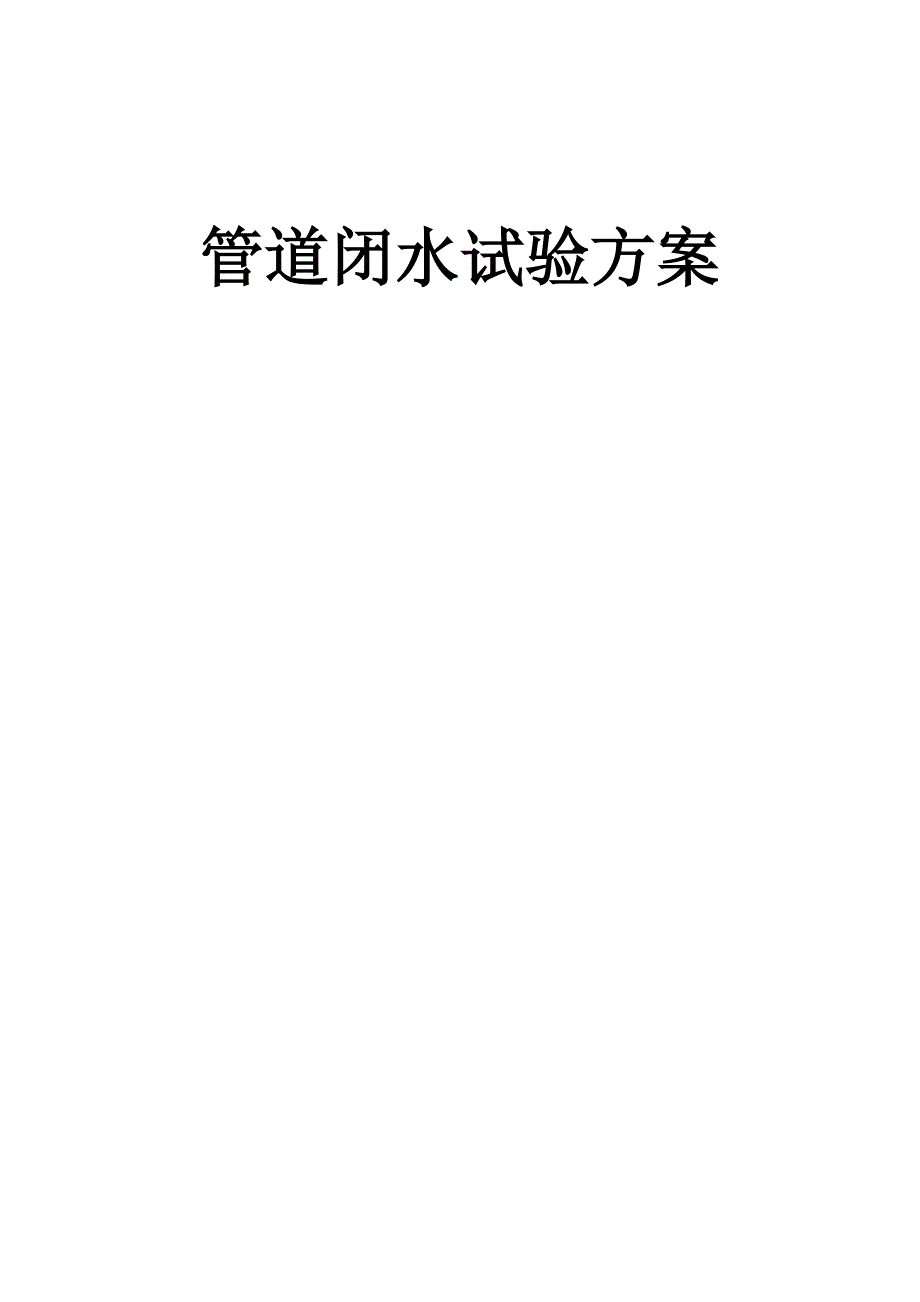

管道闭水试验法案_第1页
1/6

管道闭水试验方案目 录1、工程概况…………………………………………………12、主要材料及设备要求……………………………………13、闭水试验具备的条件……………………………………14、闭水试验程序……………………………………………25、带井闭水试验方法………………………………………26、渗水量的计算……………………………………………37、闭水试验标准……………………………………………38、验收………………………………………………………39、施工安全…………………………………………………410、施工注意事项……………………………………………41、工程概况***标段污水管道全长*m,起点桩号为 K*+***,终点桩号为K*+***污水管为高密度聚乙烯双壁波纹管,管径分别为DN300、DN400 及 DN500 三种管道主要采用沟埋式,执行规范标准:《给水排水管道工程施工及验收规范》 (GB50268-97 国家标准)2、主要材料及设备要求梯子 1 部,用于检查井段的水位下降情况;铁桶 1 只(带度量衡的) ,主要用于补水用;潜水泵,设备功率 1.5KW,2 台(套) ,配备胶管 ¢100 50 米,主要用于闭水试验期间抽水用;试验用水若干。

3、闭水试验具备的条件管道闭水试验时,试验管段应具备下列条件:(1)管道及检查井外观质量已检查合格;(2)管道已填土且沟槽无积水;(3)全部预留孔洞应封堵不得漏水;(4)除预留进出水管外,应封堵坚固不得漏水5)现场三通一平工作已完成,并设置了排水沟6)各种设备已购置,材料已备齐,并已加工和配套完成7)试验井段井口脚手架已搭设完毕,并符合安全规定4、闭水试验程序施工准备 清理检查管内壁 堵管口 分段灌注水浸泡24 小时 检查管外壁及接口渗水情况 补水测量渗水量 检查验收5、带井闭水试验方法带井闭水试验长度 200m 一段闭水试验闷头位置由监理单位现场确定闭水试验前将管道水平及竖向转弯段两侧分层回填土方至管顶闭水试验的水位为试验段上游管内顶以上 2m,如井高不足 2m,将水灌至接近上游井口高度注水过程的同时,应检查管堵、管道、井身,达到无漏水后,再浸泡管道和井 1~2d,然后进行闭水试验试验前先对管道充水和排气,充满水后浸泡 24h当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,不断地向试验管段内补水,保持试验水头恒定。

渗水量的观测时间大于30min6、渗水量的计算实际渗水量计算方法:q=w/T*L式中 q—实际渗水量(L/min·m) ;W—补水量(L ) ,采用量器量测;T—实际渗水量观测时间(min) ;L—试验管段的长度(m ) ;闭水试验由业主指定专业单位或本公司自行组织进行7、闭水试验标准排水管道闭水试验允许渗水量应符合下表的规定无压力管道严密性试验允许渗水量300 允许渗水量(m3/(24h.km))21.62 400 允许渗水量(m3/(24h.km))258、验收管道工程大都是地下工程,施工中需要进行隐蔽工程的中间验收,施工完毕要进行竣工验收闭水试验是对管道进行水密性试验的检查验收试验表格为:排水管(渠)道闭水试验报告9、施工安全(1)做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作2)施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯3)各机电设备由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业4)上下沟槽要用梯子,梯子要坚固放稳5)在对井内水位进行检测时,上下井注意安全。

6)下井作业前应先检查井内是否有有毒有害气体,如检查发现有毒有害气体,应采用鼓风机鼓风,待有毒气体散去后方能下井作业7)下井作业人员需配安全带、口罩,井上必须留置 1-2 人,如发生危险需尽快将下井人员吊出井口10、施工注意事项(1)渗水量试验是对排水管道施工质量总检验的重要环节之一,必须引起足够的重视渗水量的合格与否与施工过程中每一工序都有一定关系2)加强试验前对检查井、管道、支管连接处的全面检查和整修3)试验合格后,所堵管道口在全线完工前打开,避免留下隐患4)试验过程中,如遇较大面积的渗水或漏水,及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
