文档详情

单元6-建设工程施工合同的履行

工****
实名认证
店铺
PPTX
335.79KB
约22页
文档ID:602867248
单元6-建设工程施工合同的履行_第1页
1/22

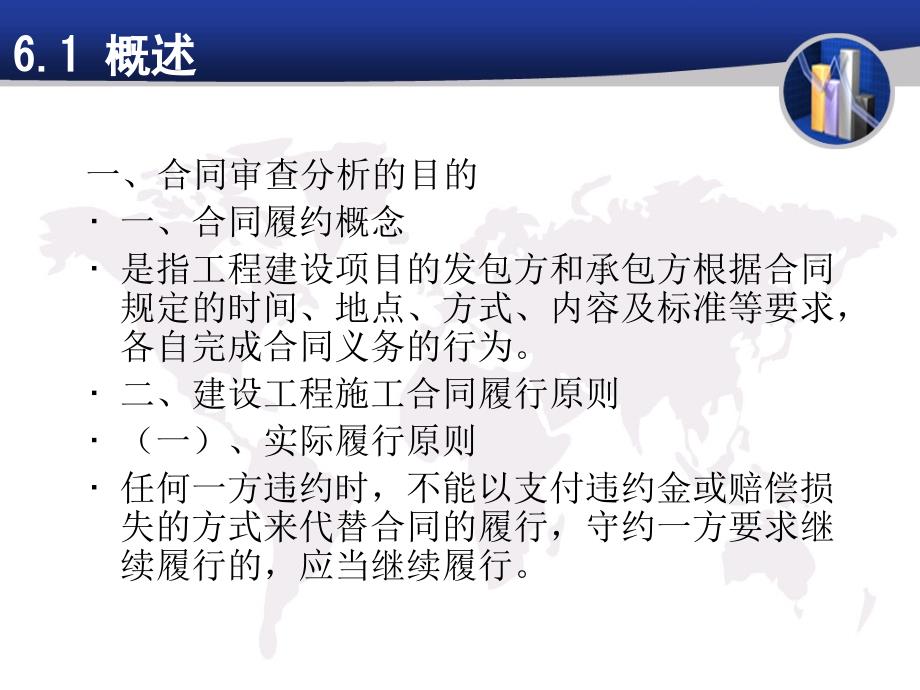

单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,#,6.1 概述,一、合同审查分析的目的,一、合同履约概念,是指工程建设项目的发包方和承包方根据合同规定的时间、地点、方式、内容及标准等要求,各自完成合同义务的行为二、建设工程施工合同履行原则,(一)、实际履行原则,任何一方违约时,不能以支付违约金或赔偿损失的方式来代替合同的履行,守约一方要求继续履行的,应当继续履行6.1 概述,(二)、全面履行原则,当事人应当严格按合同约定的数量、质量、标准、价格、方式、地点、期限等完成合同义务三)、协作履行原则,合同当事人各方在履行合同过程中,应当互谅、互助、尽可能为对方履行合同义务提供相应的便利条件四)、诚实信用原则,是合同法的基本原则五)、情事变更原则,6.2建设工程施工合同条款分析,一、概述,(一)、建设工程施工合同条款分析的概念,是指从执行的角度分析、补充、解释施工合同,将施工合同目标和合同约定落实到合同实施的具体问题上和具体事件上,用以指导具体工作,使合同能符合日常工程管理的需要二)、建设工程施工合同条款分析作用,1、分析合同内容,解释争议内容,2、分析合同风险,制定风险对策,3、分解合同工作,落实合同责任,4、进行合同交底,简化管理工作,6.2建设工程施工合同条款分析,(三)、建设工程施工合同条款分析基本要求,1、准确客观,2、简明清晰,3、协调一致,4、全面完整,6.2 建设工程施工合同条款分析,(三)、建设工程施工合同条款分析内容,1、编码,2、事件名称和简要说明,3、变更次数和最近一次的变更日期,4、事件的内容说明,5、前提条件,6、本事件的主要活动,7、责任人,8、成本,6.2 建设工程施工合同条款分析,二、合同特殊问题的分析和解释,(一)、漏洞补充,1、约定补充,2、解释补充,3、法定补充,(二)、歧义结实,1、解释原则,最后用语规则,2、解释方法,(1)、字面解释,(2)、整体解释,(3)、合同目的解释,(4)、交易习惯解释,(5)、诚实信用原则解释,3、建设工程施工合同文件解释的惯例,(1)、合同文件优先顺序,(2)、第一语言规则,(3)、其他规则,6.2 建设工程施工合同条款分析,二、合同特殊问题的分析和解释,(一)、漏洞补充,1、约定补充,2、解释补充,3、法定补充,(二)、歧义结实,1、解释原则,最后用语规则,6.2 建设工程施工合同条款分析,2、解释方法,(1)、字面解释,(2)、整体解释,(3)、合同目的解释,(4)、交易习惯解释,(5)、诚实信用原则解释,3、建设工程施工合同文件解释的惯例,(1)、合同文件优先顺序,(2)、第一语言规则,(3)、其他规则,案例,某海滨城市为发展旅游业,经批准兴建一座三星级大酒店。

该项目甲方于X年10月10日分别与某建筑工程公司(乙方)和某外资装饰工程公司(丙方)签订了主体建筑工程施工合同和装饰工程施工合同合同约定主体建筑工程施工于当年11月10日正式开工合同日历工期为2年5个月因主体工程与装饰工程分别为两个独立的合同,由两个承包商承建,为保证工期,当事人约定:主体与装饰施工采取立体交叉作业,即主体完成三层,装饰工程承包商立即进入装饰作业为保证装饰工程达到三星级水平,业主委托某监理公司实施,“,装饰工程监理,”,在工程施工1年6个月时,甲方要求乙方将竣工日期提前2个月,双方协商修订施工方案后达成协议该工程按变更后的合同工期竣工,经验收后投入使用案例,在该工程投入使用2年6个月后,乙方因甲方少付工程款起诉至法院诉称:甲方于该工程验收合格后签发了竣工验收报告,并已开张营业在结算工程款时,甲方本应付工程总价款1600万元人民币,但只付1400万元人民币特请求法庭判决被告支付剩余的200万元及拖期的利息在庭审中,被告答称:原告主体建筑工程施工质量有问题,如:大堂、电梯间门洞,大厅墙面、游泳池等主体施工质量不合格因此,装修商进行返工,并提出索赔,经监理工程师签字报业主代表认可,共支付15.2万美元,折合人民币125万元。

此项费用应由原告承担另还有其他质量问题,并造成客房、机房设备、设施损失计人民币75万元共计损失200万元人民币,应从总工程款中扣除,故支付乙方主体工程款总额为1400万元人民币案例,原告辩称:被告称工程主体不合格不属实,并向法庭呈交了业主及有关方面签字的合格竣工验收报告及业主致乙方的感谢信等证据被告又辩称:竣工验收报告及感谢信,是在原告法定代表人宴请我方时,提出为了企业晋级的情况下,我方代表才签的字此外,被告代理人又向法庭呈交业主被装饰工程公司提出的索赔15.2万美元(经监理工程师和业主代表签字)的清单56件原告再辩称:被告代表发言纯系戏言,怎能以签署竣工验收报告为儿戏,请求法庭以文字为证又指出:如果真的存在被告所说情况,那么被告应该根据建设工程质量管理条理的规定,在装饰施工前通知我方修理原告最后请求法庭关注:从签发竣工验收报告到起诉前,乙方向甲方多次以书面方式提出结算要求在长达2年多时间里,甲方未向乙方提出过工程存在质量问题案例,问题:,1、原、被告之间合同是否有效?,2、如果在装饰施工时,发现主体工程施工质量有问题,甲方应采取哪些正当措施?,3、对于乙方因工程款纠纷的起诉和甲方因工程质量问题的起诉,法院应否予以保护?,答案,1、原、被告之间合同是否有效?,答:合同双方当事人符合建设工程施工合同主体资格的要求,并且合同订立形式与内容均合法,所以原、被告之间的合同有效。

2、如果在装饰施工时,发现主体工程施工质量有问题,甲方应采取哪些正当措施?,答:根据建设工程质量管理条理之规定,主体工程保修期为设计文件规定的该工程合理使用年限在保修期内,当发现主体工程施工质量有问题时,业主应及时通知承包商进行修理承包商不再约定期限内派人修理,业主可以委托其他人员修理,保修费用从质量保修金内扣除显然,如果装饰施工中发现的主体工程施工质量问题属实,应按保修处理答案,3、对于乙方因工程款纠纷的起诉和甲方因工程质量问题的起诉,法院应否予以保护?,答:根据我国民法通则之规定,向人民法院请求保护民事权利的诉讼时效期为2年,从当事人知道或应当知道权利被侵害时起算本案例中业主在直至庭审前的2年多时间里,一直未就质量问题提出异议,已超过诉讼时效,所以,不予保护而乙方自签发竣工验收报告后,向甲方多次以书面方式提出结算要求,其诉讼权利应予保护6.3 建设工程施工合同实施控制,一、概述,工程项目施工过程是承包合同的实施过程,(一)、合同实施,合同签订后,承包商首先是要派出工程项目经理,由他全面负责工程管理工作二)、合同实施主要工作,6.3 建设工程施工合同实施控制,1.合同的实施控制,1.1 建立合同实施的保证体系,落实合同责任,实行目标管理,建立合同管理工作制度和程序,建立文档管理系统,建立严格的质量检查验收制度,建立报告和行文制度,使合同文件和双方往来函,件的内部、外部运行程序化,建立实施过程的动态控制系统,1.2 合同实施控制,(1)工程目标控制,工程中的目标控制程序,工程实施控制的主要内容,合同控制,(2)工程目标控制,现场监督各工程小组、分包商的工作,对业主、监理工程师进行合同监督,对其他合同方的合同监督,对各种书面文件作合同方面的审查和控制,对工程款申报表进行检查监督,处理工程变更事宜,(3)进行合同跟踪,合同跟踪的作用,合同跟踪的依据,合同跟踪的对象,(4)进行合同诊断,合同执行差异的原因分析,合同差异责任分析,合同实施趋向预测,(5)合同实施后评估,合同签订情况评价,合同执行情况评价,合同管理工作评价,合同条款分析。

下载提示
相似文档
正为您匹配相似的精品文档
