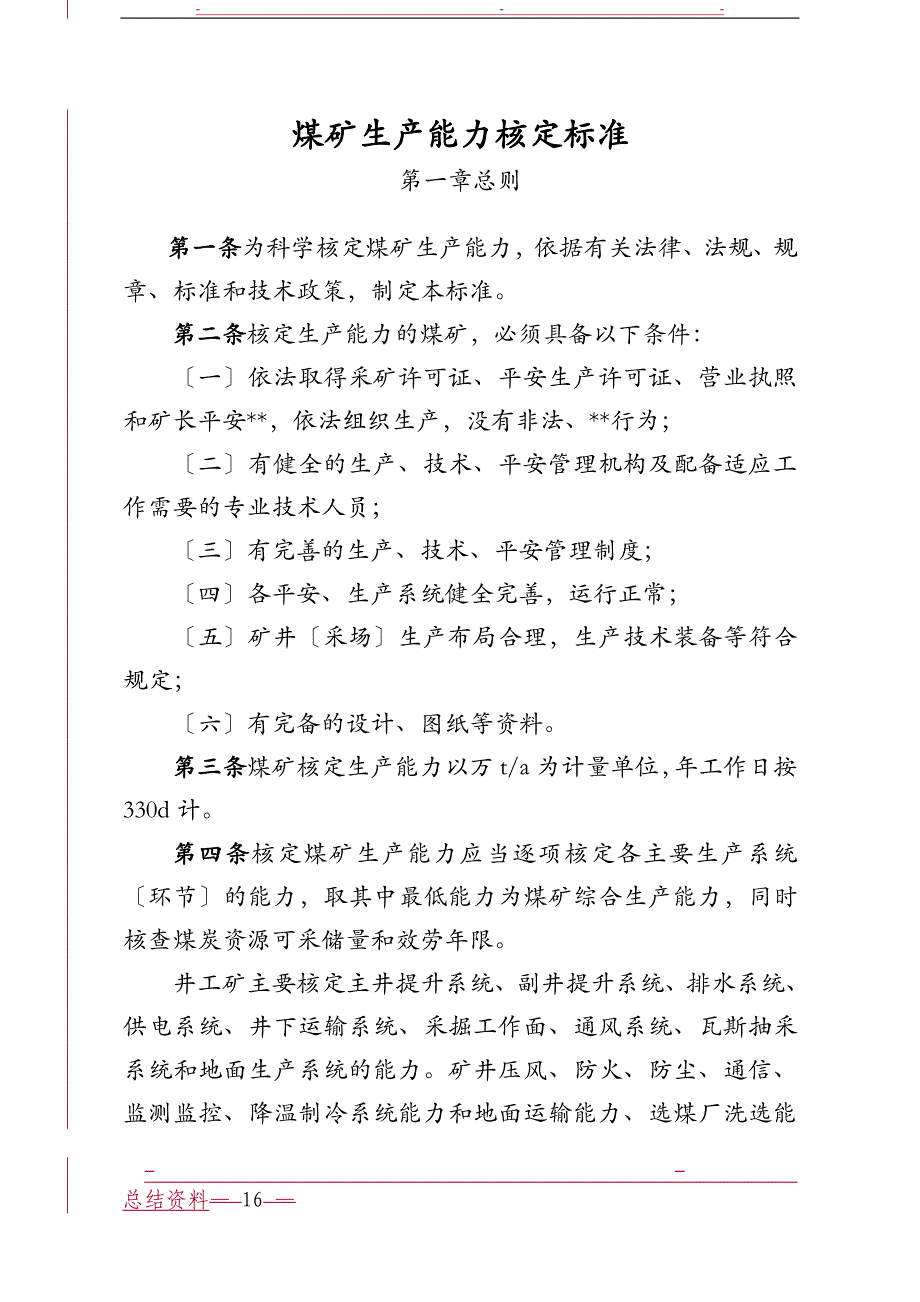

煤矿生产能力核定标准第一章总则第一条为科学核定煤矿生产能力,依据有关法律、法规、规章、标准和技术政策,制定本标准第二条核定生产能力的煤矿,必须具备以下条件:〔一〕依法取得采矿许可证、平安生产许可证、营业执照和矿长平安**,依法组织生产,没有非法、**行为;〔二〕有健全的生产、技术、平安管理机构及配备适应工作需要的专业技术人员;〔三〕有完善的生产、技术、平安管理制度;〔四〕各平安、生产系统健全完善,运行正常;〔五〕矿井〔采场〕生产布局合理,生产技术装备等符合规定;〔六〕有完备的设计、图纸等资料第三条煤矿核定生产能力以万t/a为计量单位,年工作日按330d计第四条核定煤矿生产能力应当逐项核定各主要生产系统〔环节〕的能力,取其中最低能力为煤矿综合生产能力,同时核查煤炭资源可采储量和效劳年限井工矿主要核定主井提升系统、副井提升系统、排水系统、供电系统、井下运输系统、采掘工作面、通风系统、瓦斯抽采系统和地面生产系统的能力矿井压风、防火、防尘、通信、监测监控、降温制冷系统能力和地面运输能力、选煤厂洗选能力等作为参考依据,应当满足核定生产能力的需要开采煤与瓦斯突出、冲击地压煤层的生产矿井,原则上不再扩大生产能力。

水文地质条件极复杂、矿井开采深度超过1000m或水平距离单翼超过5000m的煤矿,在核定矿井生产能力时取平安生产系数0.95采掘工作面空气温度超过26℃但未采取有效降温措施的,采掘工作面生产能力、矿井通风系统生产能力核定时,按扣除此工作面能力的30%计算;采掘工作面空气温度超过30℃但未采取有效降温措施的,采掘工作面生产能力、矿井通风系统生产能力核定时,扣除此工作面能力发生冲击地压或经鉴定为严重冲击危险的矿井采掘工作面必须采取综合监测和各项卸压措施,核定该煤矿生产能力时取平安系数Kc,Kc按实际考察的煤矿冲击地压的强度、频次和产量的关系取值,一般取0.70~0.95冲击地压矿井必须建立防冲责任体系,设置专职防冲队伍,建立健全矿井和采掘工作面预测预报系统,装备具有吸能防冲功能的超前液压支架,具有完备的防治机具,配备职工个体防护用具,制定防冲规划并开展防冲研究露天矿主要核定穿爆、采装、运输、排土等环节的能力防尘、防排水、供电、边坡防护、地面生产系统的能力作为参考依据,应当满足核定生产能力的需要第五条核定煤矿生产能力档次划分标准为:〔一〕30万t/a以下矿井,按标准设计档次划分;〔二〕30万t/a至60万t/a矿井,以5万t/a为一档次;〔三〕60万t/a至120万t/a矿井,以10万t/a为一档次;〔四〕120万t/a至600万t/a矿井,以30万t/a为一档次;〔五〕600万t/a至1000万t/a矿井,以50万t/a为一档次;〔六〕1000万t/a以上矿井,以100万t/a为一档次。

〔七〕露天煤矿,以100万t/a为一档次生产能力核定结果不在标准档次的,按就近下靠的原则确定第六条经省级煤炭行业管理部门批准的矿井年度通风能力,可作为矿井通风系统的核定生产能力第七条核定煤矿生产能力所用参数,必须采用已公布或批准的生产技术指标、现场实测和合法检测机构的测试数据第二章资源储量及效劳年限核查第八条煤矿资源储量核查内容及标准:〔一〕有依法认定的资源储量文件;〔二〕有上年度核实或检测的资源储量数据;〔三〕采区回采率到达规定标准;〔四〕平安煤柱的留设符合有关规定;〔五〕"三个煤量〞及抽采达标煤量符合要求,按规定需要抽采的,抽采必须达标并实现抽、掘、采平衡;〔六〕上行开采及特殊开采的批准文件;〔七〕厚薄煤层、难易开采煤层、不同煤种煤质煤层合理配采;〔八〕按规定批准的资源储量的增减情况〔注销、报损、地质及水文地质损失和转入、转出等〕;〔九〕无超层越界开采行为第九条 提高煤矿核定生产能力应有资源保障,核定生产能力后的矿井效劳年限应与煤矿设计标准一致实施机械化改造的煤矿核定后的效劳年限仅作为参考依据第三章提升系统生产能力核定第十条核定主、副井提升系统能力必须具备以下条件:〔一〕提升系统设备、设施配套完整,符合有关规程标准要求,经具备资质的检测检验机构测试合格,并出具报告;〔二〕提升系统保护装置完善、运转正常;〔三〕提升系统技术档案齐全,各种运行、维护、检查、事故记录完备。

每日强制性检查和维护时间应不小于4h第十一条主井提升系统核定生产能力的范围及运行时间:〔一〕主井提升能力是指从主井底到达地面的提升系统的能力;〔二〕主井提升能力按年工作日330d、每日提升时间16h计算采用定量装载并实现数控自动化运行、提升机滚筒直径在2m以上的主井,以及采用带式输送机提升且设有井底煤仓的主井,每日提升时间可按18h计算第十二条主井提升系统能力核定公式及标准:〔一〕主井采用箕斗、矿车提升时,提升能力核定按下式计算:式中 A—主井提升能力,万t/a;b—年工作日,330d;t—日提升时间,按第十一条规定选取;PM—每次提升量,t/次;k—装满系数立井提升取1.0,当为斜井串车或箕斗提升时,倾角20°及以下取0.95、20°~25°取0.9、25°以上取0.8;k1—提升不均匀系数有井底煤仓时取1.1,无井底煤仓时取1.2;k2—提升设备能力充裕系数,取1.15;T—提升1次循环时间,s/次〔现场实测时,取3次实测的平均值〕〔二〕主井采用带式输送机提升时,提升能力核定按下式计算:1.钢绳芯胶带〔或普通胶带〕输送机:式中 A—年运输量,万t/a;k—输送机负载断面系数,按下表取值:物料煤动堆积角〔θ〕25°30°35°k带宽〔mm〕650355390420800~10004004354701200~14004204555001600~18004705202000~2200480535B—输送机带宽,m;v—输送机带速,m/s;C—输送机倾角系数,按下表取值:倾角2°4°6°8°10°12°14°16°18°20°C1.00.990.980.970.950.930.910.890.850.81倾角21°22°23°24°25°26°27°28°29°30°C0.780.760.730.710.680.660.640.610.590.56注:表中取值与"带式输送机工程设计标准"〔GB50431-2008〕规定一致。

k1—运输不均匀系数,取1.2;γ—松散煤堆容积密度,t/m3,取0.85~0.9;t—日提升时间,按第十一条规定选取;当乘人时,应扣除运送人员时间2.钢丝绳牵引输送机:式中 k'+k"—输送机负载断面系数,按下表取值:物料煤动堆积角〔θ〕25°30°k'+k"180+125220+130其他字母含义与钢绳芯胶带〔或普通胶带〕输送机计算公式一样3.实测的输送机能力计算公式:式中 w—单位输送机长度上的负载量,kg/m该参数实测时,应根据在用输送机实际情况,同时观察电流变化情况和电动机、减速器等的运行情况,找出其变化规律后,确定准确的计算参数其他字母含义与钢绳芯胶带〔或普通胶带〕输送机计算公式一样第十三条副井提升系统能力核定的范围及运行时间:〔一〕副井提升系统能力是指从副井底到达地面的提升系统的能力;〔二〕副井提升能力按年工作日330d、三班作业、班最大提升时间5h计算第十四条副井提升系统能力核定公式:式中 A—副井提升能力,万t/a;R—出矸率〔矸石与产量的重量比〕,%;PG—每次提矸石重量,t/次;TG—每次提矸循环时间,s/次;M—吨煤用材料比重,% ;PC—每次提升材料重量,t/次;TC—每次提升材料循环时间,s/次;D—提升其他材料次数,每班按5~10次计〔指下炸药、设备、长材等〕;TQ—每次提升其他材料循环时间,s/次;TR—每班人员上下井总时间,s/班。

工人每班下井时间,取实测最大值升降工人时间为工人下井时间的1.5倍,有综采工作面的矿井为1.6~1.8倍〔全部为综采的取大值〕;升降其他人员时间为升降工人时间的20%第十五条混合井提升系统能力核定的范围及运行时间:〔一〕混合井提升能力是指从承当矿井主副提升任务的混合井底到达地面的提升系统的能力〔二〕混合井提升能力按年工作日330d、三班作业、班最大提升时间6h计算第十六条混合井提升系统能力核定公式:式中 A—混合井提升能力,万t/a;R—出矸率〔矸石与产量的重量比〕,% ;PG—每次提矸石重量,t/次;TM—每次提煤循环时间,s/次;PM—每次提煤重量,t/次;TG—每次提矸循环时间, s/次;M—吨煤用材料比重,%;PC—每次提升材料重量,t/次;TC—每次提升材料循环时间, s/次;D—提升其他材料次数,每班按5~10次计〔指下炸药、设备、长材等〕;TQ—每次提升其他材料循环时间,s/次;TR—每班上下人总时间,s/班,与副井提升能力核定相关规定一样;k1—提煤和提矸不均匀系数,取1.25第四章井下排水系统生产能力核定第十七条核定井下排水系统能力必须具备以下条件:〔一〕排水系统完善,设备、设施完好、运转正常,经具备资质的检测检验机构测试合格,并出具报告。

〔二〕有依法批准的地质报告提供的正常涌水量和最大涌水量,以及近5年生产期间的实际涌水量数据〔三〕矿井防治水各项制度健全,各种运行、维护、检查、事故记录完备,有每年一次的全部工作水泵和备用水泵联合排水试验报告水文地质条件复杂、极复杂或有突水淹井危险的矿井,应有经技术论证预测的突水量,并有防治水害的有效措施,应装备必要的防治水抢险救灾设备第十八条排水系统能力核定的主要内容和标准:〔一〕矿井有多级排水系统的,应对各级排水系统能力分别核定,然后根据矿井排水系统构成和各级涌水情况,综合分析确定矿井排水能力;〔二〕取依法批准的矿井地质报告提供的涌水量和生产期间的实际涌水量数据最大值作为矿井排水系统能力的计算依据;〔三〕工作水泵的能力应能在20h内排出矿井24h的正常涌水量,备用水泵的能力应不小于工作水泵的70%,工作和备用水泵的总能力应能在20h内排出矿井24h的最大涌水量,配电设备、排水管应与水泵能力相匹配;〔四〕矿井水仓容量必须满足"煤矿平安规程"规定,主水仓容量必须符合以下计算要求:1.正常涌水量在1000m3/h以下时:V≥8Qs2.正常涌水量大于1000m3/h时:V≥2〔Qs+3000〕且应符合V≥4Qs〔m3〕式中 V—主要水仓的有效容量,m3;Qs—矿井每小时正常涌水量,m3/h。

〔五〕矿井排水系统能力核定按下式计算:1.矿井正常涌水量排水能力:2.矿井最大涌水量排水能力:式中 An—排正常涌水时的能力,万t/a;Bn—工作水泵小时排水能力,m3/h;Pn—近5年最大的年度平均日产吨煤所需排出的正常涌水量,m3/t;Am—排最大涌水时的能力,万t/a;Bm—工作水泵加备用水泵的实际小时排水能力,m3/h;Pm—近5年最大的年度平均日产吨煤所需排出的最大涌水量,m3/t以上2种计算结果取其小值为矿井排水系统能力第五章供电系统生产能力核定第十九条核定供电系统能力必须具备以下条件:〔一〕供电系统合理,设备、设施及。
