文档详情

骨架护坡施工方案

工****
实名认证
店铺
DOC
70.50KB
约7页
文档ID:471765519

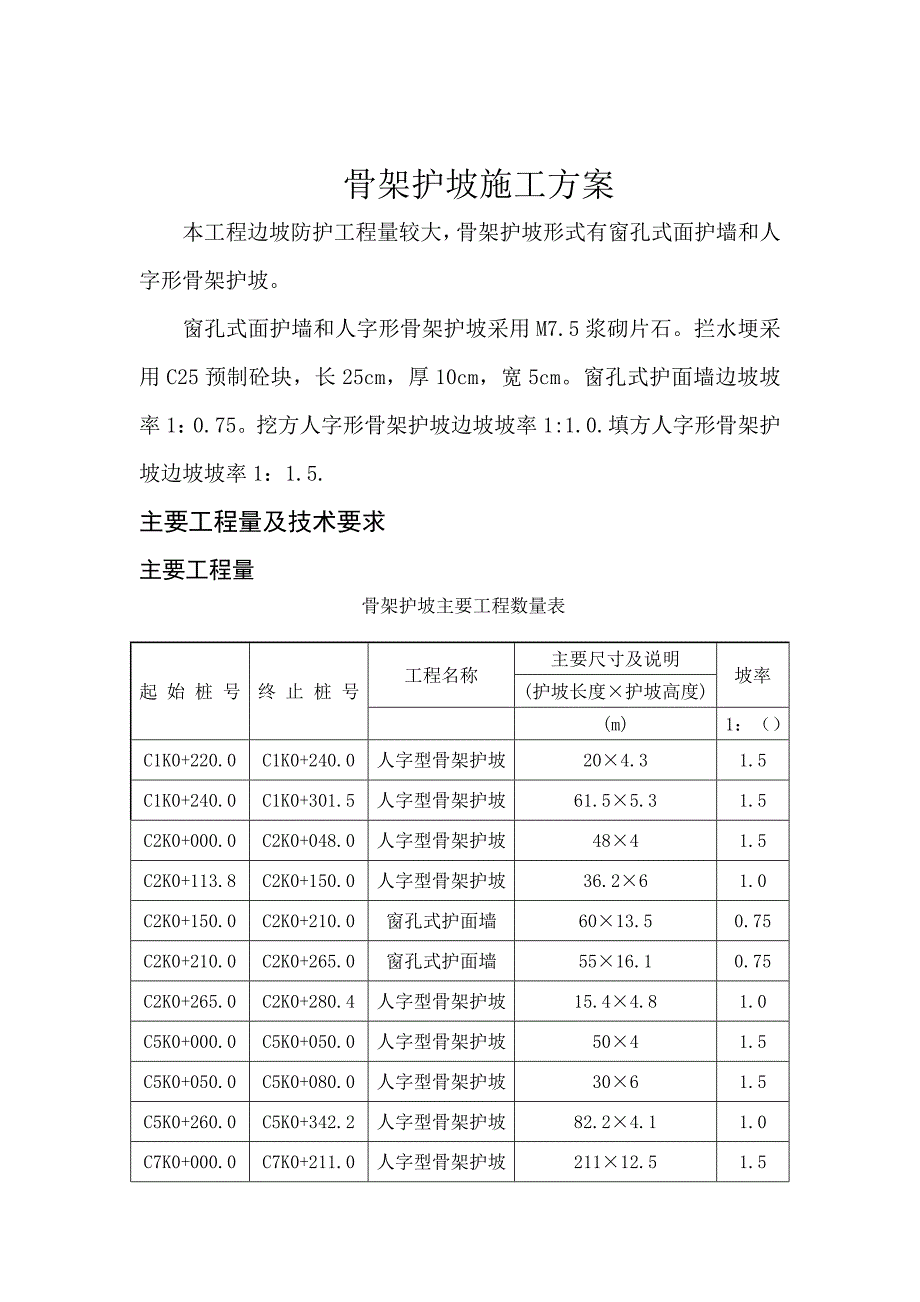

骨架护坡施工方案_第1页
1/7

骨架护坡施工方案本工程边坡防护工程量较大,骨架护坡形式有窗孔式面护墙和人字形骨架护坡窗孔式面护墙和人字形骨架护坡采用M7.5浆砌片石拦水埂采用C25预制砼块,长25cm,厚10cm,宽5cm窗孔式护面墙边坡坡率1:0.75挖方人字形骨架护坡边坡坡率1:1.0.填方人字形骨架护坡边坡坡率1:1.5.主要工程量及技术要求主要工程量 骨架护坡主要工程数量表起 始 桩 号终 止 桩 号工程名称主要尺寸及说明坡率(护坡长度×护坡高度)(m)1:()C1K0+220.0C1K0+240.0人字型骨架护坡20×4.31.5C1K0+240.0C1K0+301.5人字型骨架护坡61.5×5.31.5C2K0+000.0C2K0+048.0人字型骨架护坡48×41.5C2K0+113.8C2K0+150.0人字型骨架护坡36.2×61.0C2K0+150.0C2K0+210.0窗孔式护面墙60×13.50.75C2K0+210.0C2K0+265.0窗孔式护面墙55×16.10.75C2K0+265.0C2K0+280.4人字型骨架护坡15.4×4.81.0C5K0+000.0C5K0+050.0人字型骨架护坡50×41.5C5K0+050.0C5K0+080.0人字型骨架护坡30×61.5C5K0+260.0C5K0+342.2人字型骨架护坡82.2×4.11.0C7K0+000.0C7K0+211.0人字型骨架护坡211×12.51.5C7K0+211.0C7K0+389.5人字型骨架护坡178.5×16.51.5C7K0+389.5C7K0+520.0窗孔式护面墙130.5×13.50.75C7K0+520.0C7K0+582.6人字型骨架护坡62.6×111.0C7K0+582.6C7K0+780.0人字型骨架护坡197.4×6.11.0C8K0+240.0C8K0+317.9人字型骨架护坡77.9×4.71.5D2K0+013.3D2K0+060.0人字型骨架护坡46.7×4.11.0D2K0+013.3D2K0+060.0人字型骨架护坡46.7×4.11.0D1K0+030.0D1K0+120.0人字型骨架护坡90×6.11.0D1K0+120.0D1K0+200.0人字型骨架护坡80×10.31.0D1K0+200.0D1K0+455.0人字型骨架护坡255×12.51.0D1K0+455.0D1K0+720.0人字型骨架护坡265×6.71.0D1K0+720.0D1K0+950.6人字型骨架护坡230.6×12.51.0D1K0+000.0D1K0+050.0人字型骨架护坡50×9.91.5D1K0+050.0D1K0+140.0人字型骨架护坡90×6.11.5技术要求1、窗孔式护面墙采用M7.5浆砌片石砌筑,骨架嵌入路堤边坡深0m,C25混凝土预制镶边石嵌入地面5cm,外露5cm。

2、人字形骨架净距宽×高=3.6m×2m,骨架嵌入坡面深0.3m,边坡平台砌筑厚度为0.3m,镶边石采用0.25m*0.1m*0.05m的C25预制混凝土块,护脚、基础、边坡平台及骨架均采用M7.5浆砌片石材料要求1、水泥 (1)采用P.O 32.5普通硅酸盐水泥; (2)水泥堆垛时高度不宜大于1.5~2.0m,堆垛应架离底面0.2m以上,并距离四周墙壁0.2~0.3m,或留一通道水泥不得露天堆放,临时露天堆放时应上盖下垫; (3)水泥的装运应有棚盖,储存应设在地势较高,周围设有排水设施的地方,袋装水泥在装卸和搬运过程中不得抛掷 2、砂及砂浆 (1)采用坚硬耐久、粒径在5mm以下的天然中砂,含泥量不得大于5%,有害物质含量不大于规范允许范围; (2)砂浆强度采用M7.5现场机械拌制,搅拌时间自投料完算起不少于2分钟,搅拌均匀,随拌随用,砂浆的稠度做到“手握成团, 落地开花”; (3)砂浆应放在灰盘上,不得直接放置在土地上; (4)现场应备好称量器具,拌制砂浆前,并严格按实验室出具的配合比进行计量,保证原材料偏差符合规范要求 3、石料 片石要求抗压强度不小于MU40质地坚硬、不易风化、无裂纹、无水锈、表面无破坏迹象、石料表面的污渍应予以清除; 4、拌合水 水采用自来水或干净的地表水, PH值不小于7, 无腐蚀性,表面无锈迹。

骨架护坡施工工艺流程操作工艺 (1)施工放样以线路中线控制,依据设计图纸段落内护坡道标高与路床顶面高差按照边坡坡率推算坡脚位置,段落内坡脚位置点进行加桩设置,放样出边坡尺寸 (2)坡面修整 边坡放样后,依据设计坡率采用挂线对设计坡面刷坡,残缺部位挖台阶分层填筑;施工前对坡体进行整平、夯实,达到路堤压实标准①刷坡开挖之前通知监理工程师,并对边坡平面位置和现有的地面标高进行测量为便于开挖后的检查校核,刷坡的控制桩应延长至路堤顶部以内和护坡基础外加以固定②采用机械刷坡,人工配合清理开挖基础,当刷坡厚度还剩20cm位置时,采用人工进行刷坡,防止破坏坡面刷坡开挖过程按照设计要求放好边坡度③护坡刷坡开挖时应始终保持良好地排水,施工期间,应维护好天然水道,并使地面排水畅通坡面刷坡开挖达到设计高程后不宜长时间放置,应及时进行砌筑3)基槽开挖挖槽按“自上至下”顺序分层进行,每级边坡开挖后应对地质情况进行核实,并及时施工坡面防护和排水设施,再挖下一级边坡;按照设计骨架防护形式挂线成型,进行沟槽开挖,按照骨架各侧部深度开挖成型,开挖时要做到型式、尺寸准确,基底土质密实4)基础及墙角砌体砌筑砌体应自下而上逐层砌筑。

片石采用挤浆法施工,铺砌时自下而上进行,砌块不得大面铺设,砂浆在砌体内必须饱满、密实,不得有悬浆砌体各砌块的砌缝应彼此交错搭接(错缝一般为7~8cm )不得松动,严禁浮塞竖缝砂浆要先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实,砌体表面应平顺整齐,与边坡嵌接牢固密贴片石分层砌筑,各工作层竖缝相互错开,不得贯通砌缝宽度一般不大于4cm,可以用厚度不大于缝宽的石片填塞宽的竖缝,且石片应被砂浆包裹砌块要错缝、坐浆要挤紧、嵌缝料和砂浆要饱满,无空洞、无宽缝、无大堆砂浆填隙和假缝砌筑上层块时,避免振动下层砌块砌筑工作中断后恢复砌筑时,在已砌筑的砌层表面加以清扫和湿润护坡外露部分选择表面较平整及尺寸较大的块石,并加以粗凿,在沉降缝处所有的块石,修凿出规则的棱角线,确保沉降缝上下垂直贯通,长短相间的与里层砌块咬接护坡每隔10m设置一道沉降缝,缝宽2cm,沉降缝要求上下垂直贯通,砌筑时要求沉降缝相对的2个面按照外露面要求进行砌筑,确保沉降缝宽度,拐角石必须选择表面平整及尺寸较大的块石砌筑,拐角处采用人工进行修凿,保证拐角石有规则的棱角线;缝内填塞沥青麻絮,填塞深度不小于15cm砌体完工后及时清除积土,疏通排水设施,整理现场。

砌体砌筑完毕应及时用土工布覆盖,并经常洒水保持湿润,常温下养护期不得小于7天镶边、基础的伸缩缝应和混凝土预制块拼装骨架留置的一致5)骨架砌筑 砌筑采用挤浆法砌筑,砌筑时砂浆饱满,不留有空洞,石块应坡此镶紧,接缝错开,缝间用小石块真满塞紧 砌石将分层进行,两相邻工作段的砌筑高度差小于1.2米,且要挂线施工,所立的样板和线架要稳固 护面墙砌筑拦水梗采用C25混凝土预制块砌筑,施工时,应单独挂线施工,确保其顺直、美观 C7K0+100.O、C7K0+200.O、C7K0+300.O、D1K0+150.O、D1K0+350.O、D1K0+450.O处设置梯步,梯步采用35cm厚M7.5浆砌片石砌筑梯步宽50cm,梯步两侧各设置C20混凝土坡道,坡道宽30cm (6)养护 砌筑完成后12~18h之间及时洒水养护,用麻袋片覆盖养生,使砌体保持湿润,并避免碰撞和振动洒水养护时间不少于7天。

下载提示
相似文档
正为您匹配相似的精品文档
