文档详情

幕墙工程技术标准_建筑-设计及方案

汽***
实名认证
店铺
PDF
2.45MB
约48页
文档ID:577516179
幕墙工程技术标准_建筑-设计及方案_第1页
1/48

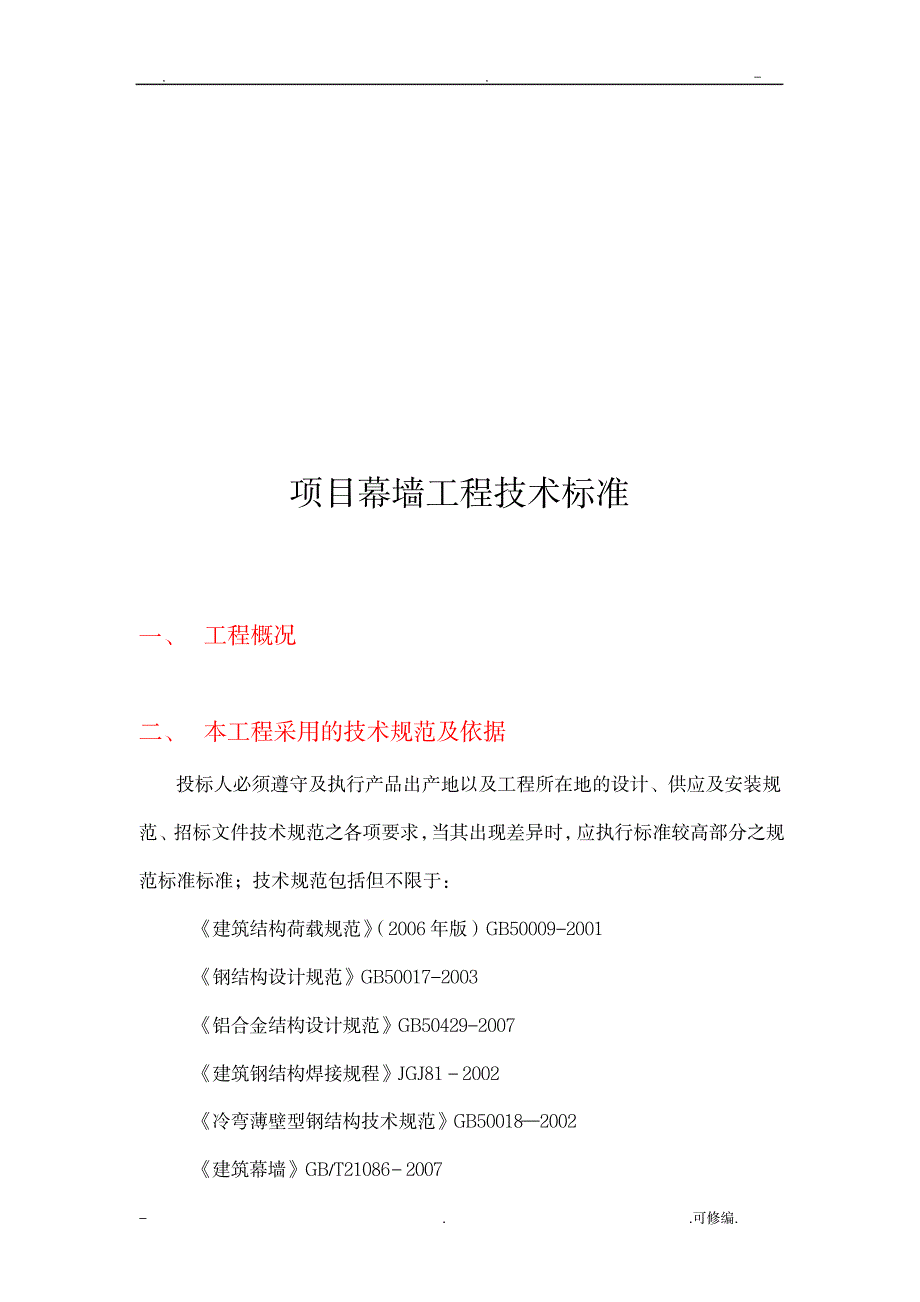

. - - . .可修编. 项目幕墙工程技术标准 一、 工程概况 二、 本工程采用的技术规范及依据 投标人必须遵守及执行产品出产地以及工程所在地的设计、供应及安装规范、招标文件技术规范之各项要求, 当其出现差异时, 应执行标准较高部分之规范标准标准;技术规范包括但不限于: 《建筑结构荷载规范》 (2006 年版)GB50009-2001 《钢结构设计规范》GB50017-2003 《铝合金结构设计规范》GB50429-2007 《建筑钢结构焊接规程》JGJ81-2002 《冷弯薄壁型钢结构技术规范》GB50018—2002 《建筑幕墙》GB/T21086-2007 . . - - . .可修编. 《玻璃幕墙工程技术规范》JGJ102-2003 《金属与石材幕墙工程技术规范》JGJ133-2001 《点支式玻璃幕墙工程技术规程》CECS127-2001 《建筑幕墙工程技术规程》 (玻璃幕墙分册)DBJ08-56-1996 《建筑幕墙物理性能分级》GB/T15225-1994 《建筑玻璃应用技术规程》JGJ113-2009 《玻璃幕墙光学性能》GB/T8091-2000 《建筑工程施工质量验收统一标准》GB50300-2001 《玻璃幕墙工程质量检验标准》JGJ/T139-2001 《建筑装饰装修工程质量验收规范》GB50210-2001 《建筑幕墙气密、水密、抗风压性能检测方法》GB/T15227-2007 《钢结构工程施工质量验收规范》GB50205-2001 《建筑幕墙平面内变形性能检测方法》GB/T18250-2000 《天然饰面板材试验方法》GB/T9966-2001 《浮法玻璃》GB11614-1999 《钢化玻璃》GB/T9963-1998 《普通平板玻璃》GB4871-1995 《中空玻璃》GB11944-2002 《建筑用安全玻璃防火玻璃》GB15763.1-2001 《夹层玻璃》GB9962-1999 《镀膜玻璃第一部分阳光控制镀膜玻璃》GB/T18915.1-2002 《镀膜玻璃第二部分低辐射镀膜玻璃》GB/T18915.2-2002 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 国家或地方政府主管部门颁布对基坑有关的技术法规。

如遇遗漏所需施工的工程规范, 投标人应征得监理工程师同意, 补充规范以满足合同要求 施工所用的规范及标准应采用最新版本,除非所使用规范合同中另有规定 三、 工程界面划分及承包范围 (一) 幕墙施工单位与总包单位界面划分 项目名称 总包工作范围 幕墙工作范围 备注 石材幕墙 1、 石材幕墙后置埋件安装位置若为砌筑墙体,须混凝土灌实 2、为石材幕墙后置埋件安装提供轴线和标高 3、预埋件由幕墙施工单位提供,总承包单位负责预埋4、负责搭设、拆除、施工过程中的维护搭设是考虑离墙间隙,便于分包单位使用 5、总承包单位负责编制本单位施工的范围资料 6、总承包单位负责各分包单位施工资料整理、归档 1、负责石材幕墙深化设计 2、负责提供幕墙预埋件及安装位置,由总承包单位负责预埋 3、负责核对幕墙预埋件位置,并对不符合要求的预埋件进行调整 4、负责石材幕墙和石材幕墙位置的保温施工 5、编制本单位施工范围内的施工资料 6、向总承包单位移交本单位施工资料 根据施工图纸修改风险,可考虑预埋件改为后置埋件由幕墙单位施工 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 玻璃幕墙工程 1、 幕墙后置埋件安装位置若为砌筑墙体,须混凝土灌实 2、为幕墙后置埋件安装提供轴线和标高3、预埋件由幕墙施工单位提供,总承包单位负责预埋 4、幕墙防雷接地点与主体结构的连接 5、负责搭设、拆除、施工过程中的维护。

搭设是考虑离墙间隙,便于分包单位使用 6、总承包单位负责编制本单位施工的范围资料7、 总承包单位负责各分包单位施工资料整理、归档 1、负责玻璃幕墙深化设计 2、负责提供幕墙预埋件及安装位置,由总承包单位负责预埋 3、负责核对幕墙预埋件位置,并对不符合要求的预埋件进行调整 4、负责玻璃幕墙施工 5、幕墙防雷接地及提供接地点 6、编制本单位施工范围内的施工资料 7、向总承包单位移交本单位施工资料 根据施工图纸修改风险,可考虑预埋件改为后置埋件由幕墙单位施工 (二) 承包范围 四、 对承包商管理体系及项目架构配备的要求 (一) 对承包方的配置及要求: 1. 施工责任: 按照承包合同具体规定完成承包方的职责, 同时积极配合发包方要求的合同外的指派工作 2. 工作流程: 承包方应建立一套清晰明确的工作流程, 负责工程施工过程中工程指令的传达与落实,特别是工程质量控制方面的工作,如技术交底、材料检验、工序交接在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 验收、分部分项工程自检,竣工验收自检等。

3. 制度服从: 承包方应清楚发包方制定的各种关于工程控制方面的制度并严格服从与执行,特别是施工交底、重要工序申请、材料管理、联合检查以及样板制度等 4. 日常管理要求: 1) 承包方进场日7 天前提交项目管理架构表、管理人员工作简历、专业技术职称、现场岗位、上岗证书复印件、职务及联系等资料予监理单位和发包方承包方须配备一定数量的专业技术人员组成现场施工管理架构,包括但不限于:项目经理、技术负责人、技术员、材料员、档案员,专职的质检员和安全员,负责工程施工中的进度、质量控制和内业档案资料管理特别要求承包方配置质检员,对质量进行全面检查,同时,专职安全工程师负责日常工程施工中的安全控制 2) 承包方接到中标通知书 7 天内进场,进场时向监理及发包方提交项目总进度计划、劳动力进场计划、材料及施工机械进场计划等资料,进场时向监理及发包方提交《施工平面布置施工方案》 、 《临时用电施工组织设计》 、周、月施工计划 《施工平面布置施工方案》 、总进度计划必须由监理及发包方正式审批后方可实施 3) 承包方档案员进场后,即到发包方项目部行政助理及监理部档案员处拷取相关资料、文件表单、表格电子版等文档资料,发包方项目部行政助理与监理档案员对其进行收发文、报送要求、时间、资料收集、编制等方面的交底。

4) 总承包方的档案员须整理好所有与现场质量、进度、安全、文明施工有关的会议纪要、检查记录、技术交底、培训考核、往来文件等不同类别的资料,分类存档统一管理,监理单位及发包方每月定期组织检查内业资料,要求资料完整,内容全面,真实可靠如检查中发现内业资料造假、内容缺失等不在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 符合要求的情况,总承包方须向发包方支付违约金 1000 元/次; 5) 承包方进场时向监理及发包方提交特殊工种、上岗证复印件和所有参加本工程施工的施工人员登记(内容包括:XX号、暂住证号、家庭地址、工种) ; 6) 承包方管理人员及特殊工种在工作时间须统一着装 (包括项目经理、 技术员、安全员、质检员等) ,并佩戴统一制作的胸卡。

7) 总承包方法人代表必须书面委托下属项目经理全权支配项目工程施工中的人、财、物、机;书面委托技术负责人全权管理施工范围内的技术问题;书面委托材料员全权管理甲供物资的接收、存放工作,书面委托资料员全权管理来往资料的接收、发放工作在进场后 3 天内将委托书原件提交发包方项目部总承包方书面委托的管理架构人员必须为全职,不得兼任其它项目职务 8) 承包方项目经理因故暂离工地,需经发包方项目经理同意暂离超过 48 小时,应指定代替本人职责的代表且书面通知发包方项目部,发包方项目经理批准后交接好工作后离开否则按无故离岗,承包方须向发包方支付违约金500 元/12 小时,并将通知抄送总承包方上级部门和合约部门在请假期间,必须保证 24 小时开机,并在服务区内; 9) 承包方的项目经理,如不能积极、主动完成本工程有关合约条款和发包方指令,造成进度、质量、安全文明施工等不能令发包方满意者,发包方项目部有权责令其上级主管部门将其调离出本工地并在 5个工作日内替换发包方项目部考核过的项目经理,且出现一次总承包方须向发包方支付违约金 10000元,同时对因此造成的一切后果由承包方承担责任; 10) 承包方的项目管理人员须服从监理及发包方的管理和协调,不得漠视监理及发包方的指令,如拒不执行监理及发包方指令,发包方将有权责令总承包方将其调离本工地现场,且每出现一次总承包方须向发包方支付不低于违约金2000 元,同时对因此造成的一切后果由总承包方承担责任。

在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 11) 发包方有权根据现场进度情况适当调整合同工期及进度安排,承包方须根据发包方的进度要求安排施工,随时服从发包方对现场进度进行的调整;同时对一些关键进度节点、工序或发包方有特殊要求必须在某个时间节点完成的工作(合同工期内的关键节点或根据现场情况发文阐述的工作等) ,承包方也须在人员、材料、机械方面全力予以配合,确保在发包方要求的时间内完成,承包方不得据此要求业主增加诸如抢工费、配合费等方面的费用,该笔费用含在合同总价内。

12) 承包方须严格服从发包方计划安排,不得以任何现场条件不成熟或困难等为由拒不增加劳动力、材料、设备等投入或要求增加费用 13) 承包方的施工人员、管理人员数量必须满足发包方的施工进度要求,当监理及发包方发现施工人员、管理人员数量无法满足发包方的施工进度要求时,有权要求承包方随时增加施工人员和管理人员,承包单位需在 3 日内按发包方要求将人员补充到位,且不得以任何形式要求发包方方增加费用如在 3天时间内,现场还未增加人员到位,承包方须向发包方支付违约金 5000 元/天,直到人员按要求到位为止 14) 承包方每周定期参加协调会,承包方项目经理、技术负责人及相关管理人员必须准时参加,不得迟到或早退,不得请假或由他人代替,否则按无故缺席处理 15) 承包方项目经理及技术负责人、技术员、质检员、 安全员必须参加由项目部、监理部组织的工地巡视(检) ,并做好巡视(检)记录 16) 未经发包方项目部同意,承包方不得在项目范围内作任何宣传本企业的广告,确有必要 X贴广告,必须书面上报发包方项目部,待发包方项目部审批同意后方可实施 (二) 对承包商项目组织架构和人员的要求 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 序号 职务 任职资格 工作年限 1 项目经理 二级建造师, 中级职称以上 具有五年以上同类工程工作经验 2 技术负责人 中级职称以上 具有五年以上同类工程工作经验 3 技术员 中级职称以上 具有三年以上同类工程工作经验 4 安全员 安全岗位证, 中级职称以上 具有三年以上同类工程工作经验 5 质检员 质量岗位证, 中级职称以上 具有三年以上同类工程工作经验 6 测量员 测量岗位证 具有三年以上同类工程工作经验 7 深化设计人员 中级职称以上 具有三年以上同类工程工作经验 (三) 临时设施要求 1. 开工前招标人提供水源、电源接驳点至项目地块边,场内管线由投标人自行解决,水电费用由投标人自理; 2. 有关本工程之施工用地,投标人可参阅有关图纸,并自行到工地现场巡查,查证现场施工条件及现场限制;招标人不会另外或额外提供投标人有关施工用地之所需,而投标人须自行安排有关之场地包括在红线内或租用邻近地区,一切有关之费用,已被视为已包括在合同价款内,一切因此而产生之金钱上或时间上之索赔,一概不被接纳; 3. 任何因忽视工地现场情况而引致的经济补偿或工期延长要求将不获批准。

4. 因云湖府邸项目无生活区,甲委分包生活区自行安排,生活区必须满足招标单位要求 五、 目标要求 (一) 工期要求 1. 工期及计划种类 本标段自年月日开始施工至年月日完成所有幕墙施工,施工单位进场后编制详细且切实可行的施工计划,施工计划种类包括但不限于:施工总进度在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 计划,单体栋号进度计划,场外加工材料加工及运输计划,材料进场计划,施工机械进、出场计划,劳动力安排计划,实验检测计划。

2. 计划的审批 1) 《施工总进度计划》编制完成后报招标人项目部,由招标人项目审核是否满足《项目整体开发计划》要求及销售需求,审核并确定其他专业计划是否与项目施工进度计划的匹配 2) 《施工总进度计划》经招标人审核通过后,经承包商项目经理签发,报招标人项目部、监理公司等,以作为项目施工阶段各项工作开展依据 3. 编写施工进度计划说明书该说明书应包含以下内容: 1) 本施工进度计划安排的总工期; 2) 该总工期与合同工期和指令工期的比较,得出工期提前率; 3) 各单位工程的工期、开工日期、竣工日期与合同约定的比较及分析; 4) 资源:人(劳动力) 、机、料(各项材料设备,甲供) ; 5) 本施工总进度计划的优点和存在的问题(制约因素) ; 6) 执行本计划的重点和措施; 7) 有关责任的分配 4. 《施工总进度计划》的调整 《施工总进度计划》 需要根据招标人 《项目整体开发计划》 或销售计划的变化进行调整;一般情况不对《施工总进度计划》调整 5. 工程进度计划的检查和纠偏 1) 招标人项目部、监理工程师对承包单位的施工组织、进度、资源投入进行检查,发现不符合施工组织设计和计划的施工组织方法、工作面管理,或者施在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 工投入不足、效率低下,影响计划时,承包单位应积极配合调整。

2) 纠偏措施审批 a) 周进度偏差:针对承包单位周进度偏差,分析偏差原因,承包单位应根据发展商和监理意见提出纠偏措施,由监理、招标人项目部主管工程师确认并督促执行; b) 累积偏差:当实际进度与整体施工计划累计偏差超过 5 天时,监理单位应向招标人项目部提交专项报告,并责令总承包商提交进度纠偏方案,三方共同就总承包商进度纠偏方案确认,承包单位必须按纠偏方案执行 6. 工期控制报告 承包单位在进度计划实施、检查后,每月向监理及招标人项目部提供月度施工进度报告 月度施工进度报告由项目工期控制工程师负责编写, 相关责任人员配合, 项目经理审核,每月 5 日前上报月度施工进度报告的主要内容有: (1) 工期执行情况的综合描述; (2) 实际施工进度图; (3) 作业队、班组进度计划完成情况; (4) 劳动力、施工机械、物资供应等是否满足工程需要; (5) 工程变更、价格调整、索赔情况; (6) 工期偏差的状况和导致偏差的原因分析; (7) 工期滞后采取的赶工措施; 施工过程中,若出现工期滞后 5 天的情况,承包单位应在当日编制完成切实可行的赶工措施,并在二日内执行赶工措施;若施工单位不采取赶工措施或已采取赶工措施但仍无法满足进度要求;承包方应承担不低于 50000 元的违约金,发包方有权将剩余工程的部分工程委托其他同级(或更高级)的施工单位进行施工,所发生的工程费用再加 15%的管理费由承包单位承担,相在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 关款项在其工程款中扣除,承包方对此无异议。

(二) 质量要求 本工程质量等级为合格,必须符合国家现行有效的规范要求若工程的设计说明、施工说明、做法说明等与国家规范及地方政府有关现行规定之间有差异,投标人须按较高标准执行 (三) 安全要求 1. 伤亡事故、重伤事故、火灾事故发生率为0 2. 安全隐患整改率100% 3. 工人进场作业岗位安全教育面达到100% 4. 使用的安全防护用品合格率达100% 六、 技术要求 (一) 本工程所提供给承包单位使用的建筑施工图、结构施工图、效果图、幕墙施工招标图作为指导性质的图纸,承包单位应根据现行国家相关设计、施工的规范、规程、标准执行如本技术要求低于国家现行相关设计、施工规范、规程、标准,则以国家现行设计、施工规范、规程、标准为准 (二) 若承包单位使用的标准在本技术标书规定以外,则承包单位应明确说明用于替代的标准、 并负责提供 该标准必须是国际公认的同等或更高等级的标准,如承包单位所使用的标准低于上述要求,招标人将有权不予接受承包单位必须列表并详细说明存在的差异点 (三) 对承包单位提供设计资料的要求 1. 设计责任 1) 承包单位应根据建筑施工图、结构施工图、幕墙施工招标图、效果图的要求在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 进行施工图深化设计,提供施工图纸及详细说明、计算资料。

2) 承包单位应负责材料的选择:其性能、类型、尺寸、厚度、固定件及密封胶等均应与本说明具体规定的标准和材料清单相符,并保证它的安全适用性同时中标后应能出具材料供应商的厂名、资质、质量保证、技术参数等书面证明进口的材料应按合同条件有关规定执行,并出具有关商检报告 3) 玻璃幕墙、铝单板幕墙、石材幕墙、铝合金门窗、铝合金百页及格栅、地弹门等幕墙施工招标图所包含的工程和屋面工程的深化设计应参照招标时提供的建筑施工图、结构施工图、效果图、幕墙施工招标图优化完成 2. 设计保证 幕墙施工深化设计须报送建筑设计单位核准确认,并通过相关政府部门的审查,承包单位应对以后的幕墙工程的深化设计、 结构安全及材料选择负责, 并应保证该工程具有不少于50 年的使用寿命 3. 维护 1) 承包单位在承包范围工程竣工后,提供一套维护手册,使招标人在保修期后进行维护工作 2) 维护手册应包括以下详细资料: a 玻璃所有部件的清洗程序 b 石材及屋面更换拆装程序(清洗方法、清洗周期和清洗效果) 4. 节点 1) 结构的适配性 a 承包单位在安装前应对结构的竖向轴线、水平基线及安装基点进行详细勘测,使已制作好的幕墙与结构相适配。

在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. b 承包单位应按设计荷载及容许偏差,设计所有的预埋装置。

2) 节点图纸 幕墙施工图深化设计应显示所有节点细节 5. 中标后应提供的技术资料 1) 中标后需提供的设计图纸及有关资料 a 平面、立面划格与排列图及各类收口处理 b 玻璃、石材、屋面等主要支撑构件的详图安装及锚固方法 c 防雷措施设计 d 防渗及排水措施、以及考虑到热胀冷缩、结构移动及风荷载等要求相应的设计措施 e 观察样板及试验样板图纸 f 玻璃类别、厚度、镀膜及装配详图 g 铝合金及钢材的级别、厚度及铝型材涂层的厚度 h 伸缩缝构造详图,以及考虑到热胀冷缩、结构移动及防火性能等要求相应的措施 i 密封胶与封闭的材料,生产标准及密封层设计 2) 结构计算 a 承包单位需于中标后提供结构计算以证实承包单位的设计能符合本标书内的要求,并能同时适应结构所可能产生容许的结构位移和震动 b 提供石材、玻璃、铝框、钢构架、锚固件及其在各种设计荷载共同作用下的强度和挠度计算书及节能、隔声计算书供招标人审核 3) 结构分析及详细计算 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 4) 详细制作图 幕墙施工深化设计包括以下内容: a 完整及按比例的平面及剖面图纸 b 提供建筑师了解承包单位设计的所有详图 c 锚固及构件的定位及伸缩缝,阴角、阳角、天沟、雨水孔等节点详图 d 防火措施详图 e 防雷措施详图 f 图上应分别注明现场安装及车间预先安装的密封胶 g 屋面抗渗及排水措施的详图 h 玻璃、石材配装详图 i 所有材料的规格、尺寸及生产标准 j 所有材料零件、组件的安装程序 5) 承包单位在实施本工程前应提交施工组织设计供招标人和总承包单位审核批准。

内容应包括施工总平面布置图、主要材料、构件、配套件的供应、运输、工厂装嵌、搬运、堆放、吊装、保管、产品保护以及清洁工作计划与措施;测量、安装等主要工序的施工方法;劳动力计划以及安装工具、吊运机具的操作方法;安装施工中的质量自检、互检安排;安装施工中的安全、消防以及劳动保护措施 6. 免费提供技术资料和样板 1) 材料样本承包单位需按照招标人批准的材料及制作图,在订购物料前提供物料供招标人审核批准 a 各种型号的铝合金型材、不锈钢连接件、固定件、玻璃片 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. b 密封胶 c 密封垫 d 石材 e 直立锁边铝镁锰板及彩色镀铝锌穿孔压型高强钢底板 以上物料的产品规格、 型号及产品标准等应与中标样本一起提交, 供招标人审批。

上述各物料样本应安装于同一组件内, 以便观察各构件之间相互关系 如招标人和建筑师认为不能满足标书要求,承包单位应重新提供样本,直至满足标书要求批准后等样本将进行封样,作为验收依据之一 2) 观察样板及试验样 在幕墙深化施工图批准后的 30 天内,需完成以下样板供建筑师批准,并负责所有相关费用 3) 提供参考资料 a 检查配件计划 b 运输计划 c 现场安装程序 d 安装过程中检查计划 e 结构及现场情况的检查计划 f 施工前后的物料保护方法 g 玻璃制造商的技术文件和检验报告 i 密封胶制造商提交的技术文件及测试报告 (四) 幕墙施工图深化设计要求 招标单位提供的建筑施工图、结构施工图、效果图、幕墙施工招标图作为承在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 包单位的指导性文件, 显示外观上和构造上的基本要求, 承包单位应充分满足招标人提出的技术要求, 充分考虑设计时所有的技术问题, 对幕墙施工招标图进行深化,以确保幕墙工程按标书要求顺利实施。

若承包单位有既利于控制投资、美观大方,又能确保质量的设计方案,也可对招标技术设计图做出适当调整 1. 玻璃幕墙技术要求 1) 结构 a 幕墙的各部件间均须采用柔性连接方式幕墙的各部份连接均采用螺栓方式幕墙板块副框及翻窗扇框必须采用机械 45 度组角幕墙翻窗应采用挂式结构,开启附件采用多点锁 b 铝龙骨应保证结构安全可靠 2) 玻璃 a 所选玻璃采用招标人指定国内知名品牌:XX南玻、XX耀华皮尔金、圣戈班玻璃、信义玻璃(承包单位必须在标书中标明选用品牌) b 玻璃部分应执行《建筑玻璃应用技术规程》(JGJ113-2015)和《建筑安全玻璃管理规定》 (发改运行【2003】2116 号) c 玻璃的型号、颜色及分格尺寸须经由招标人及建筑师选择及批准 d 承包单位须提供以下资料给建筑师:镀膜玻璃可见光透过率、太阳能透过率、可见光反射率、遮阳系数、弹性模量、抗拉强度、材料热阻、挠曲公差 e 承包单位必须提供拟选玻璃及铝板样片给建筑师批准,然后在工地现场指定地方树立观察样板,此样板面积 S<2 ㎡,此工作成本包括在报价中 f 玻璃片应有制造商附加标记,以证实玻璃的真实来源 g 承包单位必须索取并提供由玻璃制造商所发的为期十年的质量保证书, 保证期在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 限从通过验收日期开始生效。

保质期间, 因玻璃本身出现缺陷引致损坏或爆裂的,承包单位应负责更换,所需的一切费用由承包单位承担 h 钢化玻璃不应有任何有害划痕、气孔、锯边或不平整 3) 4.1.3 铝合金型材 a 铝型材选用招标人指定国内知名品牌:亚铝、坚美、凤铝、兴发、华加日或招标人指定品牌(承包单位在标书中标明选用品牌) b 所有外露的铝合金必须为同一厂家生产的材料,并保证表面处理(颜色及镀膜厚度)均匀一致 d 主要的铝型材截面尺寸须经过计算确定,提供详细的结构计算书,并符合相关规范要求 e 所有外露的铝型材料均为无冷桥铝材 f 铝型材为氟碳喷涂,同时进行封样处理,并须提供检测标准及相应的指标 4) 五金配件 a 本工程所用的五金件要求选用萨维奥、斯吉莉雅、盖泽或招标人指定品牌(承包单位在标书中标明选用品牌) b 合页、执手、撑挡、传动锁闭器的使用寿命为 3 万次,防腐达到 96 小时 8 级 c 设计时需列明五金件的规格型号,与五金件配套的复位块应随之安装 d 外开窗开启附件选用执手、多点锁紧、合页形式,扇高大于 1200mm 采用三点锁;平开门采用双面执手多点锁系统,锁点不少于 4 个,配置锁芯(内侧无需用钥匙开门、锁门) ,扇高大于 2200mm 采用 3 个合页;平开内倒开启附件应含防误操作器,扇高大于 1200mm 设置中间锁;平开窗加限位风撑;五金件的颜色投标单位需提供样品,经设计师确认。

在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. e 地弹簧门需在门厂厂家制作加工再到现场进行安装, 五金配件选用盖泽、 多玛、斯吉利亚。

5) 预埋件及其它金属件 a 金属结构的设计应符合有关国家规范、行业规范 b 预埋件及铁件必须进行热镀锌处理,螺栓采用不锈钢材料,螺栓应配备弹簧垫圈,或配备经过建筑师批准的其它适当的固定装置 c 根据幕墙设计施工规范及有关标准规定由必须使用的附件应采用国家认证的优质产品并附有相关指标 6) 建筑密封胶 a 耐候密封硅胶采用国产白云、之江、道康宁或招标人指定品牌(承包单位在标书中标明选用品牌) ,必须有生产厂家出具的粘结性、相容性、试验合格报告和质量保证年限证书 b 密封胶的填充材料应是聚乙烯泡沫海绵、氯丁橡胶或硅挤压制品填塞料 c 设计图上应列明所有密封层的位置的使用产品名称 d 胶体材料的相容性试验必须由国家认可的检测机构进行 7) 防火要求 a 幕墙的层间防火应符合《建筑设计防火规范》GB 50016—2014 的有关规定 b 结构楼板横梁与幕墙板面之间的空隙应以防火材料连续密封,形成一条耐火极限可达 2 小时的防火层, 所有承托幕墙的锚接点均须以 2 小时耐火极限的材料进行保护 c 防火材料的选择须符合地方有关主管部门的要求及认可,并附上认可的试验单位的耐火实验报告。

在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. d 幕墙连接构件应封闭在防火区内 8) 防雷装置 a 幕墙设计应保证整片幕墙框架具有连续有效的电传导性能,符合《建筑物防雷设计规范》GB 50057-2010的建筑防雷设计规范及要求。

b 防雷系统及防雷接地措施已由发包人负责,幕墙设计只需提供幕墙自身的防雷保护系统,与建筑防雷系统方便结合即可 2. 铝板幕墙技术要求 1) 铝板幕墙一般结构要求 采用定距固定、定位安装方式进行安装龙骨选用钢龙骨,表面热浸镀锌处理,面材选用厚度不小于 3mm 铝单板,表面氟碳喷涂处理, 投标文件应注明喷涂的工艺及涂层遍数 (由招标单位提供色号/色样,中标单位提供样品) 横框与竖框的连接采用可伸缩结构所有硬性直接接触处,均需采用弹性连接铝板加强肋与铝板采用长圆孔栓接幕墙和主体之间要求可实现三维调整不同金属的接触面需使用尼龙垫片以防止双金属腐蚀 铝板幕墙须设保温层, 材料应为 A级防火材料,其厚度不得小于 60mm 2) 面层选材(采用国产优质铝单板)一般要求: a 幕墙采用的铝合金板材的表面处理层厚度及材质应符合现行标准的有关规定 b 幕墙用外露单铝板厚度不小于 3.0mm c 单层铝板颜色为银灰色氟碳喷涂, 采用的工艺是三涂一烤, 以保持良好耐久性,着色 牢固及耐磨损的性能,三道氟碳树脂涂层厚度应大于 40μm,完成后的涂层应符合《建筑幕墙用铝塑复合板》GB/T 17748-2016规定及其它相关规定。

d 铝板应在切割及组装后(包括组装加劲肋后)喷涂, 所有铝植钉应用扭矩板手收紧至所需的紧固扭矩 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. e 铝植钉的设计或容许荷载应由有效的拉力测试结果(最少 10 组结果)证明。

f 生产的板材在加工涂层之前必须进行预处理预处理应为浸泡法,最少为 12阶段步骤,包括去油、酸洗、铬酸盐处理等,最后漂清 g 所有铝板切割、组装及喷涂应为同一家公司生产,所有铝板也应由同一家生产商生产板材的所有转角和接头应沿拼接处焊接加工涂层之前,所有焊缝应用 180 级砂纸打磨至平整光滑 3) 铝板在弯曲位不能有表面裂痕所有可见处的转角都必须在背后开槽以减少转角半径,同时应随投标书一起提交铝板加工质量控制的说明 3. 石材幕墙技术要求 1) 石材幕墙一般要求 a 结构:采用上下开短槽形式 L型挂件结构体系,挂件为不锈钢材质;竖框必须采用矩形钢方管,其壁厚须满足规范要求,不小于 3.5mm,横竖框均须热浸镀锌处理能满足石材板块无序安装及石材板块的可更换要求铝托板与横框,横框与竖框,竖框与主体之间均必须采用螺栓连接不准采用现场焊接的方式进行各处连接铝材与钢材之间必须采用垫片隔离以防双金属腐蚀石材幕墙须设保温层,材料应为 A级防火材料,其厚度不得小于 60mm b 面层选材:采用国产优质花岗岩,30mm 厚,六面防水全封闭防水处理两遍,防水材料选用进口材料 c 幕墙设计时不得任意改动立面尺寸及主要节点尺寸,如认为有必要改动须征得建筑师认可;可见接合部的位置应与图纸要求所示位置一致,承包单位另行建议的接合位置须得到建筑师的批准。

d 幕墙的设计需确保建筑的使用功能及立面效果 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. e 设计上要有良好的隔音性能,使噪声传入室内时减至最低限度。

f 在正常建筑环境下,幕墙不允许有结露现象发生 g 采取适当的措施尽量减低因金属元件热胀冷缩及因结构件挠曲而产生的爆裂声响 h 避免不同电阻金属的直接接触,在无可避免的情况下,用绝缘膜有效地分隔不同阻值的金属 2) 石材材料要求 a 所选石材为国产优质花岗岩石材 b 国产石材必须符合我国现行国家建材行业标准及中国国家天然石材试验方法,并提供该标准的有关资料 c 所有的同类外墙石材需来自同一矿场,以保证石材的品种、纹理、色泽及质量的统一 d 所有外墙石材应无瑕疵、缺陷或色差的问题 e 外墙石材厚度为 30mm,所有外露的石材表面(包括外露侧边)均应作同一种表面处理(特别注明的除外) f 所有石材的切割均用“水刀”切割 (五) 性能设计指标 1. 基本条件 1) 基本风压:0.6KN/㎡,n=50 2) 基本雪压:0.2KN/㎡,n=50 3) 地震设防烈度:7 度 4) 基本地震加速度:0.1g 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 5) 地区粗糙度:B类 2. 幕墙性能 承包单位根据建筑物所在的地理位置、气候条件、建筑物的高度、及周围环境确定下列项目: 1) 风压变形性能 2) 水密性能 3) 气密性能 4) 平面内变形性能 5) 热工性能 6) 空气隔声性能 7) 耐撞击性能 8) 光学性能 (六) 框架玻璃幕墙的施工要求 1、施工工艺 施工顺序: 龙骨的安装→副框安装→玻璃安装→玻璃的注胶→压板、装饰条安装 第一步骤: 龙骨的安装此处幕墙的主梁为钢立柱, 安装时也是从结构的底部向上安装,先对照施工图检查主梁的尺寸加工孔位是否正确,然后将附件、钢芯套、防腐垫片、连接件等组装到主梁上,用螺栓将主梁与支座连接,调整主梁的垂直度与水平度,然后上紧螺母,调整好整幅幕墙的垂直度、水平度后,加固支座。

U 型槽与主梁的采用焊接固定,安装时,经测量定位,对 U 型槽点焊,对安装质量进行检查,若不满足设计要求,需铲除重新焊接 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 第二步骤: 副框的安装铝副框在工厂内预加工完成, 在施工现场只需将铝副框插入预定安装位,按图安装。

调整水平、垂直并用螺钉固定 第三步骤:玻璃的安装安装前,应对玻璃进行彻底地清洁最后在玻璃上侧安装限位型材,临时固定玻璃 第四步骤:外层玻璃幕墙的注胶安装固定完成后, 进行注胶工序在接缝两侧先贴好保护胶带, 然后将胶缝部位用规定溶剂, 按工艺要求进行净化处理, 净化后及时按注胶工艺要求进行注胶, 注胶后刮掉多余的胶, 并做适当的修整, 拆掉保护胶带及清理胶缝四周, 胶缝与基材粘结应牢固无孔隙, 胶缝平整光滑、表面清洁无污染 第五步骤:压板、装饰条安装拆除临时固定,并安装压板,用螺钉固定将装饰条抬至预定安装位,并扣入压板卡槽即可 2、幕墙安装注意事项 1) 2.1 保证项目: a) 玻璃幕墙所用的玻璃、骨架、连接件、密封条、胶、防火保温材料和封闭端面金属板材等,其品种、级别、规格、颜色必须符合设计要求和产品标准的规定铝型材阳极氧化膜厚度必须大于 AA15 级但也不宜太厚 b) 如用碳钢骨架和连接件,必须作防锈处理,其质量应符合设计与现行技术标准的规定 c) 如设计对型钢骨架的挠度、连接件的拉拔力等有测试要求,其测试数据必须满足设计要求 d) 骨架须与原结构连接牢固,无松动,预埋件尺寸、焊缝的长度、高度和在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 焊条型号,应符合设计规定。

e) 主体结构及其预埋件的垂直度、平整度与预留洞均应符合规范或设计要求,其误差应在连接件可调范围内 f) 所有节点构造应符合设计和产品组合的要求 2) 基本项目: a) 金属骨架:色泽一致,表面洁净,无污染、麻点、凹坑、划痕,拼接缝严密、平整,横平竖直,无错台错位连接幕墙与主体结构的连接件三个方向的安装允许偏差为± 1mm (2)玻璃:玻璃安装朝向正确,表面洁净、平整、无翘曲无污染,玻璃颜色一致,膜面层完好,反映外界影象无畸变四边 45°角倒磨光滑,线条交圈,外观晶莹美观,外观质量和性能符合国家现行有关标准和规定 b) 压条及玻璃胶:压条扣扳平直,对口严密,安装牢固、整齐,密封条安装嵌塞严密,使用密封膏的部位必须干净,与被密封物粘结牢固,外表顺直,无错台错位,且光滑、严密、美观胶缝以外无污渍 c) 防火保温填充材料应符合以下要求:用料干燥,铺设厚度符合要求,均匀一致,无遗漏,铺贴牢固不下坠 d) 玻璃墙收口、压条应符合以下规定:收口严密无缝,压条顺直,无错台错位,坡度准确,排水孔畅通 e) 有关防雷接地的线路安装质量要符合电气安装规范要求 3) 允许偏差项目,见下表 项次 项目 允许偏差(mm) 检验方法 1 幕墙垂直度 幕墙高度≤30m 10 用经纬仪检查 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 30m<幕墙高度≤ 60m 15 60m<幕墙高度≤90m 20 幕墙高度>90m 25 2 幕墙水平度 幕墙高度≤35m 5 用水平仪检查 幕墙高度>35m 7 3 构件直线度 2 用 2m 靠尺和塞尺检 查 4 构件水平度 构件长度≤2m 2 用水平仪检查 构件长度>2m 3 5 相邻构件错位 1 用钢直尺检查 6 分隔框对角 线长度差 对角线长度≤2m 3 用钢尺检查 对角线长度>2m 4 4) 安装过程中的保护 a) 铝合金框料及各种附件,进场后分规格、分类码放在防雨的专用库房内,不得在压放重物。

运料时轻拿轻放,防止碰坏划伤玻璃要防止日光暴晒,存放在库房内,分规格立放在专用木架上,设专人看管和运输,防止碰坏和划伤表面镀膜 b) 安装铝合金框架过程中,注意对铝框外膜的保护,不得划伤搭设外架子时注意对玻璃的保护,防止撞破玻璃 c) 铝合金横、竖龙骨与各附件结合所用的螺栓孔,要预先用机械打好孔,不得在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 用电焊烧孔。

d) 在安装过程中,防止构件厂落,因此要支搭安全网 e) 靠近玻璃幕的各道工序,在施工操作前对玻璃作好临时保护,如用纤维板遮挡 5) 安装过程中的整改措施 a) 玻璃安装不上:安装竖向、横向龙骨时,未认真核对中心线和垂直度,也未核对玻璃尺寸,因此在安装竖、横龙骨时,必须严格控制垂直度及中心线位置 b) 装饰压条不垂直、不水平:安装装饰压条时,应吊线和拉水平线进行控制,安完后应横平、竖直 c) 玻璃出现严重"影象畸变"现象:造成原因是,玻璃本身翘曲、橡胶条安装不平、玻璃镀膜层的一侧沾染胶泥等等因此玻璃进场时要进行开箱抽查,安装前发现有翘曲现象应剔出不用安装过程中各道工序应严格操作,密封条镶嵌平整,打胶后将表面擦干净 d) 铝合金构件表面污染严重: 主要是在运输安装过程中, 过早撕掉表面保护膜,或打胶时污染面层 e) 玻璃幕墙渗水:由于玻璃四周的橡胶条嵌塞不严或接口有缝隙而造成雨水渗入,因此安橡胶条时,胶条规格要匹配,尺寸不得过大或过小,嵌塞要平整密实,接口处一定要用密封胶充填实达到不漏水为准 f) 连接竖向龙骨的紧固件与预埋件焊接不牢固:此紧固件应该是承重件,关系到幕墙框架与主体结构连接的安全牢固程度,因此连接紧固件与预埋件焊接质量必须严格控制,应让持焊工上岗证的焊工进行焊接,焊缝的高度、长度在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 应按结构焊缝的要求施焊。

g) 幕墙玻璃个别部分有黑色痕迹:主要是个别玻璃镀膜不符合要求所造成玻璃进场安装前每块都要进行检查,合格后再安装 6) 本工艺标准应具备以下质量记录: a) 幕墙设计、制作、安装厂家的 XX书及市建委准营证 b) 铝合金骨架合格证机械性能试验,矿棉、橡胶条、密封膏、玻璃等均要有出厂合格证 c) 紧固件安装隐检记录(包括防雷接地线路安装隐检记录) d) 幕墙安装质量检查评记录 (七) 铝板幕墙的施工要求 1. 施工工艺流程 幕墙施工顺序: 测量放线→埋件处理→安装主龙骨→安装铝板幕墙→注胶→幕墙外表面清洁 第一步骤: 测量放线土建结构施工结束后,施工队伍进场后首先进行测量定位,测量出屋面网架的基本结构偏差,为下一步施工做好准备,测量后需确定安装基准线,包括龙骨排布基准及各部分幕墙板块的标高线,为各个不同部位的幕墙确定三个方向的基准 第二步骤: 埋件处理根据埋件布置图,先对已预埋的埋件进行清理,除土除砼,使之露出金属面,然后用铁刷子刷掉铁锈,清理干净根据安装基准线及幕墙分格尺寸检查埋件的位置准确程度,如果偏位或漏埋,要进行补板,补板时在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 不允许悬空连接。

第三步骤: 安装龙骨龙骨在工厂内焊接完成,以增加现场的安装精度,减少安装时间钢龙骨进场后,采用单臂吊机成榀吊装在龙骨安装前,对照施工图检查网架上的转接件的安装尺寸是否正确,用螺栓将竖框与转接件连接将龙骨抬至预定安装位,调整龙骨的垂直度与水平度,然后上点焊,在调整好整幅幕墙的垂直度、 水平度后, 加固支座 (固焊) , 在竖框与竖框之间安装插芯,并将插芯与下方相连的竖框焊接,并做防腐处理 第四步骤: 安装封修首先将岩棉贴服在土建结构上,再用岩棉钉固定层间的镀锌钢板在工厂内加工完成,在现场需要防火岩棉钉贴服在镀锌钢板上将镀锌钢板抬至预定安装位,并将镀锌钢板两端用射钉分别固定在土建结构和钢结构上即可 第五步骤:安装铝板幕墙每块铝板幕墙板块在加工厂通过下料、切角、折边,安装角片、加强筋及附框后,用铆钉固定铝单板及氧化铝板,在设计位置安装铝挂件并在每块板上贴标签项目现场调整金属板块左右位置,从上到下,保证相邻两板块的平面度及接缝间距金属板的安装顺序从向两侧进行,板块间接缝保持一致,整体效果上确保幕墙的平整,达到规范及设计要求 第六步骤:幕墙外表面清洁整个铝板幕墙安装完毕后,将铝板表面的保护膜揭除,检查幕墙表面质量是否符合进货要求和是否满足铝板的色差要求。

如发现质量问题将进行有关板块的更换,以确保板块的质量 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 2. 幕墙施工质量 允许偏差和检验方法: 项次 项目 允许偏差值(mm) 检验方法 1 幕墙垂直度 高度≤10m ≤10 用经纬仪测量垂直于地面的幕墙,垂直度应包括平面内和平面外两个方向 30m<高度≤60m ≤15 60m<高度≤90m ≤20 高度>90m ≤25 2 幕墙水平度 层高≤3m ≤3 用 2m 靠尺、塞尺测量 层高>3m ≤5 3 幕墙表面平整度 ≤2 用垂直检测尺检查 4 板材立面垂直度 ≤3 用水平仪和钢尺测量 5 板材上沿水平度 ≤2 用水平仪和钢直尺以构件顶端为测量面进行测量 6 相邻板材角错位 ≤1 钢直尺测量 7 阳角方正 ≤2 用直角测尺检查 8 接缝直线度 ≤3 接 5m 线,不足 5m 拉通线, 用钢直尺检查 9 接缝高度差 ≤1 用钢直尺和塞尺检查 10 接缝宽度 ≤1 用钢直尺检查 11 幕墙横向水平度 相邻三构件间 ≤2 用钢直尺和尼龙线或激光全站仪测量 b≤20m ≤5 b≤40m ≤7 b≤60m ≤9 b≤80m ≤10 拼接处允许的偏差和检验方法: 项目 检测指标 检测方法 1 拼接外观 横平竖直,缝宽均匀 用直角检测尺检查 2 耐候胶施工质量 符合规范要求,填嵌密实、 均匀、光滑、无气泡 查质保资料,观察检查 3 拼缝整体垂直度 H≤30m 时,≤10mm 用经纬仪或激光全站仪测 量 30m< H ≤60m 时,≤15mm 60m< H ≤90m 时,≤20mm H>90m 时,≤25mm 4 拼缝直线度 ≤2.5mm 用 2m 靠尺测量 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 5 缝宽度差(与设计值比) ≤2mm 用卡尺测量 6 相邻面板接缝高低 差 ≤1mm 用深度尺测量 (八) 石材幕墙的施工要求 1. 施工工艺要求 幕墙施工顺序:安装钢龙骨→安装挂板→安装石材→幕墙外立面清洗 第一步骤:安装钢龙骨安装竖向龙骨,安装时将已加工的钢立柱通过点焊与支座连接,根据控制线对立柱进行复核,调整立柱的垂直、平整度,达到要求后再将钢立柱满焊,并做防锈处理。

将角钢横梁准确点焊左竖龙骨的设计位置,然后进行测量, 确定无误后满焊 通过两个铝制转接件的调整,可实现幕墙的调节,调整后螺栓锁紧并固定,保证石材幕墙的平整度,并满足石材幕墙各项性能铝制挂件与钢制横梁之间加隔离垫片,以防不同材质表面电化腐蚀 第二步骤:挂板安装首先应进行定位划线,确定石材板块在外平面的水平、垂直位置并在框架平面外设控制点,拉控制线控制安装的平面度和各组件的位置;将挂板固定在横向龙骨上 第三步骤:石材安装石材和背栓在工厂内预加工完成平稳地将石材板块抬起,将背部铝挂件槽口对准已固定在横梁上的铝合金托架并缓缓插入用靠尺检查并调整石材的垂直、水平及进出位置,使其符合安装精度要求,调整好后,用螺钉固定 第四步骤:清洗注胶 a.依据国家规范或图纸要求的溶剂对石材的注胶面进行清洗,在胶缝两侧贴上保护胶带 b.清洗完毕后,根据粘接性试验要求如需要使用底漆则按照底漆应用程序对在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 接口表面进行涂刷底涂,如不需使用底漆则进行下一步工作。

c.注胶,内侧、外侧同时注胶且胶缝宽度及深度符合图纸要求,填充必须密实,表面平整光滑,微向内凹 d.注胶后撕下保护胶带 2. 石材安装注意事项 安装前检查石板是否有裂纹、色差、色浅、色斑,保证任何尺寸,特别是石材厚度一定要符合设计要求,不能有崩边掉角石材安装前需排列板块,以保证基本无色差 横框必需保证准确,误差只能取下差;埋件一定要牢固可靠;安装前检查挂件质量符确认符合设计要求,才能进行石材安装;在基准框架上拉出石材外表面的垂直及水平钢线,然后安装基准框石材(先安装转角石材,最好是交圈安装)然后调整固定 安装时,应先安装窗洞口及转角处石材,以避免安装困难和保证阴阳角的顺直 安装到每一层标高时,进行垂直误差的调整,不积累 螺栓的紧固力要可靠,也可以在螺帽上抹少许石材胶固定 3. 幕墙施工质量与检验 石材干挂工程的配件品种、规格、石材图案及固定方法等应符合设计;石材板上定位槽的加工尺寸偏差应符合规定 安装石材的基体,应具有足够的强度、稳定性和刚度 石材干挂工程基体表面层须具有适当的平整度,结构体的外形尺寸要复核,务必令其误差调节到能保证本标准规定的范围之内应在基体或基层的质量检验在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 合格后方可施工。

石材安装锚固件必须是埋入钢筋砼结构体中或与钢结构构件焊接或铆接, 且锚固件宜在结构施工时埋设同时,埋设位置和深度应符合设计要求 石材板应安装平整、垂直,接缝宽度应符合设计要求,板材安装的接缝宽度可用垫块调整,应确保外表面的平整、垂直及板的上边平顺后再固定牢固,使其达到质量验收要求 石材与主体框架的连接深度、配合间隙尺寸,应符合设计图纸要求 石材板的接缝是否密封, 按设计要求 对各点隐蔽部分进行检验合格后进行打胶施工板面安装完毕后,石材表面应清洗干净 石材板面的清洁, 原则上不可使用酸类, 如表面上有污渍宜用中性清洁剂清理,应防止石材表面产生白斑、锈斑等污染使石材板面具有光泽 石材干挂工程,必须作好成品保护,防止污损和撞击 4. 外观质量检查石材幕墙外露表面不应有明显擦伤、斑痕、破损石材幕墙面板接缝应横平竖直,大小均匀,目视无明显弯曲扭斜,胶缝外应无胶渍 5. 安装质量标准石材表面质量要求(m2) 项目 质量要求 0.1~0.3mm 划伤 长度小于 100mm 不多于 2 条 擦伤 不大于 500mm² 注: 石材花纹出现损坏为划伤 石材花纹出现模糊现象的为擦伤 石材幕墙立柱、横梁的安装质量要求 项目 允许偏差 检查方法 宽度、高度≤30m ≤10mm 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 石材幕墙立柱 横梁安装偏差 30m<宽度、高度≤60m ≤15mm 经纬仪 60m<宽度、高度≤80m ≤20mm 80m<宽度 ≤20mm 石材拓孔质量要求 项目 允许偏差 检查方法 直孔孔径 -0.2 ~+0.4mm 塞规检测仪、游标规 锥形孔的口径 ± 0.3mm 塞规检测仪 孔轴线的垂直度 ≤0.5mm 主轴承直角度测试仪 孔的同轴度 ≤0.5mm 圆度仪 石板安装质量要求 项目 允许偏差 检查方法 竖缝及墙面 垂直缝 幕墙层高≤3m ≤2mm 经纬仪 幕墙层高>3m ≤3mm 幕墙水平度(层高) ≤2mm 2m 靠尺、钢板尺 竖线直线度(层高) ≤2mm 2m 靠尺、钢板尺 横缝直线度(层高) ≤2mm 2m 靠尺、钢板尺 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 拼缝宽度(与设计值比) ≤1mm 卡尺 石材幕墙安装质量要求 项目 允许偏差 检查方法 幕墙垂直度 幕墙高度≤30m ≤10mm 经纬仪 30m<幕墙高度≤60m ≤15mm 60m<幕墙高度≤80m ≤20mm 竖向板材直线度 ≤3mm 2m 靠尺、塞尺 横向板材水平度≤2000mm ≤2mm 水平仪 同高度相邻两根横向构件高度差 ≤1mm 钢板尺、 塞尺 幕墙横向 水平度 层高≤3m ≤3mm 水平仪 层高>3m ≤5mm 分格框对 角线差 对角线长度≤2000mm ≤3mm 3m 钢卷尺 (九) 质量保修 承包单位必须在 XX市设立常驻维修机构,处理所有报修服务,该服务必须是持续不断 24 小时提供,承包单位必须在接到报修通知后 3 小时内赶到现场,并连接进行维修,直至完全修复。

该维修机构须备有足够的维修材料 七、 关于工程指令单、设计变更、现场签证、工作联系单的要求 1. 工程指令单(见附件:《工程指令单》)是发包方下发设计变更和现场签证的唯一正式通知函件工程承包范围或合同标的外,发包方如需向承包方下发工程指令单,必须按照附件《工程指令单》标准格式以书面形式下发,同在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 时附带相应的设计变更或现场签证文件,并加盖发包方公章。

对于不符合本条约定形式的工程指令单以及发包方工作人员的口头通知、函件、、等均视为无效,承包方不得擅自执行,否则发包方将不予认可并不予办理结算,且发包方有权追究承包方的违约责任 2. 发包方所有针对本工程的设计变更 (根据XX格式)及现场签证(见附件《现场签证单》)都以工程指令单形式下发,工程指令单统一由发包方项目部资料员发放设计变更或现场签证作为工程指令单的附件对发包方指令事项进行具体明确,设计变更及现场签证单独下发无效,不能作为施工依据 3. 发包方有权对设计图纸进行变更,承包方应及时按变更后的图纸进行施工,设计单位提出的设计变更,必须经发包方批准后以工程指令单的形式下发实施,承包方才能作为施工的依据 4. 承包方发现设计错误或不合理之处,应及时通知发包方,并由发包方工程部先审核并提出相关意见,而后由发包方设计部(及设计单位)确认后提供设计变更文件后,经发包方批准后以工程指令单的形式下发实施,承包方才能作为施工的依据 5. 因承包方擅自变更设计发生的费用和由此导致的损失和增加费用,由承包方承担,且工期不予顺延若承包方认为工程却有必要进行变更的,承包方须将具体的变更理由及详细修改施工方案上报发包方和监理单位书面同意后方可执行,如费用增加,增加的费用由发包方承担;如费用减少,减少的部分由发包方从工程结算款中扣除。

6. 因承包方施工质量问题或施工安排不当导致设计变更而发生的费用和损失,均由承包方承担,且工期不予顺延 7. 发包方提出的对已完成的分项工程进行变更,承包方应在施工前与发包方成本部进行已完工程量确认,并将施工方案提交发包方确认;对于有可能重复利用的材料设备,承包方应小心保护,如承包方拆除时未采取保护措施或拆除后保护不当造成损失的,由承包方承担 8. 协议履行中发包方要求变更工程质量标准及发生其它重大变更,由双方协商解决 9. 工程指令单、设计变更及现场签证的有效性 1) 工程指令单的有效性 工程指令单按合同编号进行连续编号,须盖发包方项目公司公章后方为有效如因现场情况紧急,无法按正常手续办理工程指令单的,发包方项目负责人可下达口头指令,但口头指令下发后 3 日内,发包方项目负责人须补充办理正式的工程指令单下发至承包方 2) 设计变更及现场签证的有效性 (1) 所有设计变更及现场签证都必须使用发包方的标准表格(工期签证除在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 外); (2) 设计变更及现场签证须附详细的做法要求、说明或图纸; (3) 编号:设计变更及现场签证单统一使用发包方要求的格式并统一编号。

10. 工作联系单是发包方下发给承包方,用于工作沟通、现场管理等不涉及工程造价变更的正式通知函件工作联系函不得用于下发设计变更及现场签证本合同履行过程中,发包方如需向承包方下发工作联系函,必须按照附件《工作联系单》标准格式以书面形式下发 八、 施工技术方案及措施要求 施工单位应编制以下(包括但不限于)技术方案和措施,经监理和招标人项目部审核后严格执行,以保障施工过程中的进度、质量和安全技术方案及措施费用已包含在合同总价中,技术方案及措施不作为结算依据 (一) 施工总体筹划、施工总平面布置图 (二) 季节性施工方案及保障措施 (三) 施工配合方案 (四) 工程特点、重难点及对应保障措施 (五) 工程进度计划及确保工期的技术组织措施 (六) 确保工程质量的技术组织措施 (七) 确保安全生产的技术组织措施 (八) 确保文明施工、环境保护的技术组织措施 (九) 工程投资管理体系及措施 (十) 确保公共环境安全的技术组织措施 (十一) 职业健康体系及措施 (十二) 消防组织措施及突发事件应急预案 九、 附件及附表 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 《施工现场管理处罚细则》 1. 施工现场的库房、机械设备、材料、成品、半成品、模板、脚手工具、加工场地、办公室、厕所等布置,须严格按照监理、业主批准的现场总平面图中位置布置,不按照规定的位置布置,以每处为单位,每处罚款 200~1000 元。

未按监理通知限定的期限整改,每拖延一天,罚款 200 元,罚款总额累加如因一施工单位原因拖延整改占用相关单位的场地,造成对相关单位的工序、进度影响,则对其罚款10000元并赔偿相关单位的相应损失 2. 建筑垃圾及时清理至总包单位的垃圾堆放处,由总包单位清理出场地,若建筑垃圾不及时清理,每发现一次,处责任单位罚款 500~2000 元未按监理通知限定的期限整改, 每拖延一天, 处责任单位罚款 500 元, 罚款总额累加 3. 废旧材料不按照现场总平面图布置位置堆放,不按时外运或废旧材料堆放场已满,不及时外运,每发现一次,处责任单位罚款 200~1000 元未按监理通知限定的期限整改, 每拖延一天, 处责任单位罚款 200 元, 罚款总额累加 4. 按照有关规定,现场临时用电配电箱不符合要求,如:无工作零线端子、无保护接地端子、非三相五线制、非一机一闸一漏电、开关无盖、配电箱无箱门,无防雨措施等,以每一项或每一条为单位,罚款 100~500 元未按监理通知限定的期限整改,每拖延一天,对每一项或每一条罚款 100 元,罚款总额累加 5. 施工现场的临时施工用电方案须经监理、业主批准后方可施工。

现场内的临时施工线路敷设,必须使用合格的电力电缆埋地敷设,架空或挂墙须按规范敷设,接入设备或配电箱的电线电缆要规整,否则按照电缆数或不规整处,罚款 100~500 元未按监理通知限定的期限整改,每拖延一天,每根或每处在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 罚款 100 元,罚款总额累加。

6. 在施工现场穿拖鞋或凉鞋的工人,每人次罚款 100 元,相应管理人员每人次罚款 100 元,罚款总额累加施工现场严禁大小便,每发现一处,罚施工现场管理责任单位 5000 元 对于上述原因造成施工人员轻伤的,责任单位承担相关费用 7. 进入施工现场不戴安全帽者,每人次罚款 100 元,相应管理人员每人次罚款100 元,罚款总额累加 8. 高空作业未系安全带或有带不扣者,每人次罚款 100 元 9. 工人作业不佩戴工作证者,每人次罚款 50 元 10. 工作及业余时间施工场地内发现身体赤裸(仅穿三角裤等)者,每人次罚款50 元 11. 翻越工地围墙者者,每人次罚款 100 元 12. 随意从建筑物窗门洞口向外倾倒施工垃圾现象,每处或每次罚款 500 元 13. 施工车辆超速行驶或车行时造成道路尘土飞扬的现象,每处或每次罚款 500元 14. 在工地作业区违章操作施工机械或违章接水、接电及动用明火者,每人次罚款 500 元 15. 主动与监理、业主发生争吵、进行人身攻击或恐吓者,每人次罚款 1000 元 16. 工地内发现外来闲杂人员,每人次罚款 100 元 17. 施工现场应在规定的位置设置灭火器,未在规定的位置上设置灭火器、灭火器数量不足、灭火器没有标注检查日期,处责任单位罚款 200 元/项²处,未按监理通知限定的期限整改,每拖延一天罚款 100 元,罚款总额累加。

在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 18. 现场施工机械设备无防护罩(如:电锯、电焊机等) ,罚款 500 元/台,未按监理通知限定的期限整改,每拖延一天罚款 200 元/台,罚款总额累加。

19. 在行政主管部门组织的专项质量、安全检查中,受到批评的单位,处罚款20000元,另负责人罚款2000元 20. 因施工单位措施不力或措施不及时出现质量问题或质量安全事故,每次罚款1000~10000元 21. 蓄意影响监理、业主开展计量工作,或弄虚作假,妨碍计量正常进行,罚款1000~5000 元不按要求及时报送预、结算资料或监理要求须提供的计量依据,罚款 100~1000 元 22. 材料进场, 不及时通知监理检验 (1 天内) , 罚款 300~500 元; 不及时送检 (进场内 2 天内) ,导致影响正常施工使用的,除按合同承担相应的责任外,处责任单位每次罚款 1000~3000 元; 对于经检验不合格的物料,不及时退场(2天内) , 处责任单位每次罚款 1000 元; 对于明知不合格的材料,还在使用的,处责任单位每次罚款 5000~10000 元,并进行返工整改 23. 建筑材料、构配件须在办理进场报审手续并审批同意后,或在取得抽样送检合格报告后,才能使用如擅自提前使用,每发现一次,处责任单位罚款3000~5000元;送检的试验报告,最迟在检测部门发出的第二天下午 17:00前报监理,每拖延一天,处责任单位罚款 300 元。

24. 对于蓄意影响、阻挠监理、业主正常验收工作,或验收过程中同一工序发现两处或两次未进行自检者,每次处责任单位罚款 500 元 25. 未经监理、业主隐蔽验收并合格,或在未办理工作面或工序接收手续的情况下,擅自进行下道工序施工的,除进行必要剥离,达到检验目的外,每次罚在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 款 1000~3000 元。

26. 对监理、业主下发的质量、安全整改单,施工单位无正当理由不执行的,以每一项或每一条为单位,处责任单位罚款 200~2000 元,每拖延一天,罚款200 元,罚款总额累计计算 27. 施工单位管理人员不能有效组织现场施工,不能与监理、业主有效配合开展现场的管理工作,或对于工人的无理取闹行为不能采取有效措施加以制止,每次处责任单位罚款 500~3000 元 28. 由于施工单位原因造成的劳资纠纷未及时解决给业主造成不良影响的,处责任单位罚款 1~10 万元对工人在现场内外打架斗殴,给业主造成不良影响的,处责任单位罚款 10000 元 29. 监理签发的监理通知、会议纪要、业主书面要求完成的工作,施工单位无正当理由未执行的,以每一项或每一条为单位,处责任单位罚款 200~2000 元,每拖延一天,罚款 200 元,罚款总额累计计算 30. 周例会、专题例会等,各施工单位迟到或早退者每次罚款 100 元,无故不参加例会的单位,每次罚款 300 元 31. 施工单位没有按时提交施工组织设计、专项施工方案等技术资料,又未有正当理由经监理、业主书面认可,按照每一项拖延一天,罚款 500 元,罚款总额累计计算。

32. 施工单位须向监理、业主提交工程的总进度计划、月计划,周计划以及分部分项和各控制点的控制计划,如未按要求提交的罚款 100~1000 元 33. 施工单位没有按时完成周计划确定的工程(作)内容,又未有正当理由经监理、 业主书面认可, 按照每一项拖延一天, 罚款 500 元, 罚款总额累计计算 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 34. 对现场其它单位的产成品、半成品损坏,处责任单位罚款 1000 元/处,同时承担受损单位相关损失。

35. 总承包商需按实向各专业承包商收取施工水电费,若发现存在多收费的行为, 总承包商除需将多收取部分退还外, 还将被处以多收取部分等额的罚款若专业分包单位不缴费的,招标人在工程款中双倍扣除 36. 罚款额由监理和业主按本细则约定内容与事实严重程度酌情确定罚款通知一式三份,受罚单位、监理、业主各一份罚款在当期进度款中扣除,工程结算时按累计罚款额予以扣除 37. 以上罚款无论受罚单位是否签收,均具有效力 附表:工程竣工验收单 工程竣工验收单 工程名称 合同名称 合同编号 质保期 施 工 容 工程范围: 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 验 收 单 位 施工单位验收意见: 项目负责人: 项目机构(章) : 监理单位验收意见: 总监理工程师: 项目监理机构(章) : 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 建设单位验收意见: 项目负责人: 项目机构(章) : 注:本表一式五份,施工、监理、建设单位工程部、设计部、成本部各一份 附表:工序交接检记录表 工序交接检记录 工程名称 工序交接内容 前道工序施工单位 项目经理 后道工序施工单位 项目经理 验收部位 序号 检查内容及标准 是否 合格 1 2 3 4 经检查,上述部位移交工序的施工已完成, 质量符合要求,具备进行后续工序施工及在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 作业面移交的条件。

自年月日时起上述部位作业面及管理责任由 公司移交给公司 移交单位意见 项目经理:年月日 接收单位意见 项目经理:年月日 监理单位意见 总监理工程师:年月日 建设单位见证意见 主管工程师:年月日 注:此件一式四份,四方各执一份 附表:乙供材料复查记录表 乙供材料复查记录表 编号: 工程名称: 材料名称: 使用部位: 施工单位: 供应批次: 监理验收单编号: 监理验收日期: 序号 材料名称(规格) 生产厂家 本批数量 计量 单位 复查方式 验收结果 备注 □全验□抽验 □合格□不合格 □全验□抽验 □合格□不合格 □全验□抽验 □合格□不合格 □全验□抽验 □合格□不合格 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. □全验□抽验 □合格□不合格 □全验□抽验 □合格□不合格 □全验□抽验 □合格□不合格 复查签字栏 专业主管签字 验收人员签字 项目经理签字 说明:此件经项目经理签字确认后交档案管理员存档。

附件: 《工作联系单》 工作联系单 编号: 致: (施工单位) 项目名称 主题 内容: 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 收文单位 签收人: 年月日 抄送单位 签收人: 年月日 发文单位 发件人: 年月日 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 附件: 《工程指令单》 附件《现场签证单》 现场签证单 现场签证单编号:合同编号-YHGDQZ – 001 项目名称: 所属合同 合同编号 事项名称 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 . . - - . .可修编. 施工地点/范围 附图 □无□附图编号: 原因 内容: 主办工程师 项目负责人 (项目章) 在地的设计供应及安装规范招标文件技术规范之各项要求当其出现差异时应执行标准较高部分之规范标准标准技术规范包括但不限于建筑结构荷载规范年版钢结构设计规范铝合金结构设计规范建筑钢结构焊接规程冷弯薄壁型钢结构幕墙工程技术规程玻璃幕墙分册建筑幕墙物理性能分级建筑玻璃应用技术规程玻璃幕墙光学性能建筑工程施工质量验收统一标准玻璃幕墙工程质量检验标准建筑装饰装修工程质量验收规范建筑幕墙气密水密抗风压性能检测方法钢结璃中空玻璃建筑用安全玻璃防火玻璃夹层玻璃镀膜玻璃第一部分阳光控制镀膜玻璃镀膜玻璃第二部分低辐射镀膜玻璃可修编国家或地方政府主管部门颁布对基坑有关的技术法规如遇遗漏所需施工的工程规范投标人应征得监理工程师 。

下载提示
相似文档
正为您匹配相似的精品文档
