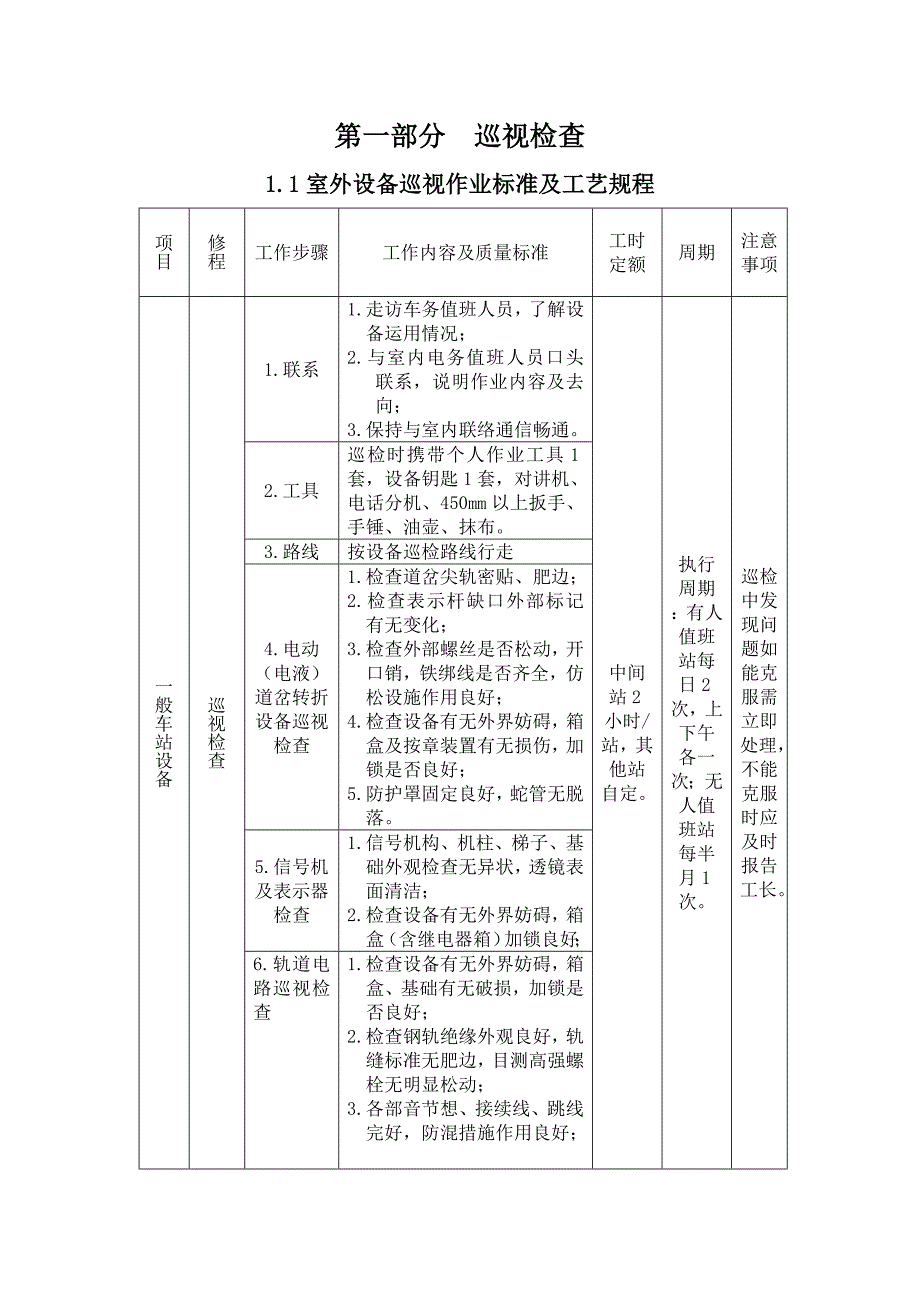

第一部分 巡视检查1.1室外设备巡视作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项一般车站设备巡视检查1.联系1.走访车务值班人员,了解设备运用情况;2.与室内电务值班人员口头联系,说明作业内容及去向;3.保持与室内联络通信畅通中间站2小时/站,其他站自定执行周期:有人值班站每日2次,上下午各一次;无人值班站每半月1次巡检中发现问题如能克服需立即处理,不能克服时应及时报告工长2.工具巡检时携带个人作业工具1套,设备钥匙1套,对讲机、分机、450mm以上扳手、手锤、油壶、抹布3.路线按设备巡检路线行走4.电动(电液)道岔转折设备巡视检查1.检查道岔尖轨密贴、肥边;2.检查表示杆缺口外部标记有无变化;3.检查外部螺丝是否松动,开口销,铁绑线是否齐全,仿松设施作用良好;4.检查设备有无外界妨碍,箱盒及按章装置有无损伤,加锁是否良好;5.防护罩固定良好,蛇管无脱落5.信号机及表示器检查1.信号机构、机柱、梯子、基础外观检查无异状,透镜表面清洁;2.检查设备有无外界妨碍,箱盒(含继电器箱)加锁良好;6.轨道电路巡视检查1.检查设备有无外界妨碍,箱盒、基础有无破损,加锁是否良好;2.检查钢轨绝缘外观良好,轨缝标准无肥边,目测高强螺栓无明显松动;3.各部音节想、接续线、跳线完好,防混措施作用良好;1.1室外设备巡视作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项一般车站设备巡视检查7.电缆线 路巡视检查1.检查箱盒、基础有无破损,电缆埋设标、警示牌是否齐全完好;2.电缆径路及电缆和外观检查(重点为过桥、过涵防护、施工及其它外界妨碍)中间站2小时/站,其他站自定。
执行周期:有人值班站每日2次,上下午各一次;无人值班站每半月1次巡检中发现问题如能克服需立即处理,不能克服时应及时报告工长8.半自动闭塞区间段预告信号机巡视1.信号机构、机柱、梯子、基础外观检查无异状,透镜表面清洁;2.检查设备有无受外界妨碍,箱盒加锁良好9.半自动闭塞区段接近轨电路1.轨道电路检查,同站内轨道电路巡视标准;2.电缆径路及电缆盒外观检查(重点为过桥、过涵防护、施工及其他外界防护)1.2室内设备巡视作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项一般车站设备巡视检查1.控制台巡视检查1.访问车站值班员,了解设备运用情况,道岔搬动试验;2.核对计数器号码有无变化,消记中间站2小时/站,其他站自定执行周期:有人值班站每日2次,上下午各一次;无人值班站每半月1次巡检中发现问题如能克服需立即处理,不能克服时应及时报告工长2.组合架分线盘巡视检查1.观察各种器材有无异常现象,器材安装牢固,插接良好;消防器材运用不超期,按定置存放;2.检查电源闸刀及各种熔断器、阻容元件、防雷元件无过热、变形现象;3.各种地线连接良好、4.微机监测设备工作正常,查询分析测试数据并处理报警信息;5.室内环境卫生清扫。
3.电源屏巡视检查1.检查熔断器、断路器、电源线、变压器、接触器、中间继电器安装状态,有无过热、异常噪音及异味;2.盘面整洁,各类指示正常;3.站内电源屏使用规定的Ⅰ路电源(个别Ⅰ路电源不良除外)4.计算机联锁设备巡视检查1.走访车务人员,了解设备运用情况;2.主备机系统处于同步工作状态,切换手柄处于自动位置,检查各种信息表示等有无报警指示;3.电源系统工作正常,UPS无告警指示;4.查询电务维修机,处理各类报警信息;5.时钟校核1.2室内设备巡视作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项一般车站设备巡视检查5.电码化设备巡视检查1.检查发送、接收盒是否处于工作状态,有无过热现象;2.检查设备工作正常,无报警及异常情况中间站2小时/站,其他站自定执行周期:有人值班站每日2次,上下午各一次;无人值班站每半月1次巡检中发现问题如能克服需立即处理,不能克服时应及时报告工长6.CTC设备巡视检查1.走访车务人员,了解设备运用情况;2.检查打印机数据线是否完好;3.空调运转正常,运用环境满足系统正常工作要求;4.电源系统工作正常,UPS无告警指示;5.通道连接状态和数据传输速率正常;6.检查各种风扇转动正常无卡阻。
7.配电箱巡视检查1.闸刀开关、熔断器、地线接触良好;2.电源线、闸刀开关、熔断器、防雷元件无过热变形现象第二部分 养护维修1.1色灯信号机检修作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项色灯信号机日常养护设备外观及信号显示检查1. 信号机构各灯位方向一致,显示距离符合《技规》,设备标志清晰正确,机构油漆无脱落2. 设备无外界妨害,基础机构、梯子安装稳固3. 梯子不弯曲,支架水平,梯子中心线与机柱中心线一致4. 水泥机柱不得有贯通圆周的裂纹,当超过半周的应采取加固措施,纵向裂纹钢筋不得外漏;任何部分不得侵入接近限界;机柱的倾斜部分不超过36mm,机柱顶部不漏水,基础歪斜限度不超过10mm5. 箱盒、机构、蛇管无损伤,开口销齐全、各部位加锁良好6. 硬面化整洁无杂物10分钟/架执行周期:每月一次集中检修一、机构及箱盒内部检修1. 箱盒、机构内部检查、清扫,防尘,防水设施整修,信号锁和箱盖开关部位注油2. 透镜安装牢固,无裂纹、破损,内透镜清洁无污染物3. 灯室隔板严密,互不串光,透视孔完好4. 灯座、灯口安装牢固不活动,弹片压力适当,接触良好5. 器材类型正确运用不超期,固定良好。
高柱:20分/架;矮柱:10分/架执行周期:每年一次(6月份)1.1色灯信号机检修作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项色灯信号机集中检修一、机构及箱盒内部检修6. 各部螺丝紧固,套管、被毛、垫片齐全7. 配线绑扎整齐无破皮老化,先头焊接牢固无毛刺;各部配线端子不松动,插接件良好8. 引入、引出口处配线无摩卡,孔口防护良好9. 铭牌、标记齐全、正确,字迹清楚,图纸塑封,与实物相符10. 运用灯泡编号清晰,控制到位11. 箱盒、机构、梯子油饰(两年一次)高柱:20分/架;矮柱:10分/架执行周期:每年一次(6月份)二、试验及测试1. 主、副灯丝转换试验,报警良好2. 更换灯泡后检查(或调整)信号显示距离3. 更换器材时进行Ⅰ级测试并按规定要求认真填写测试记录:(1)灯泡灯丝端子电压为额定值的85%-95%(10.2V-11.4V),调车信号为75%-95%(8V-11.4V),容许信号为65%-85%(7.8V-10.2V);(2)变压器Ⅱ次对地绝缘电阻≥1MΩ.4. 填记检修卡,复查加锁,通知室内消记1.2 ZD6系列电动道岔转折设备检修作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项电动道岔日常养护一、箱盒内部检修1. 箱盒、蛇管无破损,加锁装置良好。
2. 基础倾斜不超过10mm,箱盒底距地面不少于150mm,排水良好3. 各部螺栓油润、紧固、满冒4. 硬面整洁无杂物15分/台半月二、转辙机外部检查1. 防护罩齐全紧固,各部无意外破损,加锁装置良好2. 设备名称及定位标志清晰正确3. 各部螺栓油润、紧固、满冒4. 表示杆缺口标记无变化三、安装装置检查1. 安装装置的紧固件、开口销、连接销、表示杆和动作杆螺母齐全、不松动、放松措施良好,开口销角度为600-900,两臂劈开角度应基本一致2. 动作杆、表示杆及安装装置的各连接销、摩擦面应油润3. 穿越轨底的各种杆件,距轨底的距离应大于10mm,距离石渣不少于20mm4. 安装装置绝缘完整5. 转换设备中的各种传动拉杆、表示连接杆及导管等的螺纹部分的内、外调整余量应不少于10mm6. 密贴调整杆的空动距离应在5mm以上1.2 ZD6系列电动道岔转折设备检修作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项电动道岔日常养护四、道岔状况检查1. 设备无外接干扰和异状,尖轨和基本轨间无异物2. 道岔密贴状态良好,尖轨、基本轨肥边不得影响道岔密贴,尖轨爬行不超过20mm3. 道岔安装放正:1) 密贴调整杆、表示杆、尖端杆、第一连接杆与直股基本轨相垂直,各杆的两端间与直股基本轨垂直线偏差均不大于20mm.2) 电动转辙机机壳纵侧面的两端与直股基本轨垂直距离的偏差不大于10mm。
3) 各种道岔拉杆,起水平方向的两端高低偏差不大于5mm(以两基本轨工作面为基础)15分/台半月集中检修一、转辙机内部检修1. 机件安装牢固、完整,无裂纹、无异状,机内防水、防尘良好,无锈蚀2. 内部螺丝紧固,插接件固定良好,配线绑扎整齐无破皮,采取防混线磨卡措施3. 安全接点接触良好,接粗深度不小于4mm,在插入钥匙时可靠断开2mm以上,非经人工恢复不得接通电路30分/台每两月不少于1次1.2 ZD6系列电动道岔转折设备检修作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项电动道岔集中检修一、转辙机内部检修4. 电动机碳刷与换向器接触面积不少于碳刷面积的3/4(同心弧面接触),碳刷长度不小于全长的3/5;换向器表面光滑干净,换向器片间的绝缘物不得高出换向器的弧面碳刷引线完好无损,碳刷帽不松动5. 摩擦带与内齿轮伸出部分保持清洁,不锈蚀、不沾油6. 摩擦连接器作用良好,相邻弹簧圈不得与夹板接触7. 自动开闭器拉簧弹力适当,动接点环卡簧齐全,动接点在静接点内的接触深度不小于4mm,动接点座与静接点座间隙不小于3mm,速动爪落下前动接点在静接点内有窜动时,应保证接点深度不少于2mm,自动开闭器动接点的摆动量(用手扳动)不大于3.5mm。
接点无氧化物、无烧损8. 速动爪与速动片的间隙在解锁时不小于0.2mm,锁闭时为1mm—3mm;速动爪的滚轮落下后不得与启动片缺口底部相碰9. 表示杆定、反位表示缺口要求ZD6—D、E型为1.5mm±0.5mm;ZD6—J型缺口间隙加不密贴间隙不大于7mm;30分/台每两月不少于1次1.2 ZD6系列电动道岔转折设备检修作业标准及工艺规程项目修程工作步骤工作内容及质量标准工时定额周期注意事项电动道岔集中检修一、转辙机内部检修10. 更换移位接触器或挤切必须手摇试验用副销带动道岔,移位接触器接点应可靠断开,非经人工恢复不得接通电路11. 提销检查,主挤切削无伤痕、无变形、无裂纹,标记清楚正确,与孔间的旷动量不大于0.3mm,主副螺堵紧固12. 齿轮装置的各齿轮啮合良好,转动时不。
