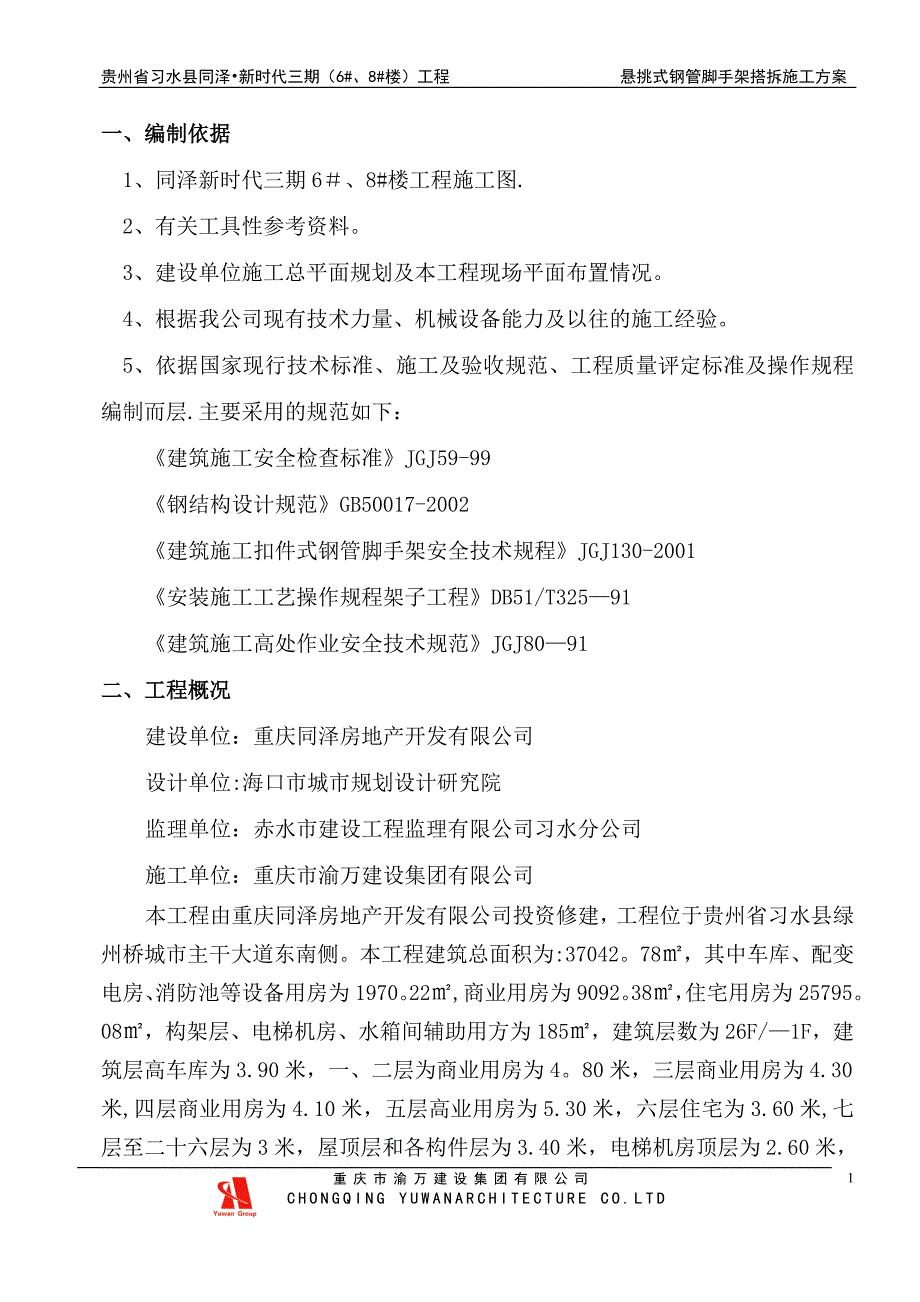

贵州省习水县同泽•新时代三期(6#、8#楼)工程 悬挑式钢管脚手架搭拆施工方案一、编制依据1、同泽新时代三期6#、8#楼工程施工图.2、有关工具性参考资料3、建设单位施工总平面规划及本工程现场平面布置情况4、根据我公司现有技术力量、机械设备能力及以往的施工经验5、依据国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程编制而层.主要采用的规范如下:《建筑施工安全检查标准》JGJ59-99《钢结构设计规范》GB50017-2002《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2001《安装施工工艺操作规程架子工程》DB51/T325—91《建筑施工高处作业安全技术规范》JGJ80—91二、工程概况建设单位:重庆同泽房地产开发有限公司设计单位:海口市城市规划设计研究院监理单位:赤水市建设工程监理有限公司习水分公司施工单位:重庆市渝万建设集团有限公司本工程由重庆同泽房地产开发有限公司投资修建,工程位于贵州省习水县绿州桥城市主干大道东南侧本工程建筑总面积为:3704278㎡,其中车库、配变电房、消防池等设备用房为197022㎡,商业用房为9092。

38㎡,住宅用房为2579508㎡,构架层、电梯机房、水箱间辅助用方为185㎡,建筑层数为26F/—1F,建筑层高车库为3.90米,一、二层为商业用房为480米,三层商业用房为4.30米,四层商业用房为4.10米,五层高业用房为5.30米,六层住宅为3.60米,七层至二十六层为3米,屋顶层和各构件层为3.40米,电梯机房顶层为2.60米,建筑总高度为8810米(注:未含负一层商业用房和负二层车库共计8.70米高度)外脚手架搭设总面积约为23000㎡为了确保施工安全,切实做好文明施工,减少灰尘外扬.及结合本工程实际情况,特编制外立面防护补充专项施工方案三、脚手架类型选择及搭设思路1、类型选择:根据本工程的结构类型特点及结合我公司近年来的脚手架新技术应用,故本工程的主体、装饰施工拟采用落地和悬挑扣件式钢管脚手架2、搭设思路:拟在该工程的二层以下搭设落地扣件式钢管双排脚手架,二层(注:4.80m标高层)以上拟搭设悬挑扣件式钢管双排脚手架,该脚手架计划在480m、1850m、3710m、5510m标高层楼面用16#槽钢外挑1.30m作为立面防护架体的主要传力杆件,并在外挑钢梁上采用48×3.0mm的焊接钢管按规范和设计要求搭设外立面安全防护架,同时在建筑物的转角处和长边方向每隔4.50米的位置,用16的光面钢丝绳,把钢梁斜拉在上层的预埋锚环上,具体搭设方法见下示意图。

3、该工程A/K1~46轴内的外立面悬挑扣件式钢管双排脚手架搭设好后,不因主体结构上升而给予逐道拆除,为了桥面主干大道频繁人、车通行的安全,故该轴线内的主体施工外立面防护棚、要在主体、装饰施工完毕后,按照拆除方案要求给予逐段、逐层拆除.四、主体结构施工安全防护架搭设1、架子搭设:(1) 脚手架采用分段式悬挑脚手架,16#槽钢外挑1300mm,作为承力架,间距1800mm布置,在承力架上搭设双排扣件式钢管脚手架,脚手架立杆直接套在预先焊接在槽钢上的32钢筋上,钢筋长度≥100mm,内排立杆距边梁外侧250mm2) 立杆纵距1800mm,大横杆步距900mm.(3) 封闭架外侧满挂密目式安全网.(4) 每悬挑层满铺竹串板或竹胶板,施工层设两层走道板,交错轮翻铺设上升5)外脚手架必须设置剪刀撑,剪刀撑与地面夹角为45°,剪刀撑的连接只能采用搭接,扣件不少于两只,搭接长度不少于06)拉结杆:根据规范规定,水平间距5400mm,竖向间距为层高,即二步三跨,设置固定于钢筋梁板面上的预埋16锚环上,拉结应牢固,转角处可直接用两根小横杆和另外两根钢管像柱箍一样锁在转角钢筋混凝土柱上7) 脚手架搭设高度,不得低于操作面以上1.5m。

2结构设计:脚手架及承力架的设计参数为:16#槽钢悬挑跨长L=1300mm,立杆纵距L=1800mm,内立杆距边梁外侧为250mm,外立杆距边梁外侧为1300mm,大横杆步距为900mm,连墙件为2步3跨设置其它计算参数为:16#槽钢截面抵抗矩W=116.8cm3,立杆截面积A=489mm2,立杆的截面抵抗矩W=508cm3,立杆回转半径i=158mm,连墙件横距L=45m,连墙件竖距h=30m,钢管受压应力 []=250N/mm21)纵向、横向水平杆等受弯构件的强度和连接扣件的抗滑承载力计算11横向承平杆强度和连接扣件的拉滑承载力计算:W=508cm3 E=2.106×105n/mn2 I=1219cm4 柱串板脚手架自重标准值为035KN/m2施工均布活荷载标准值3KN/ m2,计算跨度为1m1.2×0044+1.4×0.375 =0.5778KNm=05778KN08cm3 =11.37KN/cm2=113.7N/mm2小于[]=200N/mm2横向水平杆的扰度计算: ===0.00174查JGJ130-2001表5.1.8容许扰度<1/150=0.00666横向水平杆传给立杆的竖向作用设计值为: =3。

02KN查JGJ130-2001表5.1.7直角、旋转扣件(抗滑)承载8KN,R=302KN<RC=8KN1.2 纵向水平杆强度和连接扣件的抗滑荷载力计算: W=508cm2 E=2.06×105N/mm2 I=1219cm4 脚手板自重标准值为0.35KN/m2 施工均布活荷载标准值为3KN/m2计算跨度按三跨连续梁计算,计算跨度为1MGK=008×035×1×1.32=0.0474KNmMGK=0101×3×1×1.32=0.512KNmM=12MGK+1.4MQK =1.2×0.047+1.4×0.512 =0773KN.mM/W =0773/508 =1522KN/cm2 =152.2N/mm2<,安全纵向水平杆A挠度计算: U静= = = =0000042U活= = =000052U=U静+U活=0.000042+0.00052=0000562查JGJ130-2001表5.1.8容许挠度U=0.000562<,安全.纵向水平杆传力杆的竖向作用设计值为:R= =0.5×0.35×18×1+0583×3×1×1.8 =3.463KN查JGJ130—2001表5.1.7直角、旋转扣件(抗滑)承载8KNR=3.463KN<RC=8KN,安全.(2)立杆计算:2。

1荷载计算每段底部立杆的轴心压力:脚手架立杆承受的结构自重标准值查JGJ130—2001规范附录A表A-1采用:则24m高的脚手架结构自重产生轴心压力标准值:N 竹串片脚手架自重标准值查JGJ130-2001表42.1—1 三道脚手架,每道铺4块35×1×18=1.89KN 脚手架上吊挂的安全设施,查表的:0273+001+1.8×21=0759KN施工均布活荷载标准值取3KN/m2风荷载Uz查表得:1.27Wo查表得:06Us查表得:1.04=10×0.083=0083WK=027×0.083×06=0.0443KN/M2 不组合风荷载时: N=1.2(NGMK+NG2K)+1.4 =12(5.61+189+0.759)+1.4×3×18×1=1771KN组合风荷载时:N=12(NGMK+NG2K)+0.85×181+1.89+0.759)+0.85×1.4×3×18×1=16577KN2.2立杆的稳定值计算 不组合荷载时:N/QA≤f立杆计算长度LO=Ruh=1155×160=Lo/i=160/0.0158=101查表得=05801771/0580×489=0.06244KN/mn2=62.44N/mn2,,安全。

组合风荷载时: = =<f=205N/mm2 23连墙件计算:由风荷载产生的连墙件的轴向力设计值为: =10443×54×6 =201KN连墙件的轴向力设计值按下式计算: =2.01+5 =7.01KN 查JGJ130-2001表5.1.7直角扣件、旋转扣件(抗滑)Rc=8KNNc<RC=8KN 24悬臂钢支承槽钢验算:槽钢为悬挑、悬臂长1300,端部弯距为“M=1771×1.3=23023KN.m尾部反力N=M/L=28336/1.7=16.67KN槽钢弯曲应力:M/W =23.023L/116.8 =1971KN/cm2 =197N/mm2=197N/mm2<,安全脚手架挑梁处反力核算(16钢筋锚环)N= =200.96cm2×210N/mm2 =42.2KN>16.67KN,安全根据规范,搭设高度按24米计算 结论:经计算及规范的规定、本方案符合安全要求3、施工要求(1)、钢筋锚固环埋设位置偏差不得大于10cm,锚固长度不得小于钢筋直径的30d2)、先安装槽钢、槽钢的安装位置应准确和锚环固结应牢固,再用钢管插入与槽钢焊接的短钢筋柱上,形成扫地杆,检查位置尺寸符合要求,连结稳固后,满铺竹串板,方可开始架子搭设.(3)、搭设的尺寸、柱距、步距、剪力墙和拉结点,严格按设计及规范搭设联结牢固。

4)、钢管搭设要求横平竖直,偏差应控制在+100mm以内.4、注意事项(1)、施工过程中,严禁在外架上堆物或随意增加荷载2)、钢管接头应相互错开,避免同截面接头过多3)小横杆伸出立杆外10厘米左右,防止过长影响挂设安全网和立面的美观4)、拉结点和剪力撑应随主体上升和外立面防护架搭设的升高给予及时加固、并拉结牢固5)、施工层外架与施工拉结杆应联为一体五、外墙抹灰、贴面装饰施工脚手架搭设1、采用分段式挑断脚手架(1)、脚手架承力架仍为上述16#槽钢,在48m,18.5m,37.10m,5510m标高层外挑1300,沿墙外围每隔1.5m设置.48m标高层以下拟采用落地扣件式钢管双排脚手架2)、脚手架为悬挑扣件式钢管双排脚手架,脚手架的内外立杆直接套在预先焊接在槽钢上的32钢筋短柱上,钢筋长度≥100mm,外立杆距边梁外侧1300mm,内立杆距边梁外侧250mm,立杆间距为1800mm,内外两排立杆的中心距为1000mm,外排大横杆步距900mm,内排大横杆步距1800mm.(3)、连墙杆的设置按垂直方向每层设置,其水平方向的设置间距不得大于5400mm,每处连接头均采用硬拉结,即可受压、又可抗拉,拉力承受要求不得低于6。

86KN,并与架体搭设同步设置4)、脚手架外围及底部必须满挂安全网,兜底安全网在靠墙一侧距离为500—100mm,架体内侧与建筑结构缝隙,必须用木板全封闭.(5)、每段脚手架在第四层另从结构板面打斜支撑挑上。
