文档详情

隧道建设工程质量培训记录

枫**
实名认证
店铺
DOC
184.50KB
约28页
文档ID:383909808
隧道建设工程质量培训记录_第1页
1/28

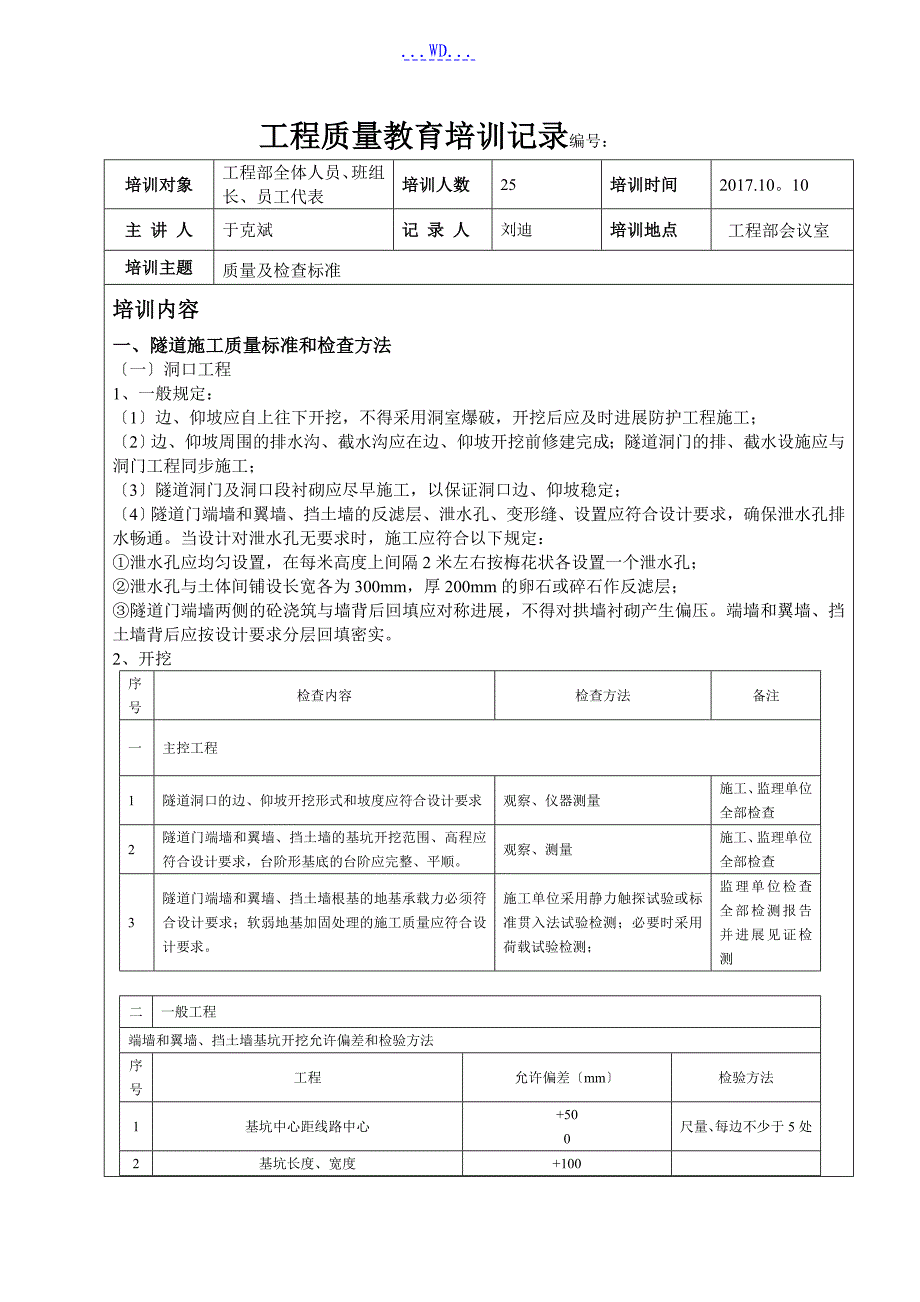

WD...工程质量教育培训记录编号:培训对象工程部全体人员、班组长、员工代表培训人数25培训时间2017.1010主 讲 人于克斌记 录 人刘迪培训地点 工程部会议室培训主题质量及检查标准培训内容一、隧道施工质量标准和检查方法〔一〕洞口工程1、一般规定:〔1〕边、仰坡应自上往下开挖,不得采用洞室爆破,开挖后应及时进展防护工程施工;〔2〕边、仰坡周围的排水沟、截水沟应在边、仰坡开挖前修建完成;隧道洞门的排、截水设施应与洞门工程同步施工;〔3〕隧道洞门及洞口段衬砌应尽早施工,以保证洞口边、仰坡稳定;〔4〕隧道门端墙和翼墙、挡土墙的反滤层、泄水孔、变形缝、设置应符合设计要求,确保泄水孔排水畅通当设计对泄水孔无要求时,施工应符合以下规定:①泄水孔应均匀设置,在每米高度上间隔2米左右按梅花状各设置一个泄水孔;②泄水孔与土体间铺设长宽各为300mm,厚200mm的卵石或碎石作反滤层;③隧道门端墙两侧的砼浇筑与墙背后回填应对称进展,不得对拱墙衬砌产生偏压端墙和翼墙、挡土墙背后应按设计要求分层回填密实2、开挖序号检查内容检查方法备注一主控工程1隧道洞口的边、仰坡开挖形式和坡度应符合设计要求观察、仪器测量施工、监理单位全部检查2隧道门端墙和翼墙、挡土墙的基坑开挖范围、高程应符合设计要求,台阶形基底的台阶应完整、平顺。

观察、测量施工、监理单位全部检查3隧道门端墙和翼墙、挡土墙根基的地基承载力必须符合设计要求;软弱地基加固处理的施工质量应符合设计要求施工单位采用静力触探试验或标准贯入法试验检测;必要时采用荷载试验检测;监理单位检查全部检测报告并进展见证检测二一般工程端墙和翼墙、挡土墙基坑开挖允许偏差和检验方法序号工程允许偏差〔mm〕检验方法1基坑中心距线路中心+500尺量、每边不少于5处2基坑长度、宽度+10003基底高程0-100仪器测量,每边不少于五处3、洞口防护序号检查内容检查方法备注一主控工程1边、仰坡以上的山坡危石应在边、仰坡开挖前去除干净观察施工、监理单位全部检查2边、仰坡的开挖形式应符合设计要求观察施工、监理单位全部检查3边、仰坡防护的型式应符合设计要求观察施工、监理单位全部检查,其中绿色防护和喷锚防护施工质量的验收应符合?客运专线?标准4防护栅栏支柱应按设计要求的位置、深度埋设稳固防护栅栏应按设计要求安装结实、不松动观察施工、监理单位全部检查5防护栅栏所用材料的品种、规格、质量应符合设计要求施工单位查验产品质量证明文件和性能报告单,并抽样检验;监理单位进展见证试验施工、监理单位每批产品抽样检验不少于1组6检查台阶、检查梯、栏杆等检查设备的施工应符合以下要求:1.应按设计位置、范围和构造要求设置检查设备,其连接应结实、外观应顺直整齐;2.检查梯等检查设备杆件的涂料品种、质量、涂装体系应符合设计要求、并无漏涂、露底、剥落等缺陷。

涂刷应均匀,色泽一致观察、尺量施工、监理单位全部检查7声屏障的设置范围、位置和构造形式应符合设计要求观察施工、监理单位全部检查8声屏障所用材料品种、规格、质量应符合设计要求施工单位查验产品质量证明文件和性能报告,进展抽样检验;监理单位见证检验施工、监理单位每批产品抽样检验不少于1组9警示标志的型式、位置和数量符合设计要求观察、尺量和计数检查施工、监理单位全部检查〔二〕洞身开挖1、一般规定〔1〕隧道开挖轮廓线应以衬砌设计轮廓线为基准,考虑围岩变形量、施工误差和测量贯穿误差等因素适当加大施工中应严格控制超挖;〔2〕开挖前应按设计要求进展超前地质预报,开挖后应按设计要求的量测工程及频率进展围岩量测,及时反响量测信息,做好施工方法的调整以指导施工;〔3〕隧道施工采用钻爆法开挖时,应采用光面爆破或预裂爆破;〔4〕边墙、仰拱或底板等的地基承载力必须符合设计要求;〔5〕隧道开挖后应及时进展初期支护采用分部开挖时,应在初期支护喷射混凝土强度到达设计强度的70%及以上时进展下一局部的开挖隧道通过膨胀性围岩时,支护应紧跟开挖,尽快封闭,对围岩施加约束分部开挖施工过程中应加强对临时支护的保护;〔6〕施工过程中应根据不同岩性和不同地下水环境单元取水化验,并将化验结果及时反响给设计单位;〔7〕不良地质地段隧道开挖应根据实际情况采取短进尺、弱爆破、强支护、勤测量的施工方法。

2、开挖序号检查内容检查方法备注1隧道开挖断面的中线和高程必须符合设计要求施工单位采用仪器测量;监理单位平行检验施工单位每一开挖循环检查一次;监理单位按施工单位检验数量的10%平行检验2隧道开挖应严格控制欠挖当围岩完整,石质坚硬时,岩石个别突出局部〔每1㎡不大于0.1㎡〕侵入衬砌应小于5cm拱脚和墙脚以上1m内断面严禁欠挖施工单位采用自动断面仪测量周边轮廓断面,绘断面图与设计断面核对;监理单位见证测量,现场核对开挖断面施工、监理单位每一开挖循环检查一次3洞身开挖中,应在每一次开挖后及时观察、描述开挖面地层的层理、节理、裂隙构造状况、岩体的软弱程度、出水量大小等,核对设计地质情况,判断围岩稳定性施工单位进展工程地质观察和描述;监理单位见证检查施工、监理单位每一开挖循环检查一次4光面爆破或预裂爆破钻眼前,应根据钻爆设计图准确标示出炮眼位置,钻孔时应按爆破设计要求严格控制炮眼的间距、深度和角度掏槽眼的眼口间距和深度允许偏差5cm周边眼的间距允许偏差为5cm,外插角应符合钻爆设计要求,眼底不应超出开挖断面轮廓线15cm量测施工单位每一开挖循环检查全部掏槽眼和10个周边眼;监理单位按施工单位检查数量的20%见证检查。

二一般工程光面爆破或预裂爆破的炮眼痕迹保存率,硬岩不应小于80%,中硬岩不应小于60%,并在开挖轮廓面上均匀分部对照钻爆设计资料、观察、计数检验炮眼痕迹的保存率施工单位每一爆破开挖循环检查一次〔三〕支护工程1、一般规定〔1〕隧道支护必须紧跟开挖及时施作,同时应按设计要求进展监控量测的相关作业,对不量地质地段的隧道,支护应及时封闭;〔2〕喷射混凝土应采用湿喷工艺;〔3〕喷射混凝土前,应检查开挖断面尺寸,去除开挖面和待喷面的松动岩块及拱脚、墙脚处的岩屑等杂物,并应设置控制喷层厚度的标志;〔4〕基面有滴水、淌水、集中出水的地点,应采用凿槽、埋管等方法进展引导疏干;〔5〕分层喷射混凝土时,后一层喷射应在前一层混凝土终凝后进展一次喷射的最大厚度:拱部不得超过10cm,边墙不得超过15cm喷射作业紧跟开挖作业面时,混凝土终凝到下一循环爆破作业间隔不得小于3h;〔6〕锚杆类型应根据地质条件、使用要求及锚固特点进展选择并符合设计要求,锚杆宜采用商品锚杆且必须设置垫板,垫板应与基面密贴在有水地段安装普通砂浆锚杆时,应先将孔内水引出或在附近另行钻孔后,再安装锚杆喷射混凝土回弹料严禁重复使用;〔7〕钢架应在隧道开挖后或出喷混凝土后及时进展架设,安装前应去除钢架底部虚渣及杂物;〔8〕初期支护采用钢筋网、钢架喷射混凝土构造时,应保证钢筋网和钢架与围岩之间的空隙,用喷射混凝土回填密实;〔9〕作业区应有良好的通风和照明装置,粉尘浓度不大于2mg/㎡。

2、喷射混凝土序号检查内容检查方法备注一主控工程1喷射混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥水泥进场检验,其质量应符合?铁路混凝土工程施工质量验收补充标准?铁建设【2005】160号第6.2.1条的规定2喷射混凝土所用细骨料的检验质量要求和选用原那么应符合?铁路混凝土工程施工质量验收补充标准?铁建设【2005】160号附录D的规定3喷射混凝土所用粗骨料的检验质量要求和选用原那么应符合?铁路混凝土工程施工质量验收补充标准?铁建设【2005】160号附录E的规定4喷射混凝土外加剂进场时,必须按批对减水率、凝结时间差、抗压强度进展检验,其质量必须符合现行国家标准?混凝土外加剂?〔GB8076〕、?混凝土外加剂应用技术标准?〔GB50119〕和其他有关环境保护的规定和设计要求施工单位检查产品合格证、出厂检验报告,并进展试验;监理单位检查全部产品合格证、出厂检验报告、进场试验报告并进展见证取样检测同一生产厂家、同一品种、同一出厂日期连续进场的外加剂,每50t为一批,缺乏50t时应按一批计施工单位每批抽检一次;监理单位检测次数为施工单位抽验次数的20%并至少一次5喷射混凝土中总碱含量的检验碱含量应符合设计要求。

设计无具体要求时,当骨料的碱――硅酸反响砂浆棒膨胀率在0.10%~0.20%时,混凝土的碱含量应满足:1、枯燥环境100年为3.5kg/m3;60年为3.5 kg/m3;2、潮湿环境100年为3 kg/m3;60年为3 .5kg/m3;3、含碱环境60年为3 kg/m3;当骨料的砂浆棒膨胀率在0.2%~0.3%时,除了应满足以上要求外,尚应在混凝土中掺加具有明显抑制效能的矿物掺和物和外加剂,并经过试验抑制有效,试验方法可采用?铁路混凝土工程施工质量验收补充标准?铁建设【2005】160号附录H规定的方法施工单位对每一混凝土配合比进展一次总碱含量计算;监理单位全部检查6喷射混凝土拌和用水宜采用饮用水当采用其他水源时,水质应符合现行国家标准?混凝土拌和用水标准?JGJ63的规定施工单位做水质分析试验;监理单位检查试验报告,见证试验同水源施工单位试验检查不应少于一次;监理单位见证试验7喷射钢纤维混凝土中的钢纤维应满足以下规定:〔1〕品种、规格、性能应符合设计要求;〔2〕抗拉强度不得小于600Mpa;〔3〕应能承受一次弯折90o不断裂;〔4〕长度和直径允许偏差应为设计尺寸的±10%;〔5〕不得有明显的锈蚀、油渍和杂质和混有阻碍水泥硬化的化学成分施工单位检查产品合格证、出厂检验报告,在每批中分别随机抽取10根进展抗拉强度、弯折性能试验和用精度不低于0.02mm的卡尺丈量长度、直径;监理单位检查全部合格证、出厂检验报告、试验报告,并进展规定比例的见证取样检测同一生产厂家、同一批号、同一品种、同一出厂日期且连续进场的钢纤维,每5t为一批,缺乏5t应按一批计。

施工单位每批抽检一次;监理单位按施工单位抽检次数的20%,见证取样检测,并至少一次8喷射合成纤维混凝土中的合成纤维应满足以下规定:〔1〕品种、规格、性能应符合设计要求;〔2〕抗拉强度不宜小于280Mpa;〔3〕长度和直径允许偏差应为设计尺寸的±10%;〔4〕不得有阻碍纤维与水泥粘结的杂质、也不得混有阻碍水泥硬化的化学成分施工单位检查产品合格证、出厂检验报告,在每批中分别随机抽取10根进展抗拉强度试验和用精度不低于0.02mm的卡尺测量长度、直径;监理单位检查全部产品合格证、出厂检验报告、试验报告,并进展规定比例的见证取样检测同一生产厂家、同一批号、同一品种、同一出厂日期且连续进场的合成纤维,每5t为一批,缺乏5t应按一批计施工单位每批抽检一次;监理单位检测次数为施工单位抽检次数的20%,并至少一次9喷射混凝土的配合比应符合以下规定:(1) 胶骨比宜为1:4~1:5;(2) 水胶比宜为0.4~0.5(3) 砂率宜为45%~60%。

下载提示
相似文档
正为您匹配相似的精品文档
