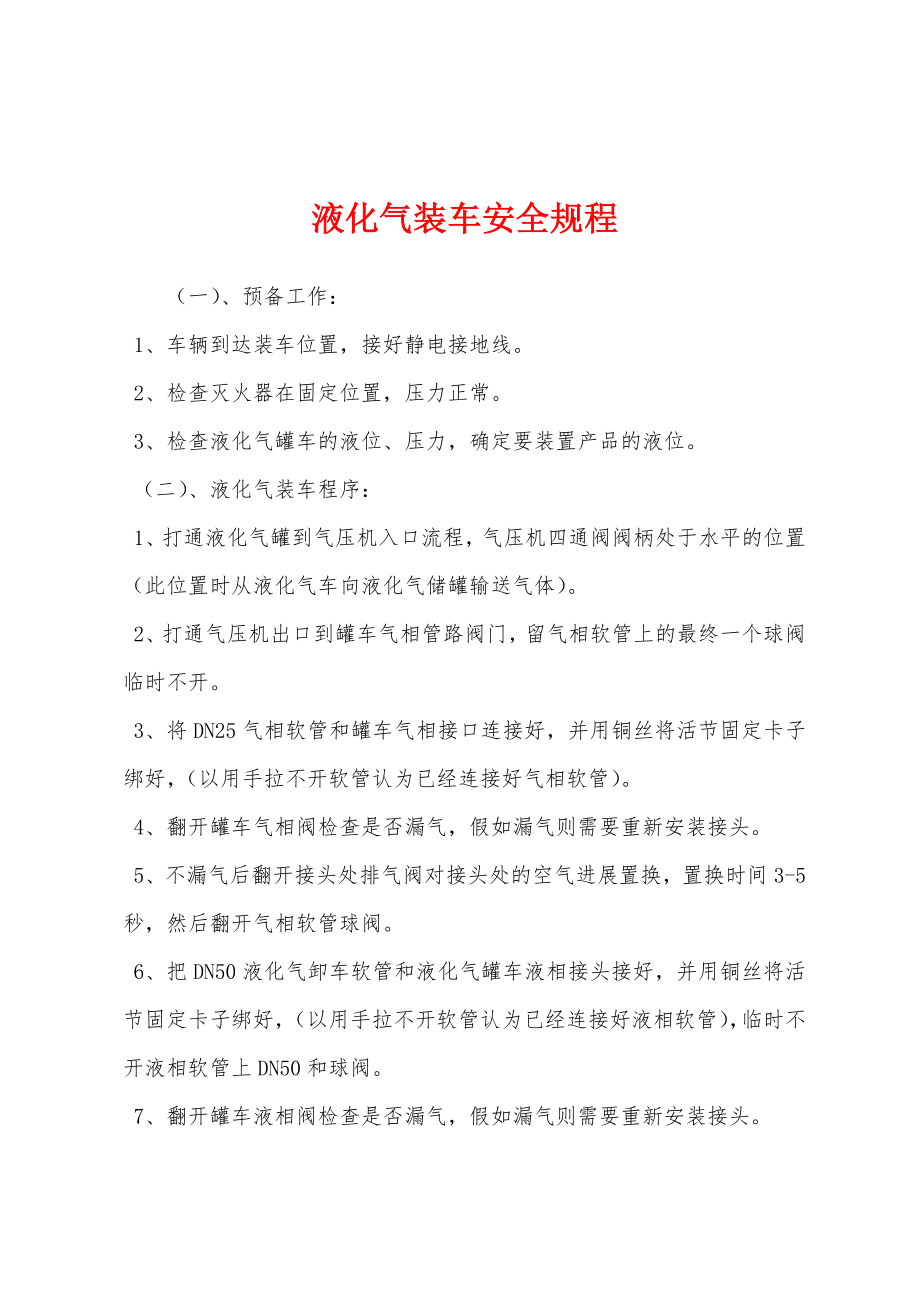

液化气装车安全规程 (一)、预备工作: 1、车辆到达装车位置,接好静电接地线 2、检查灭火器在固定位置,压力正常 3、检查液化气罐车的液位、压力,确定要装置产品的液位 (二)、液化气装车程序: 1、打通液化气罐到气压机入口流程,气压机四通阀阀柄处于水平的位置(此位置时从液化气车向液化气储罐输送气体) 2、打通气压机出口到罐车气相管路阀门,留气相软管上的最终一个球阀临时不开 3、将DN25气相软管和罐车气相接口连接好,并用铜丝将活节固定卡子绑好,(以用手拉不开软管认为已经连接好气相软管) 4、翻开罐车气相阀检查是否漏气,假如漏气则需要重新安装接头 5、不漏气后翻开接头处排气阀对接头处的空气进展置换,置换时间3-5秒,然后翻开气相软管球阀 6、把DN50液化气卸车软管和液化气罐车液相接头接好,并用铜丝将活节固定卡子绑好,(以用手拉不开软管认为已经连接好液相软管),临时不开液相软管上DN50和球阀 7、翻开罐车液相阀检查是否漏气,假如漏气则需要重新安装接头。
8、打通液相进口到液化气罐阀门,最终翻开DN50卸车软管上的阀门 (三)、装车 1、启动压缩机从液化气罐车向液化气储罐充气相,液化气储罐压力不得高于1.2MPa. 2、等罐车的液位指示到达要求后,装车完毕,停气压机 第四:装车后恢复: 装车完毕装车气相、液相管线上阀门关闭,恢复装车前状态最终将静电接地线撤下 第五局部:留意事项 1、液化气罐车最高液位不能超过总高度的80%, 2、假如装时车时液位计无变化显示时,停顿装车作业,排解故障 3、装车时压力应1.2MPa,液相温度应50℃,当液相温度到达40℃以上时储罐要实行降温措施 。
