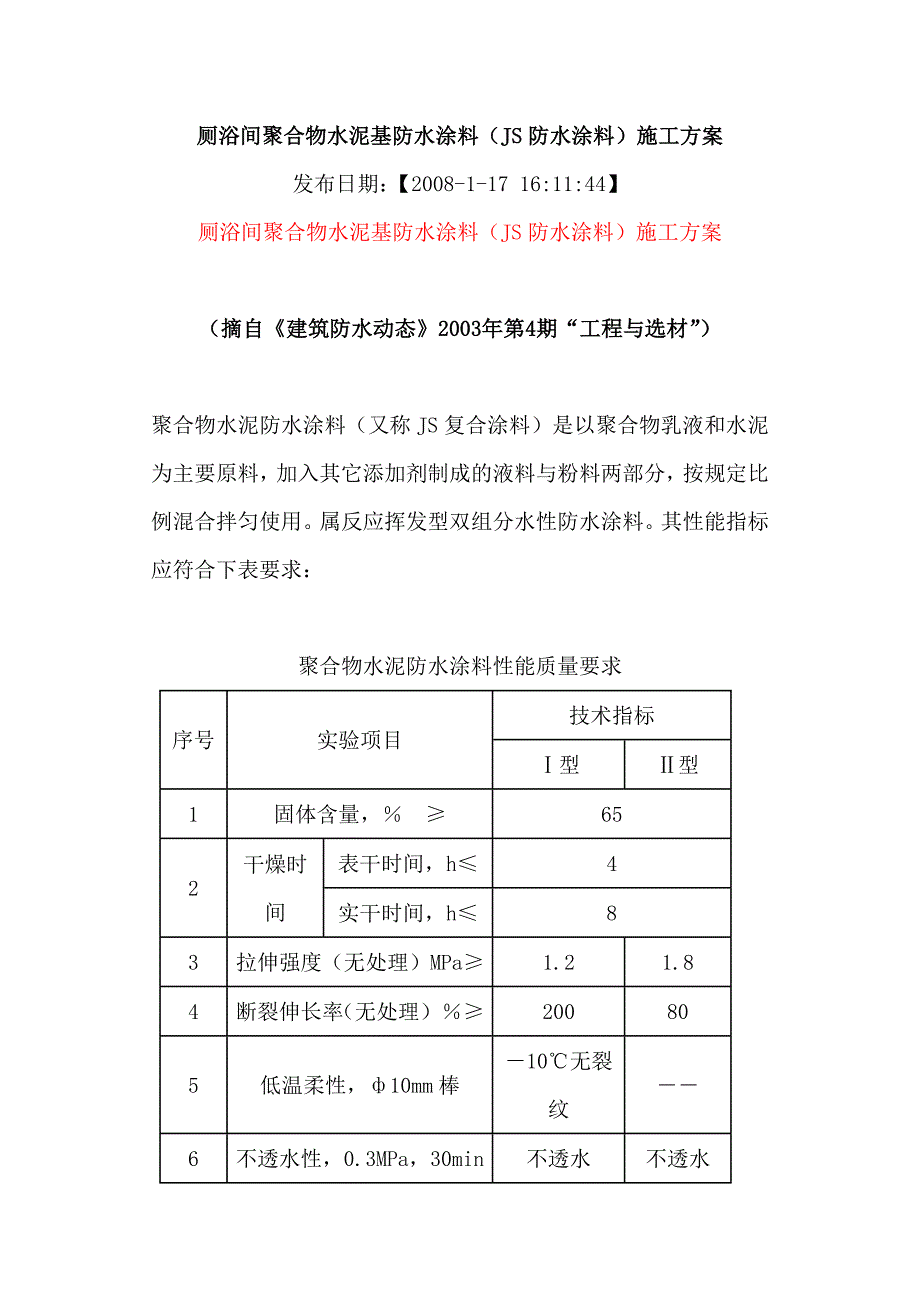

厕浴间聚合物水泥基防水涂料(厕浴间聚合物水泥基防水涂料(JSJS 防水涂料)施工方案防水涂料)施工方案发布日期:【2008-1-17 16:11:44】厕浴间聚合物水泥基防水涂料(JS 防水涂料)施工方案 (摘自(摘自《《建筑防水动态建筑防水动态》2003》2003年第年第4 4期期““工程与选材工程与选材”” ))聚合物水泥防水涂料(又称 JS 复合涂料)是以聚合物乳液和水泥为主要原料,加入其它添加剂制成的液料与粉料两部分,按规定比例混合拌匀使用属反应挥发型双组分水性防水涂料其性能指标应符合下表要求:聚合物水泥防水涂料性能质量要求技术指标 序号实验项目 Ⅰ型Ⅱ型1固体含量,% ≥65表干时间,h≤4 2干燥时间实干时间,h≤83拉伸强度(无处理)MPa≥1.21.84断裂伸长率(无处理)%≥200805低温柔性,ф10mm 棒-10℃无裂纹――6不透水性,0.3MPa,30min不透水不透水7潮湿基面粘结强度,MPa≥0.51.0作业条件:1、可在潮湿或干燥的基面上施工2、泛水坡度、细部构造等部位的基层符合要求施工工艺:清理基层 → 底面防水层 → 细部附加层 → 涂刷中间防水层 → 涂刷表面防水层 → 防水层一次试水 → 饰面施工 → 第二次试水 → 工程质量验收防水涂料配合比见表:防水涂料类别按重量配合比Ⅰ型液料:粉料=10:7Ⅱ型液料:粉料=10:10涂膜防水涂刷遍数、厚度及涂料用量,详见下表:涂料型号遍数(遍) 涂料用量(kg/㎡) 涂膜厚度(mm)Ⅰ型4约3.21.5Ⅱ型4约2.81.5注:涂料用量均为液料和粉料原材料的用量,不含稀释加水量。
操作要点:1、清理基层表面必须清扫干净,不得有浮尘、杂物、明水等2、涂刷底面防水层:⑴底层用料:由专人负责秤取材料配制,先按表提供的配合比分别秤出配料所用的液料、粉料、水,用手提电动搅拌器搅拌均匀,使其不含有未分散的粉料⑵用滚刷或油漆刷均匀地涂刷底层,不得漏底,一般用量为0.3-0.4kg/㎡待涂层干固后,才能进行下一道工序3、细部附加层:对地漏、管根、阴阳角等易发生漏水的部位,应进行密封或加强处理⑴嵌填密封膏:按设计要求在管根等部位的凹槽内嵌填密封膏,密封材料应压嵌严密,防止裹入空气,并与缝壁粘结牢固,不得有开裂、鼓泡和下塌现象⑵细部附加层:在地漏、管根、阴阳角和出入口等易发生漏水的薄弱部位,可增加一层胎体增强材料,胎体增强材料的宽度应不小于300mm,搭接宽度应不小于100mm施工时先涂一层 JS 复合涂料,再铺胎体增强材料,最后,涂一层 JS 复合涂料4、涂刷中、面层防水层:按设计要求和上表提供的防水涂料配合比,将配制好的Ⅰ型或Ⅱ型 JS 复合防水涂料,均匀涂刷在基层表面每遍涂刷量以0.8-1.0kg/㎡,多遍涂刷,直至达到设计规定的涂膜厚度要求5、第一次试水:在最后一遍防水层干固48h 后,蓄水24h,无渗漏为合格。
6、保护层或饰面层施工:第一次蓄水实验合格后,即可做保护层或饰面层施工7、第二次试水:在保护层或饰面层完工后,应进行第二次试水,以确保厕浴间的防水工程质量成品保护:1、操作人员应严格保护已做好的涂膜防水层涂膜防水层未干时,严禁在上面踩踏;在做完保护层以前,任何与防水作业无关的人员不得进入施工现场;在第一次试水合格后应及时做好保护层,以免损坏防水层2、地漏或排水口要防止杂物堵塞,确保排水畅通3、施工时,不允许涂膜材料污染已做好饰面的墙壁,卫生洁具,门窗等注意事项:1、防水涂料的配制及施工,必须严格按厂家的技术要求进行,配制好的防水涂料应在3h 内用完2、粉料应存放在干燥处,液料应存放在5℃以上的阴凉处3、厕浴间施工时应有足够的照明及通风。
